Нет протокола перед подписанием акта — алгоритм для инженера производственно-технического отдела
К списку статей
Инженер ПТОПроизводственно-технический отделПротокол лабораторииАкт скрытых работLABGOИИ для ПТО

Нет протокола перед подписанием акта — алгоритм для инженера производственно-технического отдела

Подрядчик просит акт завтра, протокол не готов: что делать за 48 часов. Алгоритм решений, сроки по типу испытания, 10 ИЛ для быстрого дозаказа, срочная заявка и ИИ-проверка до подписи.

Екатерина ФилатоваЭксперт по подбору лабораторий, LABGO22 апреля 2026 г.16 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

Входной контроль материалов на объекте — чеклист для инженера производственно-технического отдела
Статья
Инженер ПТОПроизводственно-технический отдел

Входной контроль материалов на объекте — чеклист для инженера производственно-технического отдела

Шесть групп входного контроля: цемент, смесь, песок, щебень, кирпич, арматура. 1 126 строк прайсов, Q=15 444, только 5 из 19 ИЛ закрывают все 8 материалов. Маршрут от поставки до протокола и ИИ-проверки.

21 апр. 2026 г.
17 мин
Как вести лабораторные заявки на одном объекте — рабочее место для инженера производственно-технического отдела
Статья
Инженер ПТОПроизводственно-технический отдел

Как вести лабораторные заявки на одном объекте — рабочее место для инженера производственно-технического отдела

Шесть блоков заявок на типовом объекте, статусы в workspace и почему одной лаборатории обычно недостаточно: только 5 из 19 ИЛ закрывают все 9 материалов. Карта заявок для инженера производственно-технического отдела.

20 апр. 2026 г.
16 мин
Как собрать комплект лабораторных протоколов перед сдачей объекта — чеклист для инженера производственно-технического отдела
Статья
Инженер ПТОПроизводственно-технический отдел

Как собрать комплект лабораторных протоколов перед сдачей объекта — чеклист для инженера производственно-технического отдела

Шесть этапов объекта и блоки протоколов в исполнительной документации: что проверить до передачи технадзору. Данные каталога — 552 норматива в прайсах, 17 из 19 ИЛ закрывают 4+ материалов. Workspace и ИИ-проверка перед сдачей.

19 апр. 2026 г.
17 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Строительные лаборатории
  • Медицинские лаборатории
  • Пищевые лаборатории
  • Экологические лаборатории
  • Фармацевтические лаборатории
  • Химические лаборатории
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • @hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

10 мин

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Реестр
ИИ
Войти

    Нет протокола перед подписанием акта

    Цель статьи: дать инженеру производственно-технического отдела алгоритм действий, когда акт скрытых работ нужно подписать, а протокол лаборатории ещё не готов — без нарушения логики приёмки и с понятным планом на 48 часов.

    CTA: не подписывать акт без протокола → срочная заявка в 2–4 ИЛ с пометкой «срочно» → регистрация инженера производственно-технического отдела → статус в workspace/requests → ИИ-проверка при получении → профилактика сроков.

    Инженер производственно-технического отдела отвечает за организацию, контроль сроков и полное документальное сопровождение проекта. На практике подрядчик звонит: «акт завтра», а протокол Ri — через 18 суток. ПТО — между графиком и ИД.

    Это не контроль сроков (профилактика), не прочность не прошла (несоответствие) и не комплект перед сдачей — здесь экстренный алгоритм «протокола нет». Цифры — pnpm tsx scripts/blog/urgent-protocol-snapshot.ts (май 2027).

    Популярные запросы инженера производственно-технического отдела

    «нет протокола лаборатории что делать», «можно ли подписать акт без протокола», «протокол не готов срочно», «лаборатория задерживает протокол», «срочные испытания строительство [город]», «как ускорить выдачу протокола», «акт скрытых работ без лаборатории», «протокол через 28 суток акт завтра».

    Подпись акта без протокола — не решение

    СП 70 задаёт логику: лабораторный контроль — до акта. «Подпишем, протокол потом» — типовое замечание технадзора и риск для инженера производственно-технического отдела. Исключения — только письменное решение ответственных лиц проекта, не устная договорённость.

    Шаг 0 — стоп: что именно отсутствует🔗

    ВопросЕсли «да»Действие
    Протокол вообще не заказывали?дыра в планированиикарта заявок + срочный заявка на испытания
    Заявка отправлена, ответа нет?ИЛ не выбрана2–4 ИЛ параллельно — сравнение КП
    Отбор был, протокол в работе?срок методикиуточнить дату в workspace
    Протокол есть, ошибки?не тот метод / маркаИИ-проверка → перевыпуск
    Работы уже засыпаны без отбора?повторный отбор невозможенпроект / технадзор — керны, НК, оценка

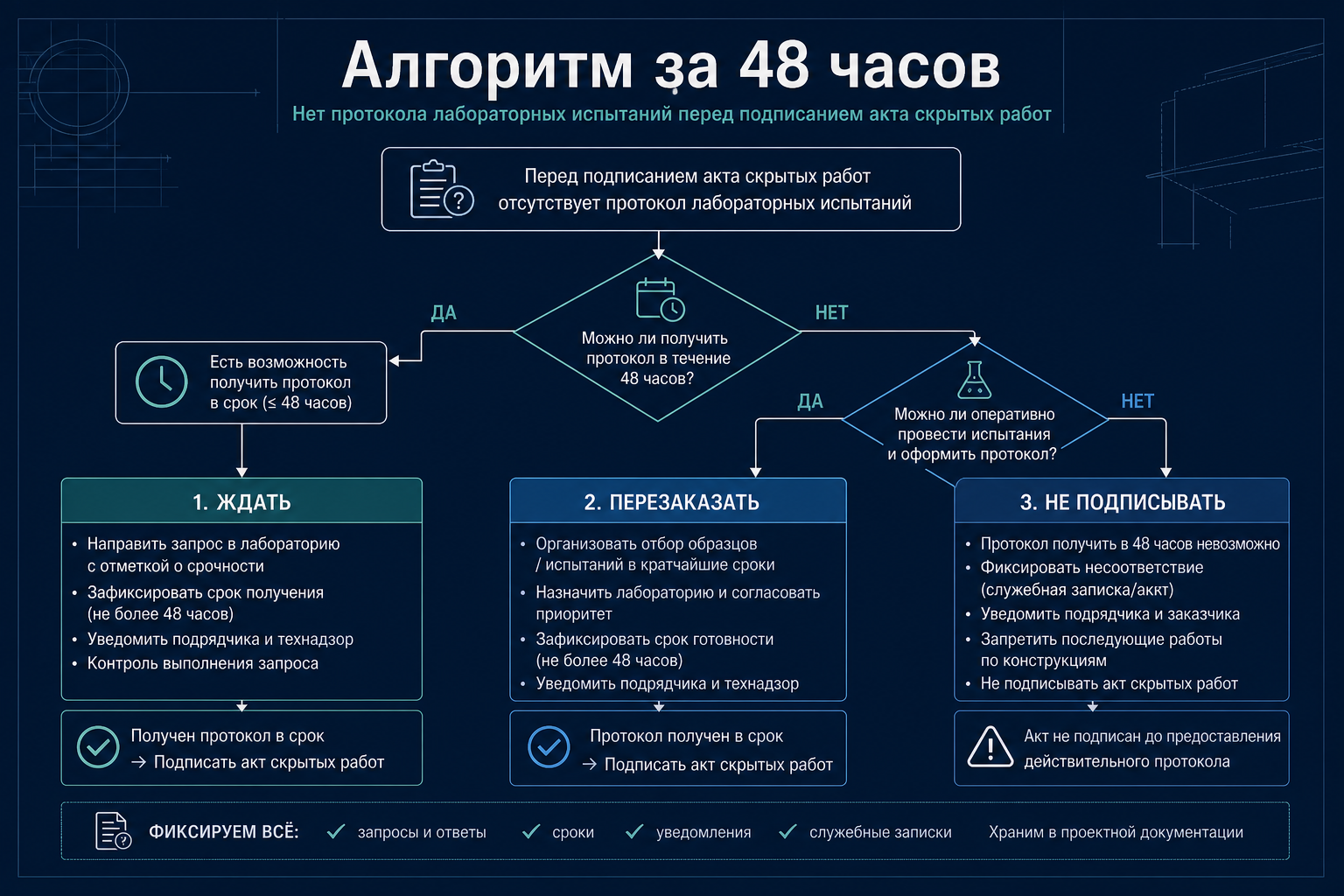

    Алгоритм за 48 часов🔗

    Алгоритм за 48 часов

    ЧасДействие инженера производственно-технического отдела
    0–2Зафиксировать в письме/чате: акт не подписываем без протокола
    2–4Классифицировать испытание — таблица сроков ниже
    4–8Срочная заявка — метод, nnn, срок «до …», выезд — заявка на испытания
    8–24Выбор ИЛ из ответов — срок важнее минимальной цены
    24–48Контроль отбора/испытания, ИИ-проверка черновика
    > 48Перенос акта / решение проекта — не фиктивная подпись

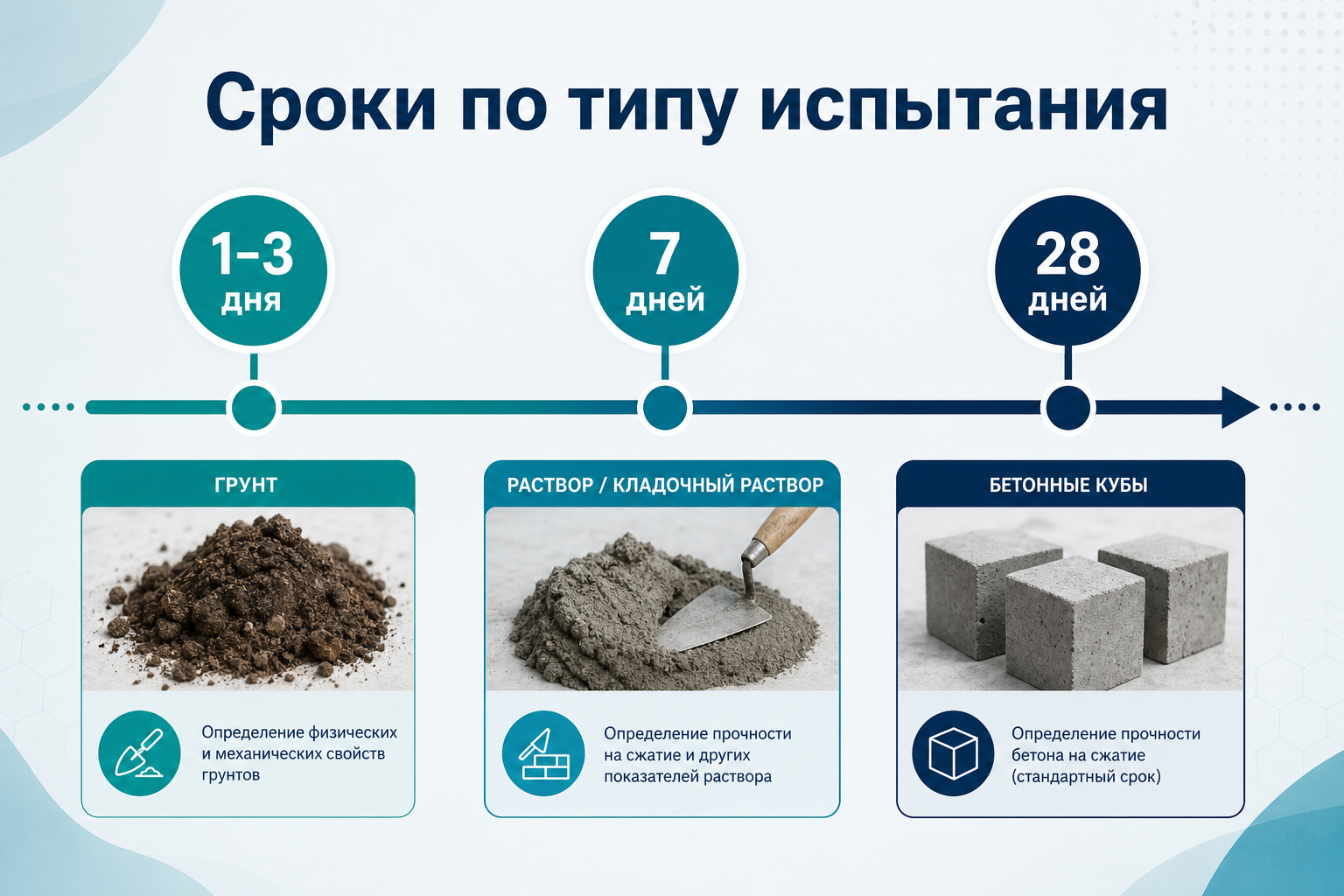

    Сроки по типу испытания — из каталога и методик🔗

    Сроки по типу испытания

    Сводка БД + типовые сроки (май 2027):

    УровеньСрокМатериалыИЛ в каталоге (мин.)Реалистично за 48 ч?
    Быстрый1–3 сутокгрунт, песок, щебень11–16да — земляные
    Средний3–7 сутоккладка, арматура, цемент10–13частично — уточнить ускорение в КП
    НК0–2 суток22690, 1762416 (бетон)да — НК
    Длительный28 сутоккубы 10180, Ri11–16нет — акт переносить или НК/керны

    Вывод: если пропущены кубы B25 и осталось 48 часов — акт подписать нельзя. Варианты: НК 22690, керны 28570 — по проекту; см. алгоритм при несоответствии.

    Данные каталога — срочный дозаказ🔗

    ПоказательЗначениеДля срочного сценария
    ИЛ с быстрыми материалами (грунт–кладка)10 (52,6% от 19)параллельный заявка на испытания
    ИЛ с тарифом выезда8сводка выезда — от 183 ₽/км, мин. заказ 7 880 ₽
    Бетон / НК16 ИЛвыезд + НК — быстрее кубов

    Правило: в срочной заявке укажите «срок протокола до [дата]» и «готовность к выезду [дата]» — иначе ИЛ считает обычный график.

    Что написать в срочной заявке🔗

    ПолеПример
    Срочность«протокол до 08.05.2027 — акт скрытых работ»
    Объектадрес, этап (подушка / перекрытие)
    Метод22733 уплотнение — mmm участков
    Выезд08.05, утро
    Копия2–4 ИЛ — одинаковое ТЗ

    Отправить заявку → трекинг в workspace.

    Чего не делать🔗

    ОшибкаПочему опасно
    Подписать акт «условно»замечание + переделка ИД
    Принять устный протоколнет документа для технадзора
    Сменить метод без проекта22690 вместо 10180 — не та приёмка
    Ждать одну ИЛ без альтернативысрыв графика — см. 7 критериев КП
    Не проверить протокол в спешкеошибка марки/метода — ИИ-проверка за 10 минут

    ИИ-проверка — когда протокол пришёл в спешке🔗

    ИИ-помощник LABGO для ПТО — перед подшивкой к акту:

    • метод = заявке;
    • дата отбора ≤ дата акта;
    • номер пробы = журнал;
    • заключение не противоречит цифрам.

    Подробнее — ИИ для инженера производственно-технического отдела.

    Профилактика — чтобы не попадать в «48 часов»🔗

    МераСтатья
    Срок в заявке с первого дняКонтроль сроков
    Отдельные блоки на объектеЗаявки на объекте
    Календарь Ri для кубов28 суток — акт после, не до
    Комплект перед сдачейЧеклист 6 этапов

    FAQ🔗

    Можно ли подписать акт, если протокол будет через неделю?🔗

    Нет — для лабораторного контроля это стандартная логика СП 70. Неделя — перенос акта, не подпись.

    Поможет ли ускоренное твердение кубов?🔗

    Только если заложено в КП и методика согласована. ИИ не сокращает 28 суток — лаборатория и договор.

    Что если лаборатория «зависла»?🔗

    Параллельная заявка другим ИЛ — 10 с быстрыми материалами, 16 с бетоном/НК. Старый протокол — отменить акт отбора или пометить недействительным — по внутреннему регламенту ПТО.

    Это то же, что «прочность не прошла»?🔗

    Нет. Алгоритм Bф — когда протокол есть, но результат не проходит. Здесь — протокола ещё нет.

    Связанные материалы🔗

    • Контроль сроков протоколов
    • ИИ-агент: сбор протоколов к АОСР — кластер H №58
    • Заявки на одном объекте
    • Комплект перед сдачей
    • Сравнение КП
    • Выезд лаборатории
    • ИИ для инженера производственно-технического отдела
    • Приёмка монолита — СП 70
    • Прочность не прошла

    Статья подготовлена командой LABGO.AI. Решения на объекте — по проекту и договору; актуальные функции — на labgo.ai.
