Журнал бетонных работ по СП 70: что вносит лаборатория
К списку статей
СП 70.13330Журнал бетонных работСтроительная лабораторияГОСТ 18105ГОСТ 10180МонолитLABGO

Журнал бетонных работ по СП 70: что вносит лаборатория

Для лаборанта и начальника ИЛ: какие данные из протоколов попадают в журнал бетонных работ (приложение Ф), п. 5.18.15 о Bф каждой конструкции и связка с таблицами 5.8, 5.11 и ГОСТ 10180/18105/22690.

Евгений СтроцкийИнженер ПТО, LABGO26 июля 2026 г.16 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Спецжурналы работ

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

Как ИИ-агент находит нужный пункт ГОСТ по разделам за секунды
Статья
ГОСТСтроительная лаборатория

Как ИИ-агент находит нужный пункт ГОСТ по разделам за секунды

Для лаборанта и начальника ИЛ: как формулировать запрос, навигация по разделам и таблицам полного текста ГОСТ, перекрёстные ссылки между стандартами и проверка, что пункт не выдуман.

19 июл. 2026 г.
15 мин
Прочность на изгиб аэродромных и дорожных покрытий по ГОСТ 10180
Статья
RₜᵦАэродромный бетон

Прочность на изгиб аэродромных и дорожных покрытий по ГОСТ 10180

Для лаборанта ИЛ на объекте покрытия: призма 150×150×600, Rₜᵦ = δ·Fl/(ab²), класс Btb в протоколе, уплотнение как на площадке, аттестация опор изгиба — не путать с кубами B на сжатие.

17 июл. 2026 г.
18 мин
Контроль прочности в промежуточном возрасте R7: методика
Статья
R7Промежуточный контроль

Контроль прочности в промежуточном возрасте R7: методика

Для лаборанта ИЛ: когда нужен R7 по табл. 1 ГОСТ 18105, как из пробы изготовить серию на 7 сут, твердение по ППР, отдельный RT(R7) в протоколе — не сравнивать с B25 за 28 сут.

4 июл. 2026 г.
18 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Журнал бетонных работ по СП 70 — роль лаборатории

    ПТО приносит журнал бетонных работ на приёмку перекрытия — в колонке «фактический BфB_{\text{ф}}Bф​» пусто. Подрядчик говорит: «лаборатория ещё не передала цифру». Начальник ИЛ открывает протокол 10180 — там R28R_{28}R28​ в МПа, но не класс B и не привязка к конструкции «плита этаж 5, оси А–В».

    СП 70.13330.2012 требует: значения фактического класса прочности каждой конструкции — в журнале бетонных работ (п. 5.18.15). Журнал ведёт производитель работ, но исходные данные даёт лаборатория и НК. Ниже — что именно передаёт ИЛ, как связать протокол с приложением Ф и чем это отличается от приёмки** для **технадзора.

    Полный текст: СП 70.13330.2012 в базе LABGO.

    Для кого эта статья

    Материал для лаборантов, инженеров ИЛ и специалистов производственного контроля подрядчика, которые готовят данные для журнала бетонных работ (приложение Ф). Типичные запросы: «что лаборатория пишет в журнал бетонных работ», «как передать Bф в журнал», «какой протокол приложить к строке журнала».

    Журнал Ф ≠ журнал образцов ИЛ

    Журнал регистрации образцов в лаборатории (№61) — внутренний учёт ИЛ. Журнал бетонных работ (прил. Ф) — исполнительная документация объекта (п. 3.5). Лаборатория не ведёт прил. Ф сама — передаёт результаты для внесения ПТО или производителя работ.

    Что требует СП 70 от журнала бетонных работ🔗

    П. 3.5: данные о бетонировании ежедневно вносят в журнал бетонных работ (приложение Ф) — наряду с другими журналами монтажа.

    П. 5.18.15: значения фактического класса прочности бетона каждой конструкции должны быть приведены в журнале бетонных работ.

    В таблице приложения Ф (14 столбцов) лаборатория напрямую заполняет не весь журнал, а поставляет цифры для колонок:

    Колонка журнала (прил. Ф)Источник в ИЛМетод / ГОСТ
    Средняя прочность серии (промежуточный возраст)Протокол кубов10180, возраст по ППР
    Средняя прочность серии (проектный возраст)Протокол кубов10180, R28R_{28}R28​
    Фактический BфB_{\text{ф}}Bф​ (проектный возраст)Заключение по 18105НК 22690 / 17624 или керны 28570
    Фактическая прочность при распалубке (% от BнормB_{\text{норм}}Bнорм​)Протокол НК или R7R_7R7​22690, табл. 5.11
    Подвижность (косвенно — в паспорте/акте)Протокол смеси10181, табл. 5.8

    Производитель работ заполняет: дату укладки, конструкцию, объём, температуру, режим твердения, BнормB_{\text{норм}}Bнорм​ из проекта.

    Три уровня контроля — где участвует лаборатория🔗

    П. 5.5.1–5.5.4 делит контроль на входной, операционный и приёмочный:

    УровеньЧто делает ИЛПример записи в цепочке к журналу
    Входной (5.5.2)Испытания смеси: подвижность, плотностьПротокол 10181 → паспорт 7473 → строка журнала
    Операционный (5.5.3)По заданию ППР: температура смеси, НК на свежем бетонеАкт отбора, не всегда колонка Ф
    Приёмочный (5.5.4, 5.5.5)BфB_{\text{ф}}Bф​, R28R_{28}R28​, распалубочная прочностьГлавный блок для п. 5.18.15

    П. 5.5.5: контроль прочности монолита — статистическими методами 18105, НК 17624 и 22690 или разрушающий 28570. Лаборатория оформляет протокол с указанием метода и конструкции — не «бетон объекта в целом».

    Какие поля лаборатория передаёт в ПТО🔗

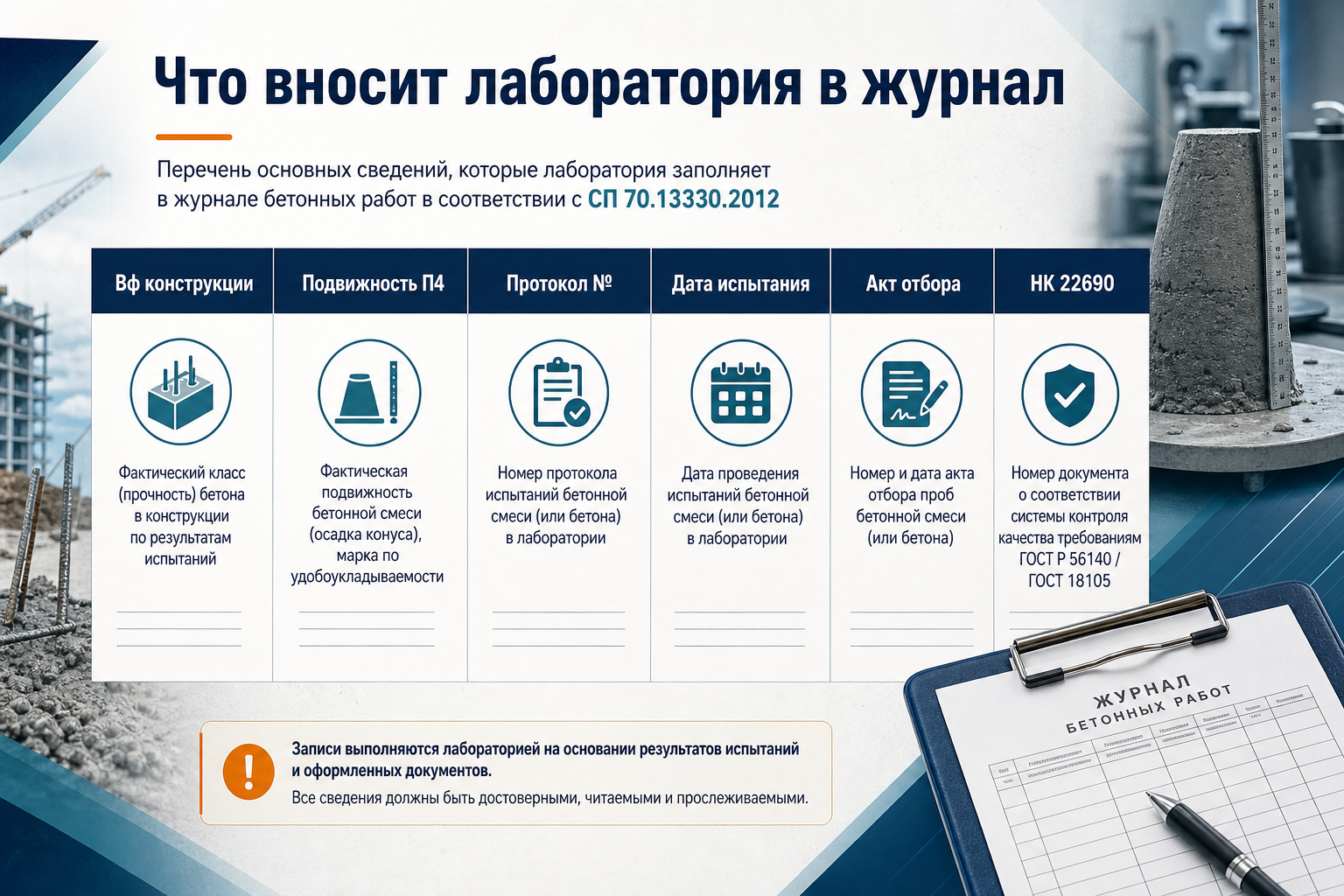

    Что вносит лаборатория в журнал бетонных работ

    Минимальный пакет на одну конструкцию (захватку):

    Документ ИЛОбязательные реквизитыПривязка к журналу Ф
    Акт отбора образцовДата, оси, отметка, марка/классСтолбцы 1–2 (дата, наименование конструкции)
    Протокол 10180RсрR_{\text{ср}}Rср​, возраст, число образцовСтолбцы 12–13 (серия кубов)
    Протокол НК / заключение 18105BфB_{\text{ф}}Bф​, метод, участкиСтолбец 9 (фактический BфB_{\text{ф}}Bф​)
    Протокол распалубки (НК или R7R_7R7​)% от BнормB_{\text{норм}}Bнорм​Столбцы 10–11
    Протокол 10181 (подвижность)Осадка конуса, П1–П5Ссылка на паспорт 7473, табл. 5.8

    Поля протокола по 17025 — чеклист №72. ИИ-помощник лаборатории — протокол кубов №55.

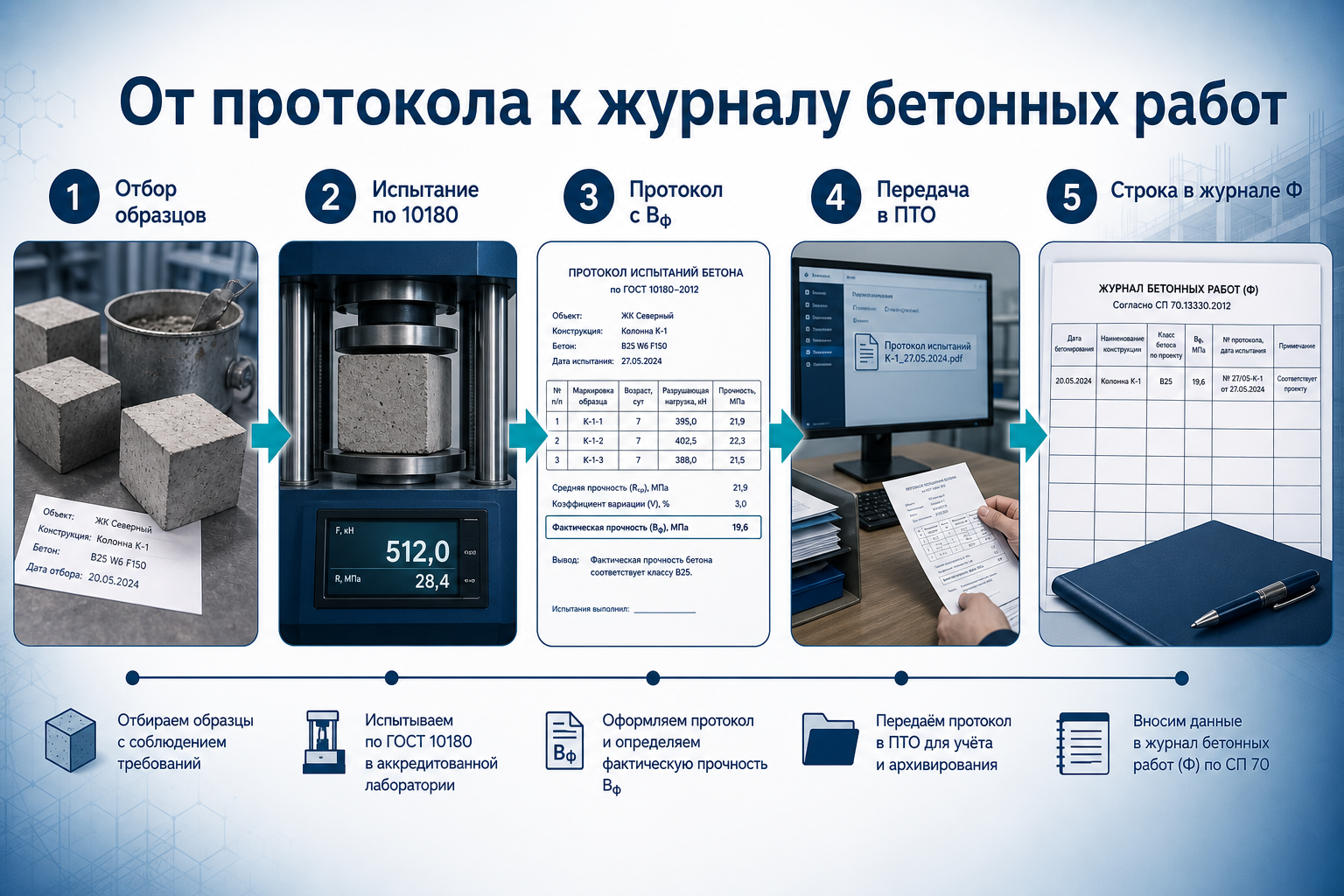

    Цепочка «протокол → журнал»🔗

    От протокола к журналу бетонных работ по СП 70

    Шаг 1. Согласовать привязку к конструкции🔗

    До отбора сверьте с ПТО: наименование конструкции в актe = строка журнала Ф (оси, отметка). Одна захватка — одна серия образцов (серии кубов).

    Шаг 2. Выполнить испытания по программе ППР🔗

    Кубы 10180 (промежуточный и проектный возраст) + НК 22690 по участкам 8.2.5–8.2.6 18105 (через СП 70 5.5.5). Не смешивайте две захватки в одном протоколе.

    Шаг 3. Рассчитать BфB_{\text{ф}}Bф​ по 18105🔗

    Передавайте не только МПа, а класс B с методикой оценки — схема на монолите или формулы Bф.

    Шаг 4. Оформить передачу результатов🔗

    Формат: протокол + краткая ведомость для журнала (таблица соответствия столбцов Ф). Скан в пакет ИД объекта — реестр №74.

    Шаг 5. ПТО вносит в журнал и подписывает🔗

    Подпись ответственного за контроль качества бетона — в столбце 14 прил. Ф. ИЛ подписывает протоколы, не журнал объекта (если иное не в договоре).

    Таблицы СП 70 с регистрацией «журнал бетонных работ»🔗

    В разделе 5 многие таблицы указывают вид регистрации «журнал бетонных работ»:

    Таблица / пунктПоказательМетод
    5.8Подвижность П3 / П410181, посменно
    5.11Распалубочная прочность, %10180, 22690
    5.14Критическая прочность к замерзанию10180, 22690
    5.7Высота сбрасывания, толщина слояИзмерительный на объекте

    Лаборатория участвует в строках с ГОСТ 10180 **/ ** 22690 **/ ** 10181. Геометрию укладки фиксирует производитель работ.

    Таблица «вопрос → ответ»🔗

    ВопросКороткий ответ
    Кто ведёт журнал Ф?Производитель работ (п. 3.5); ИЛ поставляет результаты
    Обязателен ли BфB_{\text{ф}}Bф​ в журнале?Да — п. 5.18.15 для каждой конструкции
    Достаточно ли протокола 10180 без 18105?Для колонок 12–13 — да; для BфB_{\text{ф}}Bф​ (столбец 9) — нужна оценка 18105
    Куда смотрит технадзор?Приёмка монолита + полнота журнала Ф
    Как ускорить оформление?ИИ-протокол кубов №55, сроки

    Частые вопросы (FAQ)🔗

    Может ли лаборатория заполнять журнал за подрядчика?🔗

    Только по договору и с полномочиями представителя производителя работ. Обычно ИЛ передаёт протоколы, ПТО вносит в журнал Ф.

    Что если BфB_{\text{ф}}Bф​ ещё не готов к сдаче этажа?🔗

    Промежуточные колонки (12, 10–11) заполняют по мере готовности протоколов. Столбец 9 — после проектного возраста и оценки 18105. Пустая строка на приёмке — замечание технадзора.

    Нужен ли отдельный журнал температуры?🔗

    При зимнем бетонировании — да (п. 5.11.17): журнал контроля температуры бетона дополняет журнал Ф. ИЛ может вести протокол температуры датчиков — это не прил. Ф.

    Чем отличается от статьи для технадзора?🔗

    Приёмка монолита для технадзора — взгляд ПТО и заказчика. Эта статья — что готовит лаборатория для внесения в журнал Ф.

    Что дальше в кластере L?🔗

    №102 — трёхуровневый контроль бетона по п. 5.5 со стороны ПТО.

    Карта кластера L (выпуск III)🔗

    №ТемаАудитория
    101 (эта статья)Журнал бетонных работ — роль ИЛЛаб
    102Трёхуровневый контроль бетонаПТО
    103Таблица 5.8: подвижностьЛаб
    104Распалубка табл. 5.11ПТО
    105Контроль кладки 9.16Лаб
    106Приёмка сборных ЖБИПТО
    107Сварка ЖБИ 10.5Лаб
    108Зимнее бетонирование 5.14ПТО
    109Акт скрытых работЛаб
    110Комплект документовПТО

    Связанные материалы🔗

    • ИИ и журнал бетонных работ — автозаполнение ЖБР для ПТО
    • Приёмка монолита для технадзора — взгляд ПТО
    • Журнал входного контроля в ИЛ — внутренний учёт ИЛ
    • ИИ-протокол кубов 10180
    • Серии образцов 10180 + 18105
    • Схема Г на монолите
    • Обязательные поля протокола 17025
    • Контроль сроков протоколов
    • Заказ испытаний бетона

    Статья подготовлена командой LABGO.AI. Норматив — СП 70.13330.2012 (приложение Ф, п. 5.5, 5.18.15); методы — ГОСТ 10180-2012, ГОСТ 18105-2018, ГОСТ 22690-2015. Кластер L выпуска III №101.
