Допуски на монолитные конструкции по СП 70: таблица для приёмки и ИД
Какие предельные отклонения по СП 70.13330.2012 проверяет ПТО при приёмке монолита: табл. 5.12, операционный контроль опалубки (табл. 5.11), что фиксировать в геодезической схеме и журнале.
Евгений СтроцкийИнженер ПТО, LABGO15 августа 2026 г.14 мин чтения
Для инженера ПТО: структура бетонного блока ИД — журнал, схемы, АОСР, протоколы, Bф по 8.5.3; как агент ведёт реестр, сверяет связки и находит пробелы до сдачи технадзору.
Семь форм спецжурналов по СП 70.13330.2012 (приложения А–Ф, Е): когда вести журнал бетонных, сварочных, монтажных работ, болтов и ухода за бетоном. Карта для ПТО и раздел 2 ОЖР.
6 сент. 2026 г.
17 мин
Получайте новые статьи на email
Экспертные материалы о НК и лабораторных исследованиях
На осмотре плиты П-3 геодезист сообщает: «оси смещены на 18 мм», прораб — «это норма». В журнале бетонных работ отметка верха +12 мм, в АООК нет исполнительной схемы с замерами. Технадзор на приёмке открывает СП 70, табл. 5.12 — допуск по осям 15 мм, по горизонтали ±20. Комплект возвращают на доработку.

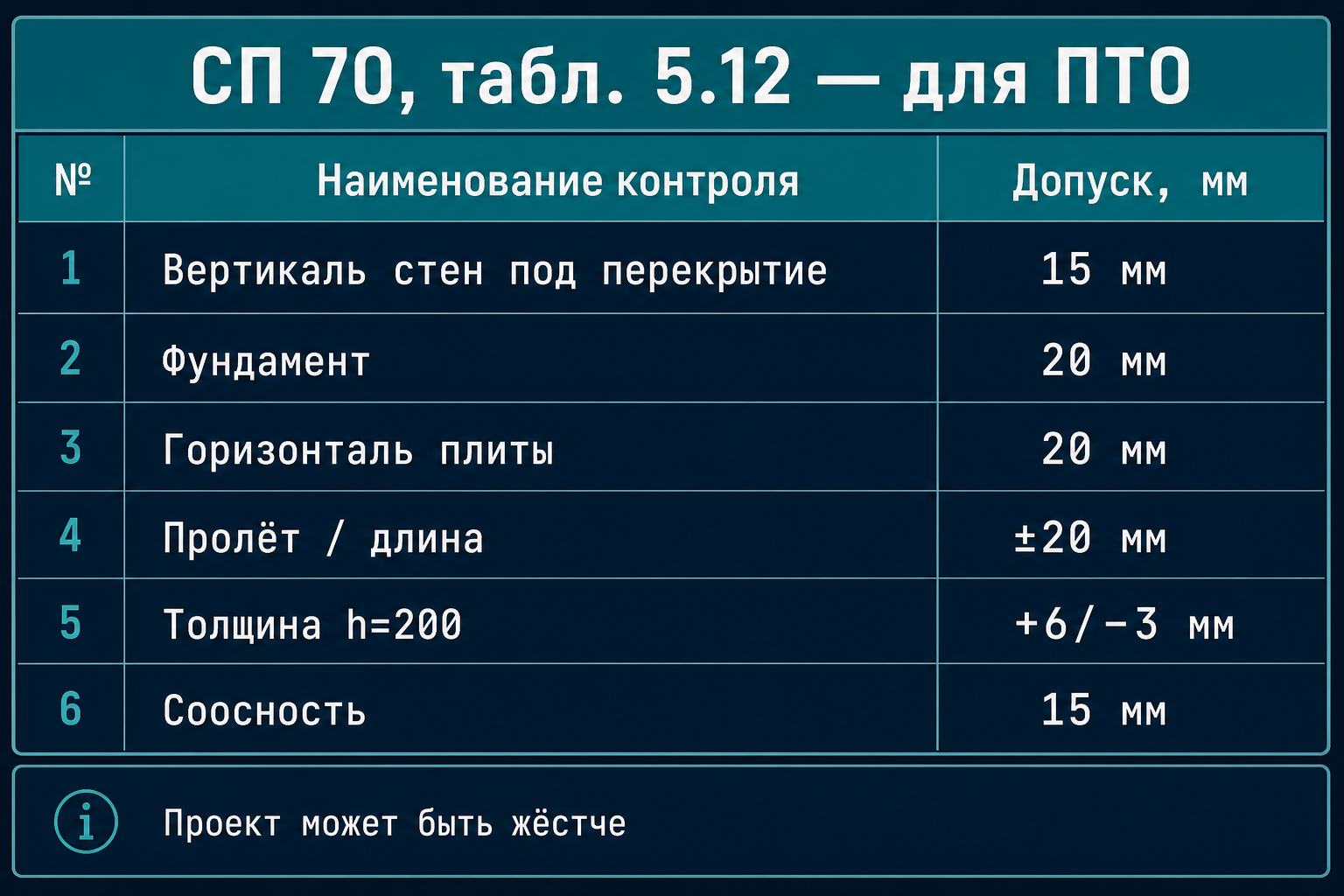

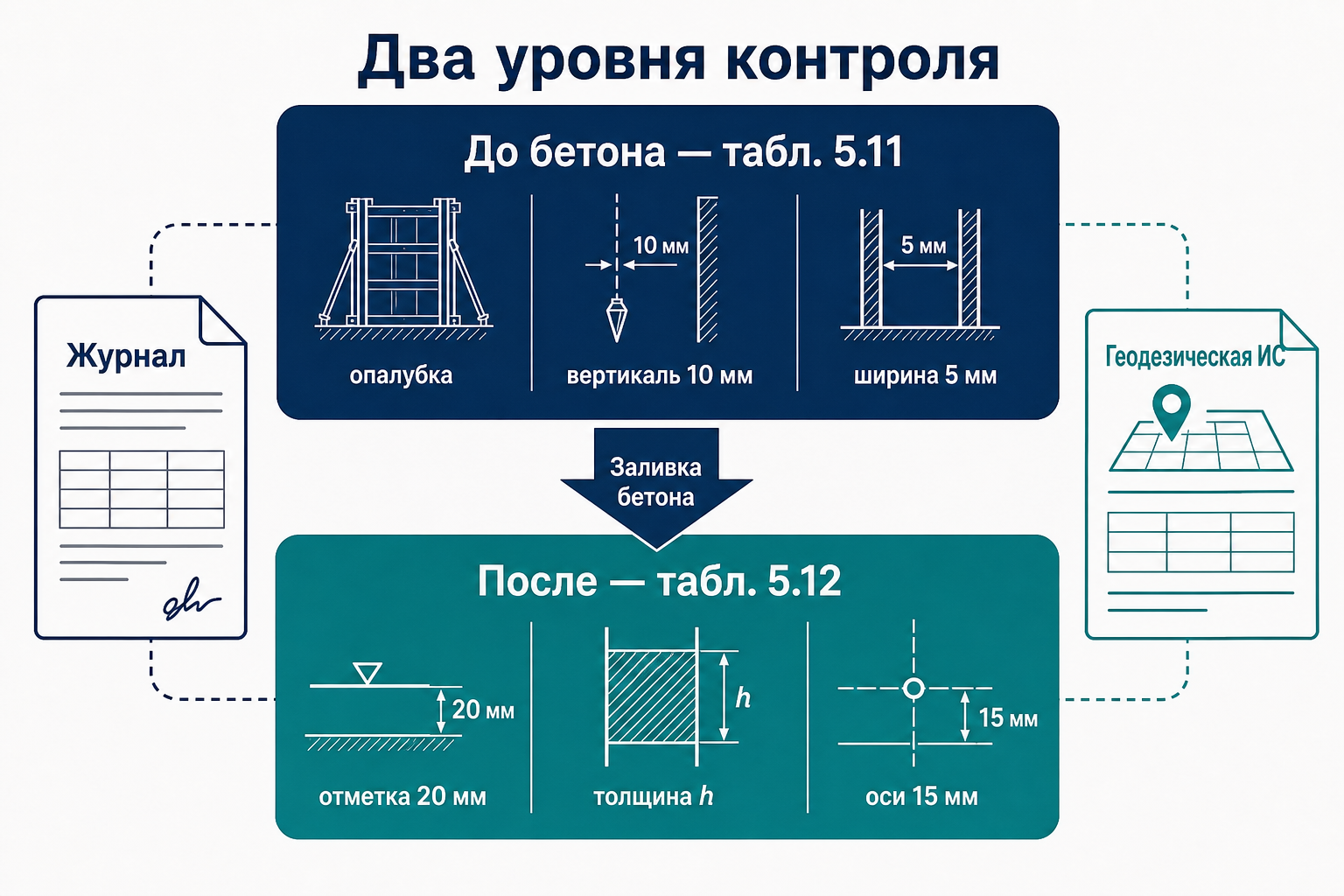

Коротко. СП 70.13330.2012 (п. 5.18.1–5.18.3) при приёмке законченных монолитных конструкций требует сверить фактические геометрические параметры с рабочими чертежами и предельными отклонениями табл. 5.12. ПТО не заменяет геодезиста, но обязан понимать цифры допусков, вид регистрации (журнал, геодезическая исполнительная схема) и связь с АОСР / АООК. До бетона — операционный контроль опалубки (табл. 5.11).
Было: инженер вручную сверяет PDF схемы с распечаткой табл. 5.12. В умном рабочем месте ПТО можно прикрепить исполнительную схему и получить подсказку, какой пункт 5.12 применим к стене или плите — с цитатой из нормативной базы. Решение «принять» остаётся за инженером.
Объём контроля — в табл. 5.12 (каждый элемент, ≥5 замеров / 150 м² для горизонтали). Перечень ИД заказчика может требовать ИС на каждую захватку — см. структуру папок.
