ГОСТ Р 59492-2021: исполнительная документация на объектах культурного наследия
К списку статей
ПТОИсполнительная документацияГОСТ Р 59492Объект культурного наследияОКНРеставрацияLABGO

ГОСТ Р 59492-2021: исполнительная документация на объектах культурного наследия

ГОСТ Р 59492 для ПТО на ОКН: первичные документы и исполнительные чертежи, тома ИД, объёмы на схемах, трёхстадийный фотоотчёт, акт по приложению А.

Евгений СтроцкийИнженер ПТО, LABGO14 сентября 2026 г.19 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Реестр ИД к сдаче

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

СП 341 и СП 392: исполнительная документация при ГНБ и прокладке трубопроводов
Статья
ПТОИсполнительная документация

СП 341 и СП 392: исполнительная документация при ГНБ и прокладке трубопроводов

СП 341 — формы ГНБ (приложение К): протокол бурения, акты пилотной и расширенной скважины, закрытый переход. СП 392 — ИД магистральных нефтегазовых трубопроводов.

14 сент. 2026 г.
19 мин
ГОСТ 32755 и 32756: приёмка автомобильных дорог — промежуточная и окончательная
Статья
ПТОИсполнительная документация

ГОСТ 32755 и 32756: приёмка автомобильных дорог — промежуточная и окончательная

ГОСТ 32756 — промежуточная приёмка и перечень ИД по пикетам; ГОСТ 32755 — приёмка в эксплуатацию, акты рабочей и приёмочной комиссий. Для ПТО автодорог ОП.

13 сент. 2026 г.
18 мин
И 1.13-07: приёмо-сдаточная документация по электромонтажным работам
Статья
ПТОИсполнительная документация

И 1.13-07: приёмо-сдаточная документация по электромонтажным работам

И 1.13-07 для ПТО: формы 1–2–5–6–24, кабельный журнал, протоколы ПУЭ, акт технической готовности, ПНР и АОУСИТО. Отличие от 344/пр и комплектов ЭМ.

13 сент. 2026 г.
18 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Исполнительная документация на объекте культурного наследия по ГОСТ Р 59492

    На реставрации ОКН технадзор открыл том «Исполнительная документация»: АОСР на кладку есть, но фотоотчёт — одна стадия «после», на исполнительной схеме нет расчёта объёмов, ситуационного плана с зоной работ нет. Заказчик: «59492 — не 344/пр “как получится”».

    Коротко. ГОСТ Р 59492-2021 задаёт виды, состав и порядок исполнительной документации при реставрации и приспособлении объекта культурного наследия. Для ПТО важны: разделение первичных документов (п. 5.3.1) и исполнительных чертежей (п. 5.3.2), структура тома (раздел 6), обязательные объёмы на схемах (п. 6.8), трёхстадийный фотоотчёт (п. 6.10), акт по приложению А. Стандарт дополняет 344/пр, не отменяет АОСР и 51872. Итоговые тома входят в отчётность по ГОСТ Р 55528 и в комплект сдачи объекта (акт приёмки работ по ОКН — п. 10).

    Кому пригодится

    Материал для инженеров ПТО и ИТР на реставрации и приспособлении ОКН (памятники истории и культуры). Не обычный ОКС без режима охраны, не комплект на кладку (общий чеклист) и не иерархия норм (мета-статья).

    Два слоя ИД по 59492🔗

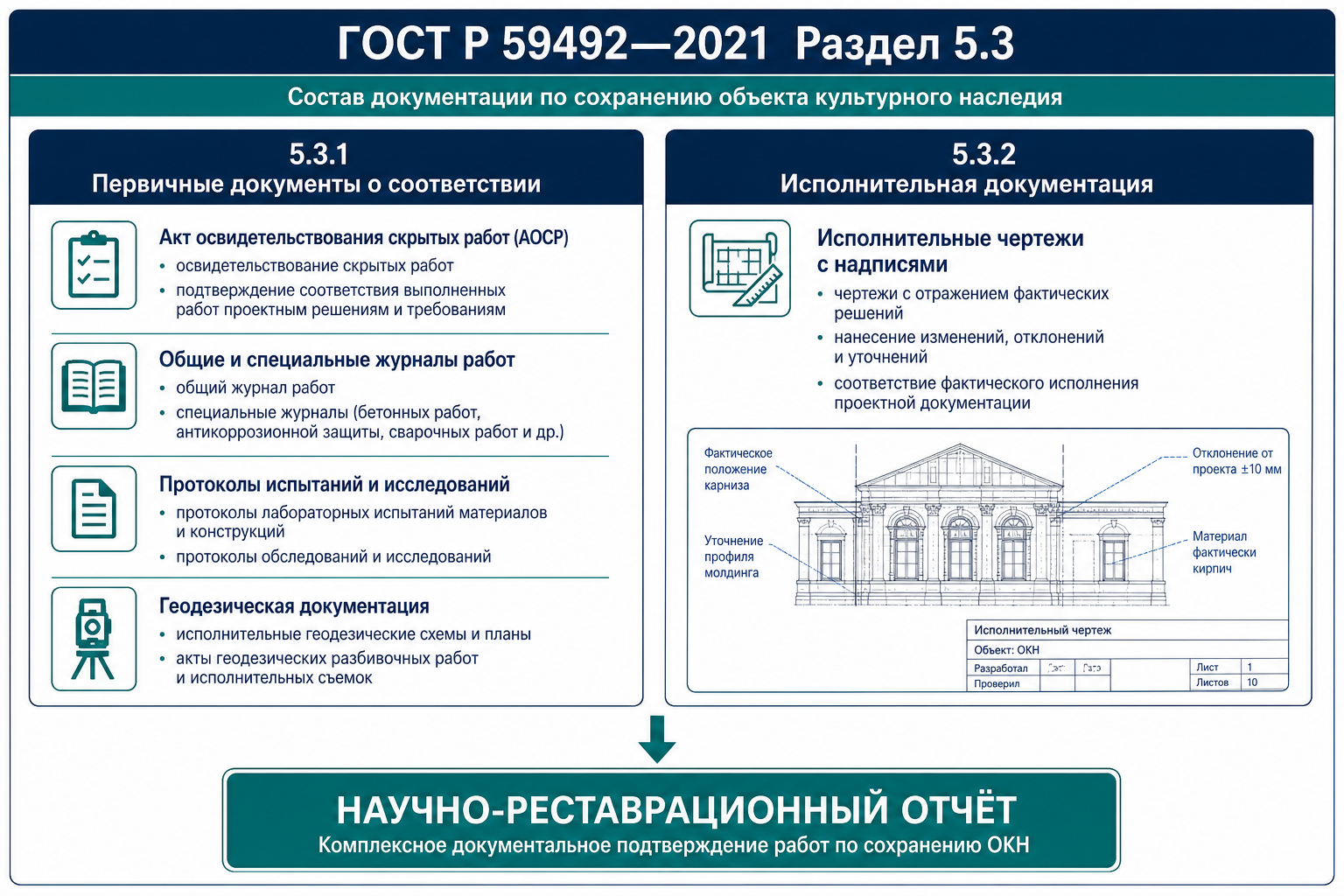

    Первичные документы vs исполнительные чертежи по ГОСТ Р 59492

    СлойПункт 59492Что фиксируетПримеры для ПТО
    Первичные документы о соответствии5.3.1Процесс и состояние объекта по ходу работАОСР, АООК, журналы, протоколы, ИГС, сертификаты
    Исполнительная документация5.3.2Исполнительные чертежи с надписями о факте и согласованных измененияхКомплект РД с отметками «выполнено», корректировки по научным исследованиям

    П. 4.2: подрядчик ведёт ИД по РД с учётом работ, не предусмотренных чертежами и сметой, выявленных при ремонте. К оформлению может быть привлечена проектная организация реставрации. ИД — часть отчётной документации по ГОСТ Р 55528 (приложение к научно-реставрационному отчёту).

    П. 4.7: ответственные конструкции на ОКН — акты по образцу [2] (РД-11-02-2006 / ныне 344/пр); перечень — из ПД/РД.

    С чем не путать🔗

    МатериалФокусЗдесь
    344/прФормы АОСР, ОЖР59492 — ОКН-специфика: тома, фото, объёмы
    51872ИГСВ 59492 — п. 6.8 + п. 6.12 «а»
    Объёмы на схемах — методичкаНа ОКС — по договоруНа ОКН — обязательно (п. 6.8)
    ГрК ст. 52–55Закон об ИД59492 — отраслевой стандарт ОКН
    СП 68Ввод ОКСП. 4.4 п. 10 — акт приёмки работ по ОКН

    Структура тома исполнительной документации🔗

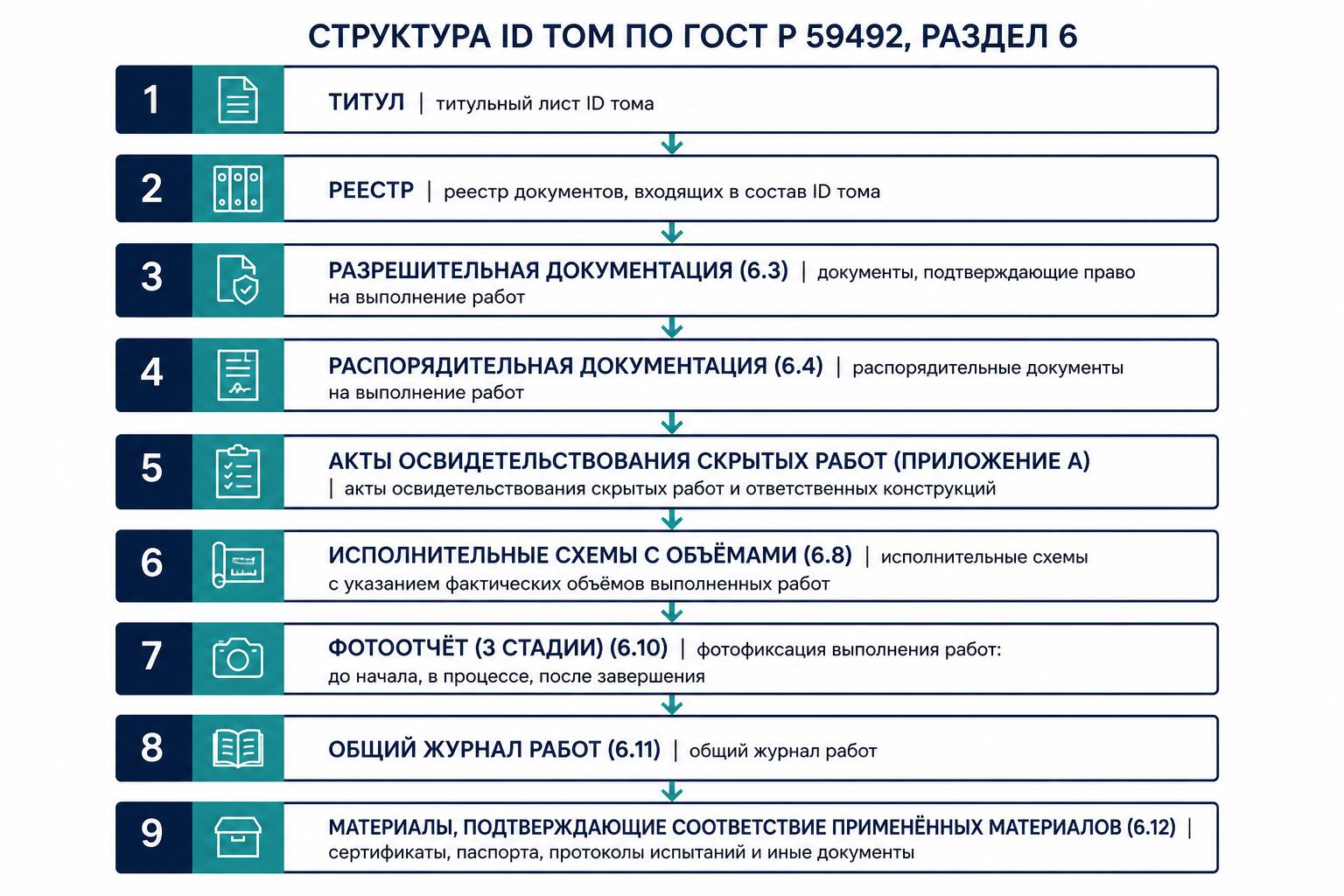

    Структура тома ИД по ГОСТ Р 59492 раздел 6

    РазделПункт 59492Содержание
    Титул6.3Объект, адрес, заказчик, исполнитель
    Реестр документов6.4Полный перечень текстов и графики
    Разрешительная6.5Разрешения на работы по ОКН, земляные, временные ограждения, лицензия МК РФ, выписки СРО, открытый лист
    Распорядительная6.6Приказы на представителей для подписания актов и схем
    Акты освидетельствования6.7Форма приложения А (рекомендуемая)
    Исполнительные схемы6.8Объёмы с расчётом + ситуационный план зоны работ; основная надпись — приложение Б
    Документы качества6.9Сертификаты, паспорта, протоколы лабораторий
    Фотоотчёт6.103 стадии: до / в процессе / после
    Журнал производства работ6.11Прораб; каждый специалист — свой раздел
    Дополнительно6.12ИГС, схемы сетей, испытания, экспертизы, иные материалы

    П. 6.2: тома прошивают, листы нумеруют. П. 6.13: заказчик и исполнитель могут расширить перечень.

    Акт освидетельствования — приложение А🔗

    На ОКН акт по 59492 шире типового АОСР 344/пр по составу подписантов:

    УчастникРоль
    Представитель технадзораКонтроль заказчика
    Подрядчик по сохранению ОКНИсполнитель
    Специалист по строительному контролюПодрядчик
    Авторский надзорПроектировщик реставрации
    Исполнитель работСубподряд / бригада

    В п. 4 акта перечисляются приложения: схемы, экспертизы, лабораторные испытания, фотофиксация. Для ОКН фотоотчёт к акту — обязательная практика (п. 6.10 + методичка по АОСР).

    Форма 344/пр на скрытые работы параллельно допустима по ГрК; на ОКН согласуйте с заказчиком: приложение А 59492 или унифицированный бланк с тем же составом полей.

    П. 6.8 — объёмы на схеме (критично для ПТО)🔗

    На ОКС объёмы на ИС часто «по желанию заказчика». На ОКН по 59492 — обязательно:

    • отметить выполненные работы на схеме;
    • указать объём с демонстрацией расчёта;
    • нанести ситуационный план с выделенной зоной производства работ;
    • оформить основную надпись по приложению Б.
    Элемент схемыЗачем на ОКН
    Формула объёмаЗащита «процентовки» и актов приёмки
    Ситуационный планПривязка к охранной зоне и фасаду
    Основная надпись БЕдиный стиль тома реставрации

    Подробнее про элементы ИС — обязательные реквизиты 51872; для ОКН добавьте слой требований 59492.

    Фотоотчёт — п. 6.10🔗

    ТребованиеСмысл для поля
    3 стадииДо начала, в процессе, после
    Наименование элементаНе «альбом стройки», а привязка к акту
    Местоположение на объектеОсь, зал, фасад, сектор
    Ортогональные общие видыБез «косых» кадров для архива
    Масштабная линейкаНа деталях и фрагментах

    Фото — не замена АОСР, а обязательное приложение к акту и том.

    Первичные документы — что собирать ежедневно🔗

    П. 5.3.1 (ориентир состава):

    ГруппаДокументы
    АктыПромежуточная приёмка ответственных конструкций, АОСР, испытания
    ЖурналыПроизводства работ (6.11), лабораторного контроля
    ГеодезияИсполнительные съёмки, ИГС
    КачествоСертификаты, паспорта материалов
    КонтрольДокументы технадзора заказчика

    Генподрядчик комплектует первичку и передаёт заказчику по перечню (приложение к перечню основных документов). После завершения работ комплект — эксплуатирующей организации (собственнику) на хранение (п. 5.3.1.1).

    Чеклист ПТО на ОКН🔗

    • Реестр п. 6.4 ведётся с первого листа тома
    • Разрешительная п. 6.5 — полный комплект до начала работ
    • Приказы представителей п. 6.6 — до подписания актов
    • Каждая ИС — объёмы + ситуационный план (п. 6.8)
    • Фотоотчёт — 3 стадии на каждый предъявляемый элемент
    • Журнал п. 6.11 — без «чужих» разделов без подписи
    • 6.12 — ИГС, сети, экспертизы не в «хвосте» сдачи
    • Сшивка и опись согласованы с научным руководителем

    Типовые ошибки🔗

    ОшибкаПоследствиеКак избежать
    Только 344/пр без 59492Возврат тома ОКНМатрица 59492 + приказ
    Схема без объёмовНесоответствие п. 6.8Формулы на каждой ИС
    Фото «после ремонта»Нет п. 6.10План фиксации до старта
    Нет авторского надзора на актеНедействительная приёмкаПриказ + строка в приложении А
    Исполнительные чертежи без надписейПустой п. 5.3.2Подписи «выполнено» на РД

    FAQ🔗

    Заменяет ли 59492 344/пр?🔗

    Нет. 344/пр — базовые формы АОСР и журналов по ГрК. 59492 — специальные требования к томам, схемам, фото и актам на ОКН.

    Нужна ли лицензия МК РФ в разделе 6.5?🔗

    Да, если работы по сохранению ОКН подлежат лицензированию — копия включается в разрешительную часть тома.

    Куда сдаётся итоговый комплект?🔗

    Первичка — заказчику и на хранение собственнику (п. 5.3.1.1). Тома ИД — в состав научно-реставрационного отчёта (55528) и в комплект приёмки объекта.

    Обязателен ли электронный формат?🔗

    П. 4.6: бумага и/или ЭИД с УКЭП — по соглашению участников. 70108 — если заказчик принял ЭИД.

    Чем акт 59492 отличается от АООК?🔗

    АООК — несущие конструкции без возможности вскрытия (344/пр). 59492 — универсальный акт выполненных работ на ОКН с блоком авторского надзора и фотофиксации.

    Что сделать на объекте на этой неделе🔗

    1. Сверьте шаблон тома с разделами 6.3–6.12 59492.
    2. Введите обязательный чек объём + ситплан на каждую ИС до подписания АОСР.
    3. Запустите фото «до» по всем зонам, где через неделю начнётся демонтаж/укрепление.

    Попробовать умное рабочее место ПТО

    Зарегистрируйтесь как инженер ПТО — реестр тома, контроль фото 3 стадии и объёмов на схемах до закрытия акта. На практике — реестр и опись ИД. О продукте — ИИ для инженера ПТО.
