И 1.13-07: приёмо-сдаточная документация по электромонтажным работам
К списку статей
ПТОИсполнительная документацияИ 1.13-07ЭлектромонтажЭМ344/прLABGO

И 1.13-07: приёмо-сдаточная документация по электромонтажным работам

И 1.13-07 для ПТО: формы 1–2–5–6–24, кабельный журнал, протоколы ПУЭ, акт технической готовности, ПНР и АОУСИТО. Отличие от 344/пр и комплектов ЭМ.

Иван ТимофеевВедущий инженер ПТО, LABGO13 сентября 2026 г.18 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Карта комплекта ИД

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

СП 129: исполнительная документация на наружные сети водоснабжения и канализации
Статья
ПТОИсполнительная документация

СП 129: исполнительная документация на наружные сети водоснабжения и канализации

СП 129.13330.2019 для ПТО: два этапа испытаний, продольный профиль, засыпка стыков после предварительного испытания, промывка ХВС, АОУСИТО. Отличие от комплекта 344/пр и внутренних сетей СП 73.

12 сент. 2026 г.
18 мин
СП 74: исполнительная документация на тепловые сети
Статья
ПТОИсполнительная документация

СП 74: исполнительная документация на тепловые сети

СП 74.13330.2023 для ПТО: ИД на теплосети ТС — АОСР, промывка, гидроиспытание до изоляции, сварка, ТУ в АОУСИТО. Отличие от СП 129, СП 73 и комплекта 344/пр.

12 сент. 2026 г.
18 мин
СП 73: исполнительная документация по внутренним санитарно-техническим системам
Статья
ПТОИсполнительная документация

СП 73: исполнительная документация по внутренним санитарно-техническим системам

СП 73.13330.2016 для ПТО: ИД на внутренний водопровод, канализацию, отопление и вентиляцию — АОСР, испытания п. 7, приёмка и АОУСИТО. Отличие от комплекта 344/пр.

11 сент. 2026 г.
18 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Приёмо-сдаточная документация по И 1.13-07 — электромонтаж

    На сдаче ЭМ заказчик открыл раздел: АОСР на кабель есть, кабельного журнала нет, акт технической готовности подписан до протокола изоляции, паспорт заземления без схемы. Технадзор: «И 1.13-07 — свои формы, не подменяйте АОСР актом готовности».

    Коротко. И 1.13-07 — инструкция по приёмо-сдаточной документации электромонтажа: формы 1–24, кабельный журнал, акт технической готовности, ведомость оборудования, паспорт заземления. Для ПТО И 1.13-07 дополняет 344/пр: АОСР и АОУСИТО — из приказа, приёмо-сдаточные акты — по И 1.13-07. Это нормативная карта ЭМ/ЭО/ЭС, а не комплект внутренних сетей (чеклист без разбора форм) и не СП 77 (автоматика).

    Кому пригодится

    Материал для инженеров ПТО и ИТР ЭМ, которые закрывают внутренние и наружные электромонтажные работы. Не АПС/СОУЭ (отдельные нормы) и не ВЛ 35 кВ+ (расширенный комплект).

    С чем не путать🔗

    МатериалФокусЗдесь
    Комплект внутренних сетей344/пр, 4 контураИ 1.13-07 — формы ЭМ
    Комплект наружных сетей344/пр, ВК + ЭМИ 1.13-07 — кабель, траншея
    СП 77АСУ, контроллерыЭМ — силовой кабель, щиты
    Блок Б.2 СП 48Перечень ЭО/ЭМСтроки И 1.13-07
    ПУЭИзмеренияПротоколы внутри комплекта И 1.13-07

    Что регулирует И 1.13-07 для ПТО🔗

    И 1.13-07 — приёмо-сдаточная документация (не заменяет 344/пр):

    Объект ИДИсточникНазначение
    Кабельный журнал (до 1 кВ)И 1.13-07Учёт кабеля по маркам
    Журнал прокладки (1–35 кВ)И 1.13-07Наружные КЛ
    АОСР на лотки, кабель, траншею344/прСкрытые работы
    Форма 6 — готовность строительной частиИ 1.13-07До начала ЭМ
    Форма 14а — приёмка траншейИ 1.13-07До прокладки кабеля
    Форма 2 — техническая готовностьИ 1.13-07После монтажа и измерений
    Форма 5 — ведомость оборудованияИ 1.13-07Щиты, АВ, светильники
    Форма 24 — паспорт заземленияИ 1.13-07Со схемой ЗУ
    Протоколы изоляции, фаза-нульПУЭп. 6 И 1.13-07
    АОУСИТО344/прУчасток после испытаний

    Состав ИД утверждает заказчик; И 1.13-07 + СП 543 (прил. А) — ориентир по формам.

    Пять форм И 1.13-07 — ядро комплекта🔗

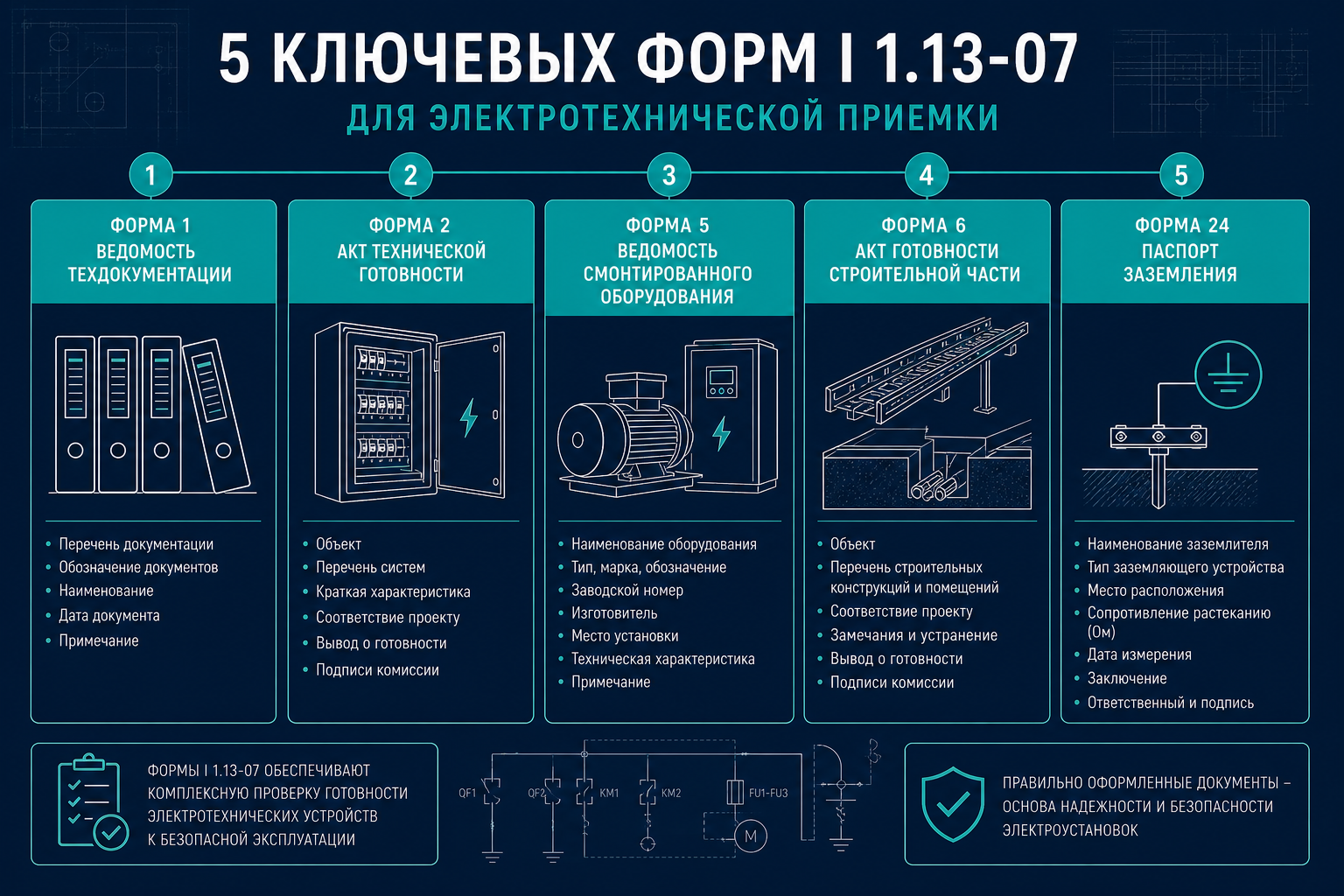

    Пять ключевых форм И 1.13-07 по электромонтажу

    ФормаДокументКогда
    1Ведомость технической документацииОбложка комплекта на сдачу
    6Готовность строительной частиДо ЭМ (стены, перекрытия)
    5Ведомость смонтированного оборудованияПосле монтажа щитов, светильников
    2Акт технической готовностиПосле протоколов, до/с ПНР
    24Паспорт заземляющего устройстваС исполнительной схемой ЗУ

    Розетки и светильники — в форме 5, не в АОСР (пособие §5.11). Лотки — отдельный АОСР до акта на кабель.

    Цепочка от ЖВК до АОУСИТО🔗

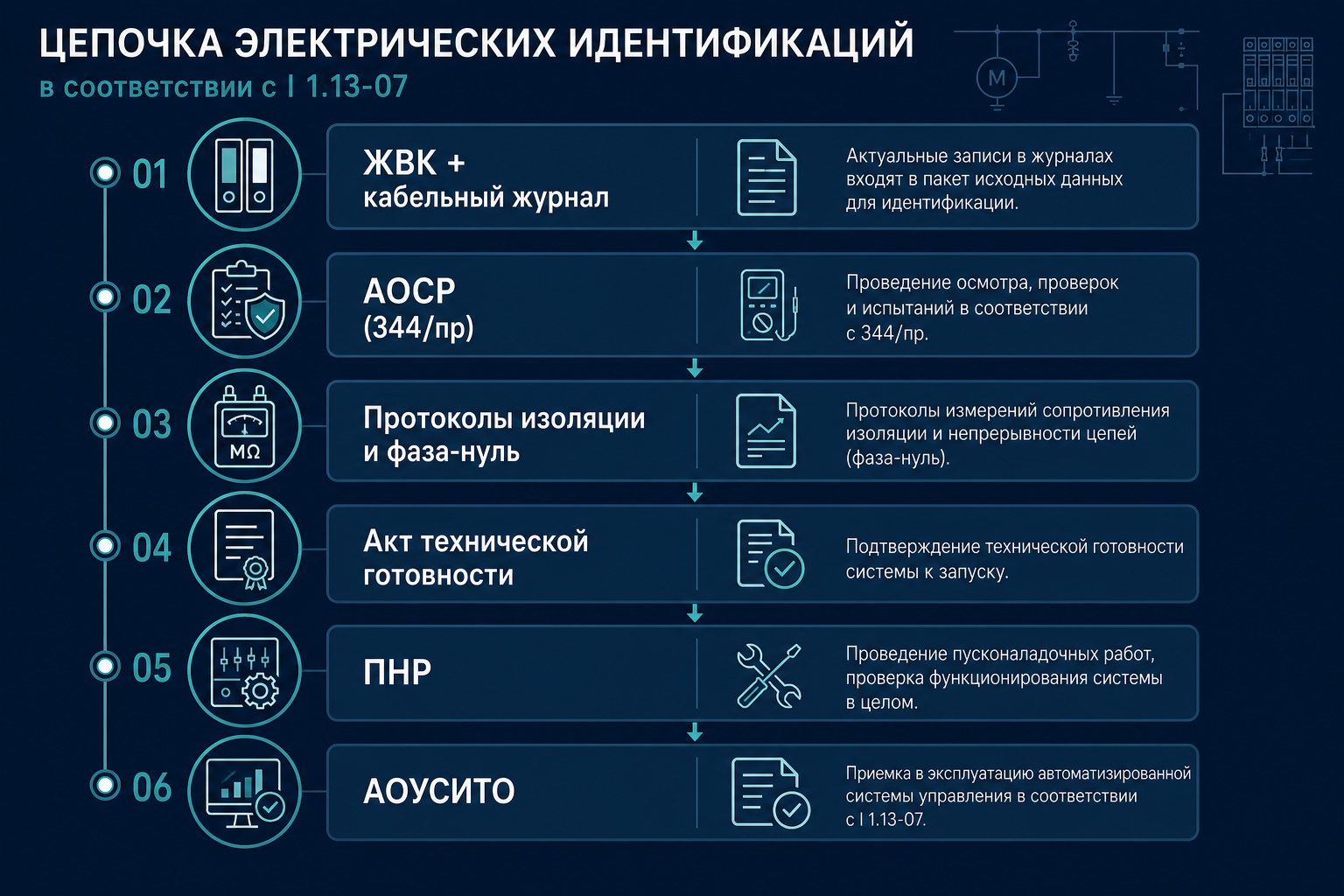

    Цепочка документов по И 1.13-07 — от журналов до АОУСИТО

    Внутренний ЭМ🔗

    ЭтапДокументПримечание
    ПодготовкаФорма 6 — готовность помещенийСтены, перекрытия готовы
    ПоставкаЖВК + кабельный журналПаспорт кабеля, бирки
    СкрытыеАОСР лотки → кабель → проходы → ЗУ344/пр
    ЧертежиКомплект РД с надписью о фактеСП 543, прил. А
    ИзмеренияПротокол изоляции (ПУЭ 1.8.37), фаза-нуль, заземлениеп. 6 комплекта
    ПриёмкаФорма 2 + Форма 5 + Форма 24До/после ПНР
    ПНРАкт сдачи-приёмки ПНРПо договору
    УчастокАОУСИТОп. 7 — протоколы

    Наружный ЭМ — дополнительно🔗

    ЭтапДокументИ 1.13-07
    ТраншеяФорма 14а — приёмка траншейДо кабеля
    КанализацияФорма 11 — осмотр канализацииДо закрытия
    БарабанФорма 15 — изоляция на барабане1–220 кВ; до 1 кВ — можно не оформлять
    ПрогревФорма 16 — прогрев при минусЗимняя прокладка
    СхемыИГС КЛ, траншеи51872

    Общий каркас ИД по И 1.13-07🔗

    №ДокументИсточник
    1ОЖР, ЖВК, кабельный журнал344/пр, И 1.13-07
    2Форма 1 — ведомость техдокументацииИ 1.13-07
    3АОСР по этапам344/пр
    4Форма 6 (при необходимости)И 1.13-07
    5Исполнительные чертежи, ИГС543, 51872
    6Протоколы ПУЭИ 1.13-07, п. 6
    7Форма 5, 2, 24И 1.13-07
    8ПНРДоговор / форма И 1.13-07
    9АОУСИТО344/пр
    10Паспорта кабеля, биркиЖВК, 7.1.4 543

    Производственный контроль и перечень СП 48 Б.2 — для строк ЭО/ЭМ.

    Типичные замечания технадзора🔗

    ЗамечаниеЧто не такИсправление
    АОСР на розеткиНе скрытыеФорма 5
    Нет кабельного журналаИ 1.13-07Заполнить по маркам
    Форма 2 до протоколовЦепочкаИзмерения сначала
    Паспорт ЗУ без схемыФорма 24Приложить ИС
    Только сертификат на кабельНужен паспортЖВК + бирки
    АОУСИТО = форма 2Разный предметОба документа

    FAQ🔗

    И 1.13-07 или 344/пр — какие формы?🔗

    АОСР и АОУСИТО — 344/пр. Акты приёмо-сдаточной документации — И 1.13-07 (формы 1–24).

    Нужен ли АОСР на каждый этаж?🔗

    Можно на систему целиком (освещение, силовые) — пособие §5.11. Дробить — если сдаёте поэтапно.

    Форма 15 на кабель 0,4 кВ?🔗

    Для 1–220 кВ — обязательна; на проводки до 1 кВ — можно не оформлять (electrical.yaml).

    Автоматика и ЭМ — один комплект?🔗

    Нет. Силовой ЭМ — И 1.13-07; АСУ — СП 77. Общий лоток — АОСР один, акты — раздельно.

    Где ВЛ и опоры?🔗

    Воздушные линии — формы 20–23, паспорт ВЛ, АОСР на фундаменты (§5.11). Отдельная ветка комплекта.

    Связь с сдачей объекта?🔗

    Раздел ЭМ/ЭО входит в ИД СП 68 — без формы 2 и АОУСИТО ЗОС не закрыть.

    Что сделать на объекте на этой неделе🔗

    1. На одной системе (освещение или ВРУ) выписать цепочку из таблицы.
    2. Проверить кабельный журнал vs факт прокладки.
    3. Сверить даты: протоколы → форма 2 → ПНР → АОУСИТО.
    4. Собрать бирки и паспорта кабеля в ЖВК.
    5. Сверить перечень с Б.2 СП 48 — ЭО/ЭМ.

    На практике

    Зарегистрируйтесь как инженер ПТО — карта форм И 1.13-07 по ЭМ. Сценарий: комплект ИД по видам работ. Нормативная база — И 1.13-07.

    Связанные материалы🔗

    • Комплект внутренних инженерных сетей
    • Комплект наружных инженерных сетей
    • СП 77 — автоматизация
    • Акт участков сетей АОУСИТО
    • ИГС 51872
    • Перечень СП 48 Б.2
    • Сдача объекта СП 68
    • Нормативная база для инженера ПТО
