ИИ и массовое переоформление актов при изменении проекта
Вышла rev.3 листа КЖ-04 — перепечатывать все 400 актов? Как ИИ-ассистент LABGO строит матрицу затронутых **АОСР**, черновики с новым шифром **РД** и обновление реестра — без переделки всего комплекта.
Сергей КузнецовРуководитель по автоматизации лабораторий, LABGO28 сентября 2026 г.16 мин чтения
Черновик АОСР уже на холсте — какие испытания нужны по п. 4, какой ГОСТ и захватка, и когда отправить заявку в ИЛ. ИИ собирает потребность из акта; инженер проверяет и оформляет заказ — без подмены лабораторного решения.
Прежний инженер ушёл — реестр на флешке, @этап «в голове», открытые замечания в личной переписке. Как контур объекта сохраняет статусы ИД, отчёт комплектности и черновики; что передать по чеклисту и где ассистент ускоряет, но не подменяет акт.
Заказчик спросил: «Сколько часов снимет ИИ до сдачи?» Не обещание из презентации, а таблица операций ПТО — черновик **АОСР**, реестр, комплектность, нормативы — с ориентирами «было / стало» и алгоритмом замера на вашем объекте.
2 окт. 2026 г.
15 мин
Получайте новые статьи на email
Экспертные материалы о НК и лабораторных исследованиях
ИИ и массовое переоформление актов при изменении проекта

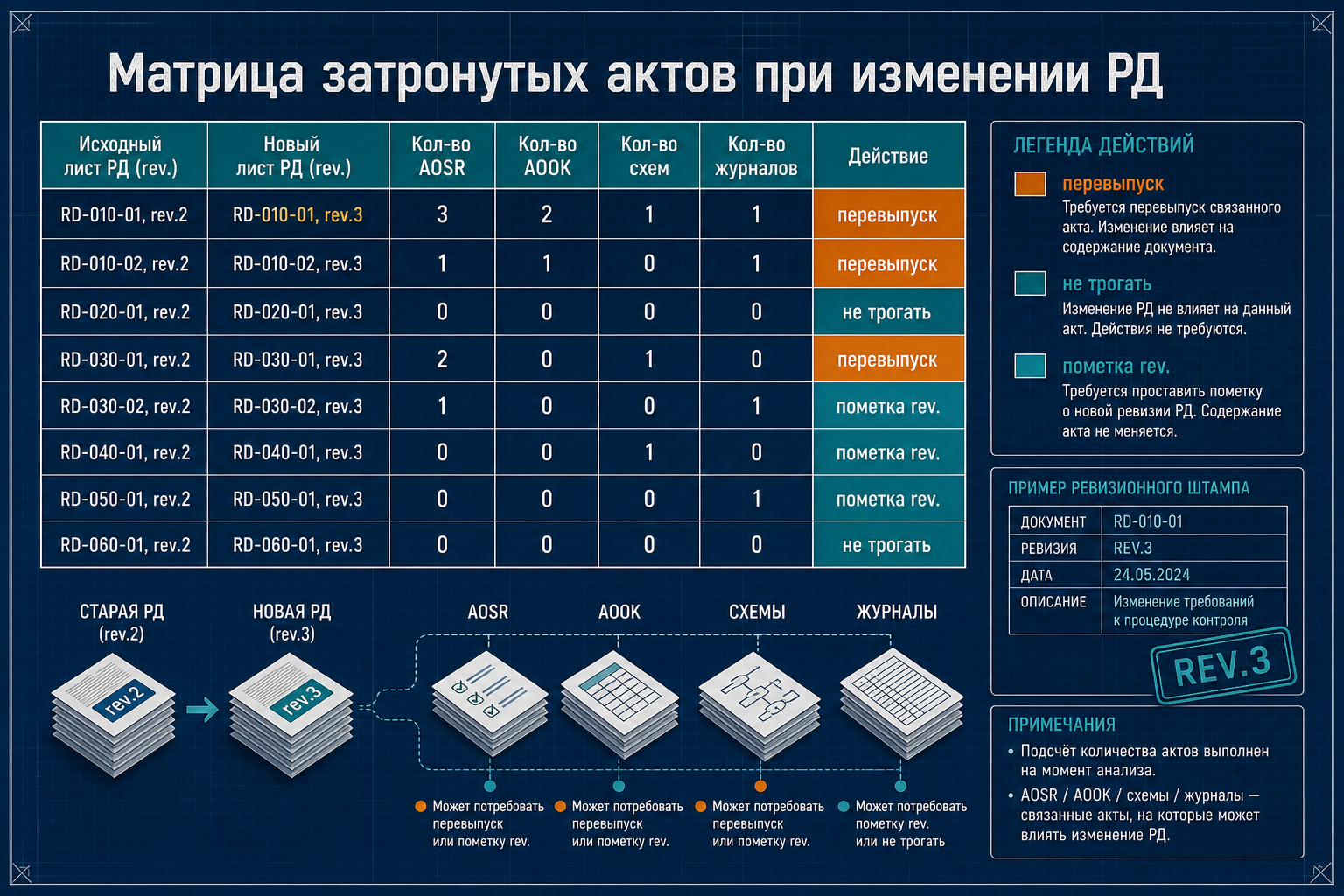

На объект пришёл комплект изменений РД: три листа КР, узел на ВК. Прораб просит «перепечатать все 400 актов». ПТО открывает реестр: 12 строк ссылаются на старый шифр — остальное изменение не затрагивает. Без матрицы легко либо переделать весь том, либо оставить rev.02 в АОСР и получить возврат.

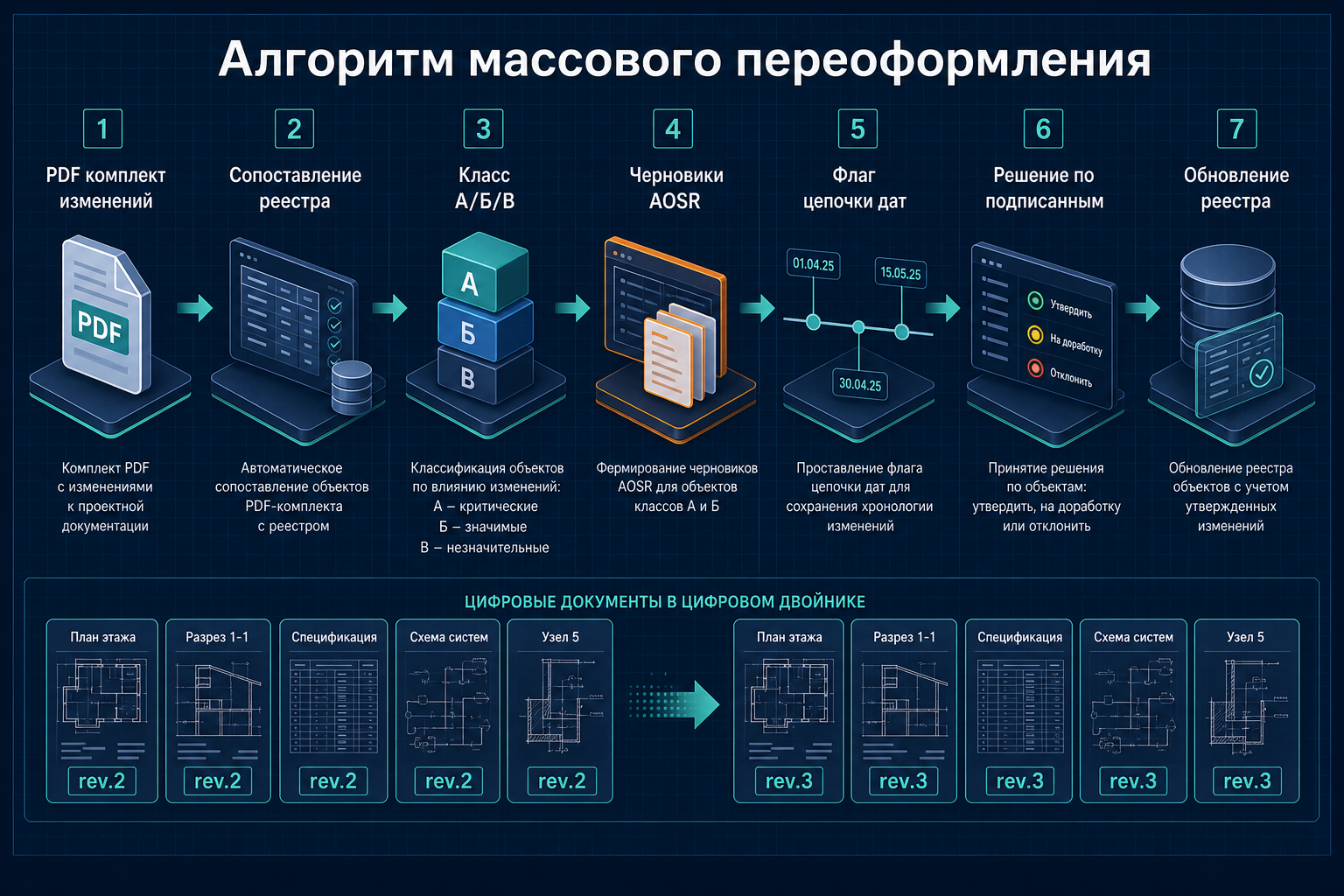

Коротко. Переоформление актов при изменении проекта — не «пересборка всего ИД», а точечный перевыпуск: какие АОСР, схемы и строки реестра затронуты новой ревизией листа. ИИ-ассистент LABGO не утверждает изменение РД и не подписывает акты: он строит матрицу «старый лист → затронутые документы», готовит черновики с новым шифром в п. 2, флаги «перевыпуск / не трогать / только пометка rev.» и план обновления реестра. Инженер ПТО сверяет с ручным регламентом, решает по уже подписанным работам и направляет на подпись.
Правило из практики: не перевыпускать акты на работы до даты вступления изменения, если содержание не затронуто — достаточно ведомости изменений ИД. Если rev. меняет параметры в п. 3 — нужен перевыпуск или доп. документ по регламенту заказчика.
