Комплект ИД на фасадные системы и анкерные крепления: перечень для ПТО
Исполнительная документация на навесной и мокрый фасад по 344/пр: АОСР на подсистему и анкеры, утеплитель, испытания креплений, ИС по фасаду. Без разбора по пунктам СП по НВФ.
Иван ТимофеевВедущий инженер ПТО, LABGO4 сентября 2026 г.17 мин чтения
С 1 октября 2025 действует обновлённый ГОСТ Р 70108: перечень ИД, регистрация только ОЖР, два этапа ЭИД, подпись и выбор ИС. Практический обзор для инженера ПТО без погружения в XML.
Нормативная карта ИД по СП 71.13330.2017: послойные АОСР, схемы, ведомость объёмов, акты на финиш и изоляцию полов, стен, окон. Практика для инженера ПТО.
Нормативная приёмка свайного поля по СП 45.13330.2017: акты прил. Я и Ю, сводная ведомость, динамика и статика по ГОСТ 5686, «отдых» сваи, ИГС и АООК. Карта для инженера ПТО.
8 сент. 2026 г.
18 мин
Получайте новые статьи на email
Экспертные материалы о НК и лабораторных исследованиях
Комплект исполнительной документации на фасадные системы
На фасаде в осях Б–Г/5–8 керамогранит смонтирован, но нет АОСР на кронштейны и утеплитель, протоколов испытаний анкеров из РД и исполнительной схемы с привязкой к отметкам. Технадзор останавливает приёмку участка фасада.

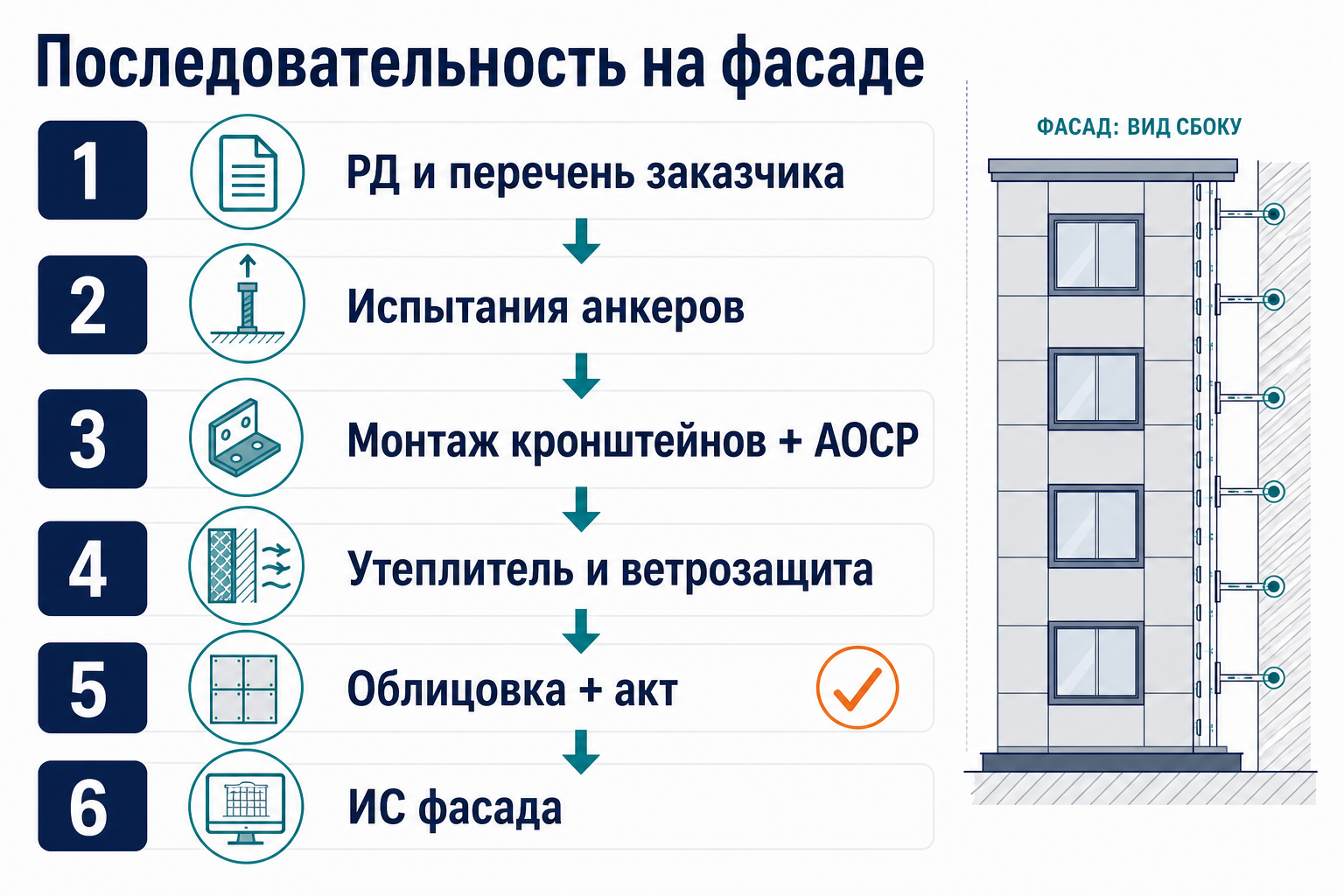

Коротко. Комплект ИД на фасадные системы и анкерные крепления строят по 344/пр: цепочка АОСР на скрытые слои (анкеры, утеплитель, ветрозащита), испытания креплений по проекту, ЖВК, исполнительные схемы на фасаде (логика для окон). Отдельного раздела «фасад» в составе 344/пр нет — перечень берут из раздела АР/КМ и согласуют с заказчиком.
Кому пригодится

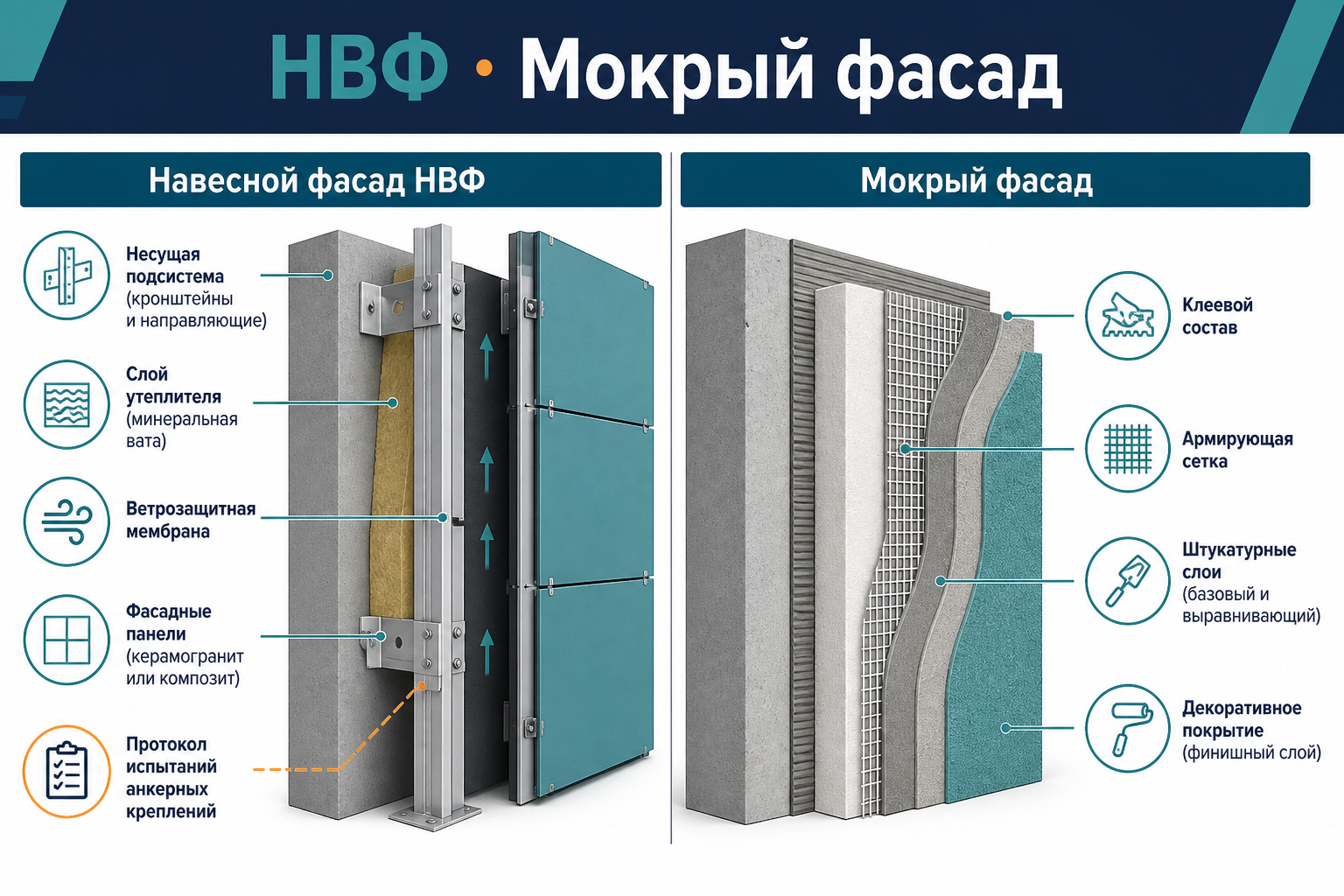

Материал для инженеров ПТО — НВФ, мокрый фасад, облицовка керамогранитом/композитом, кронштейны и анкеры. Это не кровля и гидроизоляция (тот же подход послойно, но другой контур), не каменная кладка (трёхслойная стена), не отделка внутри и не разбор СП по НВФ.
Уведомление заказчика на осмотр скрытых работ — не позднее 3 рабочих дней; без акта следующий слой запрещён.
На фасаде 20+ захваток матрица «участок → анкер → АОСР → протокол» удобна в умном рабочем месте ПТО: ИИ-ассистент для инженера ПТО сверяет РД с реестром и подсвечивает пропуск испытания крепления до облицовки.
Отдельного раздела в 344/пр нет. Опора: проект АР/КМ, испытания анкеров по РД, послойные АОСР на утеплитель и подсистему, ИС фасада, перечень заказчика.
