Комплект ИД на монолитное перекрытие: перечень и чеклист ПТО
К списку статей
ПТОИсполнительная документация344/прМонолитПерекрытиеLABGO

Комплект ИД на монолитное перекрытие: перечень и чеклист ПТО

Какие документы нужны на монолитную плиту перекрытия по 344/пр: захватка, АОСР, АООК, поэтажная ИГС с термовкладышами, протоколы R7/R28. Отличия от комплекта на фундамент.

Евгений СтроцкийИнженер ПТО, LABGO17 августа 2026 г.15 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Карта комплекта ИД

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

Комплект ИД на монолитный фундамент: перечень и порядок оформления
Статья
ПТОИсполнительная документация

Комплект ИД на монолитный фундамент: перечень и порядок оформления

Какие документы входят в комплект исполнительной документации на монолитный фундамент по 344/пр: журналы, АОСР, АООК, геодезические схемы, протоколы бетона. Последовательность работ и чеклист ПТО.

16 авг. 2026 г.
16 мин
Приёмка свайного основания по СП 45: документы и обязательные испытания
Статья
ПТОИсполнительная документация

Приёмка свайного основания по СП 45: документы и обязательные испытания

Нормативная приёмка свайного поля по СП 45.13330.2017: акты прил. Я и Ю, сводная ведомость, динамика и статика по ГОСТ 5686, «отдых» сваи, ИГС и АООК. Карта для инженера ПТО.

8 сент. 2026 г.
18 мин
Приёмка каменной кладки по СП 70: что фиксировать в исполнительной документации
Статья
ПТОИсполнительная документация

Приёмка каменной кладки по СП 70: что фиксировать в исполнительной документации

П. 9.18 и табл. 9.8 СП 70.13330.2012: скрытые работы кладки, допуски, геодезия после этажа, порядок перекрытия. Чеклист документов для инженера ПТО.

7 сент. 2026 г.
17 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

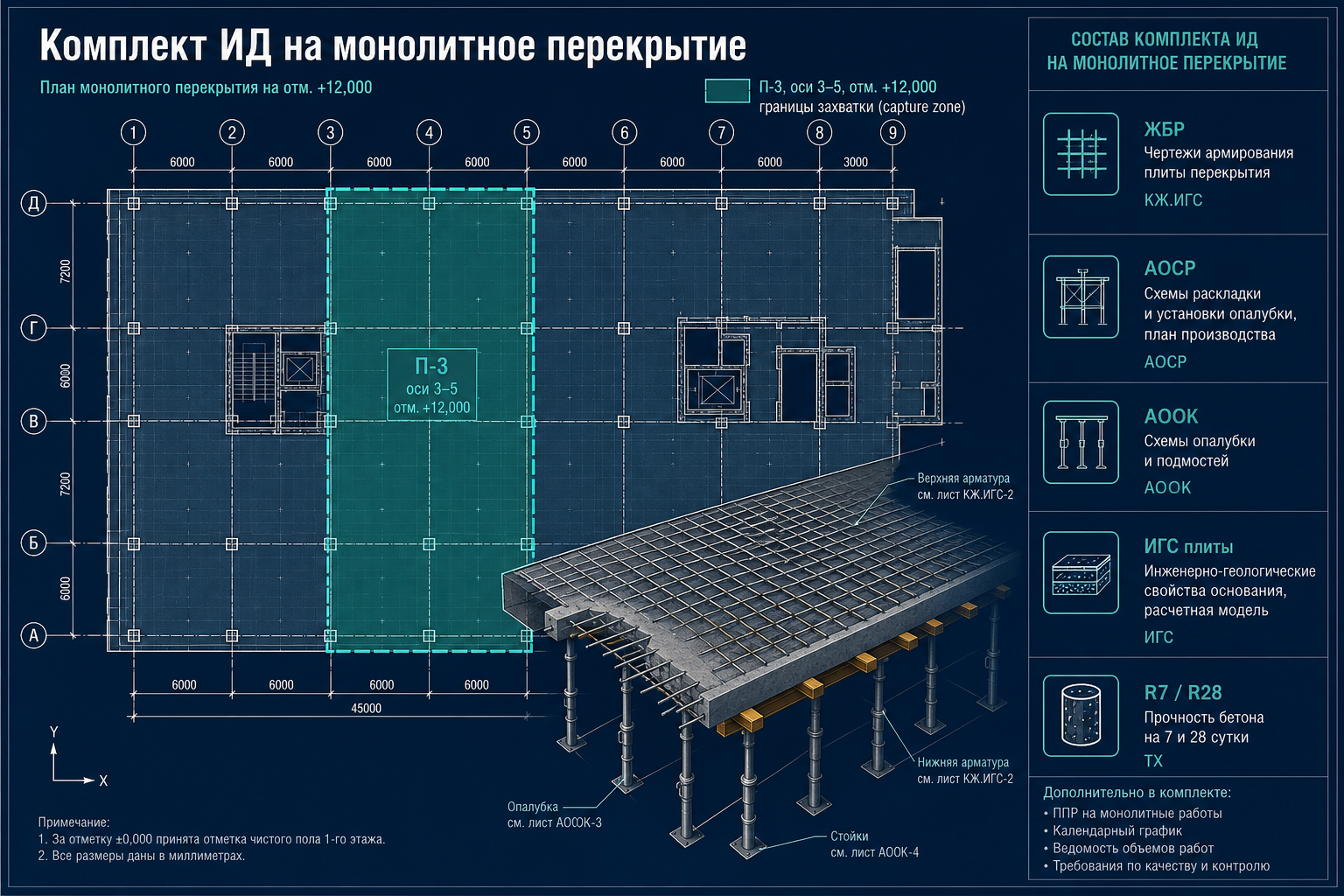

    Комплект исполнительной документации на монолитное перекрытие

    Плита П-3 оси 3–5 / отм. +12,000 залита. АОСР на бетонирование датирован днём заливки, в журнале бетонных работ — три плиты одной строкой, ИГС без термовкладышей и отверстий из КЖ. Технадзор на приёмке этажа возвращает комплект — хотя «всё подписано».

    Коротко. Комплект ИД на монолитное перекрытие строят по утверждённому перечню (344/пр) и: журналы, цепочка АОСР (армирование → бетонирование), АООК на плиту, поэтажная ИГС планово-высотного положения с термовкладышами и техотверстиями (51872), протоколы R7/R28. ПТО ведёт комплект по захватке и этажу, не объединяя плиты в журнале.

    Кому пригодится

    Материал для инженеров ПТО — комплект на монолитную плиту перекрытия (КЖ). Это не комплект на фундамент, не допуски геометрии как отдельная таблица и не автосборка АООК.

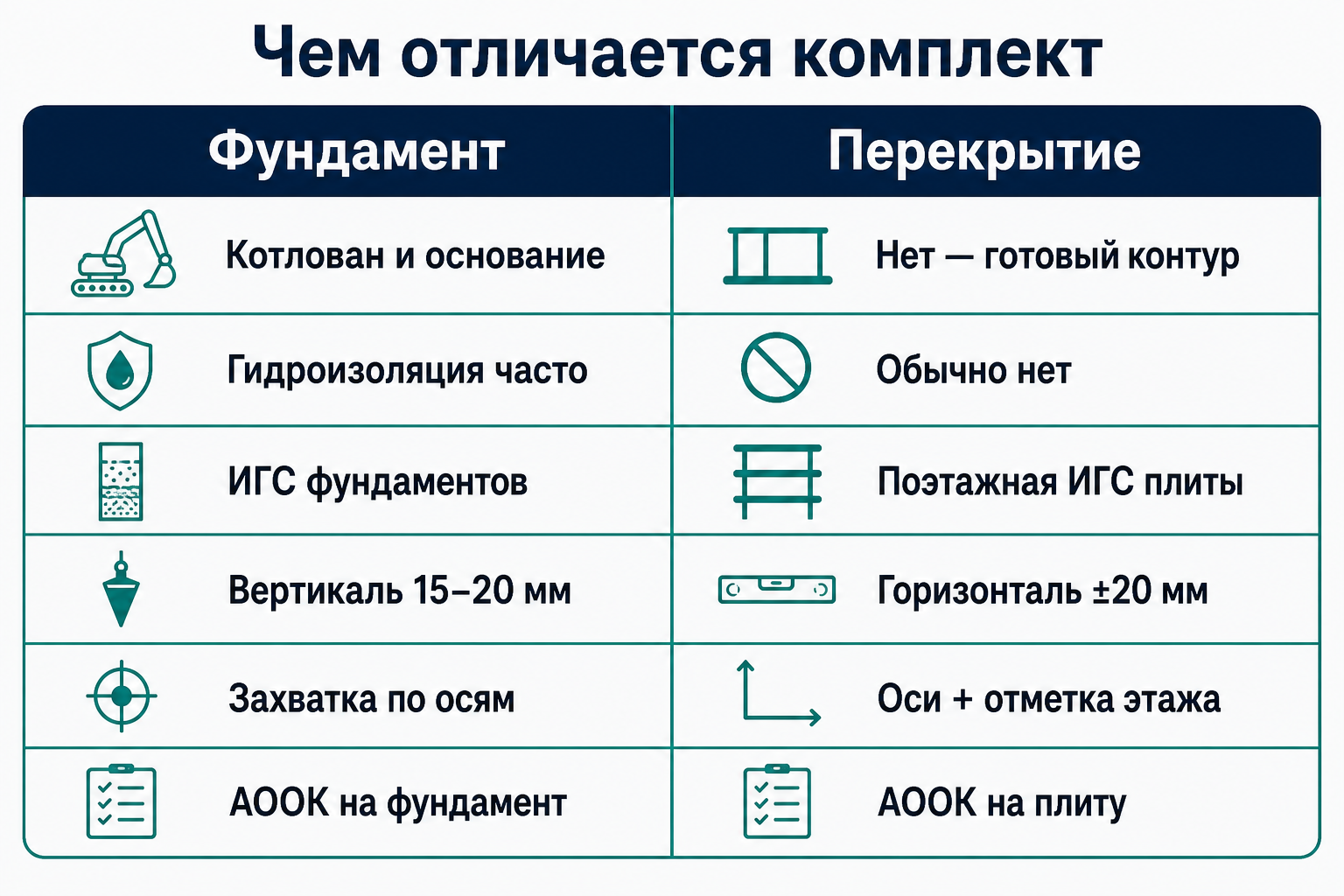

    Перекрытие и фундамент — в чём разница🔗

    Отличия комплекта ИД: фундамент и перекрытие

    ЭлементФундаментМонолитное перекрытие
    Скрытые этапы до армированияКотлован, основание, подготовкаНет — опирается на готовый контур
    ГидроизоляцияЧасто в комплектеОбычно нет (верх плиты)
    ИГСФундаментов, котлованаПоэтажная ИГС плиты + термовкладыши, отверстия
    Геометрия приёмкиВертикаль 20–15 ммГоризонталь ±20 мм, толщина h (табл. 5.12)
    Нагрузка при распалубкеМеньшеОпоры, прочность по ППР (табл. 5.11)
    ЗахваткаПо осям в планеПо осям + отметка этажа

    Примерный перечень (адаптация под плиту)🔗

    №ГруппаНа перекрытие
    1–4ЖурналыОЖР, ЖБР (отдельная запись на плиту), ЖВК, температурный (зима)
    5ГеодезияАкт разбивки осей (если этап новый)
    6АОСРАрмирование, закладные, опалубка (необяз.), бетонирование
    7АООКНа плиту перекрытия как ответственную конструкцию
    8СхемыИГС плиты перекрытия; ИС бетонирования; ИС армирования/анкеров (по перечню)
    9–11ИспытанияПротоколы в конструкциях и образцах — R7, R28; F/W по проекту
    12–13КачествоПаспорта смеси, арматуры; протоколы соединений (если есть)

    51872 (прил. А): поэтажная ИГС монолитных плит — с положением термовкладышей и технологических отверстий, если они в КЖ.

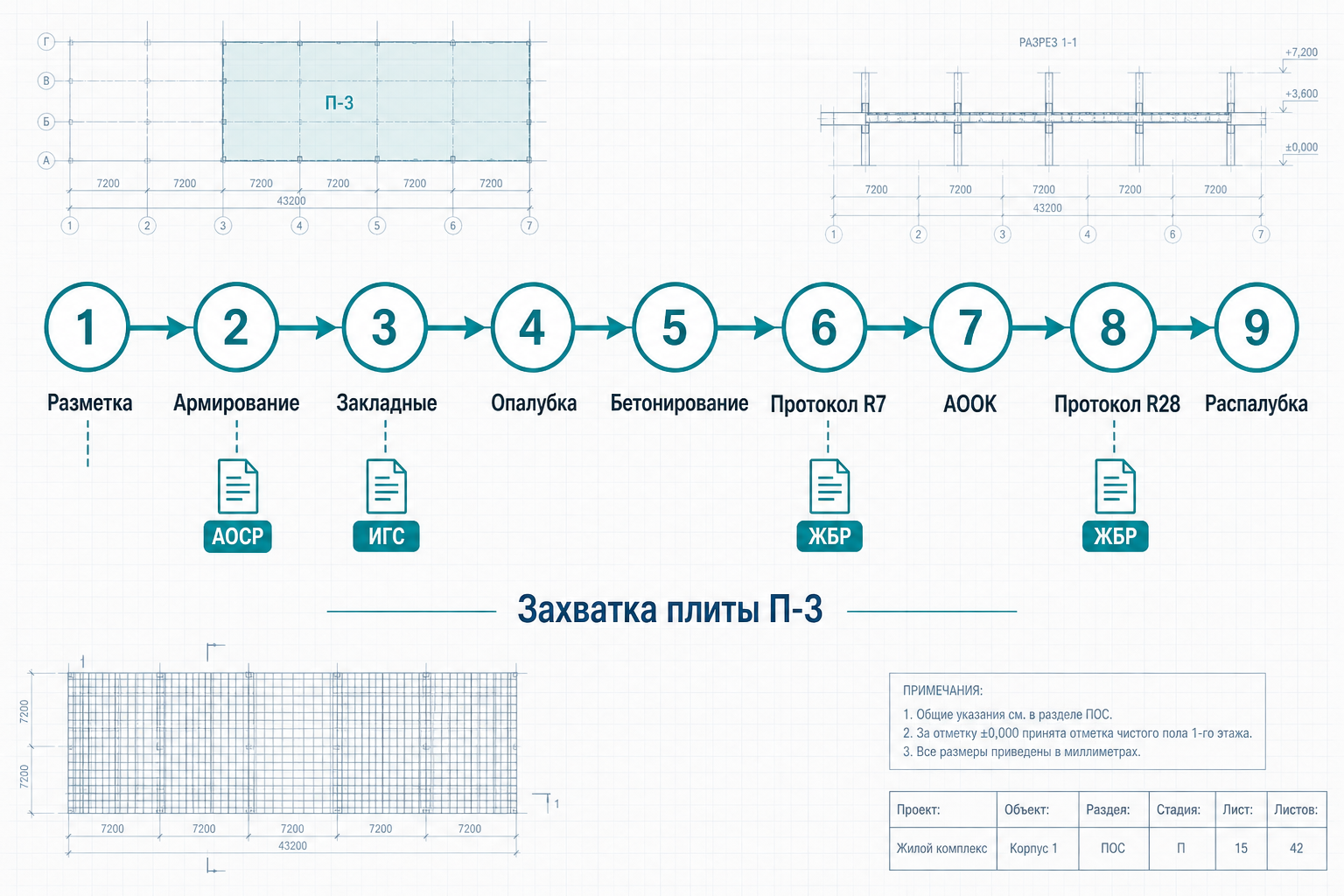

    Захватка и порядок документов🔗

    Захватка плиты перекрытия — цепочка ИД

    ШагРаботаДокумент
    1Разметка осей захваткиИГС / акт разбивки
    2Армирование П-3 оси 3–5АОСР, ИС (необяз.) — a₀
    3Закладные, анкераАОСР, ИС закладных
    4ОпалубкаАОСР (по перечню)
    5БетонированиеАОСР, паспорт партии, ИС заливки
    6R7 (промежуточный возраст)Протокол → дата АОСР на бетон
    7АООК на плитуп. 3 — все АОСР захватки
    8R28Протокол для ответственной конструкции
    9Распалубка / опорыЖБР, решение ППР (табл. 5.11)

    дата АОСР на бетонирование — не раньше протокола R7 (≈ 7 суток). Заливка 29.06 → протокол 06.07 → акт 06.07.

    18105 (п. 8.1.3): в АОСР можно объединить однотипные конструкции одного этажа (яруса) — один класс B, одна технология, заливка ≤ 7 суток. В журнале бетонных работ объединять нельзя (СП 435, п. 15.4).

    Что проверяет ПТО на плите🔗

    БлокКонтрольТиповая ошибка
    ЖБРОтдельная строка на П-3, ось, объём, партияТри плиты в одной записи
    АОСР бетонДата = протокол R7; п. 3 = паспорт той же датыАкт в день заливки
    Паспорт смесиОбъём партии ≥ объём захватки (сумма партий)Один паспорт на весь этаж без сверки
    ИГС плитыОтметка верха, оси, термовкладыши, отверстия«Общая» схема без элемента КЖ
    АООКп. 3 + п. 5 протоколы + ИГСАООК до R7
    ГеометрияТабл. 5.12: горизонталь 20 мм, h плитыДопуски не в схеме

    СП 70 (табл. 5.11, п. 10–11): распалубка перекрытия с опорами в пролёте — минимальная прочность и схема опор в ППР, согласование с проектом. ПТО фиксирует ссылку на ППР в журнале или акте.

    ИГС плиты: что обязательно для ПТО🔗

    Элемент на схемеЗачем
    Контур захватки и осиПривязка к КЖ
    Отметка верха плитыСверка с п. 4 табл. 5.12
    Толщина h (хотя бы в характерных точках)п. 6 табл. 5.12
    ТермовкладышиПо проекту — иначе замечание на приёмке
    Технологические отверстияКоординаты из КЖ/АР
    Объём бетона (если требуют)Сверка с ЖБР и паспортами

    Подробнее о составе ИГД — в статье 51872.

    Было: инженер сверяет ведомость элементов КЖ с папкой «Этаж 2» вручную. В умном рабочем месте ПТО карта комплекта по марке П-3 и осям показывает пробелы (нет R7, нет ИГС) до сдачи этажа — с автопроверкой хронологии.

    Типовые замечания при сдаче этажа🔗

    ЗамечаниеРешение
    Нет АООК на часть захватокОдин АООК на захватку или на этаж — по перечню
    Протокол только на образцыДобавить испытания в конструкциях
    Класс B в акте ≠ КЖАлгоритм расхождения
    ИГС без ревизии КЖОбновить листы в п. 2 АООК
    Следующий этаж кладки без АООК нижней плитыСП 70, п. 9.1.8 — перекрытие до кладки верха

    Чеклист ПТО на одну захватку плиты🔗

    • Марка П-* и оси выписаны из ведомости КЖ
    • ЖБР — отдельная запись, не слияние с соседней плитой
    • АОСР армирование + бетонирование подписаны до АООК
    • Дата АОСР бетон ≥ дата протокола R7
    • ИГС плиты с отметкой, термовкладышами, отверстиями
    • АООК с полным п. 3
    • R28 для ответственной конструкции
    • Распалубка — ППР / прочность зафиксированы

    FAQ🔗

    Можно ли один АООК на весь этаж?🔗

    Да, если перечень и 18105 (один ярус, один класс, ≤7 сут заливки) допускают. Журнал всё равно — по плитам отдельно.

    Нужна ли ИГС на каждую захватку?🔗

    Зависит от перечня заказчика. Минимум — поэтажная схема с контурами всех захваток этажа.

    Когда ставить дату АОСР на бетонирование?🔗

    После протокола промежуточной прочности, не в день заливки. Подробнее — хронология акт — протокол.

    Что сделать на объекте на этой неделе🔗

    1. На одной захватке сверьте дату АОСР бетон с протоколом R7.
    2. Откройте ИГС плиты — есть ли термовкладыши из КЖ.
    3. Проверьте ЖБР — нет ли объединения разных марок П.

    Попробовать умное рабочее место ПТО

    Зарегистрируйтесь как инженер ПТО — комплект на перекрытие, черновики АОСР/АООК и автопроверка дат и п. 3. На практике — карта комплекта ИД по виду работ. О продукте — ИИ для инженера ПТО.
