Обратная засыпка по СП 45: коэффициент уплотнения в исполнительной документации
К списку статей
ПТОИсполнительная документацияСП 45Земляные работыОбратная засыпкаLABGO

Обратная засыпка по СП 45: коэффициент уплотнения в исполнительной документации

Как зафиксировать коэффициент уплотнения обратной засыпки по СП 45: норма из РД, послойное уплотнение, точки на ИГС, протокол 22733 и АОСР. Практика для инженера ПТО.

Иван ТимофеевВедущий инженер ПТО, LABGO8 сентября 2026 г.17 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Карта комплекта ИД

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

СП 45: земляные работы — обязательные акты и протоколы для ПТО
Статья
ПТОИсполнительная документация

СП 45: земляные работы — обязательные акты и протоколы для ПТО

Какие документы требует СП 45.13330.2017 на выемку, приёмку основания и обратную засыпку: АОСР, ИГС, протокол уплотнения, акт геолога. Нормативная карта для инженера ПТО.

7 сент. 2026 г.
18 мин
Приёмка свайного основания по СП 45: документы и обязательные испытания
Статья
ПТОИсполнительная документация

Приёмка свайного основания по СП 45: документы и обязательные испытания

Нормативная приёмка свайного поля по СП 45.13330.2017: акты прил. Я и Ю, сводная ведомость, динамика и статика по ГОСТ 5686, «отдых» сваи, ИГС и АООК. Карта для инженера ПТО.

8 сент. 2026 г.
18 мин
Комплект ИД на земляные работы: перечень и порядок для ПТО
Статья
ПТОИсполнительная документация

Комплект ИД на земляные работы: перечень и порядок для ПТО

Какие документы нужны на разработку котлована, траншеи и обратную засыпку по 344/пр: АОСР, ИГС, протоколы уплотнения, акт приёмки оснований. Чеклист без разбора СП 45 по пунктам.

29 авг. 2026 г.
16 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Обратная засыпка и коэффициент уплотнения — инженер ПТО на объекте

    Протокол уплотнения пришёл с Ku = 0,96 — «норма». Технадзор открыл РД: требуется 0,95 относительно стандартного уплотнения, а в протоколе эталон — проектная плотность. На ИГС траншеи три точки, в протоколе — семь, и ни одна не совпадает с отметкой слоя +0,200.

    Коротко. СП 45.13330.2017 требует послойное уплотнение обратной засыпки и подтверждение протоколом с привязкой точек к ИГС. Коэффициент уплотнения берут из РД или ППР — ПТО сверяет, что в протоколе указана та же норма и тот же метод, что в проекте. АОСР на засыпку без такого протокола не закрывает приёмку.

    Кому пригодится

    Материал для инженеров ПТО, которые принимают обратную засыпку пазух котлована, траншей под сети и насыпей. Это углубление в коэффициент уплотнения и связку «протокол ↔ схема», а не общая карта земляных по СП 45 и не комплект ИД на земляные.

    С чем не путать🔗

    МатериалФокусЗдесь
    Земляные по СП 45Выемка + засыпка, все актыТолько уплотнение и Ku
    Комплект ИД на земляныеПеречень 344/прНорма Ku в документах
    ИГС 51872Поля листа схемыТочки проб на слоях засыпки
    Песчаная подушка — каталог ИЛЗаказ 8735/22733Приёмка протокола в ИД

    Откуда берётся норма Ku🔗

    СП 45 и практика оформления ИД (раздел 5.3.2 пособия по исполнительной документации) исходят из правила:

    ИсточникЧто искать
    РД (ПЗУ, КЖ, наружные сети)Ku, толщина слоя, тип грунта/песка
    ППРТехника уплотнения, число проходов, влажность
    ИГЭОптимальная влажность (для задания лаборатории)

    Типовые формулировки в проекте: «Ku ≥ 0,95», «уплотнение до 0,98 от максимальной плотности по ГОСТ 22733». ПТО копирует эту строку в задание лаборатории и проверяет, что она дословно повторена в протоколе.

    Если в РД нормы нет — запросите у проектировщика до засыпки. Протокол «по умолчанию 0,95» без ссылки на проект — слабое доказательство.

    Послойная засыпка — что показать на ИГС🔗

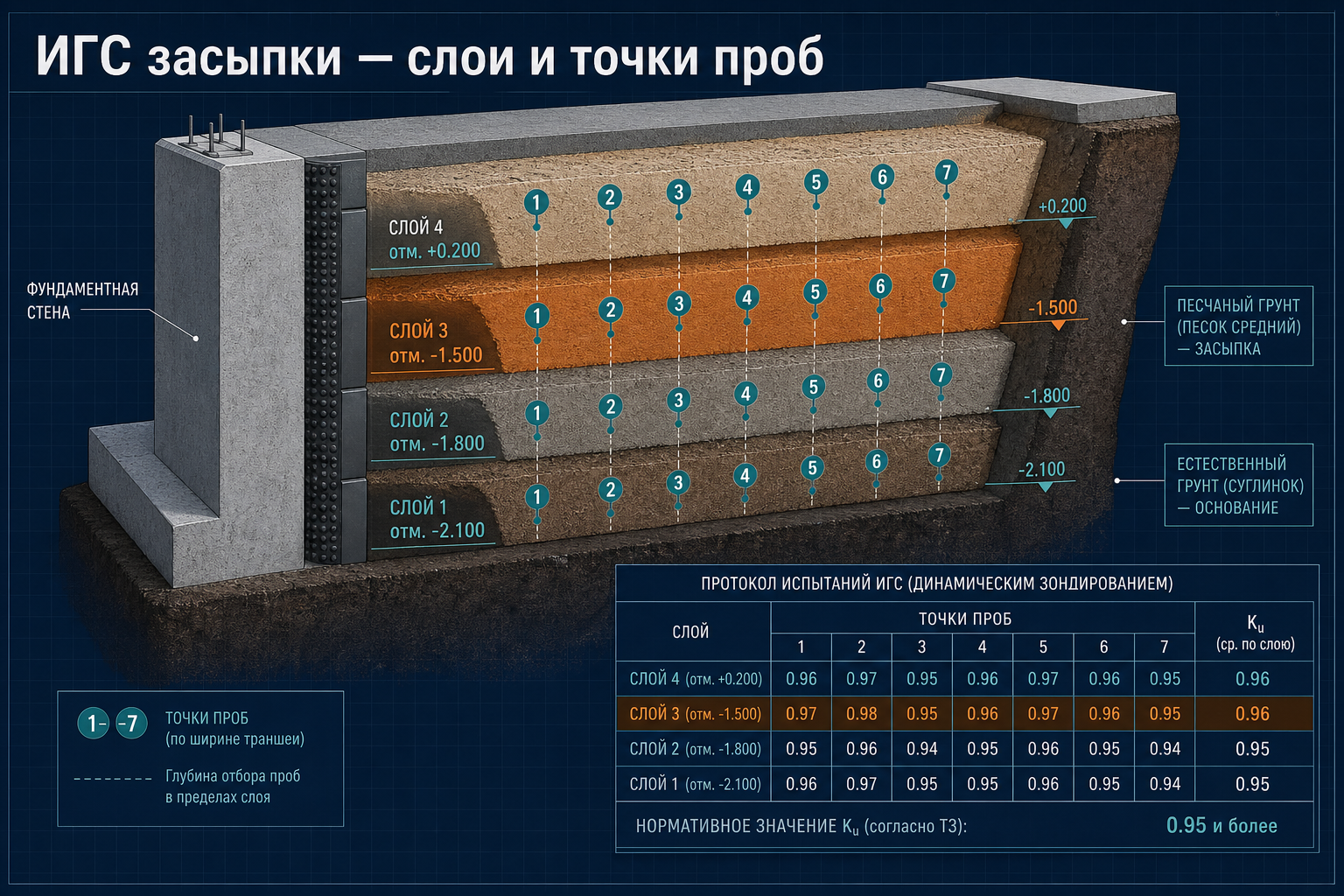

    Послойная обратная засыпка — слои и точки проб на ИГС

    СП 45 требует послойное уплотнение: следующий слой — только после приёмки предыдущего. На ИГС обратной засыпки (рис. 5.6–5.7 пособия) показывают:

    Элемент схемыЗачем ПТО
    Разрез пазух / траншеиВидны слои и материал (песок, глина, вынутый грунт)
    Отметки верха каждого уплотнённого слояСверка с протоколом по этапам
    Номера точек отбора проб1:1 с таблицей протокола
    Оси и привязка к конструкцииПазуха фундамента, труба, дорожное полотно

    Пример п. 1 АОСР: «Обратная засыпка пазух котлована с послойным уплотнением в осях 1–5/А–Г с отм. −2,100 до отм. +0,500».

    Для траншей под ВК/НВК часто делают песчаное одеяло над трубой и засыпку вынутым грунтом выше — на схеме два материала и разные серии протоколов по слоям.

    Протокол уплотнения — что проверяет ПТО🔗

    Лаборатория определяет Ku по ГОСТ 22733-2016 (или методике, указанной в РД). В протоколе ПТО ищет:

    Поле протоколаПроверка
    Норма Ku= проект / ППР
    Факт Ku по каждой точке≥ нормы
    Номер точкиЕсть на ИГС
    Отметка / слойСоответствует принятому слою
    Метод и эталонСтандартное или максимальное уплотнение — как в проекте
    МатериалПесок, суглинок, обратная засыпка — как в АОСР

    СП 45: протокол прикладывают к АОСР на обратную засыпку или насыпь. Один протокол «на весь объект» без слоёв — не доказывает приёмку верхнего слоя, если нижние уже перекрыты.

    Цепочка: слой → проба → протокол → АОСР🔗

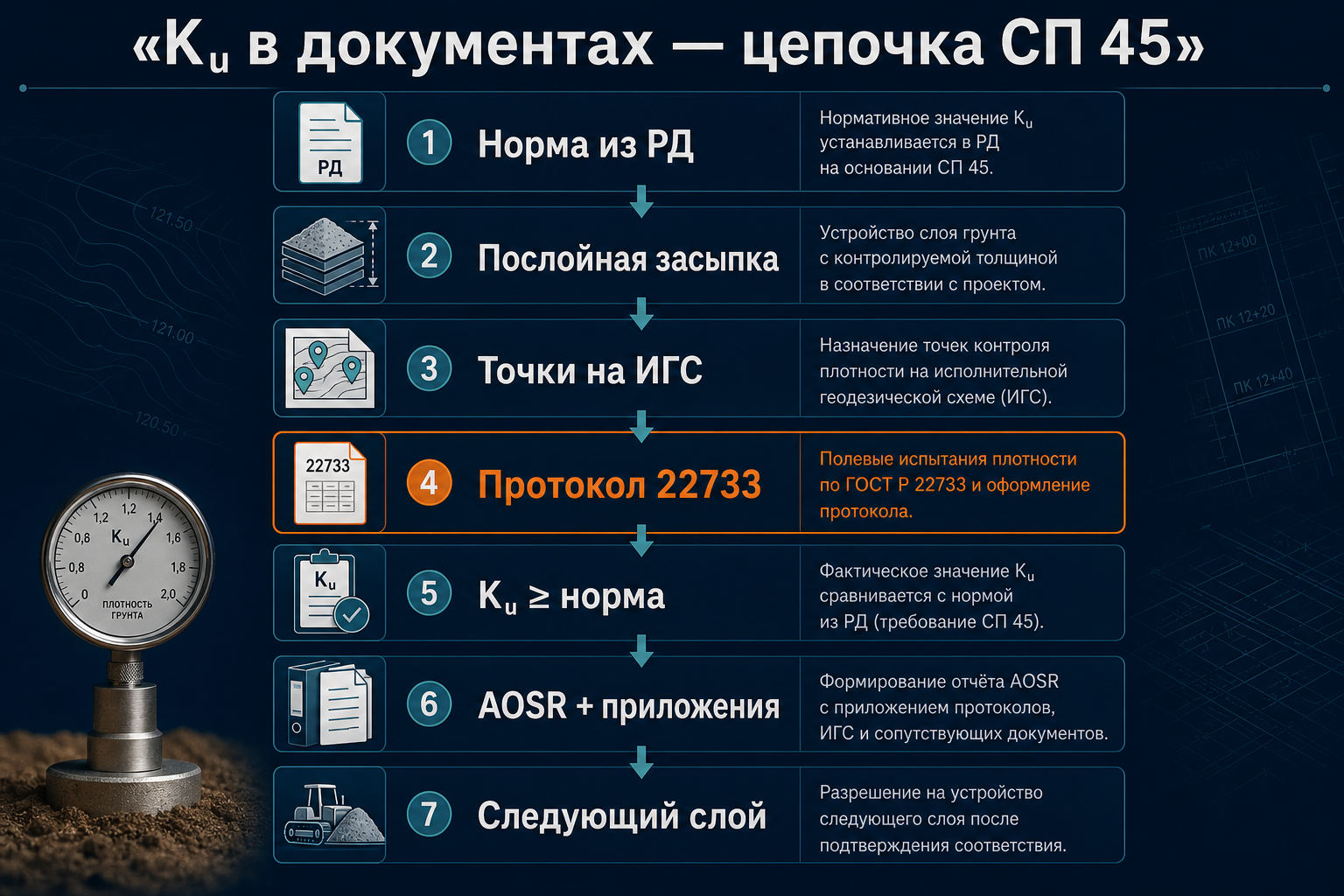

    Цепочка фиксации коэффициента уплотнения по СП 45

    ШагДействиеДокумент
    1Сверить Ku и толщину слоя в РДВыписка в задании лаборатории
    2Уложить и уплотнить слойОЖР, ППР
    3Отбор проб в точках по схемеПлан на ИГС
    4Протокол 22733Ku ≥ нормы
    5Обновить ИГС — отметка слоя, точкиИГС засыпки
    6Закрыть этапАОСР с приложением п. 4–5
    7Следующий слойПовтор шагов 2–6

    Для песка и щебня добавьте ЖВК и паспорта (СП 543, прил. Г). Для вынутого грунта — протокол пригодности к обратной засыпке до начала засыпки этим материалом.

    Три типовых сценария🔗

    Пазухи котлована под фундамент🔗

    Засыпка после фундамента и гидроизоляции. Каждый слой 20–30 см (по проекту) — отдельная строка протокола. АОСР один на участок или по захваткам; протоколы — по слоям.

    Траншея под наружные сети🔗

    Песок под трубу (одеяло) — свой Ku; засыпка грунтом до планировки — другой. На ИГС — разрез с трубой и подписью материалов. См. комплект на наружные сети.

    Земляное полотно и насыпь🔗

    АОСР «возведение и уплотнение земляного полотна» — протокол с сеткой точек на ИГС полотна. Норма Ku часто выше, чем у обратной засыпки пазух.

    Типовые ошибки с Ku🔗

    ОшибкаПоследствиеЧто сделать
    Норма в протоколе ≠ РДПротокол не принимаютПеревыпуск с верной нормой
    Точки на схеме ≠ протоколНет привязки к местуСверить нумерацию до АОСР
    Один протокол на все слоиНе видно поэтапностиПротокол на каждый принятый слой
    Ku без влажностиСомнение в методеЗапросить влажность/плотность в протоколе
    Засыпка вынутым грунтом без пригодностиНет основания для материалаПротокол пригодности до засыпки
    АОСР раньше протоколаХронология нарушенаДата акта ≥ дата испытания

    FAQ🔗

    Чем Ku отличается от плотности в протоколе?🔗

    Ku — отношение фактической плотности к эталонной (стандартной или максимальной по 22733). ПТО сверяет коэффициент с нормой проекта, а не «тонны/м³» сами по себе.

    Сколько точек на слой?🔗

    Число и расположение — РД, ППР или программа контроля заказчика. Минимум: точки покрывают ширину засыпки; на ИГС — та же сетка.

    Можно ли принять слой с Ku = 0,94 при норме 0,95?🔗

    Нет — слой переуплотняют или пересдают пробу. В АОСР попадают только протоколы с выполненной нормой.

    Нужен ли отдельный протокол на песок и на глину в одной траншее?🔗

    Да, если материалы и нормы разные. В АОСР перечисляют слои; к акту — комплект протоколов по материалам.

    Где указать Ku в АОСР?🔗

    В п. 1 (наименование работ) — «с послойным уплотнением до Ku ≥ … по проекту»; в приложениях — протоколы и ИГС с точками.

    Что сделать на объекте на этой неделе🔗

    1. Выпишите из РД Ku, толщину слоя и материал засыпки — передайте в лабораторию до отбора.
    2. На одной траншее или пазухе сверьте номера точек на черновике ИГС с таблицей протокола.
    3. Проверьте, что АОСР датирован не раньше последнего протокола по этому участку.
    4. Если засыпка вынутым грунтом — убедитесь, что протокол пригодности уже в комплекте.

    На практике

    Зарегистрируйтесь как инженер ПТО — сверка Ku, точек на ИГС и дат АОСР по обратной засыпке. Сценарий: комплект ИД по видам работ. Нормативная база — СП 45.

    Связанные материалы🔗

    • Земляные работы по СП 45
    • Комплект ИД на земляные работы
    • Комплект на наружные инженерные сети
    • Исполнительные геодезические схемы 51872
    • Хронология акт — журнал — протокол
    • Нормативная база для инженера ПТО
