СП 45: земляные работы — обязательные акты и протоколы для ПТО
К списку статей
ПТОИсполнительная документацияСП 45Земляные работы344/прLABGO

СП 45: земляные работы — обязательные акты и протоколы для ПТО

Какие документы требует СП 45.13330.2017 на выемку, приёмку основания и обратную засыпку: АОСР, ИГС, протокол уплотнения, акт геолога. Нормативная карта для инженера ПТО.

Евгений СтроцкийИнженер ПТО, LABGO7 сентября 2026 г.18 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Карта комплекта ИД

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

Обратная засыпка по СП 45: коэффициент уплотнения в исполнительной документации
Статья
ПТОИсполнительная документация

Обратная засыпка по СП 45: коэффициент уплотнения в исполнительной документации

Как зафиксировать коэффициент уплотнения обратной засыпки по СП 45: норма из РД, послойное уплотнение, точки на ИГС, протокол 22733 и АОСР. Практика для инженера ПТО.

8 сент. 2026 г.
17 мин
Приёмка свайного основания по СП 45: документы и обязательные испытания
Статья
ПТОИсполнительная документация

Приёмка свайного основания по СП 45: документы и обязательные испытания

Нормативная приёмка свайного поля по СП 45.13330.2017: акты прил. Я и Ю, сводная ведомость, динамика и статика по ГОСТ 5686, «отдых» сваи, ИГС и АООК. Карта для инженера ПТО.

8 сент. 2026 г.
18 мин
Комплект ИД на земляные работы: перечень и порядок для ПТО
Статья
ПТОИсполнительная документация

Комплект ИД на земляные работы: перечень и порядок для ПТО

Какие документы нужны на разработку котлована, траншеи и обратную засыпку по 344/пр: АОСР, ИГС, протоколы уплотнения, акт приёмки оснований. Чеклист без разбора СП 45 по пунктам.

29 авг. 2026 г.
16 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Земляные работы по СП 45 — инженер ПТО на котловане

    АОСР на обратную засыпку подписали, а стройконтроль вернул комплект: в протоколе уплотнения нет точек на ИГС, коэффициент не совпадает с РД, а засыпку начали до акта на фундамент в пазухах. Заказчик сослался на СП 45.13330.2017 — не на «общий перечень», а на норму приёмки земляных работ.

    Коротко. СП 45 задаёт производство и приёмку земляных работ: выемку, подготовку основания, обратную засыпку и уплотнение. Для ПТО это означает связку АОСР + ИГС + протоколы с проверяемой геометрией и лабораторией. Перед мелкозаглубленным фундаментом — акт приёмки оснований с участием геолога (п. 11.13). Обратную засыпку оформляют после конструкций в выемке и только с протоколом уплотнения, где точки отбора совпадают со схемой.

    Кому пригодится

    Материал для инженеров ПТО, которые собирают доказательную базу по СП 45 на котлован, траншею и засыпку. Это нормативная карта актов и протоколов, а не полный перечень документов по 344/пр и не приёмка свайного поля.

    С чем не путать🔗

    МатериалФокусЗдесь
    Комплект ИД на земляныеПеречень по 344/пр, порядок папокСП 45 — приёмка и протоколы
    ИГС по 51872Поля листа схемыКогда нужна схема на выемку/засыпку
    Комплект на фундаментМонолит после основанияЗемляные этапы до бетона
    Хронология акт — журналСогласование датДаты засыпки после выемки
    Перечень СП 48Блок Б.1 общестроительныхСП 45 — содержание актов

    Что регулирует СП 45 для земляных работ🔗

    СП 45.13330.2017 распространяется на производство и приёмку земляных работ при строительстве и реконструкции зданий. В связке с 344/пр и 51872 это даёт три опорных блока для ПТО:

    Блок СП 45Что фиксируют в ИД
    Разработка выемкиАОСР, ИГС габаритов и отметок дна, протокол грунтов
    Приёмка основанияАкт геолога (п. 11.13), рекомендации по дальнейшим работам
    Обратная засыпка / насыпьАОСР с послойным уплотнением, ИГС, протокол уплотнения

    Состав ИД утверждает заказчик (344/пр); СП 45 задаёт техническую приёмку — без протокола уплотнения или без геодезии выемки акт на засыпку не закрывает разрыв.

    Выемка: акты и схемы🔗

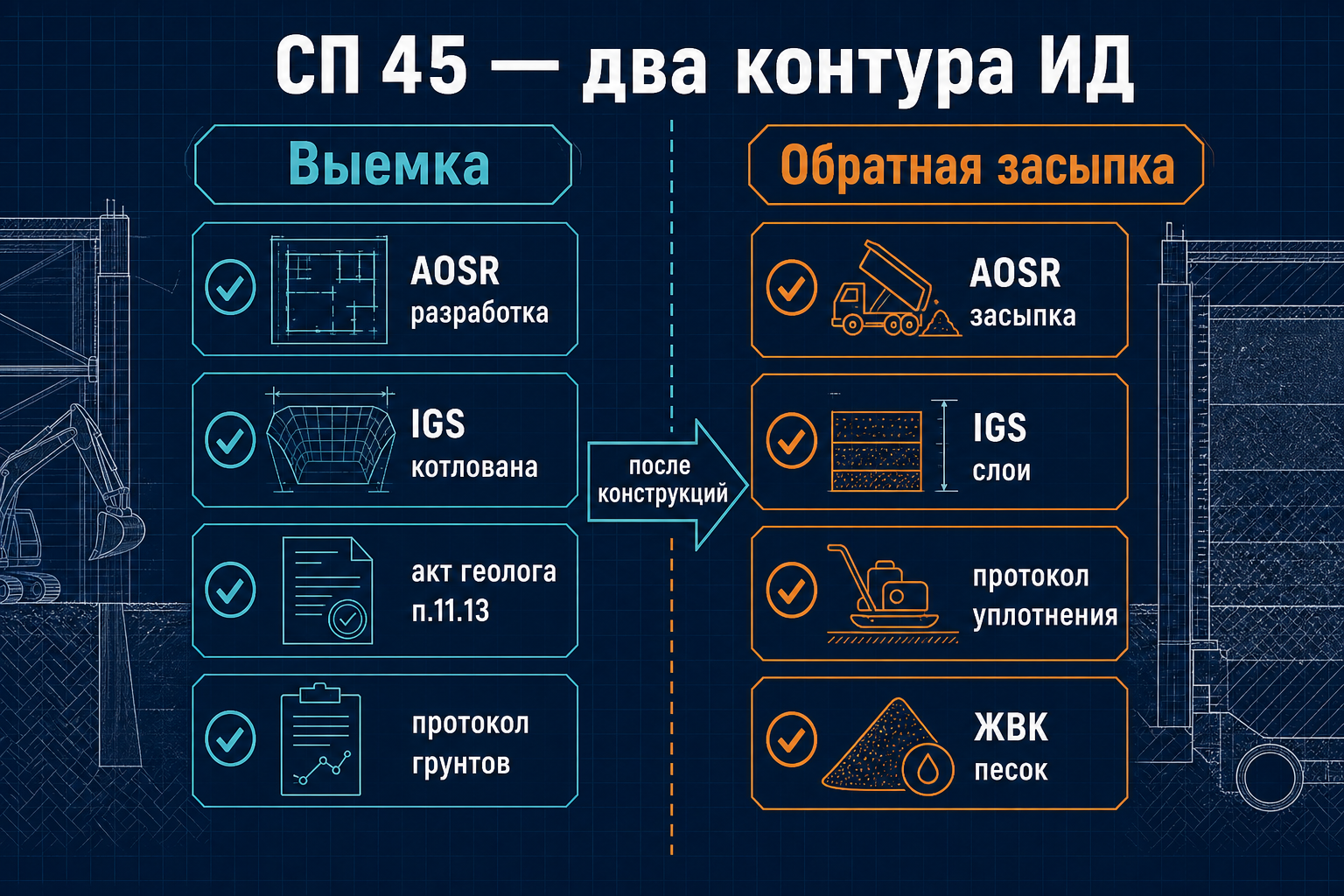

    Два контура документов СП 45 — выемка и обратная засыпка

    На этапе разработки грунта закрывают скрытые работы и геометрию:

    ДокументНазначение по СП 45 / практике ПТО
    Акт разбивки осейПривязка выемки к проекту
    АОСР на снятие растительного слояСкрытый этап до разработки
    АОСР на разработку выемкиОсновной акт котлована / траншеи
    АОСР на крепление стенок (если есть)До засыпки или до фундамента
    ИГС выемкиОтметки дна, габариты, оси — по 51872
    Протокол испытания грунтовПодтверждение характеристик основания
    Акт приёмки основанийДо фундамента, подпись геолога (п. 11.13)

    П. 11.13 СП 45: акт приёмки основания составляет геолог изыскательной организации. В акте — оценка соответствия грунтов РД и рекомендации по дальнейшим работам. К нему прикладывают протоколы испытаний грунтов и ИГС котлована. Унифицированной формы нет — допустима свободная форма или согласованный бланк на базе АОСР.

    Журнал производства земляных работ по СП 45 обязателен только для нефтегазового строительства; на типовом ОКС достаточно ОЖР и АОСР по перечню.

    Обратная засыпка: протокол уплотнения обязателен🔗

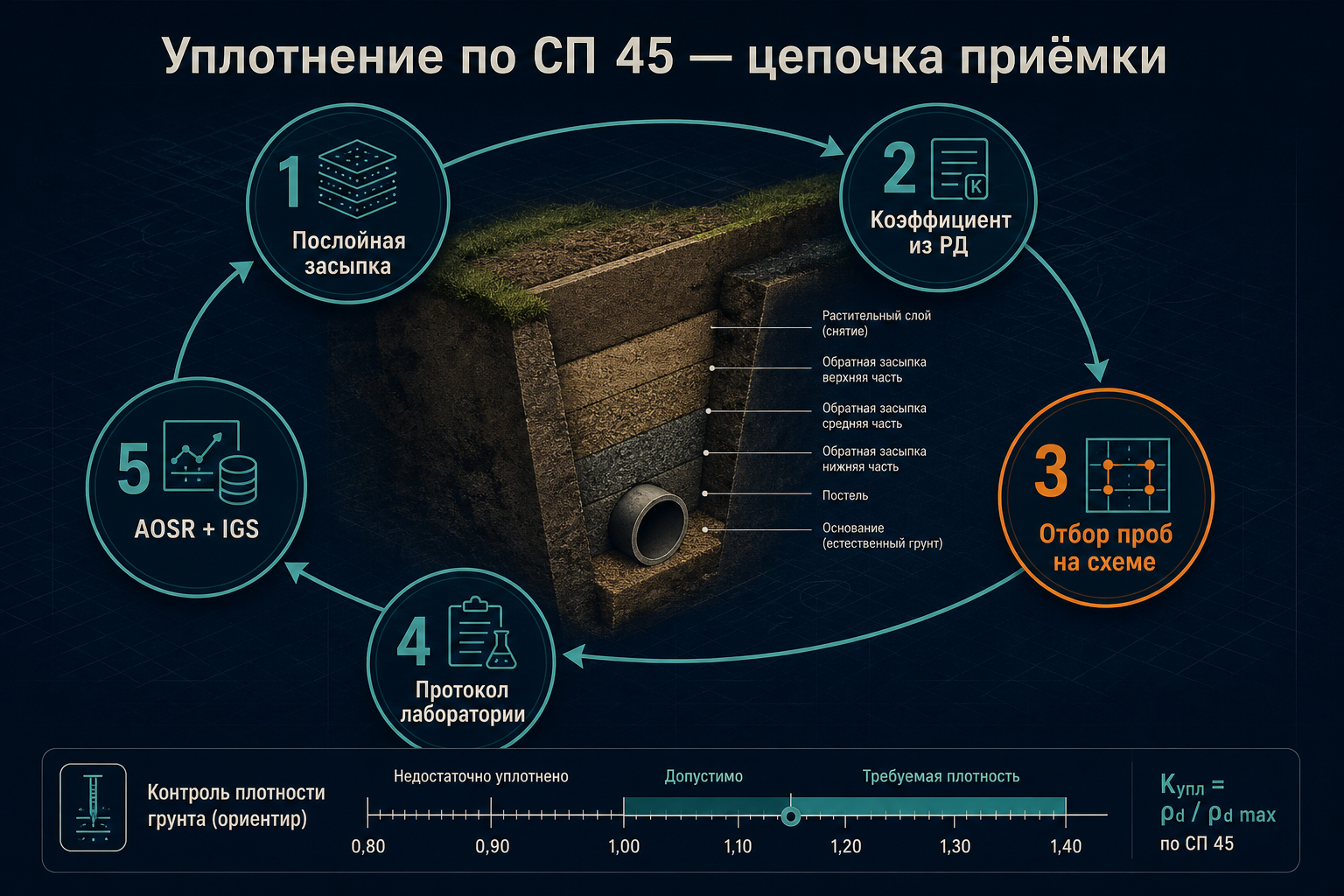

    Цепочка приёмки уплотнения по СП 45

    Обратную засыпку и насыпь принимают послойно. СП 45 и практика приёмки требуют:

    1. Послойное уплотнение — толщина слоя и число проходов по РД или ППР.
    2. Коэффициент уплотнения — из проекта; лаборатория подтверждает протоколом.
    3. Точки отбора на схеме — номера проб на ИГС засыпки совпадают с протоколом.
    4. АОСР на засыпку — с приложением протокола и ИГС.
    СитуацияДополнительный документ
    Засыпка вынутым грунтомПротокол пригодности грунта к обратной засыпке
    Засыпка песком / щебнемЖВК, паспорта материалов (СП 543, прил. Г)
    Земляное полотно дорогиАОСР на уплотнение полотна + протокол по слоям

    Протокол «на весь объект» без привязки к слоям на ИГС — типичная причина возврата: технадзор не может проверить, какой слой принят.

    Последовательность: выемка → конструкции → засыпка🔗

    СП 45 задаёт производственный порядок, который ПТО проверяет по датам:

    ШагРаботаКонтроль документов
    1Разработка выемкиАОСР, ИГС дна
    2Приёмка основанияАкт геолога (п. 11.13), протокол грунтов
    3Фундамент / сети в выемкеАОСР смежных видов работ
    4Обратная засыпка пазухАОСР + протокол уплотнения
    5Вертикальная планировка (если есть)АОСР, ИГС

    Обратная засыпка не может начаться раньше завершения работ в выемке, которые она перекрывает. АОСР на засыпку с датой раньше акта на фундамент в тех же осях — сигнал для проверки.

    П. 11.15 СП 45: отдельные законченные ответственные конструкции принимают технадзор заказчика с актами промежуточной приёмки. Для земляных работ это стык с АООК на фундамент: земляные АОСР попадают в п. 3 акта на ответственную конструкцию.

    Геодезия и объёмы🔗

    ИГС котлована фиксирует отметки дна, ширину траншеи, привязку к осям. На засыпке — слои, отметки верха каждого уплотнённого слоя, точки проб.

    По общим правилам 51872 объём на схеме не обязателен. На практике заказчик часто требует расчёт с формулой и буквенными обозначениями на чертеже — это не противоречит СП 45, но должно быть согласовано в перечне ИД.

    Типовые ошибки🔗

    ОшибкаПоследствиеЧто сделать
    АОСР на засыпку без протокола уплотненияВозврат по СП 45Протокол с точками = ИГС
    Нет акта приёмки основанийСтоп перед фундаментомОформить по п. 11.13 до бетона
    Засыпка до фундамента в пазухахНарушение последовательностиСверить даты АОСР
    Засыпка чужим грунтом без пригодностиНет доказательства качестваПротокол лаборатории или смена материала в акте
    ИГС без отметки днаНет привязки к проектуГеодезия после разработки, до засыпки
    Коэффициент не из РДСпор на сдачеВзять норму из проекта / ППР, указать в протоколе

    FAQ🔗

    Какие протоколы обязательны именно по СП 45 на засыпку?🔗

    Протокол испытаний уплотнения грунта — к АОСР на обратную засыпку или насыпь. Если засыпаете ранее вынутым грунтом — добавьте протокол пригодности к обратной засыпке.

    Кто подписывает акт приёмки основания?🔗

    П. 11.13 СП 45 — геолог изыскательной организации. Подрядчик и технадзор участвуют в осмотре, но оценку грунтов относительно РД даёт изыскатель.

    Нужен ли АООК на котлован?🔗

    АООК — только если котлован или земляное сооружение в перечне ответственных конструкций (344/пр, приложение 4). Для обычной выемки под фундамент достаточно АОСР и акта приёмки основания; АООК — на фундамент.

    Где взять коэффициент уплотнения для протокола?🔗

    Из рабочей документации или ППР. Лаборатория сравнивает фактическую плотность с эталоном и выводит коэффициент; в протоколе указывают норму из проекта.

    Чем СП 45 отличается от СП 543 приложения А?🔗

    СП 543, приложение А — рекомендуемый перечень ИД на объект. СП 45 — технические требования к приёмке земляных работ: уплотнение, основание, последовательность. ПТО сверяет оба: перечень заказчика + норму приёмки.

    Что сделать на объекте на этой неделе🔗

    1. На одном котловане пройти цепочку до акта приёмки оснований (п. 11.13) — без «потом после бетона».
    2. Сверить ИГС засыпки с протоколом уплотнения: номера точек, слои, отметки.
    3. Проверить даты: АОСР засыпки не раньше АОСР / АООК на конструкции в пазухах.
    4. Зафиксировать коэффициент уплотнения из РД в задании лаборатории до отбора проб.

    На практике

    Зарегистрируйтесь как инженер ПТО — сверка АОСР, ИГС и протоколов уплотнения по земляным работам. Сценарий: комплект ИД по видам работ. Нормативная база — СП 45.

    Связанные материалы🔗

    • ИИ и журнал земляных работ
    • Комплект ИД на земляные работы
    • Исполнительные геодезические схемы 51872
    • Комплект на монолитный фундамент
    • Общий журнал работ 1026/пр
    • Хронология акт — журнал — протокол
    • Нормативная база для инженера ПТО
