УвеличитьПереотбор проб при несоответствии — порядок действий инженера ПТО
АБС № 52 , B25 П3 . Первая проба : П2 вместо П3 по ППР . Прораб просит «перемерить ту же бадью после долива ». ПТО фиксирует несоответствие , останавливает укладку , требует новую поставку с корректировкой на РБУ — переотбор из той же смеси после долива недействителен .
Переотбор проб — не универсальная «кнопка исправить» . Инженер ПТО различает : (А) несоответствие до укладки , (Б) ошибка отбора или ИЛ , (В) провал прочности после 28 сут — последний случай ведёт в алгоритм №68 , не в повторную пробу с площадки (кластер J, №82 ).
Переотбор ≠ перезаливка Переотбор пробы — повторное испытание свежей смеси или исправление ошибки отбора . Перезаливка конструкции — отдельное решение проектировщика после подтверждённого брака монолита (п. 8.5.4 18105 ).

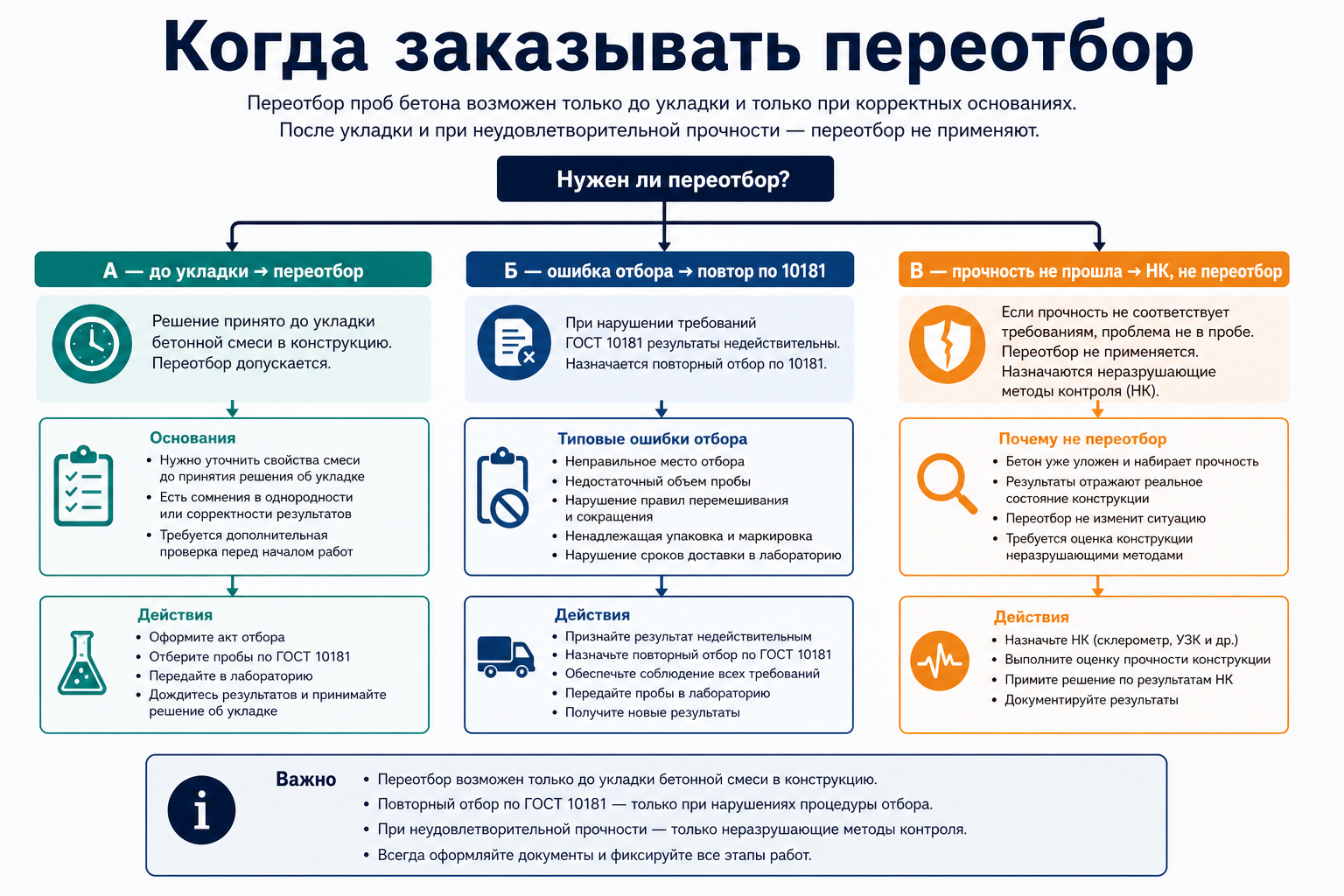

УвеличитьДерево решений: когда ПТО заказывает переотбор проб
Сценарий Условие Переотбор? Первый шаг ПТО А. До укладки П , t , паспорт не совпали с ППР Да — из новой поставки или скорректированной смеси Стоп укладки , предписание РБУ Б. Ошибка отбора Объём < 20 л , не из струи , брак кубов 10180 Да — если смесь ещё доступна и не испорчена Акт брака пробы , повтор по 10181 В. Прочность не прошла Rm < RT или Bф < Bнорм Нет как замена НК Алгоритм №68
Ключевое правило : сценарий В не лечится «ещё одной пробой» с той же захватки — конструкция уже залита , оценка по п. 8.2.1 18105 .
П. 5.5.2 СП 70 : входной контроль до укладки . При несоответствии П , температуры , марки по паспорту 7473 :
Шаг Действие ПТО Документ 1 Остановить укладку конкретной партии Предписание / запись в журнале 2 Зафиксировать первую пробу и протокол несоответствия Акт входного контроля , протокол ИЛ 3 Уведомить РБУ и заказчика Письмо / регистрация в журнале 4 Дождаться корректировки состава или новой АБС Новый паспорт 7473 5 Заказать переотбор по №81 Новый акт отбора , новая проба ≥ 20 л 6 При соответствии — разрешить укладку Запись в журнале бетонных работ
П. 6.5.3 18105 : при неподтверждении прочности партии производитель обязан в день получения результатов сообщить потребителю . ПТО проверяет , было ли уведомление при провале кубов РБУ .
Ситуация Почему нельзя Долив воды на площадке Искажён В/Ц — №80 Смесь простояла сверх сохраняемости 7473 П и прочность не представительны Укладка уже начата Входной контроль провален — оценка захватки отдельно Подрядчик «подмешал» остаток с земли Состав не идентифицируем
Переотбор допустим , если смесь в барабане АБС или бадье ещё есть и не была изменена :
Признак ошибки Основание Действие Объём пробы < 20 л 10181 разд. 4 Акт брака , новый отбор Проба не из струи выгрузки 10181 Повтор до окончания разгрузки или следующая АБС Брак кубов 10180 П. 8.4 10180 Отбраковка серии , новая проба если смесь доступна Неверное твердение образцов 8.2.4 18105 Не переотбор смеси — переиспытание по программе ИЛ
ПТО требует от ИЛ письменный акт брака пробы /серии с ссылкой на пункт стандарта — иначе две пробы с разной методикой попадут в один Rm без обоснования .
Типичная ошибка подрядчика : «Давайте ещё одну пробу с плиты ».
Факт Правильный маршрут Кубы R28 не прошли (11)–(12) или (17) Алгоритм №68 Монолит залит НК 22690 / керны 28570 — п. 8.2.1 Один Ri низкий , Rm прошёл Проверка (12) — чтение протокола №76 R7 ниже распалубки №78 — ждать или эскалация
Дополнительные пробы по 8.2.8 для следующих объёмов группы — не «переотбор» провалившейся серии , а программа контроля монолита .

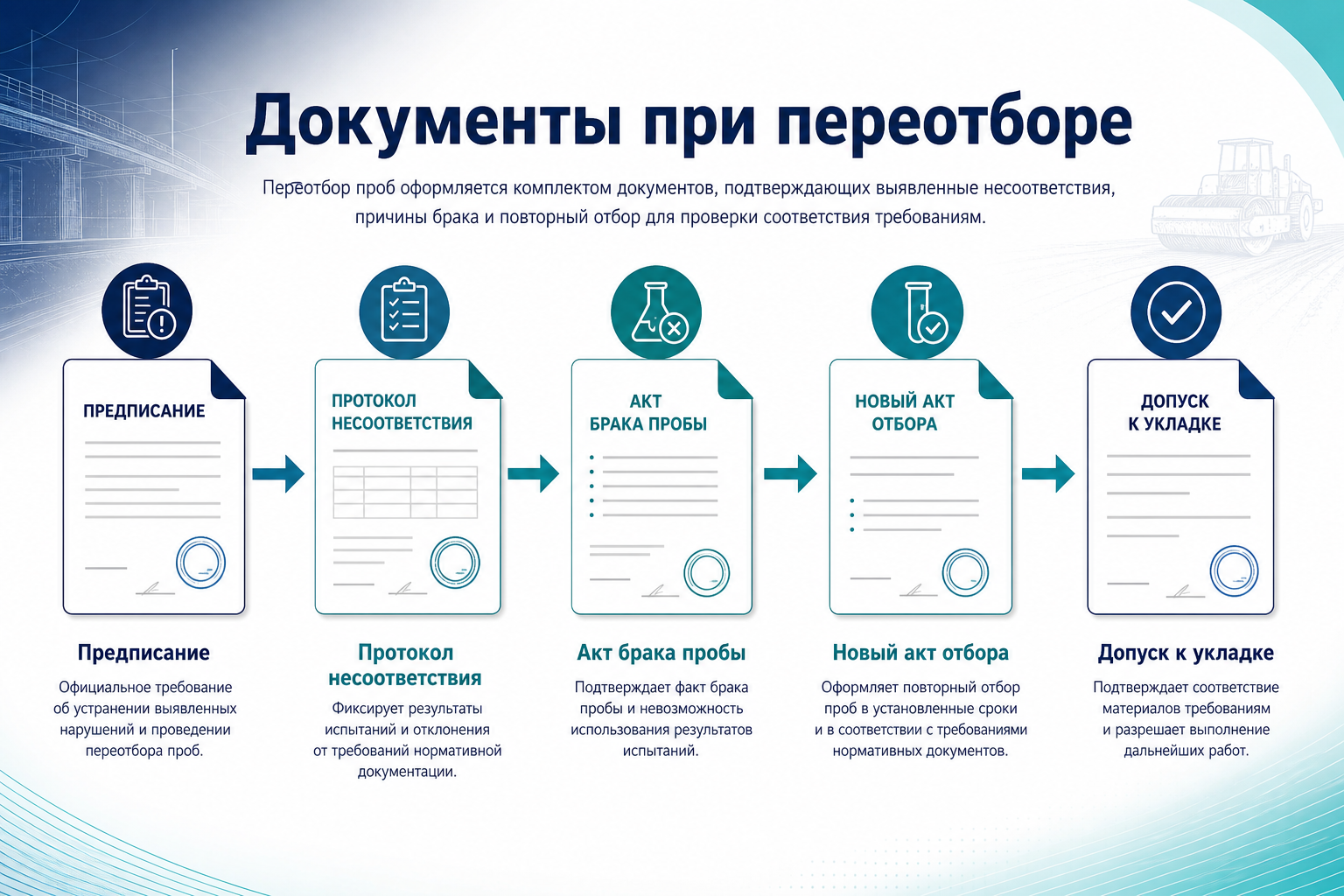

УвеличитьДокументы при переотборе проб — маршрут ПТО
Документ Содержание Предписание о приостановке Партия , АБС , причина , дата Протокол несоответствия П , t , паспорт vs ППР Акт брака пробы (сценарий Б)Ссылка на 10181 / 10180 Письмо РБУ Требование корректировки , п. 6.5.3 Новый акт отбора Другой номер , новое время , ≥ 20 л Запись журнала бетонных работ Связка старая проба → новая Решение о допуске После соответствия повторного протокола
П. 5.18.21 СП 70 : при отклонениях от проекта — акт , согласование с проектной организацией . Переотбор до укладки часто обходится без проекта ; после заливки бракованной смеси — уже зона 8.5.4 .
При получении несоответствия
Если переотбор разрешён
Если переотбор запрещён
Фраза на площадке Ответ ПТО «Перемерим ту же бадью » После долива — новая АБС «Средняя же нормальная » Проверить (12) — №76 «Возьмём с опалубки » Не входной контроль — другая методика «Зальём поверх завтра » Не переотбор — решение проекта «Лаба ошиблась — пересчитайте » Сначала акт брака ИЛ , потом повтор
Переотбор без классификации сценария порождает двойные пробы в одном Rm и споры на сдаче .
Цифровой инженер лаборатории на labgo.ai :
классифицирует сценарий А/Б/В по входным данным ;
напоминает запрет повтора после долива и простоя сверх нормы ;
формирует черновик предписания и акта брака пробы ;
переключает на маршрут №68 , если провал прочности подтверждён .
Он не подписывает предписание и не заменяет решение проектировщика .
Нет. Состав изменён без документа — п. 5.2.5 СП 70 . Нужна корректировка на РБУ и новый паспорт .
Пока смесь не изменена и не уложена — при ошибке отбора (сценарий Б ). При реальном несоответствии состава (сценарий А ) — ждут корректировку РБУ , не бесконечные перемеры .
Нет. После укладки прочность конструкции оценивают по п. 8.2.1 — НК или керны , не новой пробой с площадки .
№81 — техника первого отбора . №82 — решение ПТО , когда первый результат не принят и как оформить повтор .
Следующая тема кластера J — №84 : расхождение прочности паспорт vs лаборатория .
Статья подготовлена командой LABGO.AI. Входной контроль — п. 5.5.2 СП 70.13330.2012; уведомление при несоответствии — п. 6.5.3 ГОСТ 18105-2018. Кластер J №82 .
