Семь форм спецжурналов по СП 70.13330.2012 (приложения А–Ф, Е): когда вести журнал бетонных, сварочных, монтажных работ, болтов и ухода за бетоном. Карта для ПТО и раздел 2 ОЖР.
Исполнительная документация на кирпичную и блочную кладку по 344/пр: журналы, АОСР по слоям, ИГС по этажам, перемычки, пояса. Захватка, перекрытие и зимний раствор — без разбора СП 15 по пунктам.
С 1 октября 2025 действует обновлённый ГОСТ Р 70108: перечень ИД, регистрация только ОЖР, два этапа ЭИД, подпись и выбор ИС. Практический обзор для инженера ПТО без погружения в XML.
9 сент. 2026 г.
18 мин
Получайте новые статьи на email
Экспертные материалы о НК и лабораторных исследованиях
Приёмка каменной кладки по СП 70 — инженер ПТО на объекте
На 4-м этаже кладку приняли «на глаз»: швы ровные, отвес держит. После штукатурки технадзор запросил ИГС отклонений от вертикали за этаж — в комплекте только общий акт на стену без цифр из табл. 9.8 СП 70. Переделка: снимать облицовку нельзя, а п. 9.18.1 требует приёмку до оштукатуривания.

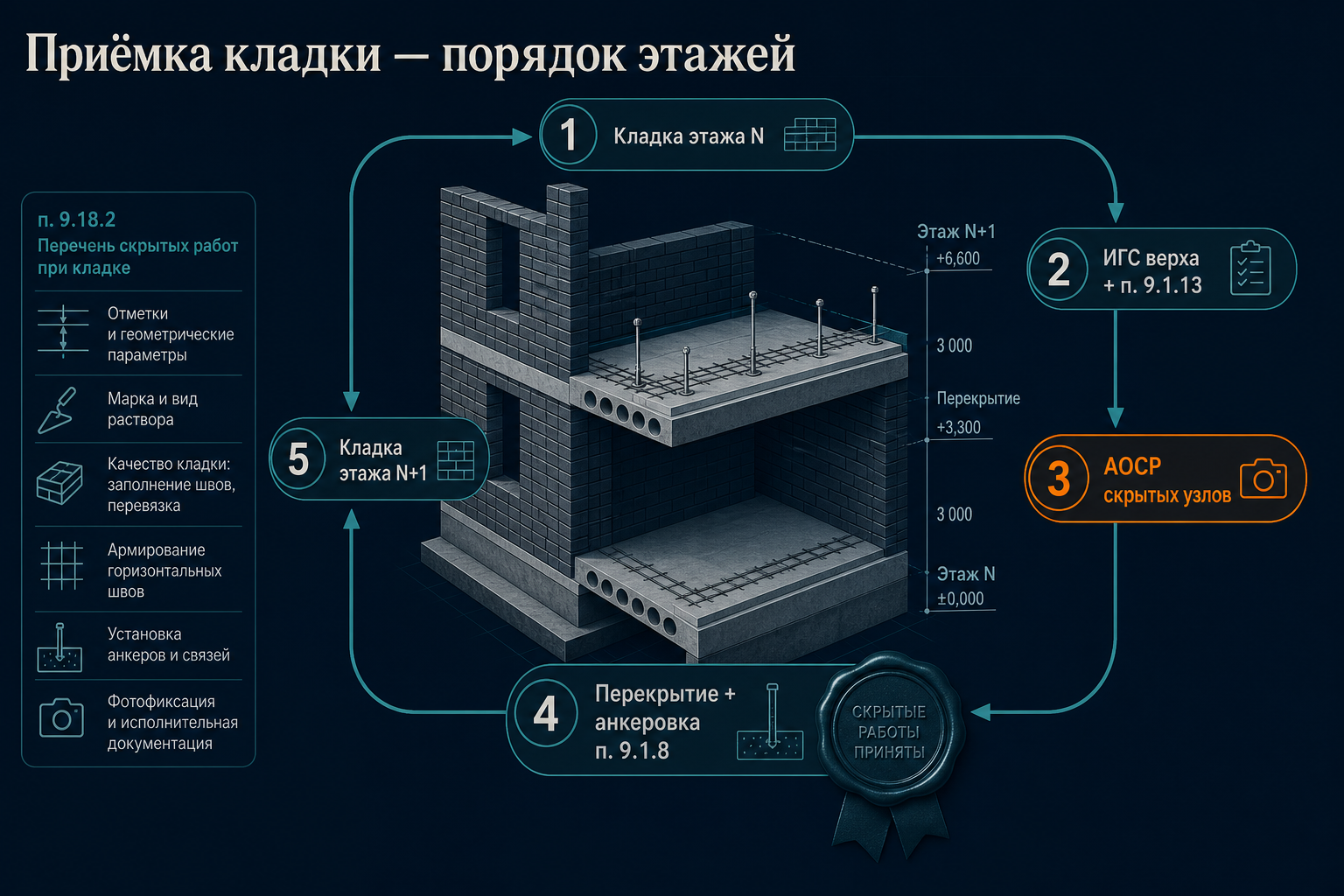

Коротко. СП 70.13330.2012 (раздел 9) задаёт технологию и приёмку каменной кладки. П. 9.18.1 — приёмку ведут до штукатурки. Скрытые элементы (опирание балок, закладные, армирование, гидропароизоляция) — акты скрытых работ (п. 9.18.2). Геометрию сверяют с табл. 9.8; отклонения от осей и вертикали на этаж — исполнительные геодезические схемы (п. 9.1.13). Кладку следующего этажа начинают только после перекрытия, анкеровки стен и замоноличивания швов плит (п. 9.1.8).
Кому пригодится
Материал для инженеров ПТО, которые принимают кладку по норме и собирают доказательную базу для АОСР и ИГС. Это нормативная приёмка по СП 70, а не полный перечень документов на кладку и не спецжурналы.
Сейсмические районы — дополнительный блок п. 9.18.4 (пояса, анкеровка, прочность сцепления раствора с камнем). Если объект в такой зоне — в перечень ИД закладывают протоколы испытаний сцепления (ГОСТ 24992-2014, приложение В — журнал на площадке).

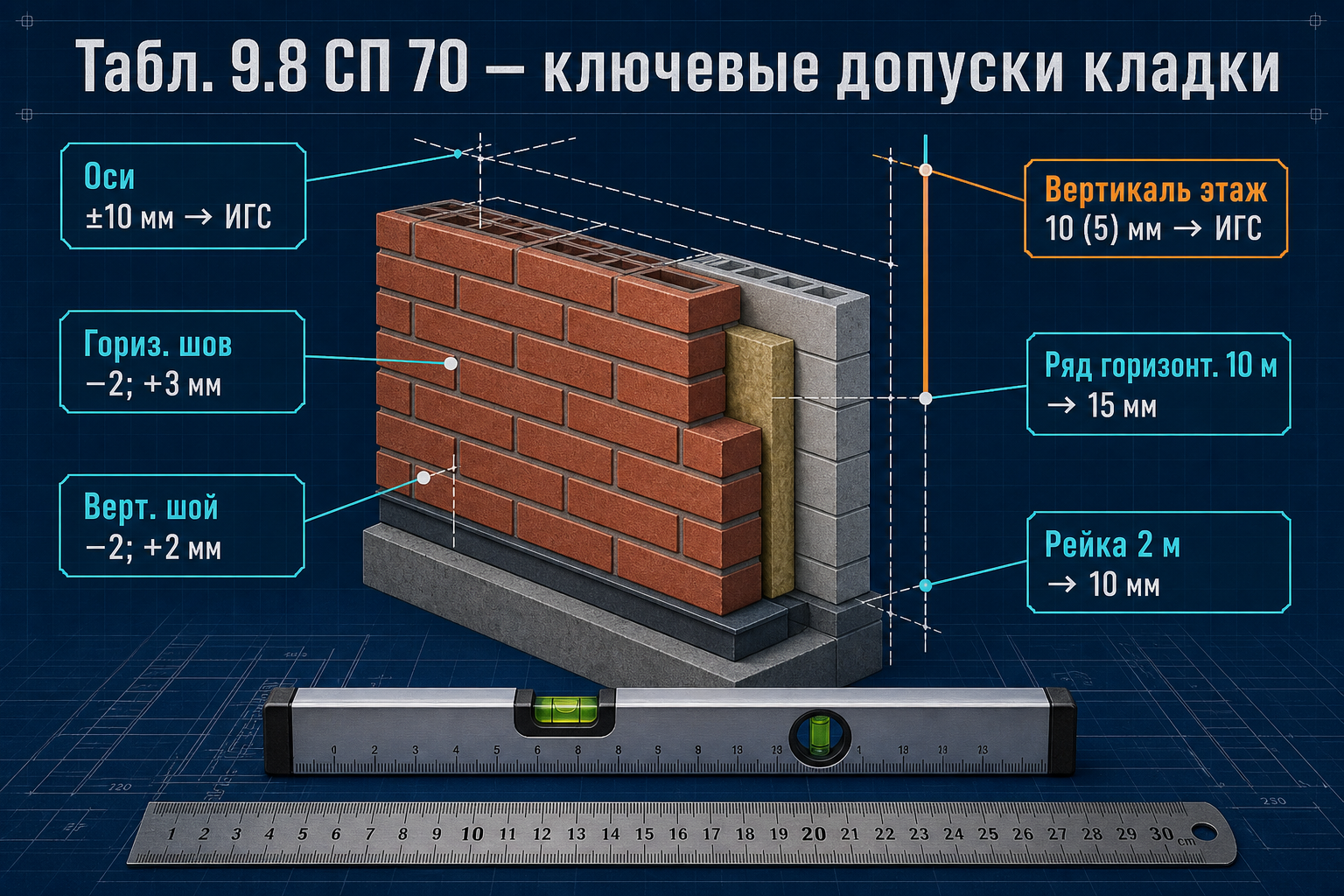

Ключевые допуски каменной кладки по табл. 9.8 СП 70
Табл. 9.8СП 70 — предельные отклонения. Ниже — строки, по которым чаще всего возвращают ИГС и акты (кирпич / блоки, стены):
Параметр
Допуск, мм
Регистрация по СП 70
Смещение осей от разбивочных
10 (для виброблоков — 10 в скобках)
ИГС
Вертикаль на один этаж
10 (5 для виброблоков)
ИГС
Вертикаль на здание > 2 этажей
30
ИГС
Толщина горизонтального шва
−2; +3
Журнал работ / акт
Толщина вертикального шва
−2; +2
Журнал работ / акт
Отклонение ряда от горизонтали на 10 м
15
ИГС или осмотр
Неровность под рейку 2 м
10
Осмотр, журнал
Толщина стены
±15
Измерительный контроль
Цифры в скобках в табл. 9.8 — для вибрированных блоков и панелей (примечание к таблице). Если на объекте газоблок или крупный блок — сверяйте колонку с пометкой в скобках.
П. 9.1.12: в процессе кладки допуск по толщине шва — ±2 мм; вертикаль отвесом — не более 5 мм (под расшивку) или 7 мм (под штукатурку). Эти значения — операционный контроль; итог этажа — по табл. 9.8 и п. 9.1.13.
Устройство перекрытия, анкеровка стен, замоноличивание швов между плитами.
Только после этого — кладка следующего этажа.
Монтаж плит в заранее заготовленные штрабы запрещён (п. 9.1.8). Для ПТО это проверка дат: АОСР на кладку этажа N+1 не может быть раньшеАООК / акта на перекрытие этажа N.
Разность высот смежных захваток — не более 1,2 м (п. 9.1.7). Фиксируют в ОЖР и ИГС, иначе спор о перекосе фасада.
П. 9.16.1СП 70: при зимнем возведении в журнале производства работ дополнительно записывают температуру воздуха, добавки в раствор, температуру раствора при укладке. Отдельной формы в приложениях СП 70 для кладки нет — используют ОЖР + спецжурнал по факту испытаний раствора. Полный чеклист для ИД — зимние работы: дополнения к комплекту.
Прочность раствора подтверждают протоколами (кубы на объекте — п. 9.16.2). Без протокола нельзя доказать право продолжать кладку выше расчётной высоты в зимний период.
АООК — только если стена в перечне ответственных конструкций объекта (344/пр, приложение 4). П. 9.18СП 70 задаёт приёмку и АОСР на скрытые элементы; статус «ответственная» — по утверждённому перечню заказчика.
П. 9.1.13: после окончания кладки каждого этажа — инструментальная проверка горизонтальности и отметок верха, независимо от промежуточных проверок рядов.
В табл. 9.8 указаны два вида регистрации: журнал работ (швы, толщина стены) и геодезическая исполнительная схема (оси, вертикаль). ОЖР (раздел 3) — свод; детализация — в ИГС и актах.
На объектах, где по проекту или ГОСТ 24992 требуют контроль сцепления раствора с камнем (в т.ч. сейсмика, п. 9.18.4), ведут журнал по приложению ВГОСТ 24992-2014.
Нет, если от этого зависит решение о продолжении кладки: п. 9.16.2СП 70 требует подтверждения прочности раствора лабораторными испытаниями перед набором высоты.
