Реестр исполнительной документации перед сдачей объекта
К списку статей
ПТОИсполнительная документацияРеестр ИДСдача объектаСП 48LABGO

Реестр исполнительной документации перед сдачей объекта

Для инженера ПТО: как оформить реестр (опись) ИД перед передачей заказчику и технадзору — поля строки, статусы, связка с протоколами ИЛ и типичные пробелы на приёмке.

Евгений СтроцкийИнженер ПТО, LABGO24 июля 2026 г.17 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Реестр ИД к сдаче

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

План работ ПТО за 30 дней до сдачи объекта: по дням
Статья
ПТОИсполнительная документация

План работ ПТО за 30 дней до сдачи объекта: по дням

Обратный отсчёт до комиссии: что делать инженеру ПТО на 30, 21, 14, 7 и 0 день. Реестр, замечания, субы, сшивка, опись и пробная приёмка — без «аврала в последнюю неделю».

18 сент. 2026 г.
16 мин
Передача дел при смене инженера ПТО: чеклист приёмки
Статья
ПТОИсполнительная документация

Передача дел при смене инженера ПТО: чеклист приёмки

Уходящий инженер забрал «в голове» реестр, пароли и открытые замечания. Чеклист приёмки дел: 14 дней, акт передачи, реестр, субы, сроки сдачи.

18 сент. 2026 г.
14 мин
Excel-реестр на 500 актов: где он ломается и что с этим делать
Статья
ПТОИсполнительная документация

Excel-реестр на 500 актов: где он ломается и что с этим делать

Семь типовых поломок реестра ИД в Excel на большом объекте: сортировка, дубликаты, ВПР, даты, merged cells, версии файла. Как выстроить таблицу, которая доживёт до сдачи.

17 сент. 2026 г.
14 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Реестр исполнительной документации перед сдачей объекта — инженер ПТО

    За две недели до приёмки подрядчик принёс три короба PDF: протоколы вперемешку с актами, без описи. Инженер ПТО открыл журнал бетонных работ — Bф заполнен наполовину; АОСР на перекрытие П-4 есть, протокол 22690 — нет в папке. Технадзор: «Где реестр исполнительной документации с перечнем и статусом?» Сдача сдвинута на месяц.

    СП 48.13330.2019 требует системного ведения ИД в процессе строительства и передачи заказчику оформленного комплекта. Реестр (опись) — не архив файлов и не только лабораторные протоколы: это таблица, по которой видно каждый документ, его место в ИД и что отсутствует. Здесь — как составить реестр перед сдачей (кластер I, №74).

    Для кого эта статья

    Материал для инженеров ПТО и специалистов строительного контроля, которые формируют и передают ИД заказчику и технадзору. Не заменяет проектную документацию и не подписывает акты вместо ответственного лица.

    Реестр ≠ папка на диске

    Папки «Бетон», «Сваи» без нумерованной описи — архив, не реестр. Технадзор сверяет строки описи с фактическими листами — см. единую базу №66.

    С чем не путать🔗

    МатериалФокусЭта статья №74
    Единая база №66Ежедневный мастер-реестрФинальная опись к сдаче
    Комплект протоколов6 этапов, лабораторияВся ИД + акты, журналы
    ИД по бетону №60Бетонный блок, 7 разделовРеестр по всем разделам
    Подготовка к стройнадзору №64Упаковка к визитуСтруктура описи и статусы
    Поля протокола №72Содержание одного PDFУчёт протокола в строке реестра
    АОСР №58Один актСтрока акта в общей описи
    Контроль сроковДедлайныИтоговая полнота комплекта
    ИИ — автосборка реестраЧерновик описи из файловПоля и статусы строки

    Зачем реестр перед сдачей🔗

    ЗадачаБез реестраС реестром
    Полнота ИД«Вроде всё есть»Список ✓ / ✗ по каждой позиции
    Поиск документаЧас в папках№ п/п, название, листы
    Приёмка технадзоромВозврат целых блоковСверка описи с коробом
    Передача заказчикуСпоры «не получали»Подписанная опись двух сторон
    Аудит протоколов ИЛПротокол вне актовСтрока связана с АОСР

    СП 48 предполагает ведение ИД на протяжении стройки; реестр к сдаче — фиксация готовности на дату передачи.

    Структура реестра: минимальные поля🔗

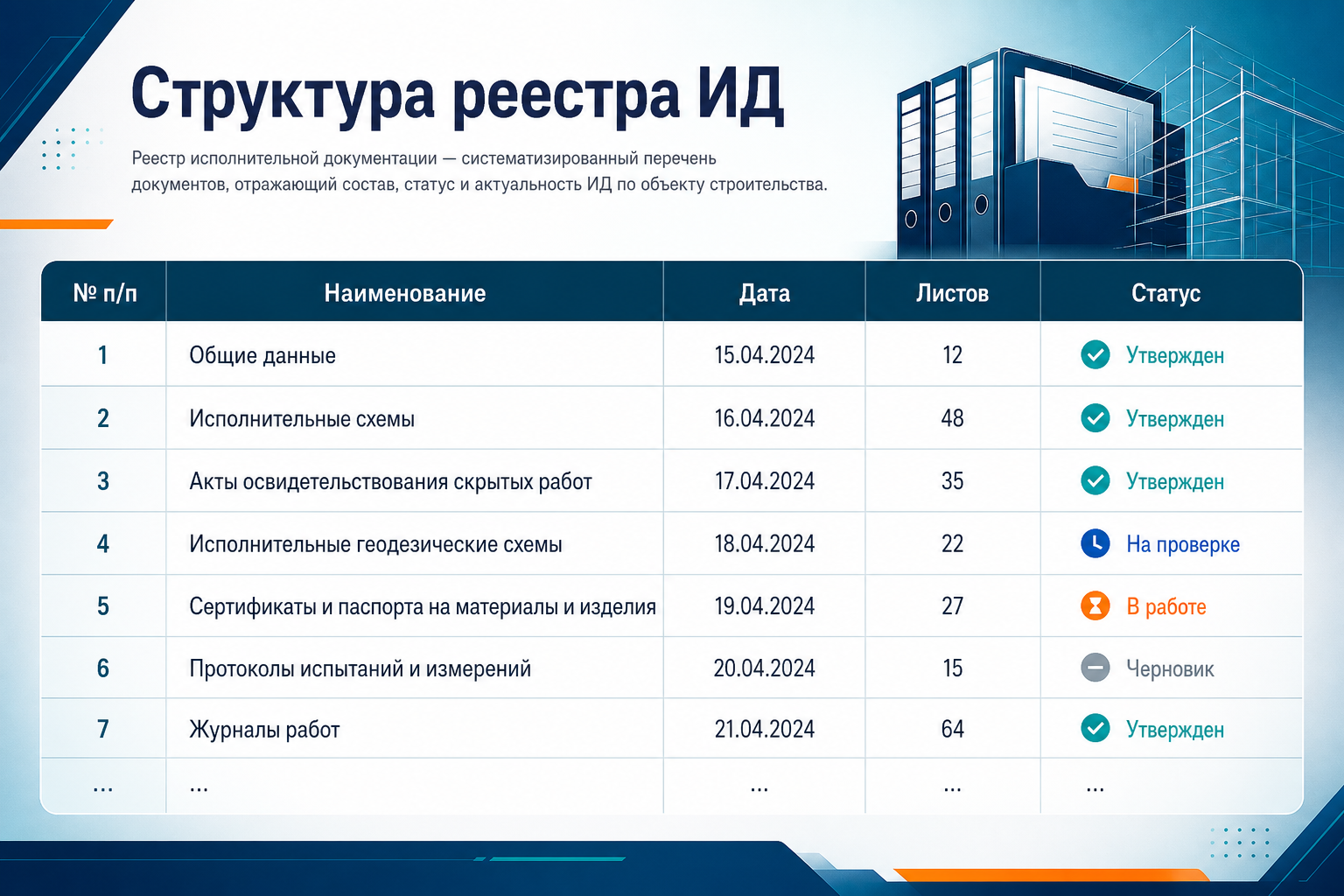

    Структура реестра исполнительной документации — поля строки

    Один реестр на объект (или этап), нумерация сквозная. Минимум столбцов:

    СтолбецСодержаниеПример
    № п/пПорядковый номер184
    Шифр / раздел ИДПо ПОС / СП 48Монолит, КЖ
    Наименование документаТип + объектАОСР на арматуру П-3
    Номер документаИз шапкиАОСР-47/2027
    ДатаПодписания / выдачи2027-08-12
    Кол-во листовВ экземпляре3
    ОрганизацияКто выдалПодрядчик / ИЛ
    СвязьЗаявка, конструкцияОси А–Б, отм. +12,000
    Статус✓ принят / ⚠ замечание / ✗ нет⚠ нет приложения
    ПримечаниеЗамечание, заменаОжидается протокол ИЛ-12

    Протоколы ИЛ — отдельные строки, не «приложение без номера» к акту. Поля протокола — №72; строка реестра — учёт, не пересчёт №56.

    Разделы реестра по объекту🔗

    Типовая структура для ЖК / КЖ (сверяйте с ПОС и договором):

    РазделДокументы в реестреСвязь с лабораторией
    ГрунтыАкты IGI, протоколы 5180, заключениеНулевой цикл
    СваиАкты свай, 72171, журнал свайных работСвайное поле
    МонолитЖурнал бетонных работ, АОСР, схемыИД по бетону №60
    Протоколы ИЛ10180, 22690, 18105, VmКомплект
    МеталлАкты сварки, ультразвук, входной контрольПо проекту
    КамеральнаяИсполнительные схемы, ВКБез ИЛ

    В реестре — все разделы; пробел в одном блокирует приёмку этапа.

    Статусы строк: как читает технадзор🔗

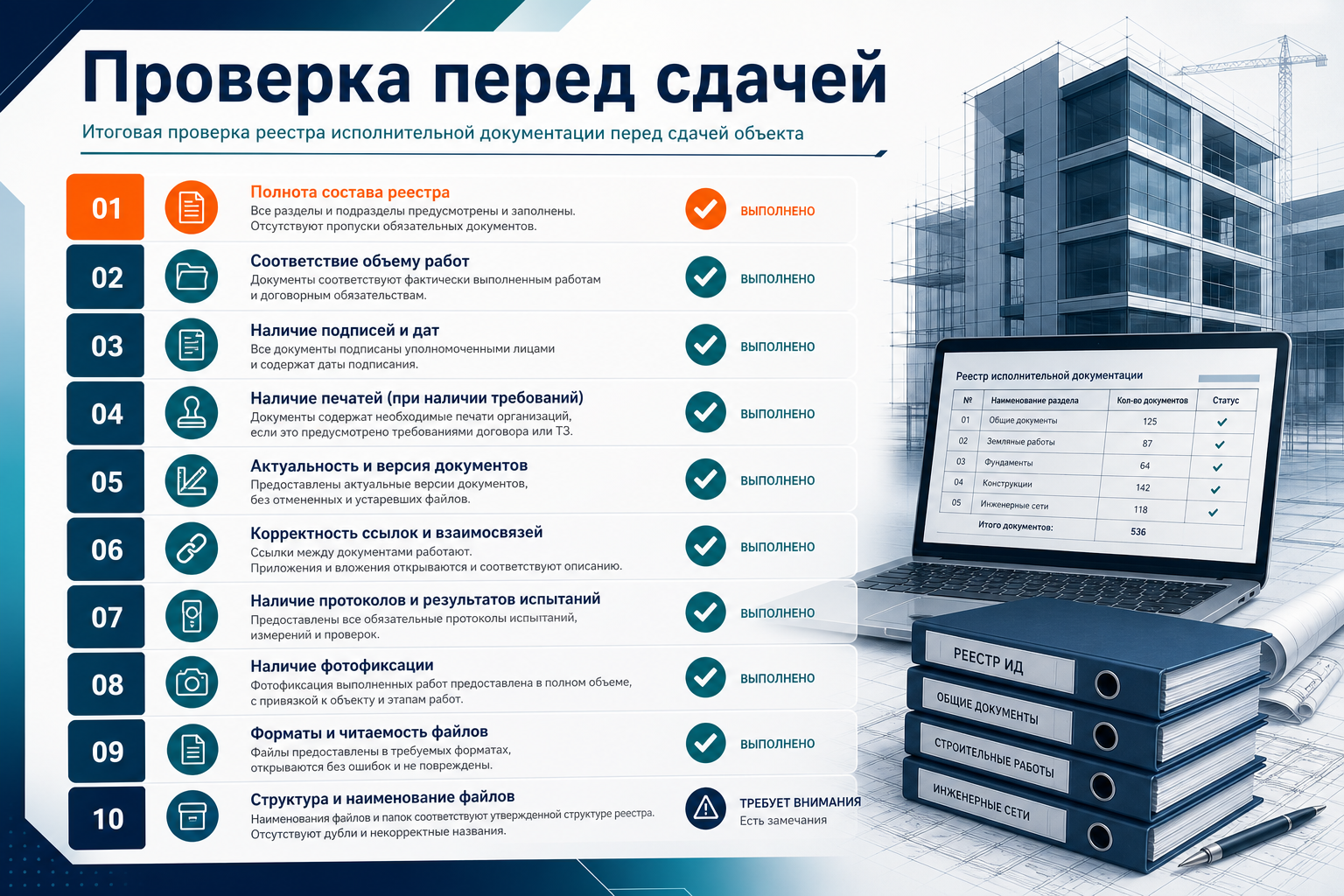

    Чеклист финальной проверки реестра перед сдачей объекта

    СтатусЗначениеДействие ПТО
    ✓ ПринятДокумент в комплекте, замечаний нетВ опись
    ⚠ С замечаниемЕсть PDF, но дефект (№72)Не в финал до исправления
    ✗ ОтсутствуетСтрока обязательна, файла нетЗаявка / акт не подписан
    ↻ ЗаменаИзменение к протоколу (7.8.8 17025)Обе версии в приложении
    ⊘ Не применимоОбоснование (нет конструкции по ПД)Запись в примечании

    Строка ✓ при просроченной поверке пресса в протоколе — ошибка реестра: статус должен быть ⚠.

    Связка «заявка → протокол → акт → реестр»🔗

    ШагГде фиксируетсяПопадает в реестр
    1Заявка в ИЛПримечание: № заявки
    2Протокол PDFОтдельная строка, поля №72
    3АОСР / актСтрока акта + ссылка на протокол в примечании
    4Журнал (бетон, сваи…)Строка журнала, объём листов
    5РеестрВсе строки 1–4 согласованы

    Если в мастер-реестре №66 связки ведутся с начала стройки — финальная опись — экспорт с фильтром «✓» и дополнение акты/схемы.

    Проверка перед подписанием описи🔗

    №Вопрос ПТОТипичный пробел
    1Каждый обязательный документ по СП 70 / ПОС — строка?Нет журнала бетонных работ
    2Каждый протокол ИЛ — строка + проверка №72?«Бетон» вместо 10180
    3АОСР без протокола — статус ✗, не ✓?Подписан акт, протокола нет
    4Bф в журнале = протоколам?№60
    5ИЛ в протоколе — аккредитация на дату?Приостановлена
    6Кол-во листов в описи = факт?Обрезанный PDF
    7Нет дубликатов № п/п?Два АОСР-47
    8Изменения к протоколам — оформлены?7.8.8 17025
    9Разделы грунт / сваи / монолит — закрыты?6 этапов
    10Опись подписана ПТО и подрядчиком?Только скан

    Типичные возвраты на приёмке🔗

    Замечание технадзораПричина в реестреИсправление
    «Нет описи»Реестр не составлен№74 — эта статья
    «Протокол не к акту»Нет связи в столбцеСквозная ссылка
    «Журнал неполный»Статус ✓ ошибочноПересмотр Bф
    «Дубликат номера ИЛ»Не проверили №№72 d
    «ИЛ не в области»Не сверили №69Перезаказ

    Форматы: бумага, PDF, реестр в Excel🔗

    ФорматПлюсМинус
    Бумажная опись + коробПривычно технадзоруОпечатки в листах
    PDF опись + электронный архивБыстрая передачаНужна ЭП по договору
    Excel / таблица → печатьФильтр по статусамВерсии без контроля

    Минимум: одна утверждённая версия реестра на дату сдачи с номером редакции («Реестр ИД v3 от 14.12.2027»).

    FAQ🔗

    Чем №74 отличается от единой базы №66?🔗

    №66 — рабочий реестр в процессе. №74 — финальная опись к передаче заказчику: подписи, листы, итог ✓/✗.

    Нужен ли отдельный реестр только на протоколы ИЛ?🔗

    Нет — протоколы строки общего реестра ИД. Отдельная ведомость протоколов — приложение, не замена комплекта.

    Можно ли включить в реестр протокол со статусом ⚠?🔗

    Не в подписываемую опись без оговорки. Либо исправить, либо отдельный раздел «ожидается» — по согласованию с заказчиком.

    Кто подписывает реестр?🔗

    ПТО (или стройконтроль подрядчика) и представитель заказчика при приёмке комплекта. Конкретика — договор и РД.

    Как связаны №74 и подготовка к стройнадзору №64?🔗

    №64 — что положить в папку к визиту. №74 — таблица-опись всего комплекта перед передачей.

    Где хранить реестр после сдачи?🔗

    Папка объекта + копия заказчику. Строки со ссылками на протоколы — для споров через годы (гарантия, суд).

    Карта кластера I🔗

    №ТемаАудитория
    69Область аккредитацииЛаб
    70Проверка аккредитации ПТОПТО
    71Внутрилабораторный контрольЛаб
    72Обязательные поля протоколаПТО
    73Поверка оборудованияЛаб
    74 (эта статья)Реестр ИД перед сдачейПТО
    75Журнал входного контроляЛаб
    76Чтение протокола бетонаПТО

    Связанные материалы🔗

    • Нумерация и шифры документов ИД
    • Excel-реестр на 500 актов — где ломается
    • Передача дел при смене инженера ПТО
    • План работ ПТО за 30 дней до сдачи
    • СП 48.13330.2019 — полный текст
    • Единая база протоколов №66
    • ИД по бетону №60
    • Комплект протоколов на объект
    • Подготовка к стройнадзору №64
    • Поля протокола №72
    • АОСР №58
    • Контроль сроков
    • Журнал входного контроля №75
    • Чтение протокола бетона №76

      финал кластера I


    Статья подготовлена командой LABGO.AI. Исполнительная документация — СП 48.13330.2019; монолит — СП 70.13330.2012. Кластер I №74.
