СП 543: строительный контроль заказчика и подрядчика — кто за что отвечает
К списку статей
ПТОИсполнительная документацияСП 543344/прLABGO

СП 543: строительный контроль заказчика и подрядчика — кто за что отвечает

Два контура строительного контроля по СП 543.1325800.2024: что делает подрядчик (ЛОС), что проверяет заказчик, какие документы ведёт ПТО — ЖВК, ОЖР, акты.

Евгений СтроцкийИнженер ПТО, LABGO6 сентября 2026 г.18 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Спецжурналы работ

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

Производственный контроль по СП 48: входной, операционный и приёмочный
Статья
ПТОИсполнительная документация

Производственный контроль по СП 48: входной, операционный и приёмочный

Три вида строительного контроля для инженера ПТО: что проверять на каждом этапе, какие документы фиксировать (ЖВК, ОЖР, АОСР, протоколы) и что изменилось с 22.05.2025.

5 сент. 2026 г.
18 мин
ГОСТ Р 70108-2025: электронная исполнительная документация — что знать ПТО уже сейчас
Статья
ПТОИсполнительная документация

ГОСТ Р 70108-2025: электронная исполнительная документация — что знать ПТО уже сейчас

С 1 октября 2025 действует обновлённый ГОСТ Р 70108: перечень ИД, регистрация только ОЖР, два этапа ЭИД, подпись и выбор ИС. Практический обзор для инженера ПТО без погружения в XML.

9 сент. 2026 г.
18 мин
СП 71: исполнительная документация на изоляционные и отделочные покрытия
Статья
ПТОИсполнительная документация

СП 71: исполнительная документация на изоляционные и отделочные покрытия

Нормативная карта ИД по СП 71.13330.2017: послойные АОСР, схемы, ведомость объёмов, акты на финиш и изоляцию полов, стен, окон. Практика для инженера ПТО.

9 сент. 2026 г.
18 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Строительный контроль по СП 543 — заказчик и подрядчик

    На объекте один и тот же инженер «и принимает арматуру, и подписывает акт от имени стройконтроля заказчика». На проверке это не мелочь: строительный контроль не может проводиться одними и теми же работниками от имени подрядчика и застройщика (СП 543.1325800.2024, п. 5.1). ПТО теряет время, когда не разведены два контура — кто делает проверку и кто её верифицирует.

    Коротко. СП 543.1325800.2024 (действует с 22.05.2025 вместе с изменением № 2 к СП 48) задаёт два параллельных контура строительного контроля. Подрядчик (ЛОС) выполняет входной, операционный и приёмочный контроль и документирует его в ЖВК, ОЖР, АОСР и протоколах. Застройщик / техзаказчик не дублирует каждую проверку, а контролирует полноту, сроки и достоверность контроля подрядчика (п. 5.3 СП 543; п. 6 ПП РФ № 468). Совместные осмотры скрытых работ — по извещению не позднее чем за 3 рабочих дня (п. 11 ПП № 468).

    Кому пригодится

    Материал для инженеров ПТО и специалистов строительного контроля, которые разводят обязанности ЛОС и заказчика на объекте. Это роли и документы, а не три вида контроля по СП 48 и не чеклист входного контроля материалов.

    С чем не путать🔗

    МатериалФокусЗдесь
    Три вида контроля (СП 48)Входной / операционный / приёмочныйКто их проводит и кто проверяет
    Общий журнал 1026/прРазделы ОЖРРаздел 4 — контроль заказчика
    Перечень ИД (СП 48, приложение Б)Состав документовКонтроль качества при их формировании
    Состав 344/пр13 позиций ИДПоз. 12 — документы входного контроля
    Чеклист ЖВК на объектеПошаговая приёмка материалаНормативное разделение ролей

    Два контура на одной площадке🔗

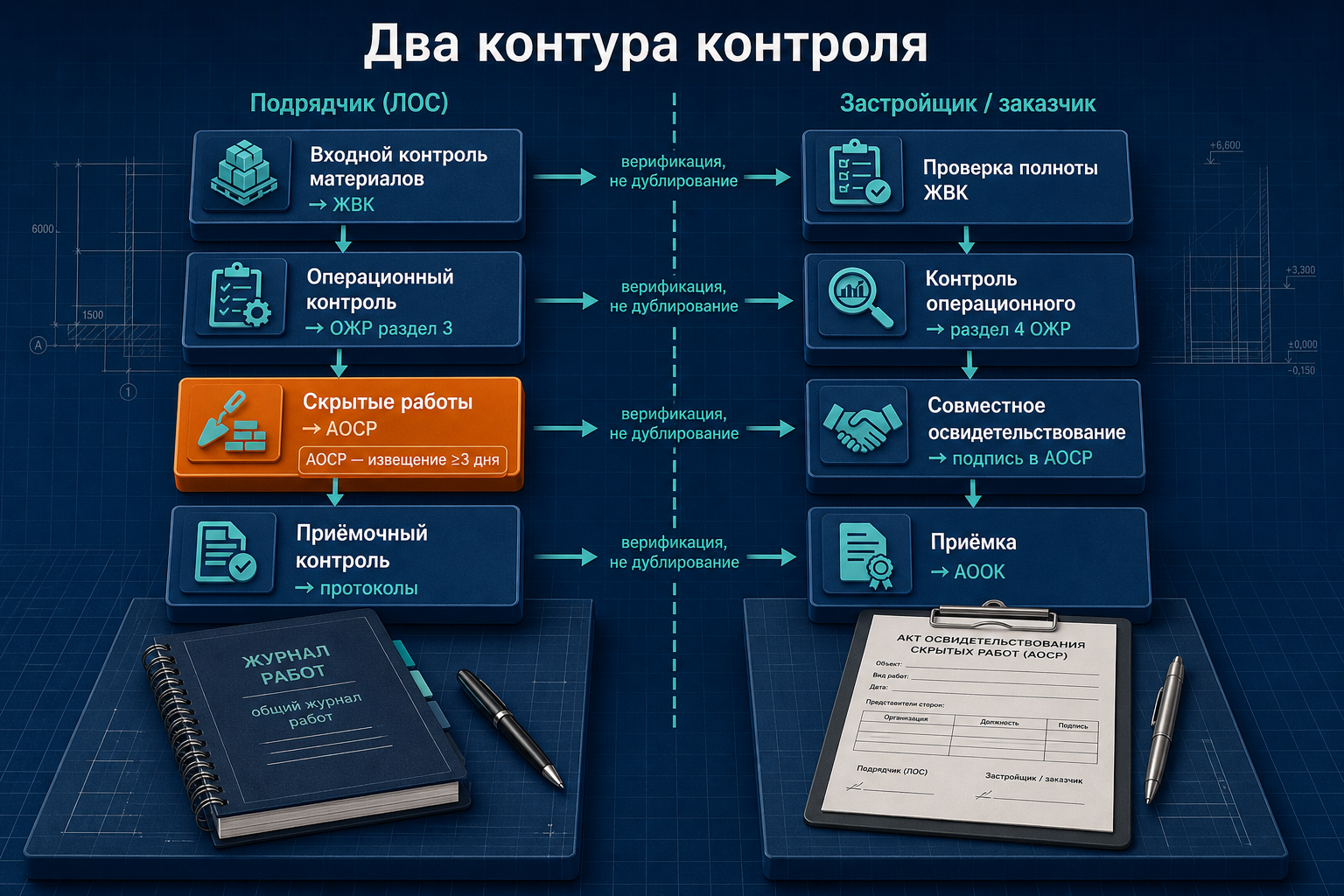

    Два контура строительного контроля — подрядчик и заказчик

    Правовая основа — ч. 8 ст. 53 ГрК РФ и ПП РФ № 468 (п. 3: контроль ведут подрядчик и заказчик). СП 543 детализирует это для объектов капитального строительства с 2025 года.

    ВопросПодрядчик (ЛОС)Застройщик / техзаказчик
    Главная функцияВыполняет контроль качества работ и материаловПроверяет, что подрядчик контроль ведёт
    Входной контроль материаловПроводит: документы, внешний вид, испытания (п. 7.1.6 СП 543; п. 5, 7 ПП № 468)Проверяет полноту, сроки и достоверность записей (п. 6 ПП № 468; п. 7.1.7 СП 543)
    Операционный контрольВедёт записи в ОЖР (раздел 3), спецжурналах (п. 5.2 СП 543)Контролирует проведение операционного контроля подрядчиком (п. 7.2.1 СП 543)
    Скрытые работыГотовит освидетельствование, извещает заказчикаУчаствует совместно или получает акт, если не явился (п. 10–11 ПП № 468)
    Приёмочный контрольАОСР, АООК, АОУСИТО, протоколы испытанийСовместная приёмка; проверка соответствия объекта проекту (п. 5.2, 5.4 СП 543)
    Типичный документ ПТОЖВК, ОЖР, акты, протоколыРаздел 4 ОЖР, замечания, копии предписаний

    Запрет: один человек не может быть и «контролёром подрядчика», и «контролёром заказчика» (п. 5.1 СП 543). На практике это проверяют по приказам о назначении и подписям в актах.

    Что делает подрядчик — и куда пишет ПТО🔗

    По СП 543, п. 5.2, ЛОС в составе строительного контроля обязан (в сжатой карте для ПТО):

    ЭтапДействие подрядчикаДокумент
    До работВходной контроль РД, проверка разрешения на строительствоКомплект РД, копии разрешений
    МатериалыВходной контроль продукции, ЖВК, протоколыЖВК (приложение Г СП 543), поз. 12 344/пр
    В процессеОперационный контроль технологии, складированиеОЖР раздел 3, спецжурналы
    Скрытые / ответственныеОсвидетельствование по перечням ПД / РД / СП 543, п. 8.5АОСР, АООК, АОУСИТО
    Завершение этапаПриёмочный контроль, испытания системПротоколы, акты приёмки

    ЖВК заполняет подрядчик (методичка, § 2.3). Форма для объектов после 22.05.2025 — СП 543, приложение Г (ранее — форма из СП 48, исключена изменением № 2). Электронный ЖВК — по XML 344/пр без обязательного дубля на бумаге.

    Входной контроль материалов включает три шага (п. 7.1.6 СП 543, сверено с практикой ПТО):

    1. Сопроводительные документы (паспорт, сертификат/декларация — п. 7.1.4 СП 543).
    2. Внешний вид, маркировка, отсутствие критических дефектов.
    3. Контрольные измерения и лабораторные испытания — по ПД или документам по стандартизации (п. 4.5 СП 543; сторонняя лаборатория — аккредитованная, п. 7 ПП № 468).

    Партия без документов или с нарушением хранения в работу не идёт, пока соответствие не подтверждено (п. 7.1.9–7.1.10 СП 543; п. 7–8 ПП № 468).

    Что делает заказчик — без дублирования каждой проверки🔗

    ПП РФ № 468, п. 6, формулирует роль заказчика как верификацию контроля подрядчика:

    Мероприятие заказчикаСмысл для ПТО
    Проверка полноты и сроков входного контроля подрядчикаЕсть ли строки ЖВК на все партии в ОЖР
    Проверка операционного контроляСверка раздела 3 ОЖР с фактом на площадке
    Совместное освидетельствование скрытых работПодпись представителя заказчика в АОСР
    Проверка соответствия объекта проектуУчастие в АООК, приёмка систем

    СП 543, п. 5.3: застройщик контролирует полноту и соблюдение сроков строительного контроля, который ведёт ЛОС. П. 5.4 добавляет обязанности заказчика: комплектность ПД/РД, верификация входного контроля (в т.ч. по ГОСТ 24297-2013), совместная приёмка геодезической разбивочной основы.

    Заказчик может назначить испытания материалов самостоятельно — если есть основания из п. 7.1.8 СП 543 (отступление от ПД, сомнения в документе качества, повреждения и т.п.).

    Раздел 4 общего журнала (1026/пр) — зона фиксации строительного контроля заказчика. Представитель заказчика вносит записи по факту контроля; замечания могут дублироваться в поз. 6 состава 344/пр.

    Скрытые работы: порядок вызова🔗

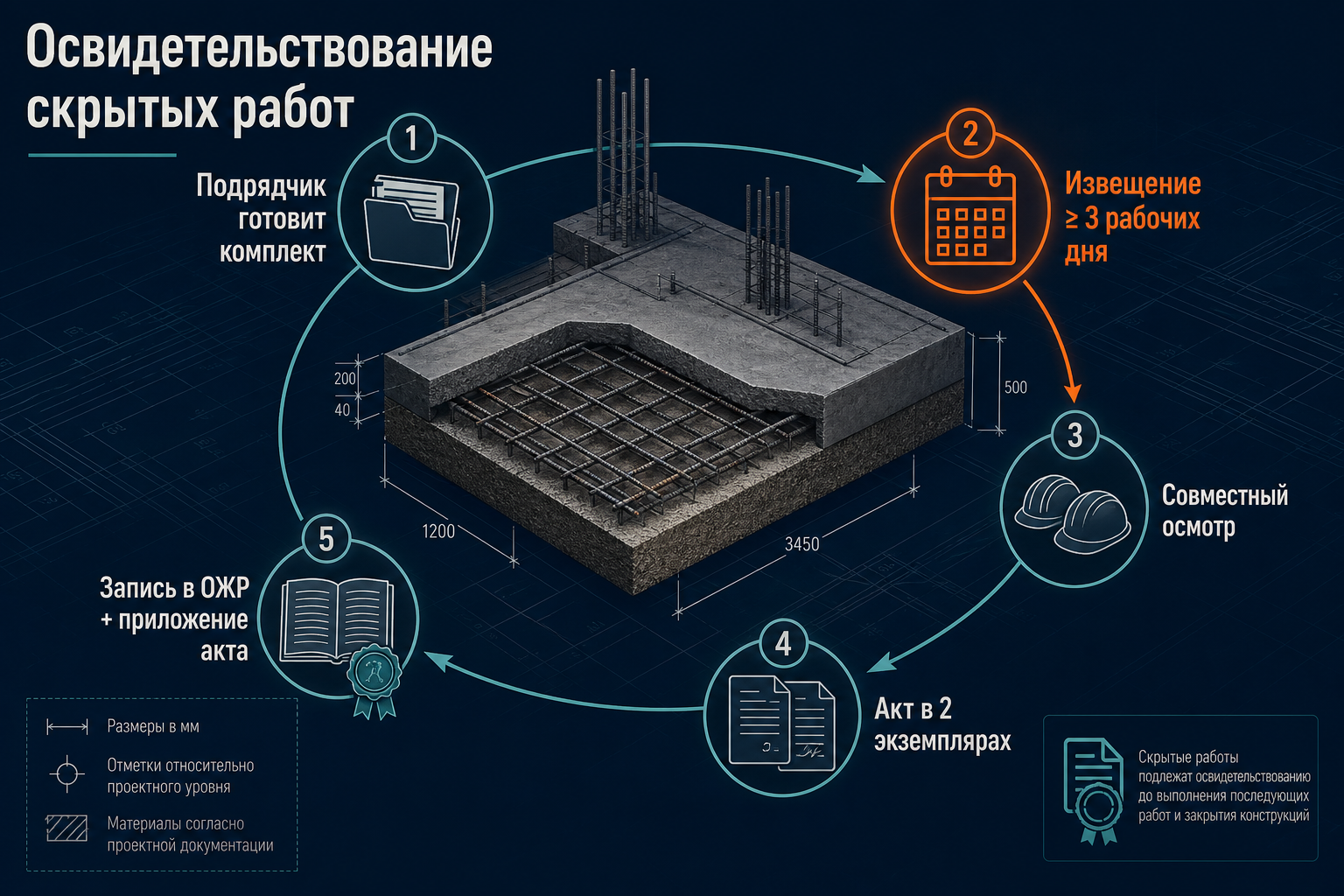

    Порядок освидетельствования скрытых работ

    ШагКтоНорма
    1Подрядчик готовит освидетельствование, собирает комплектПП № 468, п. 10
    2Извещает заказчика ≥ 3 рабочих дня до осмотраПП № 468, п. 11
    3Совместный осмотр; при неявке заказчика — право подрядчика провести без негоПП № 468, п. 11
    4Акт в 2 экземплярах, подписи обеих сторонПП № 468, п. 12
    5Запись в ОЖР, приложение актаПП № 468, п. 12

    До завершения освидетельствования скрытых работ последующие работы запрещены (п. 10 ПП № 468). Для ПТО это жёсткая связка: АОСР подписан → только тогда следующий слой в ОЖР.

    Перечень скрытых работ, АООК и участков сетей задают ПД, договор и документы по стандартизации (СП 543, п. 8.5 — сверка с перечнем заказчика).

    СП 543 и СП 48 — что изменилось🔗

    ТемаБылоСейчас
    Норма строительного контроляСП 48, раздел 9СП 543.1325800.2024 (с 22.05.2025)
    Форма ЖВКСП 48, приложение ИСП 543, приложение Г
    Логика трёх видов контроляСП 48, п. 9.1.1СП 543, раздел 7 + разбор для ПТО

    ПП № 468 остаётся базовым положением о строительном контроле; СП 543 его детализирует для стройки ОКС.

    Типовые ошибки на объекте🔗

    ОшибкаПоследствиеЧто сделать
    Один инженер — контроль и подрядчика, и заказчикаНедействительность подписей, замечание ГСНРазные приказы, разные лица
    ЖВК ведёт заказчик, а материал в работе у подрядчикаРазрыв ответственностиЖВК — у ЛОС; заказчик верифицирует
    Нет извещения за 3 дня на АОСРСпор о правомерности акта без заказчикаКалендарь освидетельствований + уведомления
    Раздел 4 ОЖР пустойНет следа контроля заказчикаРегламент записей стройконтроля заказчика
    ЖВК по форме СП 48 на новом объектеФорма не соответствует нормеСП 543, приложение Г

    FAQ🔗

    Обязан ли заказчик лично проверять каждую партию арматуры?🔗

    Нет. Входной контроль материалов проводит подрядчик (п. 5 ПП № 468; п. 7.1.6 СП 543). Заказчик проверяет полноту, сроки и достоверность документирования (п. 6 ПП № 468).

    Можно ли подписать АОСР, если заказчик не приехал?🔗

    Да, если заказчик был уведомлён не позднее чем за 3 рабочих дня и не явился (п. 11 ПП № 468). Копию акта направляют заказчику в течение 3 дней (п. 12 ПП № 468).

    Какую форму ЖВК использовать в 2026 году?🔗

    На объектах, начатых после 22.05.2025, — СП 543.1325800.2024, приложение Г. Если ЖВК заведён раньше по СП 48 — менять до конца работ не обязательно (§ 2.3 методички по ЖВК).

    Чем строительный контроль заказчика отличается от госстройнадзора?🔗

    Строительный контроль — обязанность участников строительства (ГрК, ст. 53; ПП № 468). Госстройнадзор (если распространяется на объект) — надзорная функция органа ГСН, отдельный контур.

    Где в ИД лежат результаты контроля подрядчика?🔗

    ЖВК, раздел 3 ОЖР, спецжурналы, АОСР/АООК, протоколы — поз. 11–13 состава 344/пр. Контроль заказчика — раздел 4 ОЖР, поз. 6 344/пр (замечания).

    Что сделать на объекте на этой неделе🔗

    1. Сверить приказы: разные лица на контроль ЛОС и заказчика (п. 5.1 СП 543).
    2. Проверить форму ЖВК — приложение Г СП 543 для объектов после 22.05.2025.
    3. Открыть раздел 4 ОЖР — есть ли записи стройконтроля заказчika за последний месяц.
    4. Составить календарь АОСР на две недели с извещениями ≥ 3 рабочих дней.

    На практике

    Зарегистрируйтесь как инженер ПТО — сверка ЖВК, разделов ОЖР и сроков извещений по АОСР. Сценарий: спецжурналы и ОЖР. Нормативная база — 344/пр и СП 543.

    Связанные материалы🔗

    • Три вида контроля по СП 48
    • Общий журнал работ 1026/пр
    • Чеклист входного контроля материалов
    • Состав ИД 344/пр
    • Перечень ИД по СП 48
    • Нормативная база для инженера ПТО
