СП 71: исполнительная документация на изоляционные и отделочные покрытия
К списку статей
ПТОИсполнительная документацияСП 71Отделочные работы344/прLABGO

СП 71: исполнительная документация на изоляционные и отделочные покрытия

Нормативная карта ИД по СП 71.13330.2017: послойные АОСР, схемы, ведомость объёмов, акты на финиш и изоляцию полов, стен, окон. Практика для инженера ПТО.

Евгений СтроцкийИнженер ПТО, LABGO9 сентября 2026 г.18 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Карта комплекта ИД

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

Комплект ИД на отделочные работы: перечень и порядок для ПТО
Статья
ПТОИсполнительная документация

Комплект ИД на отделочные работы: перечень и порядок для ПТО

Исполнительная документация на полы, стены, потолки и монтаж окон по 344/пр: послойные АОСР, ведомости отделки из АР, акты на финиш, исполнительные схемы. Без разбора по пунктам СП 71 и СП 543.

2 сент. 2026 г.
17 мин
ГОСТ Р 70108-2025: электронная исполнительная документация — что знать ПТО уже сейчас
Статья
ПТОИсполнительная документация

ГОСТ Р 70108-2025: электронная исполнительная документация — что знать ПТО уже сейчас

С 1 октября 2025 действует обновлённый ГОСТ Р 70108: перечень ИД, регистрация только ОЖР, два этапа ЭИД, подпись и выбор ИС. Практический обзор для инженера ПТО без погружения в XML.

9 сент. 2026 г.
18 мин
Приёмка свайного основания по СП 45: документы и обязательные испытания
Статья
ПТОИсполнительная документация

Приёмка свайного основания по СП 45: документы и обязательные испытания

Нормативная приёмка свайного поля по СП 45.13330.2017: акты прил. Я и Ю, сводная ведомость, динамика и статика по ГОСТ 5686, «отдых» сваи, ИГС и АООК. Карта для инженера ПТО.

8 сент. 2026 г.
18 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Исполнительная документация по СП 71 — инженер ПТО на объекте

    В помещении 1.С12 плитку приняли одним актом, а в экспликации пола — семь слоёв до керамогранита. Технадзор открыл СП 71.13330.2017 и п. 8.7 СП 543: на стяжку и грунтовку нужны АОСР с исполнительными схемами, на плитку — отдельный акт приёмки поверхности, а не «скрытая работа».

    Коротко. СП 71 задаёт технологию и приёмку изоляционных и отделочных покрытий. Для ПТО это послойная фиксация: каждый скрытый слой — АОСР + исполнительная схема + ведомость объёмов; финиш (плитка, обои, ламинат) — акт приёмки по согласованной форме (СП 543, п. 8.7). Источник слоёв — АР (экспликация полов, ведомость отделки) или смета при ремонте без ПД.

    Кому пригодится

    Материал для инженеров ПТО, которые принимают отделку и изоляцию по норме СП 71. Это не комплект ИД по 344/пр, не кровля и гидроизоляция (отдельный контур) и не защитный слой бетона.

    С чем не путать🔗

    МатериалФокусЗдесь
    Комплект на отделкуПеречень 344/прСП 71 — нормы приёмки
    Кровля и гидроизоляцияПлоская кровля, рулоныПолы, стены, окна по СП 71
    ИГС 51872Поля схемыНивелировка наливного пола
    Производственный контроль СП 48ЖВК, три вида контроляСодержание актов отделки

    Что регулирует СП 71 для ПТО🔗

    СП 71.13330.2017 — свод правил на изоляционные (гидро-, тепло-, звукоизоляция) и отделочные покрытия: штукатурка, малярные, облицовка, полы, окна. В АОСР п. 6 ссылаются на СП 71 как на норму выполнения работ.

    Блок СП 71Типовые работыКлючевые документы
    ПолыСтяжка, изоляция, наливной, плиткаАОСР послойно, ИС, акт на финиш
    Стены и потолкиШтукатурка, ГКЛ, покраскаАОСР на скрытые слои, ИС
    Окна и двериМонтаж блоков, откосыАОСР на крепление, акт выполненных работ
    ИзоляцияГидроизоляция пола, звукоизоляцияАОСР на каждый изоляционный слой

    Состав ИД утверждает заказчик (344/пр); СП 71 + СП 543 задают как принимать каждый слой.

    Три контура — полы, стены, окна🔗

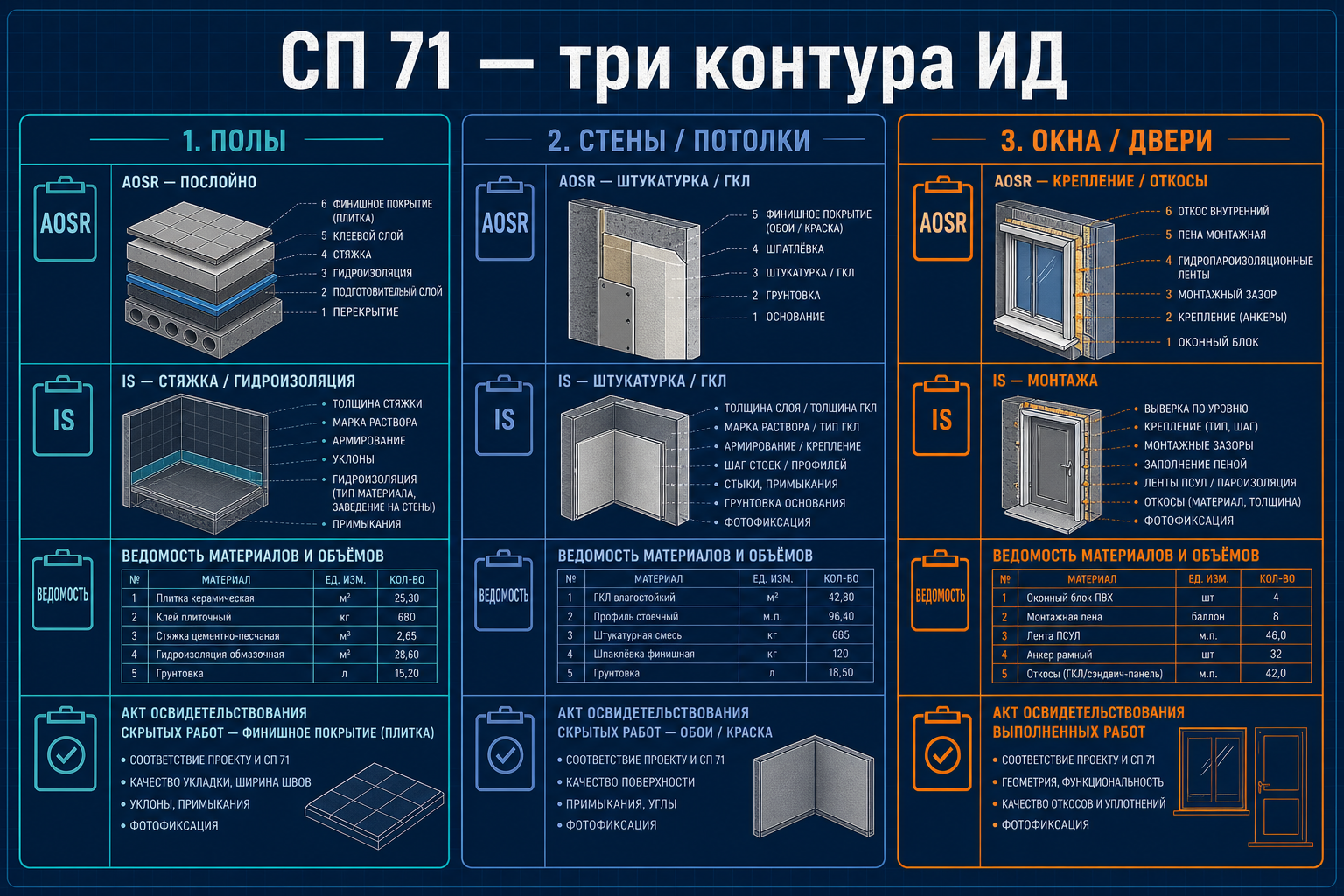

    Три контура ИД по СП 71 — полы, стены, окна

    Полы🔗

    Пирог пола берут из экспликации на листе АР. Пример: тип пола «1» в помещении 1.С12 — керамогранит, клей, стяжка, армирование, грунтовка, плита, утеплитель, песок.

    СлойАОСРСхема
    Грунтовка плитыДаИС слоя
    Армирование стяжкиДаИС с сеткой
    СтяжкаДаИС + ведомость
    Гидро-/звукоизоляцияДаИС послойно
    Плитка, ламинатНет (не скрытая)Акт приёмки п. 8.7

    Слои, закрытые раньше (ж/б плита, песок под плитой), в комплект отделки не входят — их АОСР лежат в разделе КЖ/земляных.

    Стены и потолки🔗

    Источник — ведомость отделки помещений. АОСР: грунтование, штукатурка, шпатлёвка, каркас ГКЛ, обшивка, проклейка швов. Финиш (обои, краска, плитка) — акт приёмки, не АОСР.

    Окна и двери🔗

    АОСР на крепление коробок, запенивание, герметизацию, откосы. Плюс акт освидетельствования выполненных работ на монтаж блоков (СП 543, п. 8.7) — форму согласуют участники приёмки.

    Послойный АОСР и схема — правило СП 71🔗

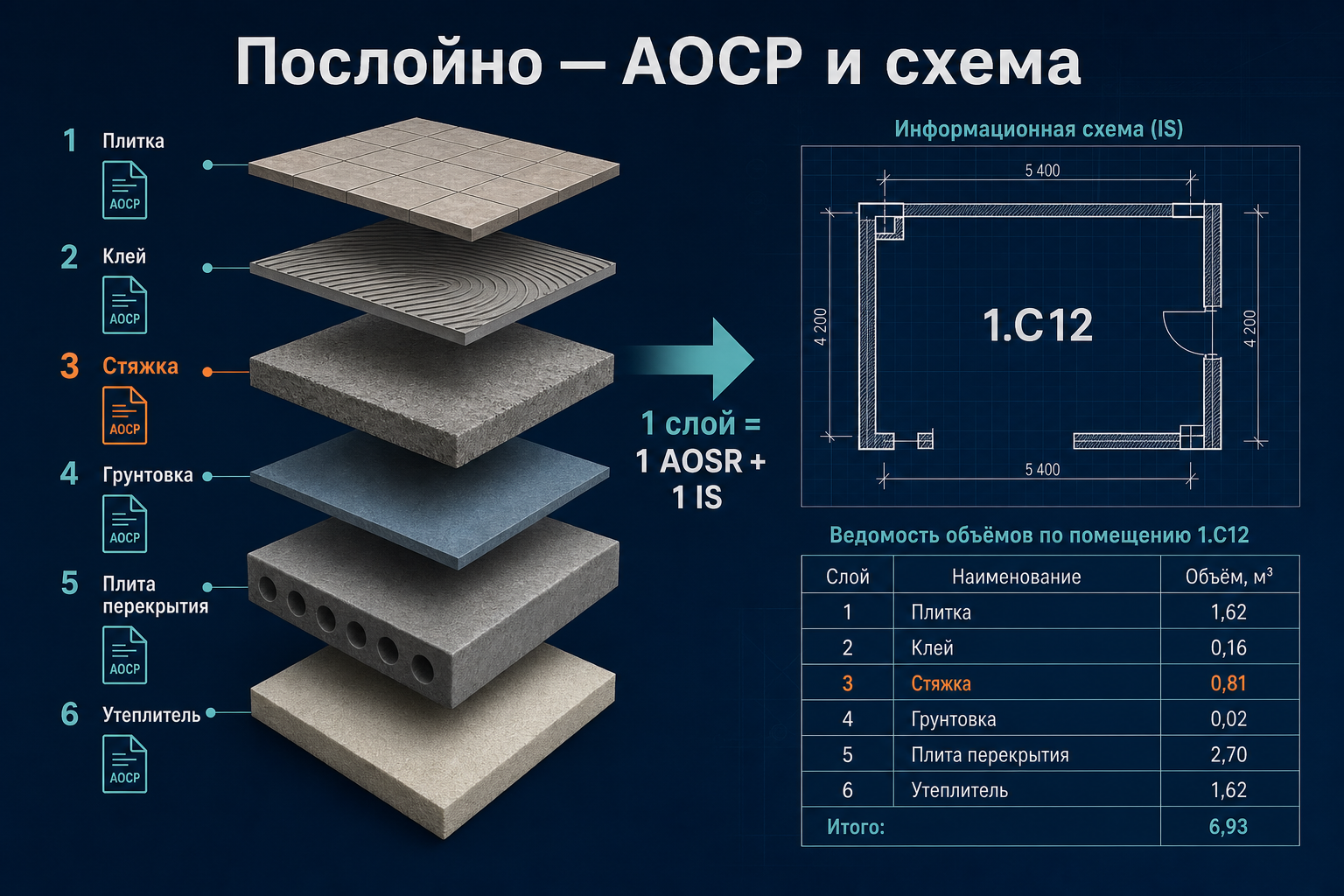

    Послойная отделка — АОСР и исполнительная схема на каждый слой

    СП 543 и практика по СП 71: один слой = один АОСР + одна исполнительная схема.

    Элемент схемыЗачем
    Выделенный участок на планеОси, помещение, тип пола
    Разрез с материалами слоёвСверка с экспликацией
    Ведомость объёмовм² / м³ по РД или смете
    Спецификация материаловУскоряет согласование (рекомендация)

    В п. 6 АОСР указывают: «работы выполнены в соответствии с СП 71.13330.2017» и листы АР. В п. 4 — паспорта из ЖВК. Даты — с ОЖР (разд. 3 1026/пр).

    Для наливного пола добавьте ИГС нивелировки — фактические отметки vs проект (51872).

    Финиш vs скрытая работа🔗

    Тип слояДокументПочему
    Стяжка, штукатурка, гидроизоляцияАОСРСкроется следующим слоём
    Плитка, обои, ламинат, покраскаАкт приёмки п. 8.7 СП 543Видимая поверхность
    Монтаж оконАкт выполненных работНе скрытая работа в классическом смысле

    Ошибка: АОСР на уложенную плитку — формально неверный тип документа. Ошибка обратная: стяжку «закрыли» финишным актом без АОСР на стяжку.

    Изоляционные покрытия в составе СП 71🔗

    СП 71 в названии — не только «краска и обои»:

    ИзоляцияГдеАОСР
    Гидроизоляция полаСанузлы, мокрые зоныНа каждый рулонный/обмазочный слой
    Тепло-/звукоизоляция полаПо АРПослойно
    ПароизоляцияПод стяжкой, в пироге стеныДо закрытия

    Вертикальная гидроизоляция фундамента и кровля — см. комплект на кровлю; логика послойных актов та же.

    Типовые ошибки🔗

    ОшибкаПоследствиеЧто сделать
    Один акт на весь «пирог» полаНе видно скрытых слоёвАОСР на каждый слой из экспликации
    Нет ИС к АОСРВозврат комплектаСхема послойно к каждому акту
    Плитка оформлена как АОСРНеверный типАкт приёмки п. 8.7
    Нет ведомости объёмовНет привязки к РДТаблица на схеме или отдельный файл
    Слои плиты в комплекте отделкиДубли / путаницаИсключить уже закрытые этапы КЖ
    В АОСР нет ссылки на СП 71Слабая нормативная базаП. 6 — СП 71 + листы АР

    FAQ🔗

    Обязательна ли ведомость объёмов на отделку?🔗

    СП 543 требует ведомость объёмов в комплекте на полы и стены. Размещают на ИС или прикладывают отдельным файлом к АОСР.

    Как определить перечень АОСР, если нет АР?🔗

    При капремонте без ПД — из сметы или договорной ведомости объёмов. Слои не «придумывают» — берут из договорного перечня.

    Нужен ли ЖБР на стяжку?🔗

    Журнал бетонных работ — только если стяжка или пол бетонные по СП 70. Цементно-песчаная стяжка — ОЖР + АОСР.

    Чем СП 71 отличается от СП 426?🔗

    СП 426 — светопрозрачные ограждающие конструкции (окна, витражи). СП 71 — технология монтажа и отделки; в ИД на окна часто ссылаются на оба документа.

    Можно ли объединить несколько слоёв в один АОСР?🔗

    Только если они выполнены за один день на одном участке и так согласовано с заказчиком. На практике технадзор чаще требует послойно — проще проверить последовательность.

    Что сделать на объекте на этой неделе🔗

    1. На одном помещении выпишите пирог из экспликации пола / ведомости отделки — список АОСР + финишный акт.
    2. Сверьте: каждый закрытый слой имеет ИС и строку в ЖВК.
    3. Проверьте, что финиш оформлен актом приёмки, а не АОСР.
    4. В черновике АОСР добавьте в п. 6 ссылку на СП 71 и листы АР.

    На практике

    Зарегистрируйтесь как инженер ПТО — карта послойных АОСР и схем по отделке. Сценарий: комплект ИД по видам работ. Нормативная база — СП 71.

    Связанные материалы🔗

    • Комплект ИД на отделочные работы
    • Кровля и гидроизоляция
    • Перечень СП 48
    • Общий журнал 1026/пр
    • Хронология акт — журнал — протокол
    • Нормативная база для инженера ПТО
