Комплект ИД на отделочные работы: перечень и порядок для ПТО
К списку статей
ПТОИсполнительная документация344/прОтделочные работыLABGO

Комплект ИД на отделочные работы: перечень и порядок для ПТО

Исполнительная документация на полы, стены, потолки и монтаж окон по 344/пр: послойные АОСР, ведомости отделки из АР, акты на финиш, исполнительные схемы. Без разбора по пунктам СП 71 и СП 543.

Иван ТимофеевВедущий инженер ПТО, LABGO2 сентября 2026 г.17 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Карта комплекта ИД

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

СП 71: исполнительная документация на изоляционные и отделочные покрытия
Статья
ПТОИсполнительная документация

СП 71: исполнительная документация на изоляционные и отделочные покрытия

Нормативная карта ИД по СП 71.13330.2017: послойные АОСР, схемы, ведомость объёмов, акты на финиш и изоляцию полов, стен, окон. Практика для инженера ПТО.

9 сент. 2026 г.
18 мин
ГОСТ Р 70108-2025: электронная исполнительная документация — что знать ПТО уже сейчас
Статья
ПТОИсполнительная документация

ГОСТ Р 70108-2025: электронная исполнительная документация — что знать ПТО уже сейчас

С 1 октября 2025 действует обновлённый ГОСТ Р 70108: перечень ИД, регистрация только ОЖР, два этапа ЭИД, подпись и выбор ИС. Практический обзор для инженера ПТО без погружения в XML.

9 сент. 2026 г.
18 мин
Приёмка свайного основания по СП 45: документы и обязательные испытания
Статья
ПТОИсполнительная документация

Приёмка свайного основания по СП 45: документы и обязательные испытания

Нормативная приёмка свайного поля по СП 45.13330.2017: акты прил. Я и Ю, сводная ведомость, динамика и статика по ГОСТ 5686, «отдых» сваи, ИГС и АООК. Карта для инженера ПТО.

8 сент. 2026 г.
18 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Комплект исполнительной документации на отделочные работы

    В помещении 1.С12 плитка на полу уже уложена, но в комплекте нет АОСР на стяжку и грунтовку, исполнительная схема не содержит пирог пола из экспликации, а акт на финишное покрытие не согласован с заказчиком. Технадзор останавливает приёмку всего помещения.

    Коротко. Комплект ИД на отделочные работы строят по 344/пр: ОЖР, ЖВК, цепочка АОСР на каждый скрытый слой (полы, стены, откосы), исполнительные схемы с ведомостью объёмов, отдельные акты на финиш (плитка, обои, окна) в согласованной форме. Источник состава работ — раздел АР (план полов, ведомость отделки) или смета при ремонте без ПД.

    Кому пригодится

    Материал для инженеров ПТО — полы, штукатурка, ГКЛ, подвесные потолки, окна и двери. Это не кровля и гидроизоляция (другой контур /), не каменная кладка и не внутренние сети. Разбор СП 71 и СП 543 по пунктам — не в статье.

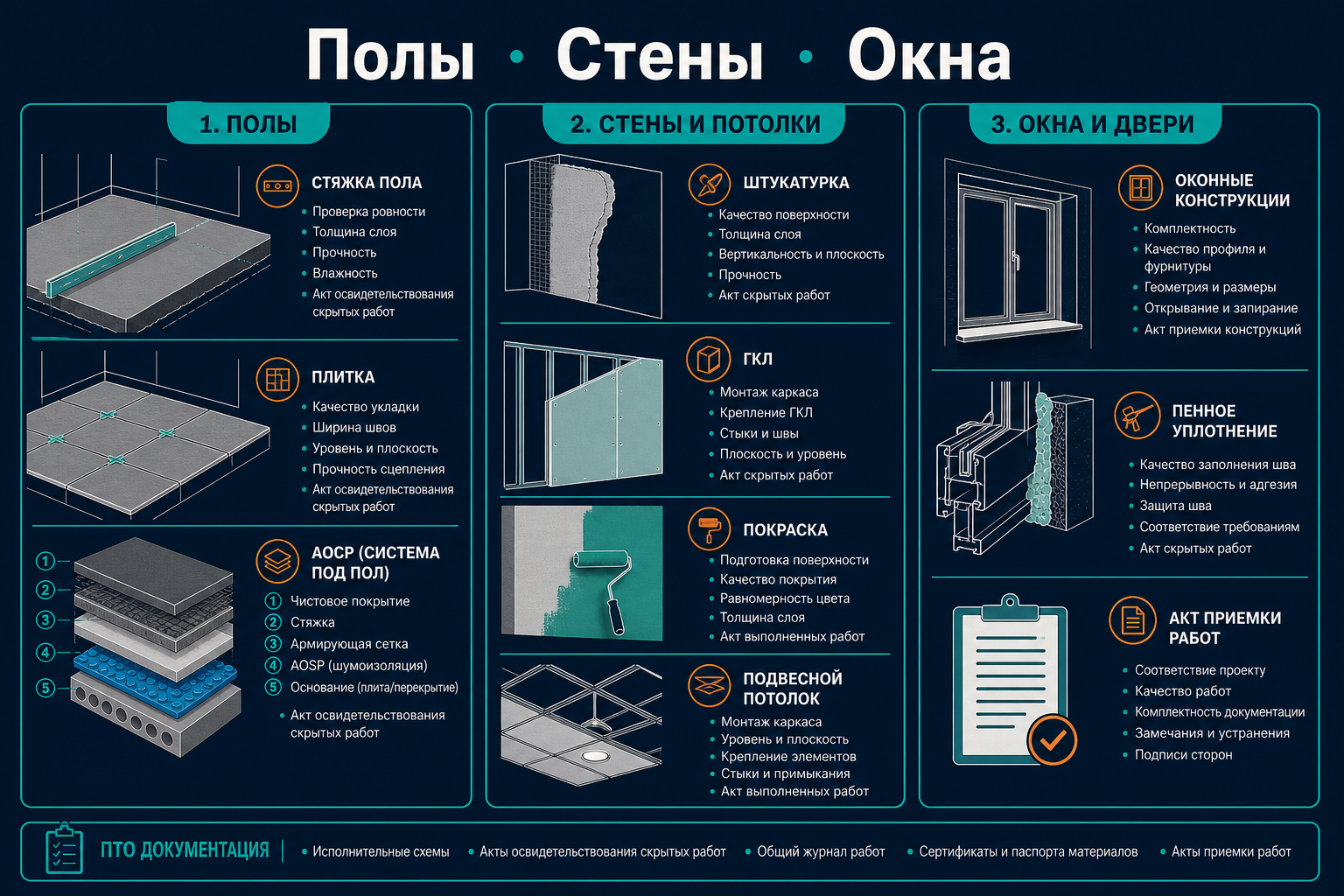

    Полы vs стены vs окна — три контура ИД🔗

    Три контура отделки — разный набор документов

    ЭлементПолыСтены и потолкиОкна и двери
    ПроектПлан полов, экспликация типов полаПлан этажа, ведомость отделки помещенийСпецификация ОК/Д, узлы монтажа
    АОСРПослойно: грунтовка, стяжка, изоляция, эпоксидГрунтовка, штукатурка, каркас ГКЛ/потолкаКрепление коробок, запенивание, откосы
    ФинишАкт приёмки готовых поверхностей (плитка, ламинат)Акт на обои, краску, подвесной потолокАкт освидетельствования выполненных работ на монтаж ОК/Д
    СхемыПослойно к АОСР; ИГС нивелировки наливного полаПлан с выделением стен, высоты, проёмовПлан/фасад с маркировкой ОК-2, Дн-1.4
    ОсобенностьСлои ниже ж/б плиты могут быть в комплекте КЖФиниш не скрытая работа — отдельный актРеестр материалов к акту монтажа

    на одной исполнительной схеме можно объединить несколько видов отделки в одном помещении — уточните у строительного контроля до массового оформления.

    Примерный перечень — полы🔗

    №ГруппаДокументы
    1–2ЖурналыОЖР, ЖВК
    3БетонЖурнал бетонных работ (бетонные полы)
    4АОСРОснование, подстилающий слой, стяжка, грунтовка, звуко-/теплоизоляция, гидро, эпоксид, наливной пол, лаги
    5СхемыИС послойно; ИГС нивелировки наливного пола (отклонения от проектных отметок)
    6ОбъёмыВедомость объёмов работ
    7ФинишАкт приёмки выполненных работ или готовых поверхностей (форма — с участниками приёмки)
    8КачествоПаспорта, сертификаты, декларации; пожарная безопасность и СГР — по перечням 3646-р и 299 ТС

    Пример типа пола 1 : если ж/б плита закрыта в комплекте КЖ, в отделку входят только грунтовка плиты → армирование стяжки → стяжка → грунтовка стяжки → эпоксид → акт на керамогранит (не АОСР).

    Примерный перечень — стены и потолки🔗

    №ГруппаДокументы
    1–2ЖурналыОЖР, ЖВК
    3АОСРГрунтовка, оштукатуривание, каркас облицовки/потолка, ГКЛ, звукоизоляция, заделка швов
    4СхемыИС по видам: штукатурка, шпатлёвка, окраска, плитка, подвесной потолок
    5ОбъёмыВедомость объёмов на схеме или отдельным файлом
    6ФинишАкт на краску, обои, плитку, плинтуса, панели
    7КачествоПаспорта материалов и изделий

    Пример помещения 1.С12: потолок — АОСР на каркас «Армстронг» + акт на монтаж; ж/б стены — грунтовка → штукатурка → шпатлёвка → акт на краску; сэндвич-панели — каркас → ГКЛ → грунтовка → штукатурка → акт на краску.

    Примерный перечень — окна и двери🔗

    №ГруппаДокументы
    1–2ЖурналыОЖР, ЖВК
    3АОСРКрепление коробок, конопатка/пена, герметизация, грунтовка/штукатурка/шпатлёвка откосов
    4СхемыИС размещения ОК, дверей, подоконников, витражей
    5ПриёмкаАкт освидетельствования выполненных работ на монтаж (форма согласуется)
    6КачествоПаспорта блоков, реестр материалов к акту

    На акте монтажа ОК-2, Дн-1.4 : приложения — ИС размещения и реестр материалов из АОСР скрытых работ.

    Последовательность послойно — пол и стены🔗

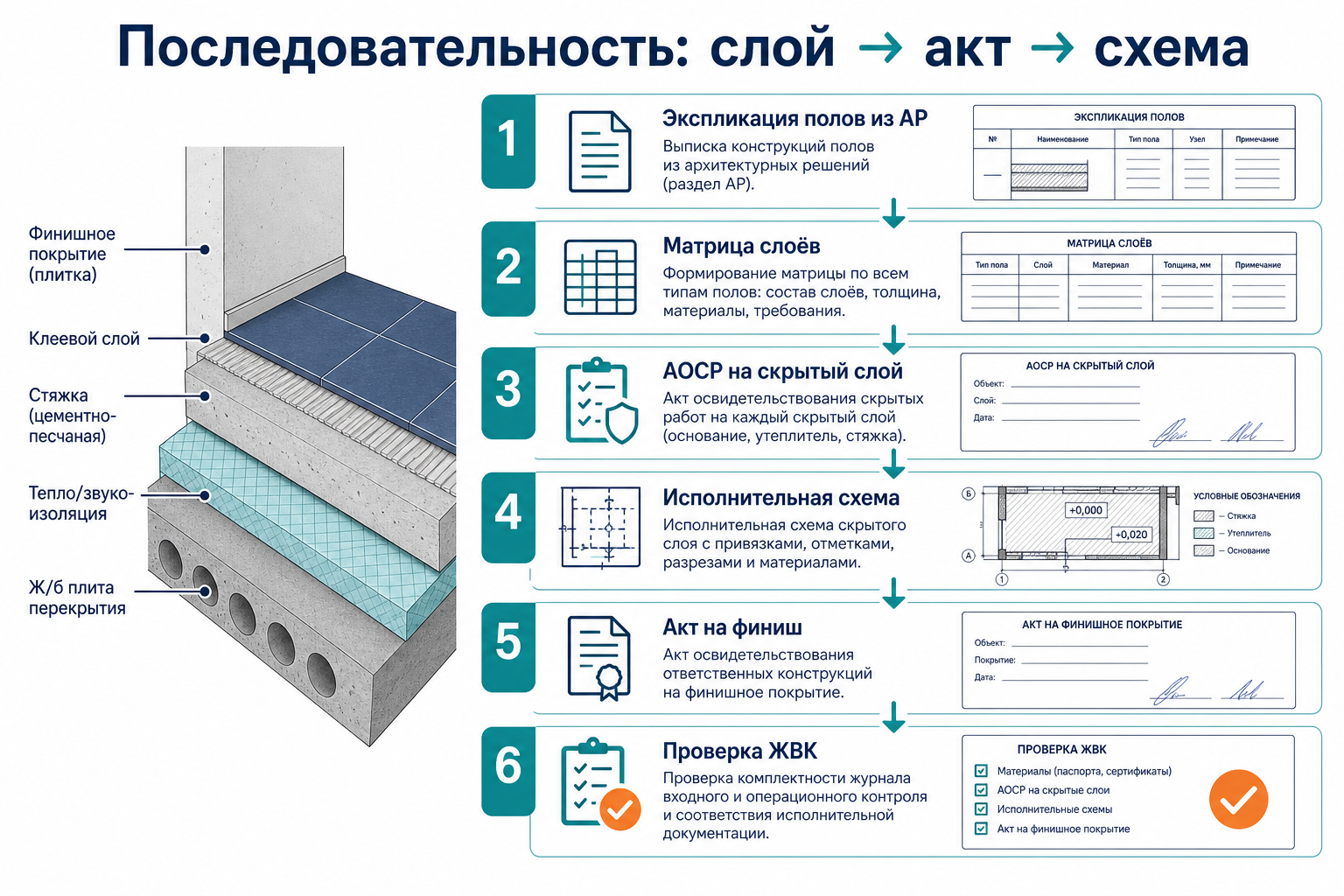

    Цепочка документов на отделку — от проекта до финиша

    ШагДействие ПТОДокумент
    1Сверить тип пола и отделку стен с АР или сметойЭкспликация полов, ведомость отделки
    2Выделить зону ответственности подрядчика (что уже в КЖ/КР)Ведомость объёмов из договора
    3Составить матрицу «слой → АОСР → ИС → материал»Черновик реестра комплекта
    4Закрыть скрытые слои до финишаАОСР + ИС + ЖВК в п. 3
    5Оформить финиш отдельным актомАкт приёмки готовых поверхностей (п. 8.7 СП 543 — форма с участниками)
    6Проверить хронологию и номера схемСверка с хронологией акт — протокол — журнал

    Рекомендации к схеме: выделить участок работ, пирог конструкции, условные обозначения, ведомость объёмов и спецификацию материалов — последние два не обязательны по общим нормативам, но ускоряют согласование.

    На объекте с 50+ помещениями матрица «тип пола → цепочка актов» удобнее в умном рабочем месте ПТО: ИИ-ассистент для инженера ПТО сверяет экспликацию с реестром и подсвечивает пропуск слоя до укладки плитки или оклейки обоями.

    Чеклист ПТО перед сдачей помещения🔗

    • Тип пола и отделка стен сверены с АР или сметой
    • АОСР на каждый скрытый слой; финиш — отдельный согласованный акт
    • ЖВК = п. 3 последнего акта на участке
    • ИС с пирогом пола/стены и привязкой к осям помещения
    • ИГС нивелировки — для наливных полов
    • Окна/двери: цепочка скрытых работ + акт монтажа + ИС размещения
    • Слои ж/б плиты не дублируются с комплектом КЖ

    Типовые ошибки🔗

    ОшибкаПоследствиеКак избежать
    Плитка без АОСР на стяжкуВозврат комплекта помещенияМатрица слоя до начала финиша
    Один акт «на всю отделку»Не соответствует и 344/прРазделять скрытые и финишные работы
    ИС без экспликации типа полаТехнадзор не сверяет с проектомНомер типа пола и пирог на схеме
    Дублирование актов КЖ и отделкиПротиворечие дат и объёмовГраница по договору/ВОР
    Нет акта на монтаж оконКомплект фасадного контура не закрыт— отдельный акт + реестр

    FAQ🔗

    Нужен ли АООК на отделочные работы?🔗

    АООК — на ответственные конструкции (344/пр). Отделка закрывается АОСР на скрытые слои и актами на финиш/монтаж окон. Не путать с АООК на несущий каркас.

    Обязательна ли ведомость объёмов на каждый АОСР?🔗

    Практика ссылается на требование СП 543 — сверяйте перечень заказчика. На практике ВОР на схеме или приложением к акту снижает число замечаний.

    Можно ли не оформлять геодезию на пол?🔗

    Для наливных полов — исполнительная геодезическая схема нивелировки. Для стяжки с плиткой — ИС с отметками и пирогом по 51872.

    Что делать, если нет проекта АР?🔗

    ориентир — смета или ведомость объёмов работ (капремонт). Формы актов и схем согласуйте с заказчиком до массового заполнения.

    Отделка и кровля — один комплект?🔗

    Нет. Кровля — /, отдельные папки и цепочки АОСР по кровельному пирогу.

    Что сделать на объекте на этой неделе🔗

    1. Выгрузите экспликацию полов и ведомость отделки из АР в матрицу комплекта.
    2. Проверьте, какие слои уже в комплекте КЖ/КР — не дублируйте.
    3. Согласуйте форму акта на финиш и монтаж окон с технадзором.

    Попробовать умное рабочее место ПТО

    Зарегистрируйтесь как инженер ПТО — матрица «тип пола → цепочка актов», сверка ЖВК и автопроверка пропусков слоя до финиша. На практике — карта комплекта ИД по виду работ. О продукте — ИИ для инженера ПТО.

    Связанные материалы🔗
