Что проверяет инспектор в АОСР построчно
К списку статей
ПТОИсполнительная документация344/прАОСРСкрытые работыСтроительный контрольLABGO

Что проверяет инспектор в АОСР построчно

Построчная проверка акта скрытых работ по образцу 344/пр: шапка, пункты 1–7, приложения, реестр материалов и подписи. Чеклист для инженера ПТО и строительного контроля до подписи АОСР.

Евгений СтроцкийИнженер ПТО, LABGO5 августа 2026 г.14 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Составление АОСР с ИИ

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

Десять ошибок в АОСР, которые находят до сдачи
Статья
ПТОИсполнительная документация

Десять ошибок в АОСР, которые находят до сдачи

Типовые ошибки в актах скрытых работ, которые всплывают при сшивке ИД и проверке заказчика — до стройнадзора. Чеклист для инженера ПТО и что может отметить автоматическая сверка по 344/пр.

6 авг. 2026 г.
13 мин
АОСР и АООК по 344/пр: чем отличаются акты
Статья
ПТОИсполнительная документация

АОСР и АООК по 344/пр: чем отличаются акты

АОСР — скрытые работы до закрытия слоя. АООК — готовая ответственная конструкция. Две позиции состава 344/пр и две XML-схемы. Когда какой акт оформлять — для инженера ПТО.

2 авг. 2026 г.
12 мин
ГрК РФ ст. 52–55: что закон требует от исполнительной документации
Статья
ПТОИсполнительная документация

ГрК РФ ст. 52–55: что закон требует от исполнительной документации

Градостроительный кодекс для инженера ПТО: определение ИД, обязанность ведения, акты по ст. 53, надзор и ввод. Связь ст. 52–55 с приказом 344/пр.

26 авг. 2026 г.
15 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Проверка АОСР построчно по 344/пр

    Подрядчик принёс АОСР «Армирование фундаментной плиты, оси А–Г / 1–4»: в п. 4 указано «исполнительная схема и протокол», но номеров и дат нет, в п. 3 — класс бетона B30, а в приложенном паспорте партии — B25. Инспектор строительного контроля возвращает акт до подписи: форма заполнена «по смыслу», но построчно не сходится с приложениями.

    Коротко. По приказу Минстроя № 344/пр рекомендуемый образец AOSR (приложение № 3 к составу) задаёт фиксированные блоки: шапка с объектом и представителями, пункты 1–7 о предъявленных работах, дополнительные сведения, перечень приложений и пять строк подписей. Инспектор (стройконтроль застройщика, техзаказчика или уполномоченное лицо) сверяет каждый пункт с проектом, журналами, документами о качестве и фактом на площадке — не «есть ли акт вообще», а совпадают ли формулировки, даты и ссылки.

    Кому пригодится

    Материал для инженеров ПТО и строительного контроля, которые принимают или возвращают АОСР до подписи. Это построчный чеклист по образцу 344/пр, а не выбор между АОСР и АООК и не сбор протоколов ИЛ к акту.

    С чем не путать🔗

    МатериалФокусЗдесь
    АОСР vs АООККакую форму выбратьКак читать уже выбранный АОСР
    ИИ и протоколы к АОСРКакие протоколы приложитьЧто сверяют в п. 3–4 и приложениях
    Состав ИД 344/прВсе 13 позиций составаТолько образец AOSR, построчно
    Акт участков сетейФорма АОУСИТОАкт скрытых работ — п. 3 состава

    Шапка и представители: что сверяют до пп. 1–7🔗

    До разбора пунктов 1–7 инспектор проверяет, что акт относится к нужному объекту и подписан уполномоченными лицами.

    Блок образцаЧто смотрятТипичный возврат
    Объект (наименование и адрес)Совпадает с разрешением на строительство / проектомДругой корпус, этап или адрес
    Застройщик, подрядчик, проектировщикПолные реквизиты, СРО (если требуется)Сокращённое наименование без ОГРН/ИНН
    Представители (5 строк до текста акта)Должность, ФИО, документ о полномочиях; у СК подрядика — НОСТРОЙ (если применимо)«Представитель Иванов» без приказа
    № акта и дата составленияУникальность в журнале актов объекта; дата не раньше окончания работ в п. 5Дата акта до испытаний из п. 4
    Уведомление об освидетельствованииПо п. 11 ПП РФ № 468 — не позднее чем за 3 рабочих дняОсмотр «сегодня», уведомление вчера

    На практике: последующие работы из п. 7 не должны начинаться до подписания акта — иначе скрытый этап уже не доказать.

    Пункты 1–7 образца AOSR: построчная проверка🔗

    Ниже — содержание по тексту приложения № 3 к составу (образец AOSR). Это то, что инспектор проходит строка за строкой.

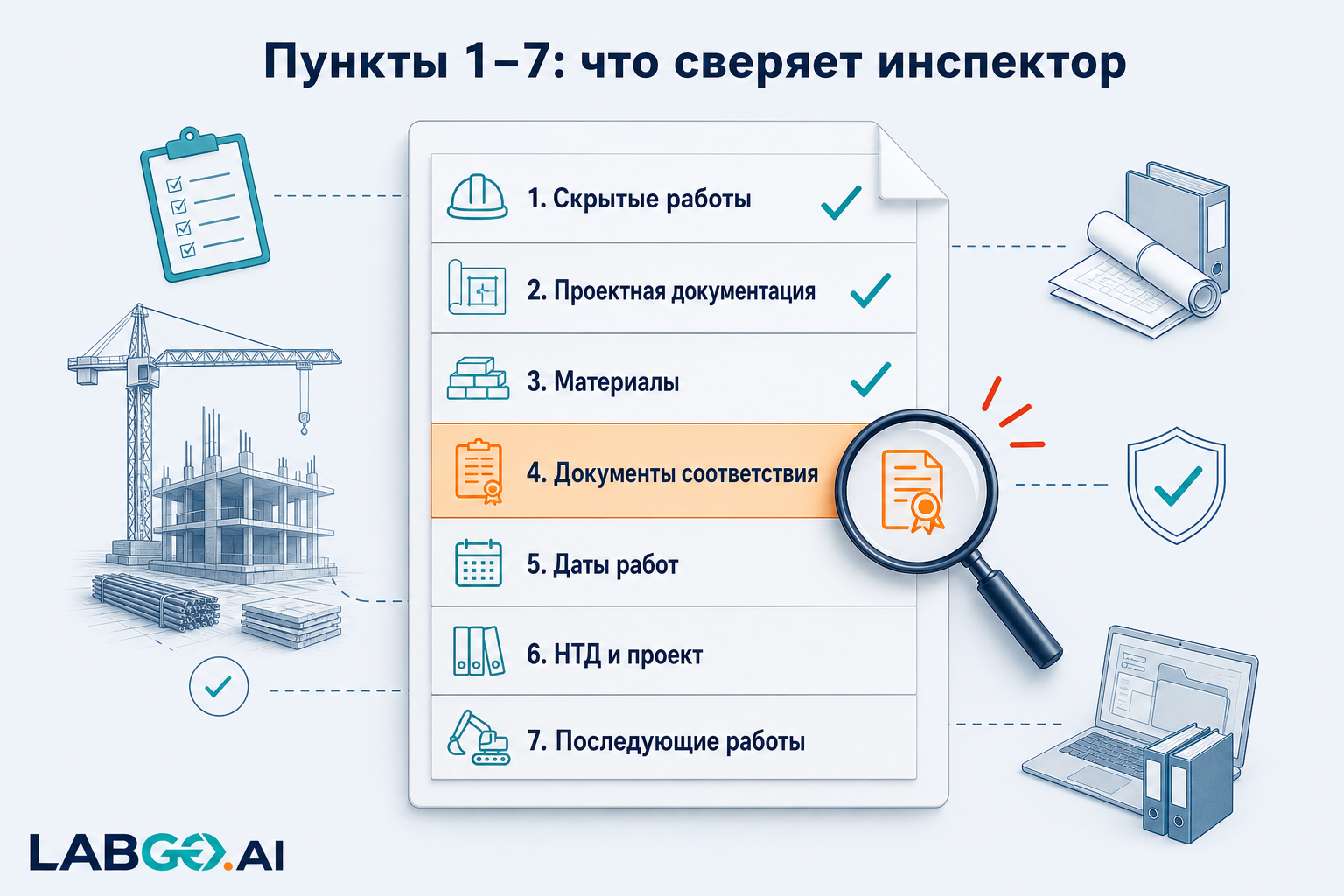

    Пункты 1–7 АОСР — что проверяет инспектор

    П.Текст образца (суть)Что сверяет инспекторЧастая ошибка
    1К освидетельствованию предъявлены скрытые работы (наименование)Формулировка как в проекте / журнале; не «весь фундамент», а конкретный узел (ось, отметка, захватка)Акт «на объект» без привязки
    2Работы по проектной документации (шифр, листы, автор раздела)Листы существуют в комплекте РД; автор совпадает с титулом разделаШифр устаревшей редакции без замены
    3Применены материалы (наименование, документы о качестве; >5 — реестр)Класс, марка, партия = паспорту / сертификату; при >5 позиций — реестр материалов приложенB30 в акте, B25 в паспорте
    4Документы соответствия (схемы, экспертизы, лабораторные и иные испытания)Номера, даты, привязка к этим работам; протокол не от другой конструкции«Протокол прилагается» без реквизитов
    5Даты начала и окончания работЛогика хронологии: окончание ≥ начала; даты ≤ даты акта; согласованы с журналомОкончание после подписи акта
    6Работы по НТД и разделам проектаУказаны актуальные СП/СНиП/СП, не «в соответствии с нормами»Пустой п. 6 или общая фраза
    7Разрешается производство последующих работНазваны конкретные следующие операции из ППР; они ещё не выполнены на момент осмотраП. 7 пустой или работы уже залиты

    Практика (бетон): эталонная сверка для п. 3–5 — три контроля: дата партии = дате работ; обозначение материала = п. 3; объём/партия согласованы с журналом. То же применяют инспекторы к другим видам работ — через п. 4 (протоколы и схемы).

    Приложения, реестр материалов и подписи🔗

    После п. 7 образец продолжается блоками, которые возвращают не реже, чем сами пункты 1–7.

    БлокЧто проверяютЗамечание инспектора
    Дополнительные сведенияНе противоречат п. 1–7; нет «скрытых» требованийДублирование п. 4 без ссылок
    Число экземпляровЗаполнено при бумажном носителеПустое поле при печати
    Приложения (перечень)Каждый файл из п. 4 перечислен с количеством листовПротокол в п. 4, но нет в приложениях
    Реестр материалов (если >5 в п. 3)Таблица: №, наименование, № документа качества, листыРеестр не подписан / не совпадает с п. 3
    Подписи (5 строк)Все обязательные представители; подпись после осмотра; при электронном контуре — УКЭП по порядку веденияПодпись до заполнения п. 4

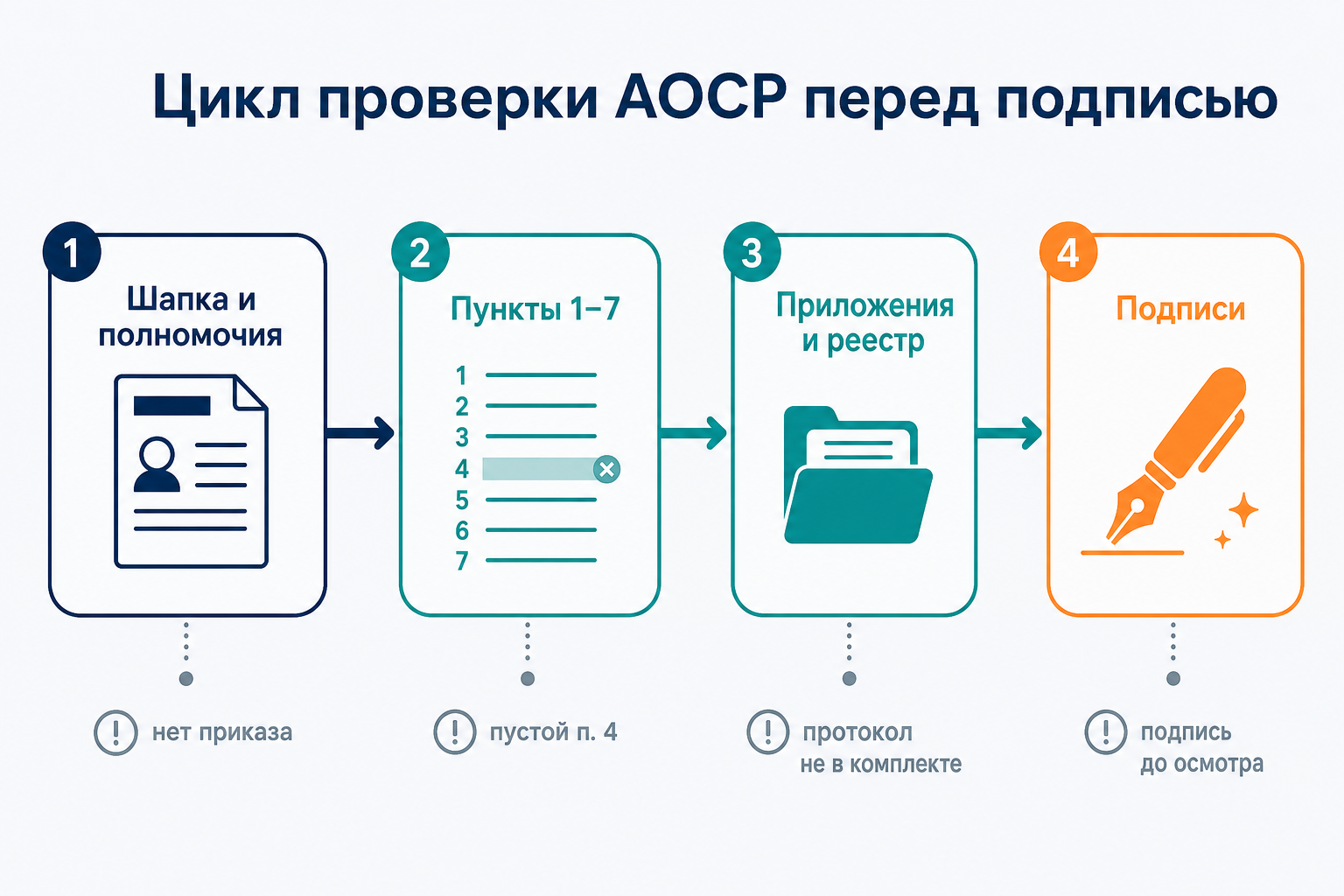

    Цикл проверки АОСР перед подписью

    Порядок на приёмке: шапка и полномочия → п. 1–7 по таблице выше → физические приложения (листы, не только ссылки) → подписи. Пропуск приложений при «красивом» п. 4 — одна из главных причин возврата.

    Типичные причины возврата АОСР🔗

    №ПричинаГде в актеЧто сделать ПТО
    1Нет реквизитов протоколов и схемп. 4, приложенияВписать № и дату; приложить копии
    2Материал не совпадает с документом о качествеп. 3Исправить класс/марку или заменить паспорт
    3Даты против журнала или протоколап. 5Сверить с журналом работ и ИЛ
    4Проект — неверный шифр или листп. 2Актуализировать по комплекту РД
    5Последующие работы уже выполненып. 7, факт на площадкеПереоформление / служебная записка по регламенту объекта
    6Пустой реестр при длинном п. 3приложениеЗаполнить реестр материалов
    7Не те подписанты (нет СК, проектировщика по ГрК)шапка, подписиПривлечь по образцу и договору
    8Акт оформлен как АООК или на готовую конструкциюп. 1См. разницу форм

    FAQ🔗

    Это чеклист стройнадзора?🔗

    Нет. Здесь — приёмка акта строительным контролем и ПТО по образцу 344/пр. Что запрашивает государственный стройнадзор на объекте — шире (весь комплект ИД). Логика построчной сверки та же.

    Достаточно ли заполнить только п. 1–7?🔗

    Нет. Без приложений, реестра (если нужен) и подписей акт не закрывает скрытые работы — инспектор вернёт комплект на блок после п. 7.

    Как связаны п. 4 и перечень приложений?🔗

    Каждый документ из п. 4 должен быть в перечне приложений с числом листов. «Ссылка в тексте» без листа в комплекте — основание для возврата.

    Нужно ли сверять с лабораторией?🔗

    П. 4 включает результаты лабораторных испытаний. Какие протоколы нужны к виду работ — в материале про сбор комплекта; здесь — совпадение реквизитов протокола с текстом акта.

    Можно ли подписать и догнать протокол?🔗

    На практике подрядчик так делает — инспектор не обязан принимать. Правила хронологии требуют завершить освидетельствование до последующих работ из п. 7.

    Что сделать на объекте🔗

    1. Пройти шапку: объект, стороны, полномочия представителей, дата акта.
    2. Заполнить п. 1–7 с конкретными формулировками — не общими фразами.
    3. Сверить п. 3–5 с паспортами, журналом и протоколами по одной таблице.
    4. Собрать приложения и реестр материалов; каждый пункт п. 4 — лист в комплекте.
    5. Подписать после осмотра и только когда п. 7 ещё не нарушен на площадке.

    На практике — черновик АОСР с ИИ. О продукте — ИИ для инженера ПТО. Подпись и решение об освидетельствовании остаются за инспектором.

    Связанные материалы🔗

    • Приказ 344/пр: состав ИД
    • АОСР и АООК: разница форм
    • ИИ-агент: протоколы к АОСР
    • ИИ и матрица подписантов
    • ИИ и проверка ссылок на нормативы
    • Хронология акт — протокол — журнал
    • Объёмы в АОСР и КС-2
    • Черновик АОСР с ИИ
