Комплект ИД на благоустройство и озеленение: перечень и порядок для ПТО
Исполнительная документация на благоустройство территории и озеленение по 344/пр: вертикальная планировка, послойные АОСР, акты на посадки, ИГС территории. Без разбора по пунктам СП по благоустройству.
Евгений СтроцкийИнженер ПТО, LABGO3 сентября 2026 г.17 мин чтения
С 1 октября 2025 действует обновлённый ГОСТ Р 70108: перечень ИД, регистрация только ОЖР, два этапа ЭИД, подпись и выбор ИС. Практический обзор для инженера ПТО без погружения в XML.
Нормативная карта ИД по СП 71.13330.2017: послойные АОСР, схемы, ведомость объёмов, акты на финиш и изоляцию полов, стен, окон. Практика для инженера ПТО.
Нормативная приёмка свайного поля по СП 45.13330.2017: акты прил. Я и Ю, сводная ведомость, динамика и статика по ГОСТ 5686, «отдых» сваи, ИГС и АООК. Карта для инженера ПТО.
8 сент. 2026 г.
18 мин
Получайте новые статьи на email
Экспертные материалы о НК и лабораторных исследованиях
Комплект исполнительной документации на благоустройство и озеленение
Газон посеян, МАФ установлены, но в комплекте нет АОСР на вертикальную планировку, ИГС территории после благоустройства и актов на подготовку грунта под озеленение. Заказчик останавливает приёмку финального этапа строительства.
Коротко. Комплект ИД на благоустройство и озеленение строят по 344/пр: подготовка — (вертикальная планировка, дренаж), скрытые слои — цепочка АОСР, видимые работы — акты в согласованной форме, геодезия — ИГС территории после благоустройства. Состав видов работ берут из раздела ПЗУ/ПОС и перечня заказчика.
Кому пригодится
Материал для инженеров ПТО — вертикальная планировка, тротуары, МГН, МАФ, газоны, посадки. Это не земляные работы (котлован/траншея), не дорожная одежда (ПК и асфальт), не отделочные работы внутри здания и не наружные сети (хотя освещение и полив пересекаются). Разбор по пунктам СП по благоустройству — не в статье.

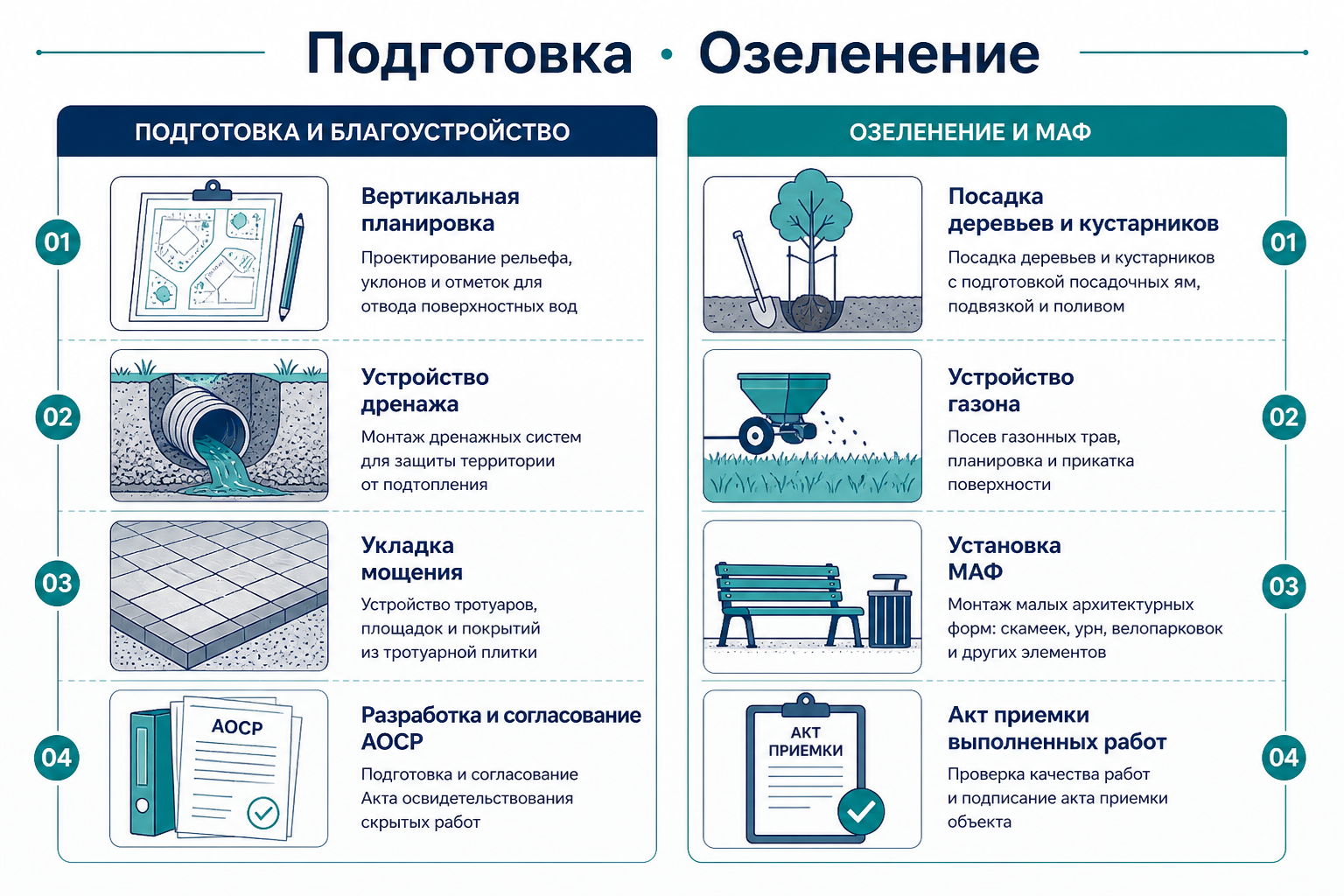

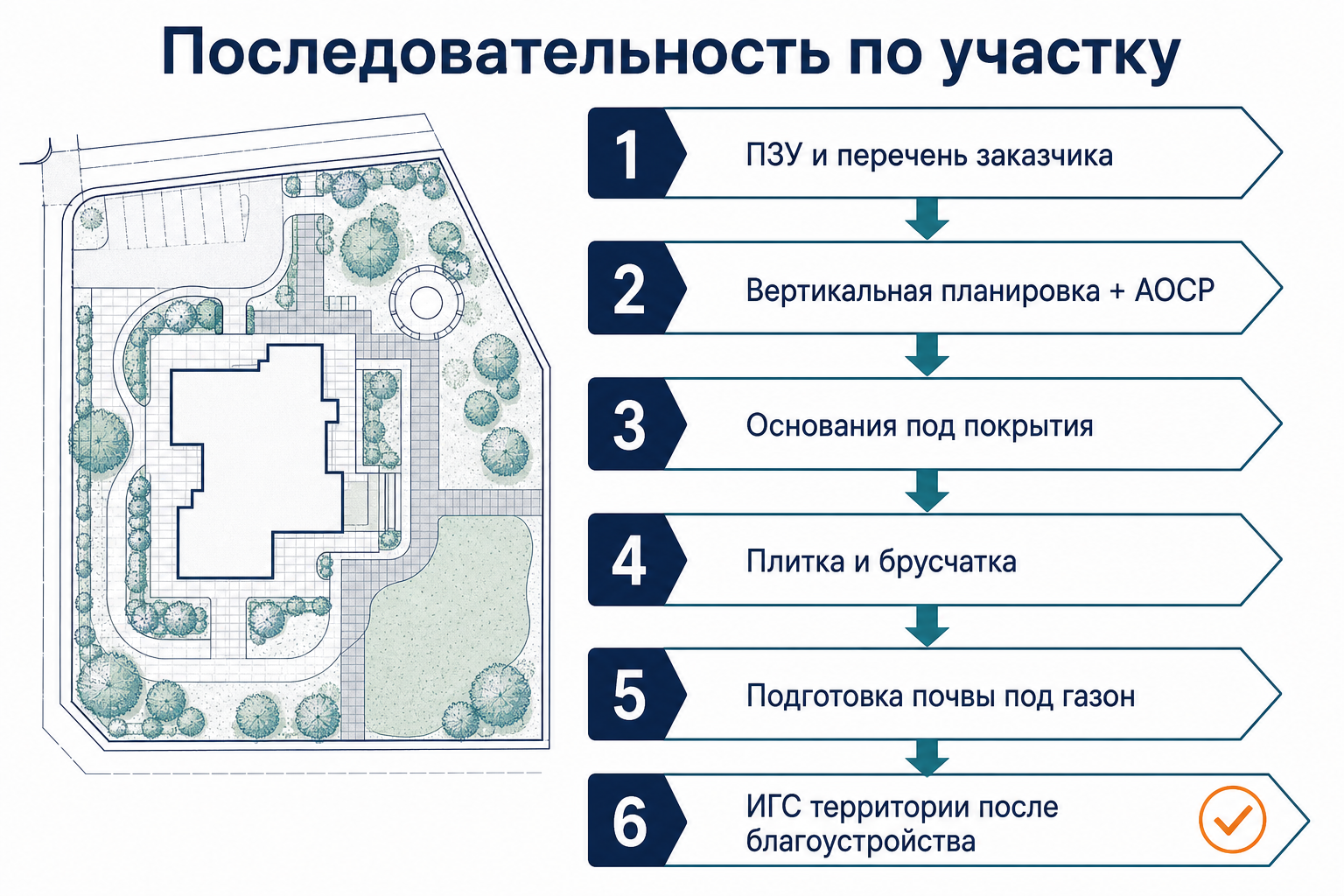

Цепочка документов на благоустройство — от планировки до ИГС
Шаг
Работа
Документ
1
Сверка с ПЗУ/ПОС и перечнем заказчика
Матрица комплекта
2
Вертикальная планировка и дренаж
АОСР + ИГС планировки
3
Основания под покрытия и площадки
АОСР послойно + протоколы уплотнения
4
Финишные покрытия (плитка, брусчатка)
Акт приёмки готовых поверхностей
5
Подготовка под озеленение
АОСР на скрытые слои почвы
6
Посадки, газон, МАФ
Акты + ИГС территории после благоустройства
прямо указывает: на благоустройство обязательна ИГС территории после благоустройства — без неё комплект финального этапа обычно не принимают.
На объекте с десятками зон (парковка, двор, газоны) матрица «участок → слой → акт» удобна в умном рабочем месте ПТО: ИИ-ассистент для инженера ПТО сверяет ПЗУ с реестром и подсвечивает пропуск до посадки или укладки плитки.
