Комплект ИД на внутренние инженерные сети: перечень и порядок для ПТО
К списку статей
ПТОИсполнительная документация344/прИнженерные сетиВКLABGO

Комплект ИД на внутренние инженерные сети: перечень и порядок для ПТО

Исполнительная документация на внутренние сети ВК, ОВ и ЭМ по 344/пр: АОСР, испытания, акты приёмки, АОУСИТО. Четыре контура в одном объекте — без разбора СП 30/73/76 по пунктам.

Евгений СтроцкийИнженер ПТО, LABGO1 сентября 2026 г.17 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Карта комплекта ИД

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

Комплект ИД на наружные инженерные сети: перечень и порядок для ПТО
Статья
ПТОИсполнительная документация

Комплект ИД на наружные инженерные сети: перечень и порядок для ПТО

Исполнительная документация на наружные сети водоснабжения, канализации и наружный электромонтаж по 344/пр: –: траншея, колодцы, испытания, профиль, АОУСИТО. Открытая прокладка и ГНБ — без разбора СП 31/32 по пунктам.

2 сент. 2026 г.
17 мин
ГОСТ Р 70108-2025: электронная исполнительная документация — что знать ПТО уже сейчас
Статья
ПТОИсполнительная документация

ГОСТ Р 70108-2025: электронная исполнительная документация — что знать ПТО уже сейчас

С 1 октября 2025 действует обновлённый ГОСТ Р 70108: перечень ИД, регистрация только ОЖР, два этапа ЭИД, подпись и выбор ИС. Практический обзор для инженера ПТО без погружения в XML.

9 сент. 2026 г.
18 мин
СП 71: исполнительная документация на изоляционные и отделочные покрытия
Статья
ПТОИсполнительная документация

СП 71: исполнительная документация на изоляционные и отделочные покрытия

Нормативная карта ИД по СП 71.13330.2017: послойные АОСР, схемы, ведомость объёмов, акты на финиш и изоляцию полов, стен, окон. Практика для инженера ПТО.

9 сент. 2026 г.
18 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Комплект исполнительной документации на внутренние инженерные сети

    На сдаче 2-го этажа есть АОСР на стояки К1, но нет акта испытания канализации, гидроиспытание отопления датировано до промывки, а электрика — протокол изоляции без кабельного журнала. Заказчик возвращает весь раздел «Инженерные сети».

    Коротко. Комплект ИД на внутренние инженерные сети ведут по 344/пр: водопровод, канализация, отопление/вентиляция, электромонтаж: ОЖР, ЖВК, АОСР на скрытые работы, комплект исполнительных чертежей, акты промывки/гидроиспытаний/приёмки, протоколы ЭМ. На законченный участок сети — акт участков сетей АОУСИТО (п. 5 344/пр), не замена АОСР.

    Кому пригодится

    Материал для инженеров ПТО — внутри здания: ВК, ОВ, ЭМ. Это не наружные сети, не разбор формы АОУСИТО целиком (есть отдельная статья) и не цитирование СП 30/73/76 по пунктам.

    Четыре контура внутренних сетей🔗

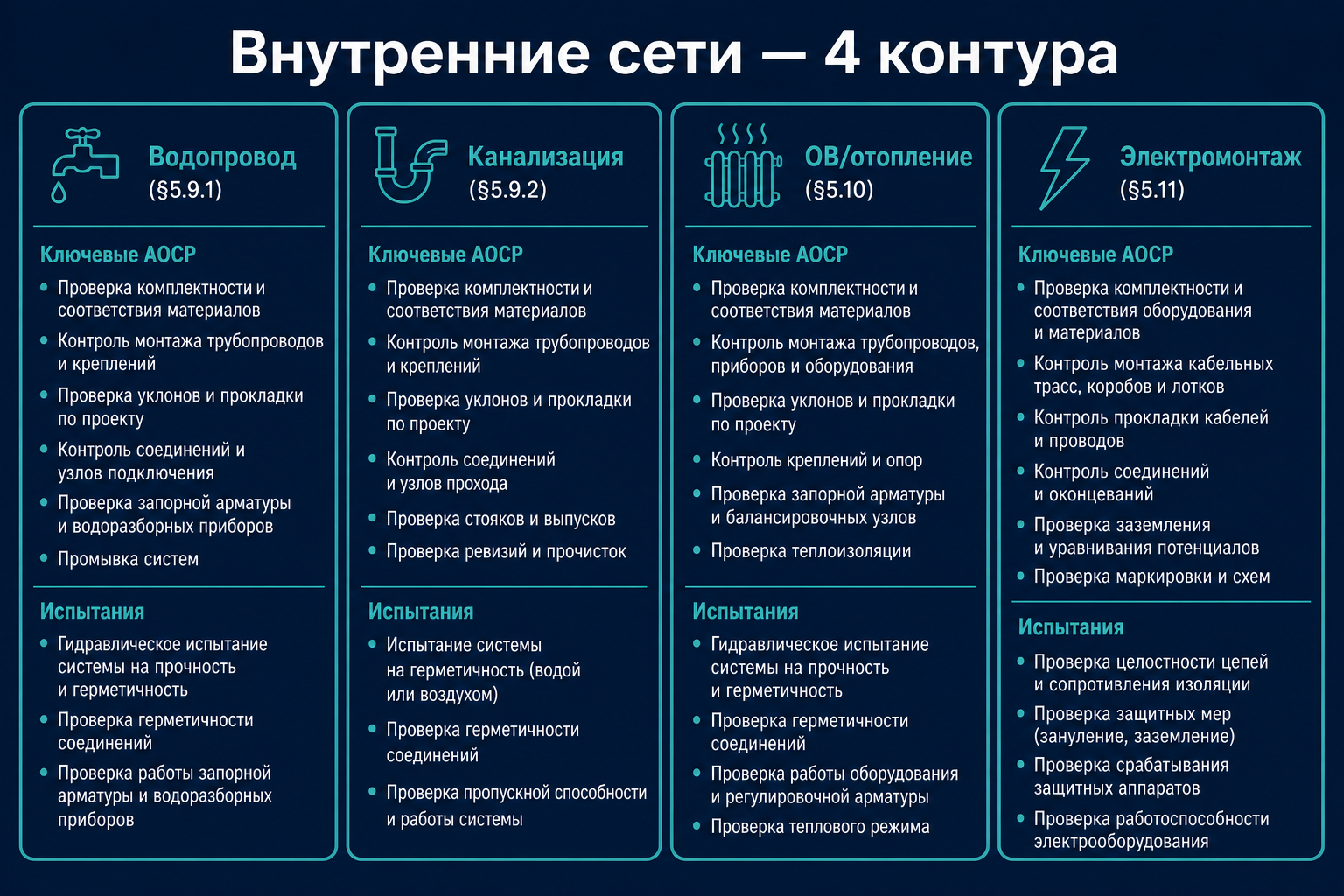

    Внутренние сети — ВК, ОВ, ЭМ и общие документы

    КонтурПримечаниеКлючевые АОСРИспытания / приёмка
    Водопровод (ХВС/ГВС/ПП)Трубы, проходы, АКЗ, теплоизоляцияГидро/манометр, промывка, акт приёмки ГВС/ХВС
    Канализация + водостокиТрубы, проходы, водостокиИспытание К1/водостоков, акт приёмки выпусков
    Отопление + вентиляция—Трубы/воздуховоды, изоляция, проходыПромывка, гидроиспытание, ПНР, паспорт вент.
    ЭлектромонтажЛотки, штробы, кабель, заземлениеПротоколы изоляции, фаза-нуль, ПНР, паспорт ЗУ

    Общее для всех: ОЖР, ЖВК, исполнительные чертежи (аксонометрии/планы с фактом), ведомость смонтированного оборудования (рекомендуемая).

    Примерный перечень по системам🔗

    Внутренний водопровод🔗

    №Документ
    1–2ОЖР, ЖВК
    3АОСР: монтаж труб, проходы/гильзы, АКЗ, теплоизоляция
    4Комплект исполнительных чертежей
    5–8Гидроиспытание, промывка, инд. испытание оборудования, акт приёмки ГВС/ХВС
    9Паспорта, сертификаты, реестр к акту

    Журнал сварки на стальные трубы ВК — не требуется.

    Канализация🔗

    №Документ
    1–3ОЖР, ЖВК, АОСР (трубы, проходы, водостоки)
    4Акт монтажа санприборов + ведомость
    5–7Испытание канализации/водостоков, приёмка выпусков, инд. испытание
    8–9Чертежи, паспорта труб/фитингов

    АОСР можно вести по этажу, участку или системе К1.

    Отопление и вентиляция🔗

    №Документ
    1–3ОЖР, ЖВК, АОСР (трубы/воздуховоды, покраска, изоляция, проходы)
    4Исполнительные чертежи (аксонометрии)
    5–8Гидроиспытание, промывка, приёмка отопления; ПНР и паспорт вент.
    9+Протокол огнезащиты воздуховодов — по требованию

    Дата гидроиспытания отопления — после промывки, до теплоизоляции.

    Электромонтаж внутренний🔗

    №Документ
    1ОЖР, ЖВК, кабельный журнал (до 1 кВ)
    2АОСР: лотки, штробы, кабель, проходы, заземление
    3Чертежи с надписью о соответствии факту
    4Акт готовности строительной части помещений
    5Протоколы: изоляция, фаза-нуль, заземление; ПНР; ведомость ЭО

    На розетки/светильники АОСР обычно не нужен — достаточно ведомости смонтированного оборудования.

    Последовательность на участке системы🔗

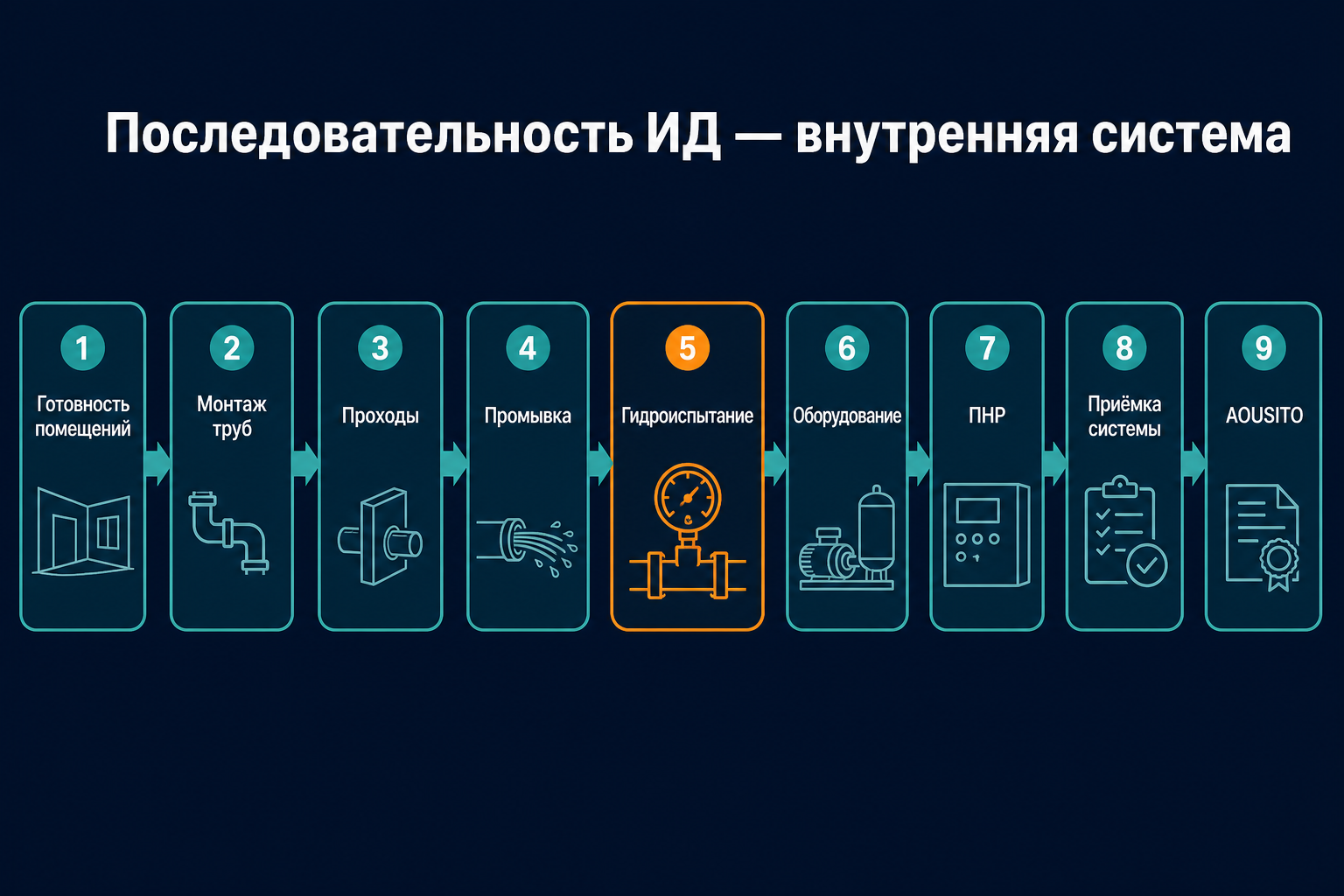

    Цепочка ИД — от монтажа труб до акта участка сети

    ШагРаботаДокумент
    1Акт готовности помещений (ЭМ) / основание готовоДо начала монтажа
    2Монтаж труб/воздуховодов/лотковАОСР, ОЖР, схема участка (если акт не на всю систему)
    3Проходы, изоляция, АКЗОтдельные АОСР в цепочке
    4Промывка/продувкаАкт промывки (до гидроиспытания)
    5Гидроиспытание / испытание канализацииАкт по форме заказчика
    6Монтаж оборудования, кабель (ЭМ)Ведомость ЭО, протоколы
    7ПНР (ЭМ, ОВ)Акт сдачи-приёмки ПНР
    8Приёмка системыАкт приёмки ВК/ОВ/тех. готовности ЭМ
    9Участок сети закрытАОУСИТО + цепочка АОСР в п. 3

    По СП 543: отдельные ИС на каждый АОСР — не обязательны; достаточно комплекта исполнительных чертежей, отражающих факт. При акте на часть системы — схема участка к акту.

    Что проверяет ПТО🔗

    БлокКонтрольТиповая ошибка
    Маркировка системК1, Т11, П1 = чертежи и акты«Канализация» без марки системы
    ХронологияПромывка → гидро → изоляцияГидро до промывки
    ЖВКП. 3 АОСР = паспорта труб/кабеляПП труба в акте, сталь в ЖВК
    ЭМКабельный журнал + бирки кабеляТолько сертификат без паспорта кабеля
    АОУСИТОНе путают с АООК на монолит«АООК» на участок водопровода
    ЧертежиФакт и отклонения от РДЧистые РД без надписи «выполнено»

    Акты на внутренние сети можно оформлять на систему целиком или по этажам — по ППР и перечню заказчика.

    Типовые ошибки🔗

    ОшибкаПоследствие
    Один комплект «все сети» без разделения ВК/ОВ/ЭМНевозможно сдать по этапам
    Нет испытания после АОСР на трубыРазрыв п. 7 последнего акта
    Смешаны внутренние и наружные документыВозврат на вводе/выпуске
    ЭМ без акта готовности помещенийЗамечание на старте монтажа
    Вентиляция без ПНР и паспорта системыНеполный комплект

    На объекте с десятками систем К1/Т1/П1 удобно вести матрицу «марка → АОСР → испытание → АОУСИТО» — умное рабочее место ПТО подсвечивает систему без акта гидроиспытания.

    Чеклист ПТО перед сдачей внутренних сетей🔗

    • Перечень заказчика сверен с, 5.9.2, 5.10, 5.11
    • По каждой марке системы: АОСР → промывка → гидро/испытание → приёмка
    • ЖВК и реестры материалов к актам
    • Исполнительные чертежи отражают факт
    • ЭМ: кабельный журнал, протоколы, ПНР
    • АОУСИТО на участки сетей по перечню 344/пр

    FAQ🔗

    Нужен ли отдельный акт на каждый этаж?🔗

    Можно на этаж, участок или систему целиком — допускает оба варианта. Главное — согласованность с чертежами и испытаниями.

    Чем АОУСИТО отличается от акта приёмки ВК?🔗

    АОУСИТО — форма п. 5 344/пр на участок сети ИТО с эксплуатирующей организацией. Акт приёмки ГВС/ХВС — испытание/приёмка по проекту и регламенту объекта. Оба могут быть в комплекте.

    Обязательна ли аксонометрия к каждому АОСР?🔗

    По СП 543 — комплект чертежей на раздел; к акту на часть работ — схема участка.

    Где граница с наружными сетями?🔗

    Внутренние сети — до первого колодца/ввода по РД; наружные — от границы. Выпуск канализации — в комплекте

    Что сделать на объекте на этой неделе🔗

    1. Разнесите комплект на ВК, ОВ, ЭМ по папкам/маркам.
    2. Проверьте цепочку испытаний на одной системе-образце (например, К1 на этаже).
    3. Сверьте готовность АОУСИТО с формой участков сетей.

    Попробовать умное рабочее место ПТО

    Зарегистрируйтесь как инженер ПТО — карта систем по маркам, сверка АОСР с испытаниями и автопроверка цепочки до АОУСИТО**. На практике — карта комплекта ИД; акт участков сетей — АОУСИТО. О продукте — ИИ для инженера ПТО.

    Связанные материалы🔗

    • Акт участков сетей АОУСИТО
    • Приказ 344/пр: состав ИД
    • АОСР и АООК: разница
    • Хронология акт — протокол — журнал
    • СП 73 — ВК и ОВ
    • СП 77 — автоматизация
    • И 1.13-07 — электромонтаж
    • Комплект на кровлю и гидроизоляцию
