СП 129: исполнительная документация на наружные сети водоснабжения и канализации
К списку статей
ПТОИсполнительная документацияСП 129Наружные сетиВК344/прLABGO

СП 129: исполнительная документация на наружные сети водоснабжения и канализации

СП 129.13330.2019 для ПТО: два этапа испытаний, продольный профиль, засыпка стыков после предварительного испытания, промывка ХВС, АОУСИТО. Отличие от комплекта 344/пр и внутренних сетей СП 73.

Евгений СтроцкийИнженер ПТО, LABGO12 сентября 2026 г.18 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Карта комплекта ИД

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

Комплект ИД на наружные инженерные сети: перечень и порядок для ПТО
Статья
ПТОИсполнительная документация

Комплект ИД на наружные инженерные сети: перечень и порядок для ПТО

Исполнительная документация на наружные сети водоснабжения, канализации и наружный электромонтаж по 344/пр: –: траншея, колодцы, испытания, профиль, АОУСИТО. Открытая прокладка и ГНБ — без разбора СП 31/32 по пунктам.

2 сент. 2026 г.
17 мин
СП 73: исполнительная документация по внутренним санитарно-техническим системам
Статья
ПТОИсполнительная документация

СП 73: исполнительная документация по внутренним санитарно-техническим системам

СП 73.13330.2016 для ПТО: ИД на внутренний водопровод, канализацию, отопление и вентиляцию — АОСР, испытания п. 7, приёмка и АОУСИТО. Отличие от комплекта 344/пр.

11 сент. 2026 г.
18 мин
Комплект ИД на внутренние инженерные сети: перечень и порядок для ПТО
Статья
ПТОИсполнительная документация

Комплект ИД на внутренние инженерные сети: перечень и порядок для ПТО

Исполнительная документация на внутренние сети ВК, ОВ и ЭМ по 344/пр: АОСР, испытания, акты приёмки, АОУСИТО. Четыре контура в одном объекте — без разбора СП 30/73/76 по пунктам.

1 сент. 2026 г.
17 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Исполнительная документация по СП 129 — наружные сети ВК

    На сдаче участка НВ-2 заказчик открыл папку: АОСР на укладку есть, траншея засыпана до гидроиспытания, продольного профиля нет, АОУСИТО подписан до приёмочного испытания. Технадзор: «СП 129 — стыки не засыпают до предварительного, профиль обязателен».

    Коротко. СП 129.13330.2019 — свод правил на наружные сети водоснабжения и канализации: траншея, колодцы, два этапа испытаний, продольный профиль, промывка ХВС. Для ПТО СП 129 дополняет 344/пр: АОСР и АОУСИТО — из приказа, акты испытаний и профиль — по СП 129. Это нормативная карта НВК/НВ/НК, а не общий комплект наружных сетей (там же ЭМ и ГНБ) и не СП 73 (внутри здания).

    Кому пригодится

    Материал для инженеров ПТО и ИТР ВК, которые принимают наружные трубопроводы и колодцы. Не земляные работы как отдельный комплект, не теплосети СП 74 и не наружная электрика.

    С чем не путать🔗

    МатериалФокусЗдесь
    Комплект наружных сетей344/пр, ВК + ЭМ, ГНБСП 129 — испытания и профиль
    СП 73Внутренний ВК/ОВСП 129 — за пределами здания
    Обратная засыпка СП 45Уплотнение грунтаСП 129 — когда засыпать стыки
    ИГС 51872Геодезические схемыПрофиль — дополнительно по СП 129
    Блок Б.2 СП 48Перечень по НВКПункты СП 129 в актах

    Что регулирует СП 129 для ПТО🔗

    СП 129.13330.2019 (актуализированная редакция СНиП 3.05.04-85) — монтаж, испытания и приёмка наружных сетей:

    Объект ИДИсточникНазначение
    Акт разбивки осей344/прДо начала прокладки
    АОСР на траншею, колодцы344/пр, прил. 3Скрытые работы до засыпки
    ИГС траншеи, колодцевГОСТ Р 51872Геодезический факт
    Продольный профильСП 129Проектные и фактические отметки
    Предварительное испытаниеСП 129, п. 10.1.2До засыпки стыков
    Приёмочное испытаниеСП 129, п. 10.1.2После полной засыпки
    Промывка/дезинфекция ХВССП 129Питьевая вода
    АОУСИТО344/пр, прил. 5Участок после испытаний

    Состав ИД утверждает заказчик (344/пр); СП 129 + СП 543 (прил. А) — ориентир по актам и испытаниям.

    Два этапа испытаний — ядро СП 129🔗

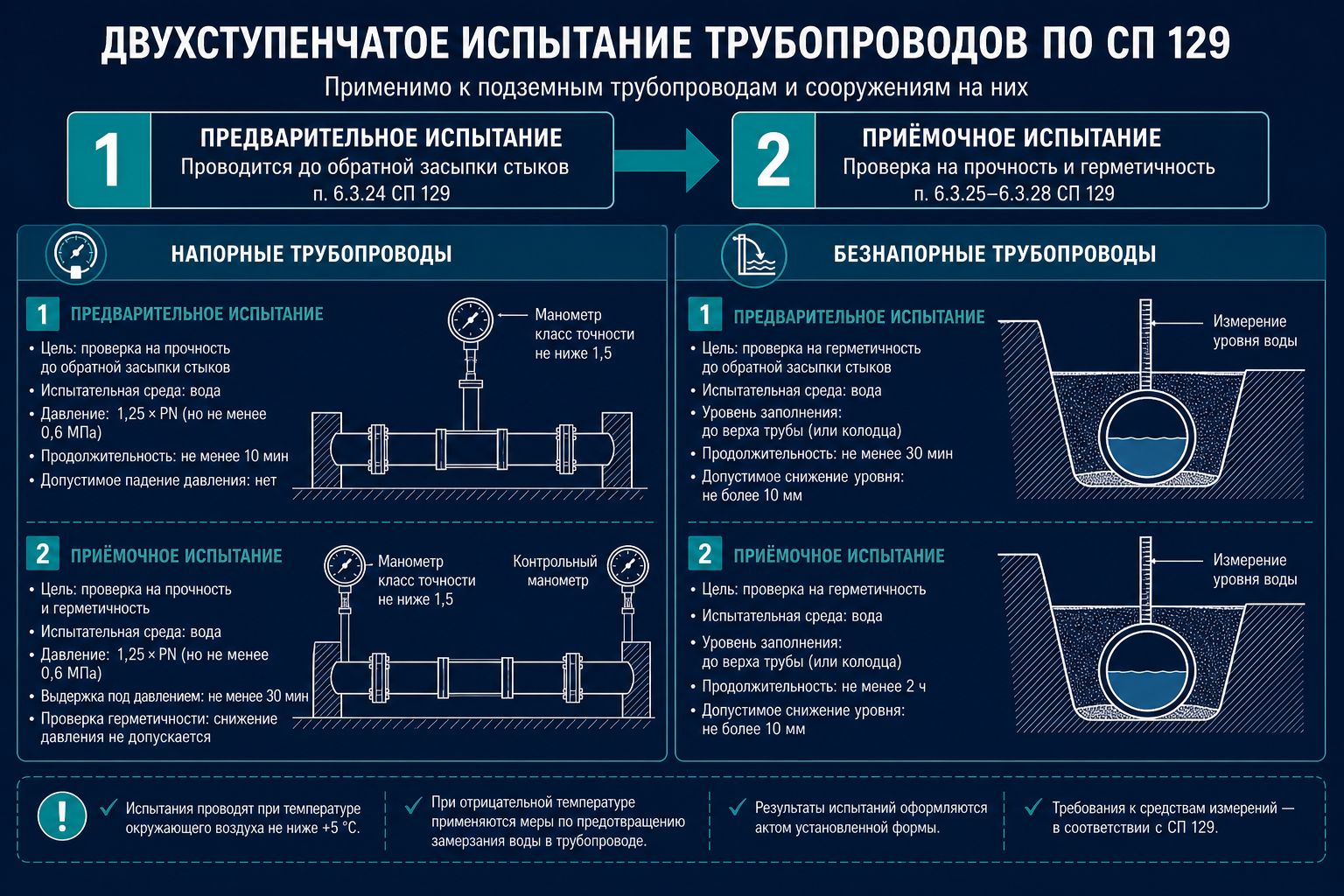

    Два этапа испытаний наружного трубопровода по СП 129

    Напорные трубопроводы (п. 10.1.2)🔗

    ЭтапКогдаКто участвуетЗасыпка
    ПредварительноеПосле частичной засыпки, стыки открытыДопускается без заказчикаСтыки не засыпать (п. 6.3.24)
    ПриёмочноеПосле полной засыпкиЗаказчик + эксплуатацияТраншея закрыта

    Исключение: предварительное не делают, если трубы доступны для осмотра или нужна немедленная засыпка (зима, стеснённые условия) — только если так в проекте.

    Безнапорные и канализация🔗

    ТипИспытаниеПримечание
    КанализацияНа герметичностьПролив / опрессовка по проекту
    Безнапорный водоводНа герметичностьДавление по п. 10.1.5, 10.1.7
    СтальВИК 100% + НКСП 70 + журнал сварки

    Способ: по умолчанию — гидравлический (п. 10.1.1); пневматический — при отсутствии воды и по климату. Пневмо — после присыпки ≥ 0,2 м или полной засыпки; выдержка 1 ч на каждые 0,1 МПа.

    Цепочка от разбивки до АОУСИТО🔗

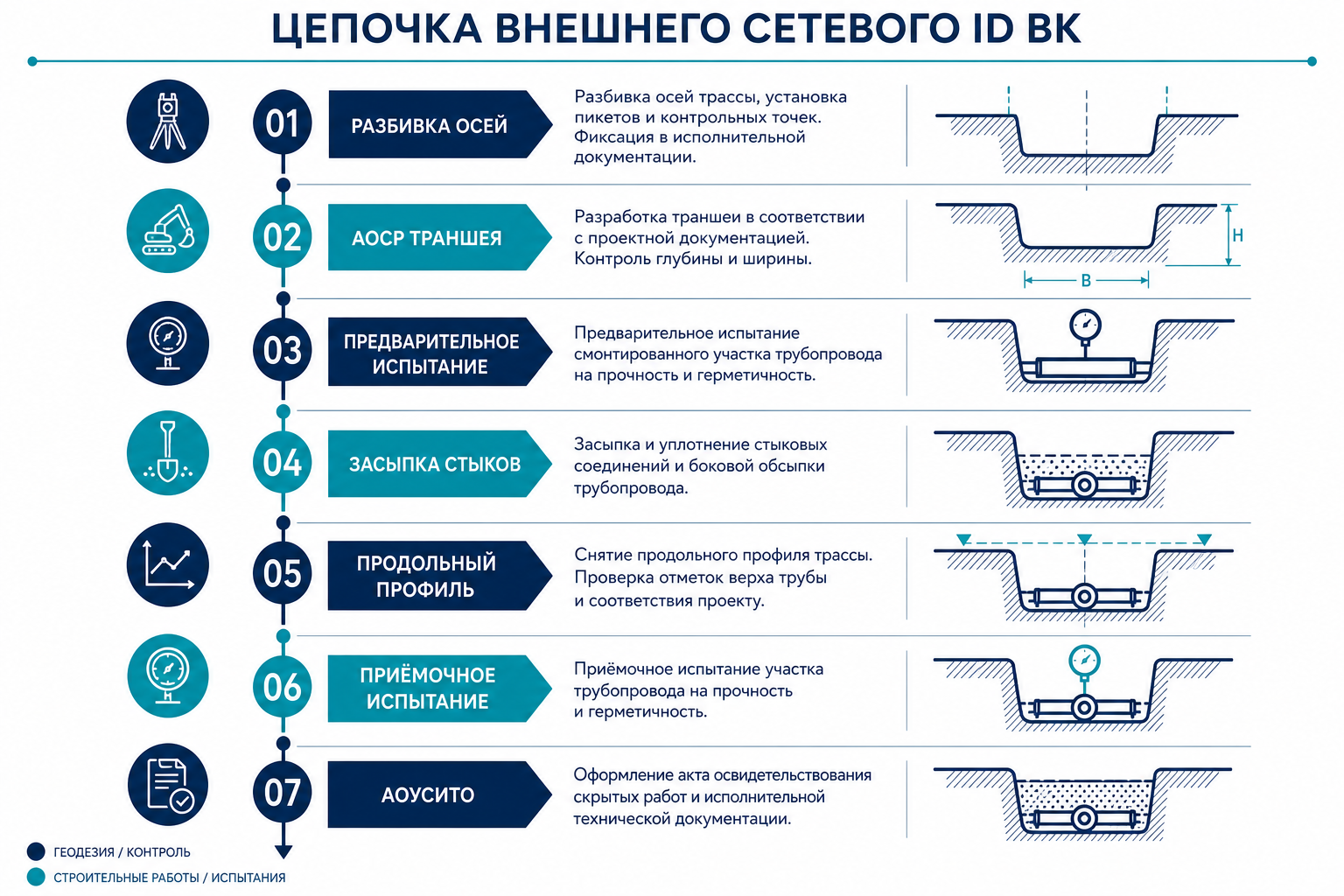

    Цепочка ИД по СП 129 — профиль, испытания, АОУСИТО

    Траншея и колодцы🔗

    ЭтапДокументСП 129 / примечание
    ПодготовкаАкт разбивки осей344/пр — до прокладки
    СкрытыеАОСР траншея: основание, укладка, АКЗ, изоляцияДо обратной засыпки
    СтыкиПредварительное испытаниеп. 6.3.24 — до засыпки соединений
    ЗасыпкаАОСР обратная засыпка + протокол уплотненияСП 45 — коэффициент
    КолодцыАОСР: котлован, монтаж, гидро, проходыОтдельный комплект
    ПрофильПродольный профильОбязателен по СП 129

    Трубные плети, испытанные до укладки, — засыпку стыков можно раньше (п. 6.3.24).

    Приёмка участка🔗

    ЭтапДокументПримечание
    ПриёмочноеАкт гидро/пневмо испытанияПосле полной засыпки
    ХВСПромывка + дезинфекцияОтдельный акт
    ПриёмкаАкт приёмки наружного ВК/КПо СП 129
    УчастокАОУСИТОПосле испытаний

    Общий каркас ИД по СП 129🔗

    №ДокументИсточник
    1ОЖР, ЖВК344/пр, СП 543
    2Акт разбивки осей344/пр
    3АОСР траншея + колодцы344/пр
    4ИГС, продольный профиль51872 + СП 129
    5Предварительное + приёмочное испытаниеСП 129, гл. 10
    6Промывка ХВС (при необходимости)СП 129
    7Протокол уплотнения грунтаСП 45
    8АОУСИТО344/пр
    9Паспорта труб, колодцев, арматурыЖВК, СП 543

    Производственный контроль и перечень СП 48 Б.2 — для строк раздела НВК.

    Типичные замечания технадзора🔗

    ЗамечаниеЧто не такИсправление
    Засыпка до предварительногоп. 6.3.24Вскрыть стыки, испытать
    Нет продольного профиляСП 129Снять факт по 51872
    Одно испытание вместо двухп. 10.1.2Два акта для напора
    АОУСИТО до приёмочногоЦепочкаАОУСИТО — после п. 10
    Нет промывки ХВСПитьевая водаАкт дезинфекции
    Профиль без фактических отметокНе ИДЗамеры по натуре

    FAQ🔗

    СП 129 или СП 31/32 — что писать в АОСР?🔗

    СП 31/32 — проект и технология; СП 129 — исполнение, испытания, профиль. В АОСР — СП 129 + листы НВ/НК.

    Нужен ли журнал сварки на ПЭ трубы?🔗

    На полиэтилен — акты стыков/сварки по техкарте; журнал стали — только для стальных труб СП 70.

    Можно ли пропустить предварительное испытание?🔗

    Да, если проект разрешает (зима, стеснённые условия, доступный осмотр). Фиксируйте ссылку на проект в акте.

    Где граница с внутренними сетями?🔗

    Обычно — первый колодец / ввод в здание по РД. Наружное — СП 129, внутреннее — СП 73.

    ГНБ — другие акты?🔗

    Да — нет траншеи, другой комплект (бурение, ЗП). Формы — СП 341/392; испытания ВК — после монтажа ЗП по СП 129.

    Связь с сдачей объекта?🔗

    Раздел НВК входит в ИД СП 68 — без приёмочного испытания и АОУСИТО ЗОС не закрыть.

    Что сделать на объекте на этой неделе🔗

    1. На одном участке (НВ-1 или К-2) выписать цепочку из таблицы выше.
    2. Проверить: предварительное до засыпки стыков, приёмочное после полной засыпки.
    3. Заказать продольный профиль с фактическими отметками.
    4. Сверить границу АОУСИТО с актами испытаний.
    5. Сверить перечень с Б.2 СП 48 — НВК.

    На практике

    Зарегистрируйтесь как инженер ПТО — карта испытаний и профиля по НВК. Сценарий: комплект ИД по видам работ. Нормативная база — СП 129.

    Связанные материалы🔗

    • СП 341/392 — ИД при ГНБ
    • Комплект наружных инженерных сетей
    • СП 73 — внутренний ВК
    • Акт участков сетей АОУСИТО
    • Обратная засыпка СП 45
    • ИГС 51872
    • Перечень СП 48 Б.2
    • Сдача объекта СП 68
    • Нормативная база для инженера ПТО
