Контролируемый и анализируемый период: когда менять RT в паспорте по п. 6.4.2 ГОСТ 18105
К списку статей
Контролируемый периодRTГОСТ 18105Схема АРБУПаспорт качестваЛабораторияПТОLABGO

Контролируемый и анализируемый период: когда менять RT в паспорте по п. 6.4.2 ГОСТ 18105

Практический разбор для технолога РБУ и ПТО: определения п. 3.1.1 и 3.1.8, расчёт V̄m за анализируемый период, фиксация RT на 1–4 недели по п. 6.4.2, запись в паспорт 7473 и отличие от скользящего Vc схемы Б.

Евгений СтроцкийИнженер ПТО, эксперт по ГОСТ 181053 января 2026 г.17 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

Приёмка партии бетонной смеси по формулам (11) и (12): ГОСТ 18105
Статья
П. 6.5.2Приёмка смеси

Приёмка партии бетонной смеси по формулам (11) и (12): ГОСТ 18105

Практический алгоритм для РБУ и ИЛ: когда партия смеси принята по прочности, роль RT из паспорта 7473, обязанности производителя по п. 6.5.3 и чем приёмка смеси отличается от Bф ≥ Bнорm на монолите.

7 февр. 2026 г.
16 мин
Паспорт качества бетонной смеси: RT, сроки уведомления и проверка ПТО по ГОСТ 18105
Статья
Паспорт качестваГОСТ 18105

Паспорт качества бетонной смеси: RT, сроки уведомления и проверка ПТО по ГОСТ 18105

Что обязано быть в документе о качестве смеси по ГОСТ 7473 и п. 6.5.4 ГОСТ 18105: RT, класс B, сроки по п. 6.5.3, приёмка (11)–(12) и как инженер ПТО сверяет паспорт с программой контроля.

19 дек. 2025 г.
17 мин
Переход схем Г → Б → А на РБУ: когда менять RT, как накапливать Ri и не переплачивать за цемент по ГОСТ 18105
Статья
Переход схемГОСТ 18105

Переход схем Г → Б → А на РБУ: когда менять RT, как накапливать Ri и не переплачивать за цемент по ГОСТ 18105

Практический алгоритм смены схемы контроля на бетонном заводе: пороги 15 и 30 Ri, пересчёт RT, контролируемый период, откат при срыве технологии и обновление паспорта по п. 6.5.4.

13 дек. 2025 г.
18 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Строительные лаборатории
  • Медицинские лаборатории
  • Пищевые лаборатории
  • Экологические лаборатории
  • Фармацевтические лаборатории
  • Химические лаборатории
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • @hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

10 мин

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Реестр
ИИ
Войти

    Контролируемый период и RT — ГОСТ 18105

    В паспорте B25 стоит RT = 27,25 МПа с января. В июне лаборатория завода приняла партию с Rm = 26,8 МПа «по своей таблице». ПТО отклонил поставку: по ГОСТ 18105 на схеме А RT не пересчитывают каждую смену по Vm одной партии — её фиксируют на контролируемый период по V̄m предыдущего анализа ( п. 3.1.8, 6.4.2 ).

    ГОСТ 18105-2018 разделяет два календарных понятия для схемы А ( и аналогично для изделий — п. 7.3.1 ). Путаница между ними — частая причина споров между РБУ и заказчиком.

    Полный текст: ГОСТ 18105-2018. Связанные материалы: схема А, паспорт смеси, RT и Kт.

    Для кого эта статья

    Материал для технологов РБУ, лаборантов, начальников ИЛ и инженеров ПТО. Запросы: «контролируемый период ГОСТ 18105», «анализируемый период RT», «когда менять RT в паспорте», «п. 6.4.2 срок», «чем отличается от схемы Б».

    Только схема А

    П. 6.4.2 ( фиксированный контролируемый период ) относится к схеме А. На схеме Б RT пересчитывают при обновлении скользящего Vc ( п. 6.3.3 ) — см. схему Б.

    Два определения — п. 3.1.1 и 3.1.8🔗

    П. 3.1.1 — анализируемый период: время, за которое считают среднее значение коэффициента вариации прочности для партий смеси или изделий, изготовленных за этот период.

    П. 3.1.8 — контролируемый период: время, когда требуемая прочность RT принимают постоянной и назначают по среднему V̄m за предыдущий анализируемый период.

    П. 3.1.21: V̄m — средний коэффициент вариации за анализируемый период при схеме А.

    ПериодСрок (раздел 6)Что получают
    Анализируемый1 нед. — 3 мес. ( 6.3.1 )V̄m по формуле (8)
    Контролируемый1 нед. — 1 мес. ( 6.4.2 )Фиксированная RT = Kт·Bнорm

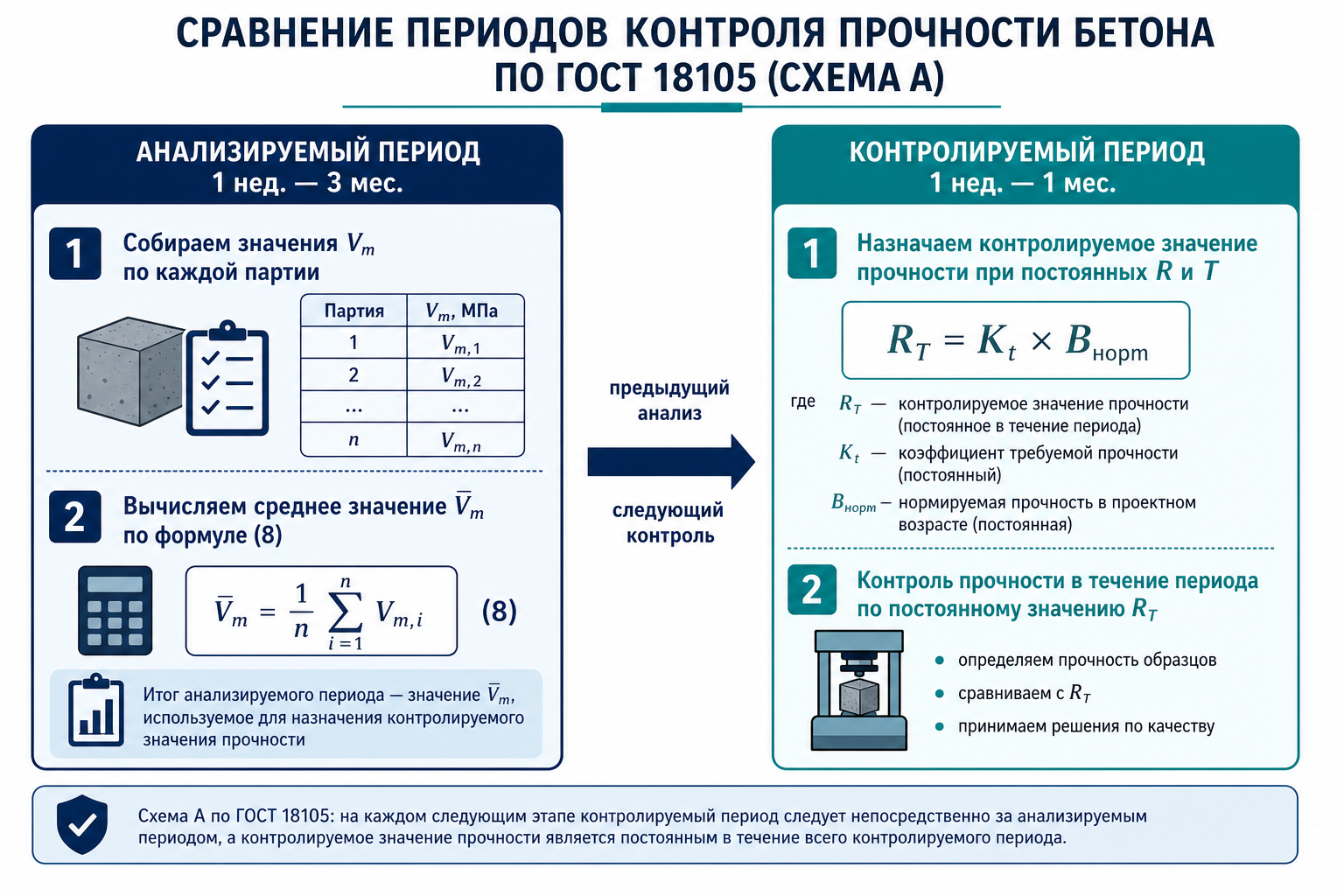

    Анализируемый и контролируемый период — схема А

    Анализируемый период — п. 6.3.1–6.3.3🔗

    П. 6.3.1: длительность анализируемого периода для схем А и Б — от 1 недели до 3 месяцев. Число Ri — по п. 4.5 ( для А — ≥ 30 предыдущих партий ).

    П. 6.3.2: для каждой партии в анализируемом периоде — Sm и текущий Vm ( формула (7) ) по каждому виду нормируемой прочности ( 4.4 ).

    П. 6.3.3 при схеме А:

    V̄m = Σ (Vm_i × n_i) / Σ n_i (8)

    где Vm_i — коэффициент вариации i-й партии; n_i — число Ri в партии.

    Примечание к (8): перед n_i — знак умножения ( письмо Росстандарта 1143-ОГ/03 ).

    Числовой пример V̄m (учебный)🔗

    За квартал три партии B25:

    Партияn_iVm_i, %
    1126,0
    2108,0
    3147,0

    Σ n_i = 36 → V̄m = (6,0×12 + 8,0×10 + 7,0×14) / 36 ≈ 6,94 %

    Kт по табл. А.1 ( между 6 % и 8 % ) ≈ 1,08 → RT = 1,08 × 25,0 = 27,0 МПа.

    Подробнее про Vm партии — статья по однородности.

    Контролируемый период — п. 6.4.1–6.4.2🔗

    П. 6.4.1:

    RT = Kт · Bнорm (9)

    При схеме А Kт — табл. А.1 по V̄m за анализируемый период.

    П. 6.4.2: при схеме А продолжительность контролируемого периода, в течение которого используют значение RT, определённое за анализируемый период, — от 1 недели до 1 месяца.

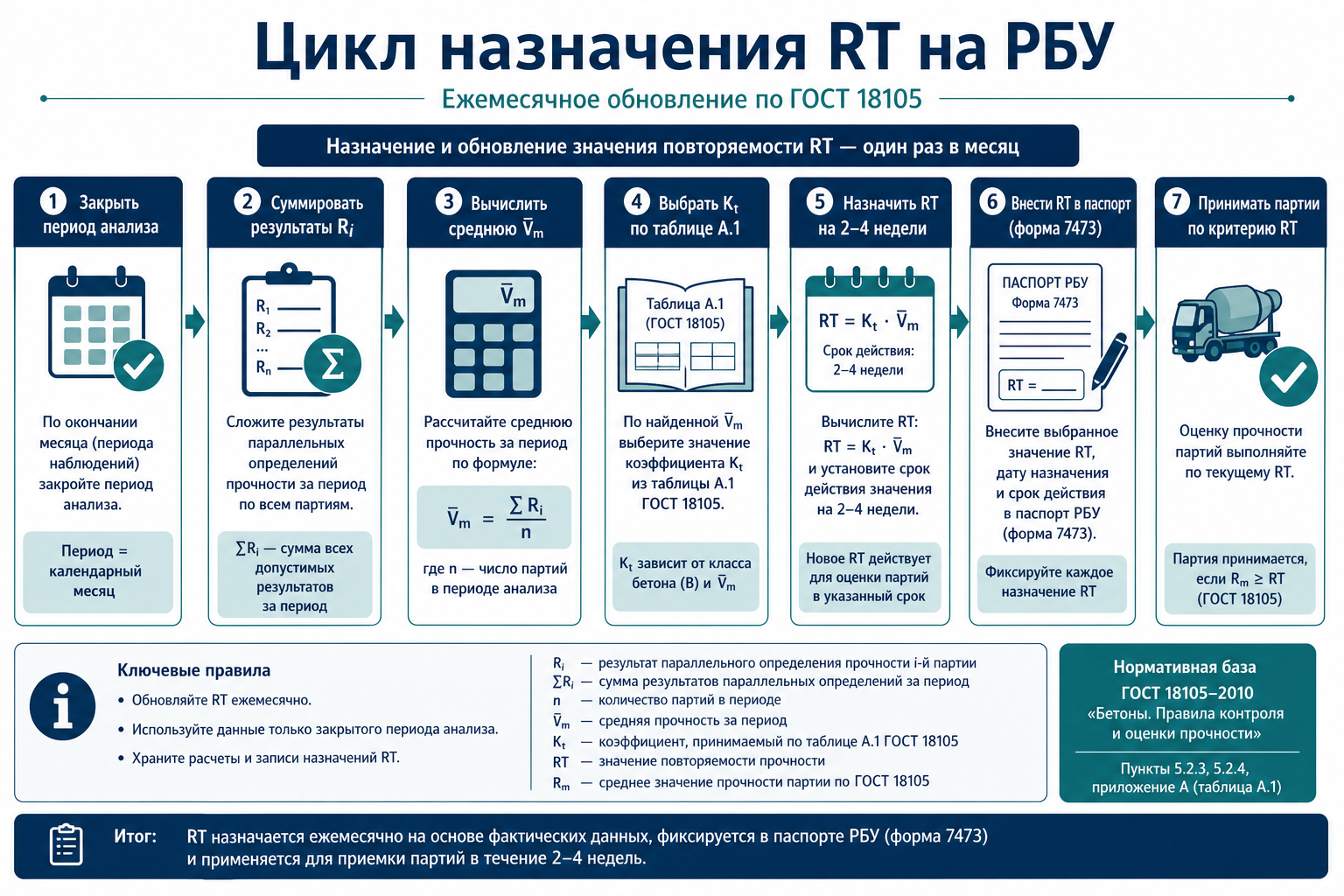

    Цикл назначения RT на РБУ

    Типовой календарь РБУ:

    1. Апр–июнь — анализ: собрать ≥ 30 Ri, V̄m = 7,2 %.
    2. Июль — контроль: RT = 27,25 МПа для B25 на весь июль ( выбранный срок ≤ 1 мес. ).
    3. Август — новый анализ за май–июль, новая RT на сентябрь.

    П. 6.5.4: RT указывают в документе о качестве партии ( паспорт 7473 ). ПТО сверяет дату и срок действия RT с программой контроля.

    Приёмка в контролируемом периоде — п. 6.5.2🔗

    П. 6.5.2 на каждую партию внутри контролируемого периода:

    Rm ≥ RT (11)

    Rmin ≥ Bнорm (12)

    RT не меняют после каждой смены — только по окончании анализа и начале нового контролируемого периода.

    Пример ( июль, RT = 27,0 МПа, B25 ):

    ПартияRm, МПаRmin, МПаВердикт
    12.0727,825,2Принята
    19.0726,524,8Не принята ( Rm < RT )
    26.0728,125,0Принята

    Одна «плохая» смена не повод сразу пересчитывать V̄m — если контролируемый период ещё не закрыт по программе.

    Отличие от схемы Б и Г🔗

    СхемаОднородностьRT
    АV̄m за анализФиксирована 1 нед. — 1 мес. ( 6.4.2 )
    БСкользящий Vc (8)Пересчёт при сдвиге окна партий
    ГVm ≤ Vг, Kт табл. А.3Без V̄m/Vc для Kт

    П. 6.4.2 не применяют к схеме Б — там нет «RT на июнь»** без пересчёта Vc. См. переход схем.

    Объединение составов — п. 6.1.3🔗

    П. 6.1.3: при объединении разных номинальных составов в одну партию ( схемы А или Б ) в первый контролируемый период Vm для объединённой партии принимают как среднее арифметическое Vm отдельных составов.

    Практика: при старте объединения RT может отличаться от «чистого» рецепта — ПТО проверяет обоснование в программе. См. объединение составов.

    Изделия ЖБИ — п. 7.3.1🔗

    П. 7.3.1: анализируемый период для схем А и Б на заводе изделий — также 1 нед. — 3 мес. Логика V̄m/Vc и RT — по п. 7.3.3 ( формула (8) из 6.3.3 ) и п. 7.4. См. приёмку изделий.

    Типичные ошибки🔗

    ОшибкаПочему неверно
    RT пересчитывают каждую смену по Vm партииЭто логика схемы В/Б, не А
    В паспорте нет срока RTПТО не проверит 6.4.2
    V̄m за месяц, а RT «с начала года»RT должна соответствовать последнему анализу
    Один анализ на B25 и B30 без разделенияRT и V̄m — по классу и составу
    V̄m ≥ 17 % — всё равно назначили KтОбласть недопустимых значений — п. 4.8
    Путают контролируемый период с партией 6.1.1Партия ≤ 1 нед. изготовления; период RT — отдельно

    Чек-лист технолога РБУ🔗

    1. Зафиксировать схему А ( ≥ 30 Ri ).
    2. Закрыть анализируемый период ( 1 нед. — 3 мес. ).
    3. Посчитать Vm каждой партии → V̄m (8).
    4. Kт из табл. А.1 → RT (9) по каждому виду прочности.
    5. Назначить контролируемый период ( 1 нед. — 1 мес. ) и дату старта.
    6. Внести RT в паспорт ( 6.5.4 ) и программу контроля.
    7. Принимать партии по (11)–(12) с неизменной RT до конца периода.
    8. По окончании — новый анализ.

    Цифровой инженер лаборатории LABGO🔗

    На РБУ ошибки с периодами дорого обходятся: лишний цемент месяцами или отклонённые паспорта с устаревшей RT.

    Цифровой инженер лаборатории LABGO:

    • различает анализируемый и контролируемый период по журналу партий;
    • считает V̄m (8) и Kт из табл. А.1;
    • напоминает о сроке 6.4.2 и записи RT в паспорт 6.5.4;
    • проверяет (11)–(12) против актуальной RT, не против Vm одной смены.

    Он не подписывает паспорт и не меняет договор с заказчиком — убирает расхождения между календарём завода и п. 6.4.2.

    FAQ🔗

    Сколько длится контролируемый период?🔗

    От 1 недели до 1 месяца ( п. 6.4.2 ). Конкретный срок — в программе контроля завода, не произвольно «пока не надоело».

    Можно ли менять RT в середине месяца?🔗

    Только после нового анализируемого периода и пересчёта V̄m. Не из-за одной партии с высоким Vm.

    Чем анализируемый период отличается от партии по 6.1.1?🔗

    Партия — объём смеси одного состава за смену–неделю. Анализируемый период — статистическое окно для V̄m ( до 3 мес. ) из многих партий.

    Действует ли 6.4.2 на монолите?🔗

    Нет. П. 6.4.2 — раздел 6 ( смесь на РБУ ). На монолите — Bф, не RT ( раздел 8 ).

    RT в паспорте обязательна?🔗

    Да по п. 6.5.4. Без RT ПТО не проверит (11) корректно.

    Лаборатории в каталоге LABGO🔗

    Связанные материалы🔗

    • Схема А на РБУ — V̄m, ≥ 30 Ri, приёмка
    • Паспорт качества смеси — 6.5.4, поля RT
    • RT и Kт — формула (9), табл. А.1
    • Схема Б — скользящий Vc, без 6.4.2
    • Переход схем Г→А→Б — когда включать фиксацию RT
    • Партия смеси — 6.1.1 vs периоды
    • Объединение составов — первый контролируемый период
    • п. 6.3.1 и п. 7.3.1 — анализируемый период — набор Ri до V̄m
    • Vm и однородность — расчёт Vm партии
    • Приёмка изделий — 7.3.1, аналог на ЖБИ
    • ГОСТ 18105-2018 — полный текст

    Статья подготовлена командой LABGO.AI. Факты сверены с п. 3.1.1, 3.1.8, 3.1.21, 6.1.3, 6.3.1–6.4.2, 6.5.2–6.5.4, 7.3.1 и приложением А (табл. А.1) ГОСТ 18105-2018 в базе LABGO.

    Лаборатории с контролем прочности бетонной смеси по ГОСТ 18105

    Ниже — лаборатории, у которых в каталоге цен LABGO есть услуги с привязкой к ГОСТ 18105-2018. Полный текст стандарта — на странице ГОСТа.

    3 лаборатории в каталоге.

    • Донская строительная лаборатория
    • Инфосмит
    • НИЛ «Политех-СКиМ-Тест»
