Норматив заменён: как не сдать комплект по отменённому СП
Акт ссылается на СП 70.13330.2012, а в реестре уже новая редакция или замена. Чеклист ПТО: где проверить актуальность, что обновить в ИД и когда остановить сдачу комплекта.
Иван ТимофеевВедущий инженер ПТО, LABGO16 сентября 2026 г.14 мин чтения
Как присвоить шифры актам, журналам и протоколам, чтобы реестр не развалился к сдаче. Маска кода, резерв блоков, сквозная нумерация тома — для инженера ПТО.
Почему техзаказчик и стройнадзор возвращают исполнительную документацию целиком, а не точечным замечанием. Десять типовых причин, мини-кейсы и чеклист профилактики для инженера ПТО.
С 2024 года единого «обязательного перечня СП» нет — но на объекте норма всё равно может быть обязательной. Алгоритм для ПТО: перечень 815, реестр требований, проект и приказ 344/пр.
15 сент. 2026 г.
14 мин
Получайте новые статьи на email
Экспертные материалы о НК и лабораторных исследованиях
Норматив заменён — как не сдать комплект по отменённому СП

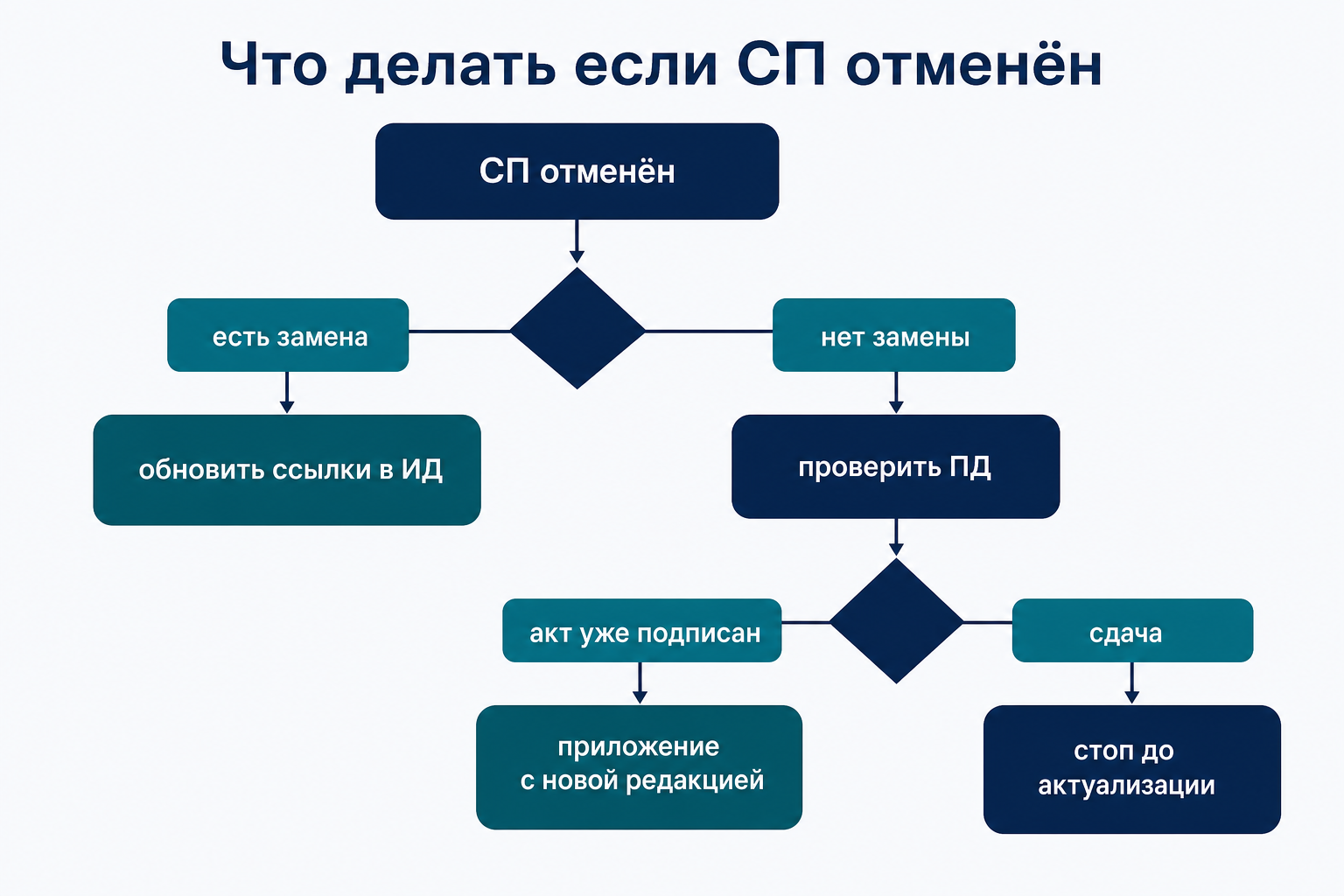

Технадзор вернул комплект: в АОСР указан СП, который в реестре помечен «отменён, заменён на …». ПТО перелистал 40 актов — половина с тем же кодом. Сдача через неделю, а «просто дописать новый номер» нельзя: меняется пункт, форма или предел.
Коротко. Актуальность СП проверяют до финальной сшивки: реестр документов Минстроя и faufcc.ru — статус и заменяющий документ; ПД/РД — какая редакция была на дату работ; матрица ИД — каждая ссылка в акте, протоколе, журнале. Если норма отменена без замены — сверка с ПД и решение через изменение проекта (ГрК ст. 52). Если есть замена — обновить ссылки и при необходимости приложить пояснение к уже подписанным актам.
Новые акты — по новому коду; подписанные — приложение «соответствие п. X нового СП п. Y старого»
B
Новая редакция того же СП
Работы до даты вступления изм. — старая редакция допустима; после — новая
C
ПД ссылается на старый СНиП
Действует иерархия: проект главнее, пока ПД не обновлён
D
Отмена без замены, требование в РД
Изменение ПД или согласованное отступление (ГрК ст. 52.7)
E
Сдача через 3 дня, 20 актов с ошибкой
Стоп-сдача, приоритетный проход по разделу, не точечные «исправления от руки»
Переписывание номера СП в подписанном акте без основания = формальное нарушение. Корректнее — новый лист акта, приложение или актуализированная копия по регламенту заказчика.
Соберите уникальные коды из реестра ИД → реестр Минстроя → для «отменён» откройте карточку замены → сверьте с РД. Подробнее о статусе обязательности — в статье про перечень Минстроя.
Если на дату скрытых работ действовала та редакция, на которую ссылался ПД — переделка не требуется. В акте указывают редакцию на дату работ. Новые работы — по новой.
ПТО ведёт реестр ссылок и не допускает сдачу с отменёнными кодами. ГИП — за согласование изменений ПД/РД. Заказчик утверждает перечень и принимает комплект.
