Защитный слой и армирование по СП 63: контроль и фиксация в ИД
К списку статей
ПТОСП 63АрматураИсполнительная документацияМонолитLABGO

Защитный слой и армирование по СП 63: контроль и фиксация в ИД

Как инженеру ПТО проверить защитный слой a₀ по проекту и СП 63.13330.2018, зафиксировать в АОСР и на исполнительной схеме. Таблица 10.1, фикаторы, типовые замечания.

Евгений СтроцкийИнженер ПТО, LABGO14 августа 2026 г.14 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Составление АОСР с ИИ

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

СП 63: как инженеру ПТО читать раздел бетона в проекте
Статья
ПТОСП 63

СП 63: как инженеру ПТО читать раздел бетона в проекте

Где в КЖ искать класс B, марки F и W, проектный возраст и вид бетона по СП 63.13330.2018. Чеклист для сверки с паспортом смеси, актом и протоколом — без путаницы с таблицей МПа для лаборатории.

13 авг. 2026 г.
15 мин
Комплект ИД на монолитное перекрытие: перечень и чеклист ПТО
Статья
ПТОИсполнительная документация

Комплект ИД на монолитное перекрытие: перечень и чеклист ПТО

Какие документы нужны на монолитную плиту перекрытия по 344/пр: захватка, АОСР, АООК, поэтажная ИГС с термовкладышами, протоколы R7/R28. Отличия от комплекта на фундамент.

17 авг. 2026 г.
15 мин
Комплект ИД на монолитный фундамент: перечень и порядок оформления
Статья
ПТОИсполнительная документация

Комплект ИД на монолитный фундамент: перечень и порядок оформления

Какие документы входят в комплект исполнительной документации на монолитный фундамент по 344/пр: журналы, АОСР, АООК, геодезические схемы, протоколы бетона. Последовательность работ и чеклист ПТО.

16 авг. 2026 г.
16 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Защитный слой и армирование в исполнительной документации

    На осмотре армокаркаса плиты П-3 прораб говорит: «фиксаторы стоят, схема потом». В проекте a₀ = 35 мм, замер линейкой на верхней сетке — 22 мм. АОСР уже подписан «по проекту». При приёмке технадзор вскрывает опалубку у стены — арматура прижата к сетке. ПТО возвращает комплект: нет подтверждения защитного слоя.

    Коротко. Защитный слой — расстояние от грани конструкции до ближайшей поверхности стержня (СП 63, п. 3.5, 10.3.1–10.3.2). ПТО сверяет a₀ из КЖ с фактом (фиксаторы, шаблон, геодезия), фиксирует в АОСР на армирование и исполнительной схеме (если в перечне ИД). Минимумы — табл. 10.1 СП 63; проект может задавать больше, но не меньше нормы.

    Кому пригодится

    Материал для инженеров ПТО и строительного контроля на монолите. Это контроль a₀ и армирования в ИД, а не чтение класса B в проекте и не допуски геометрии СП 70.

    Что проверять: проект → площадка → документ🔗

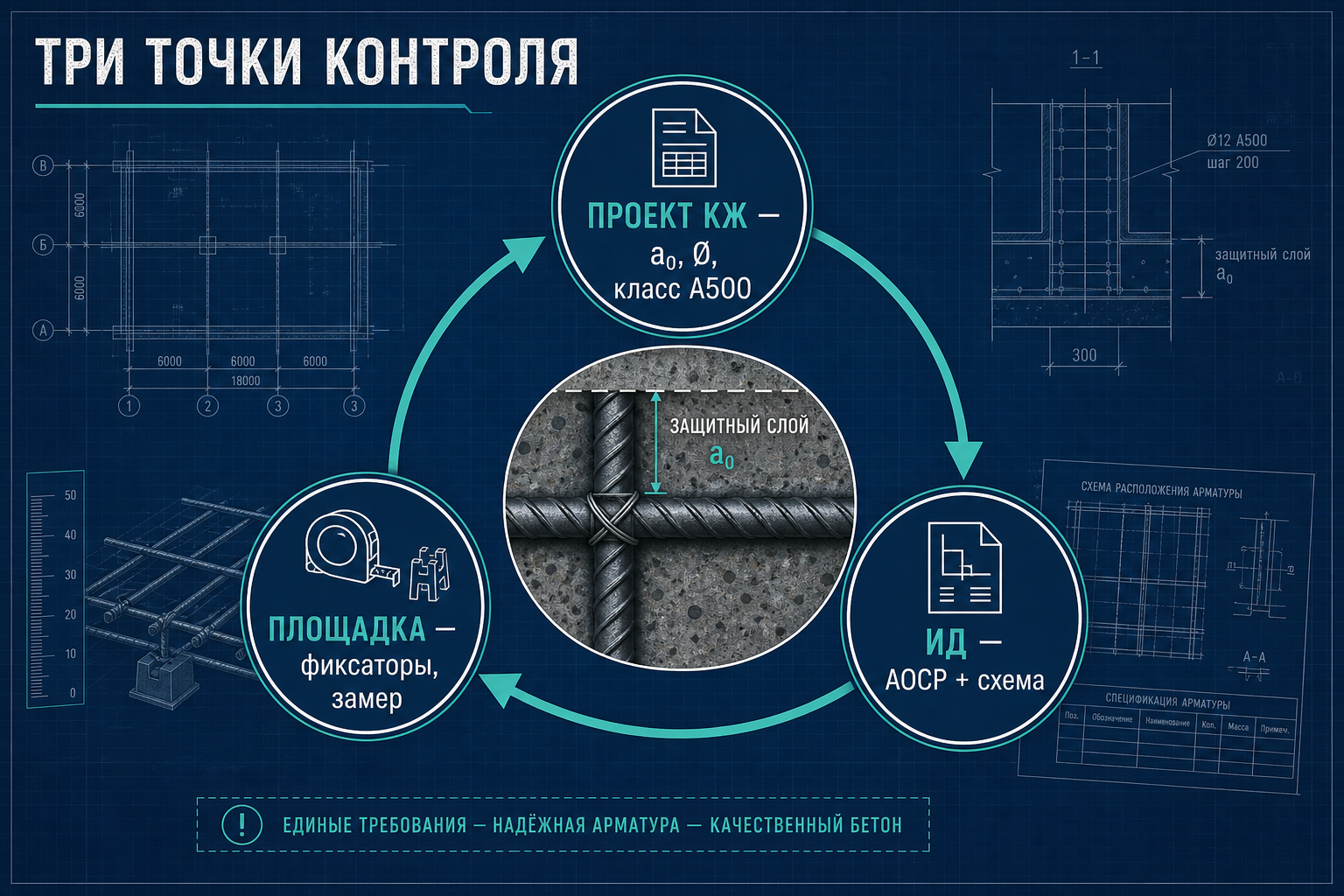

    Контроль защитного слоя — три точки сверки

    ТочкаИсточникЧто выписать
    1. ПроектКЖ, узлы, спецификацияa₀ верх/низ, диаметр стержней, класс A500
    2. ПлощадкаОсмотр до бетонаФиксаторы, шаг, зазоры, фото
    3. ИДАОСР, ИСФакт a₀, оси, марка элемента

    По бетонным работам: АОСР на армирование оформляется до бетонирования; исполнительная схема на армирование — по перечню заказчика (51872 не требует обязательно, но перечень решает).

    Минимальный защитный слой — табл. 10.1 СП 63🔗

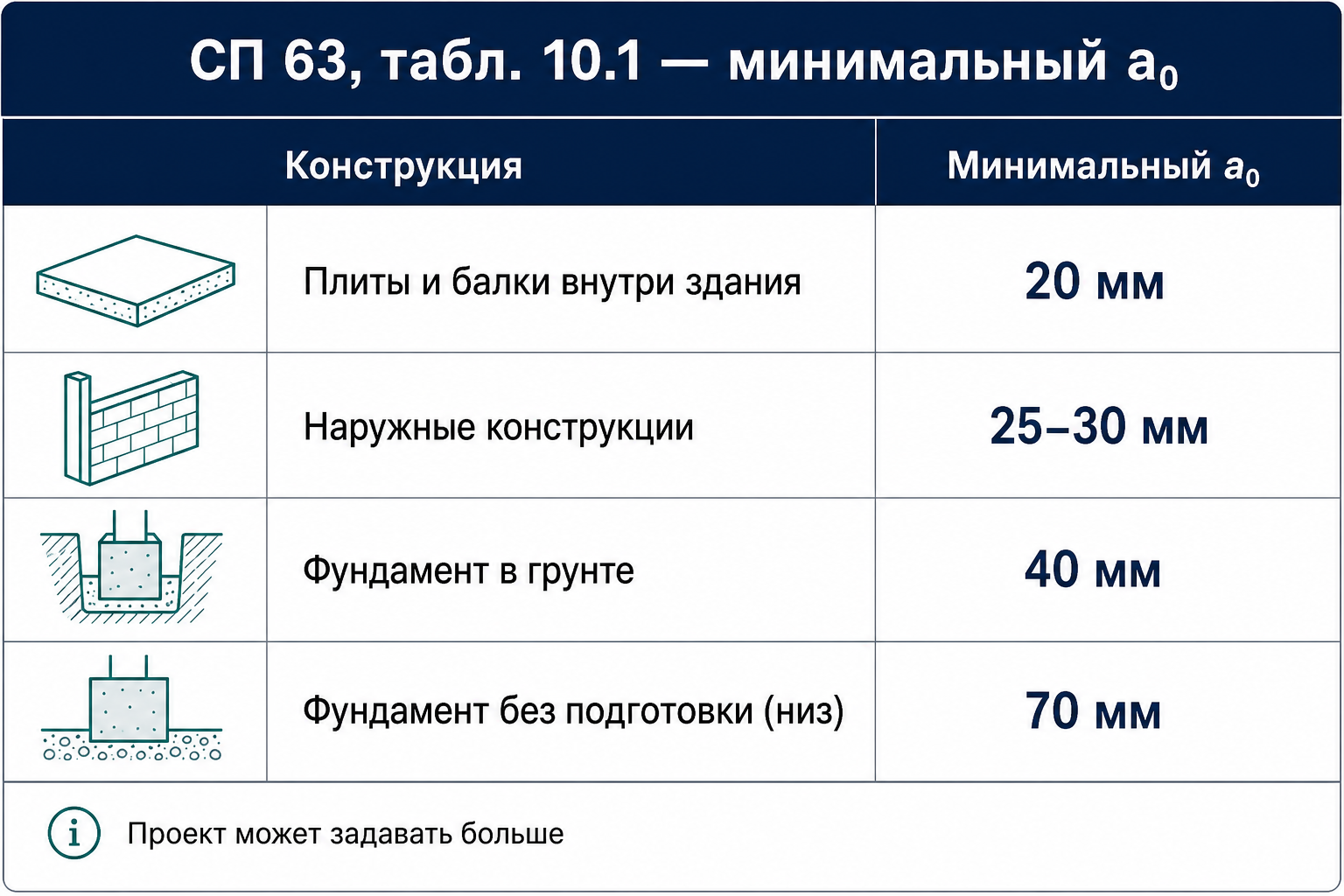

    Таблица 10.1 — ориентир для ПТО

    СП 63 (п. 10.3.2): толщина a₀ — из проекта с учётом СП 28 (агрессивная среда). Общие минимумы рабочей арматуры — табл. 10.1 (мм):

    Условия (упрощённо для ПТО)Минимум a₀, мм
    Плиты, стены, балки — внутри здания, сухая среда20
    Наружные стены, открытые конструкции25–30
    Фундаменты в грунте40
    Монолитный фундамент без бетонной подготовки (нижняя рабочая арматура)70

    Дополнительно (п. 10.3.2): a₀ ≥ диаметра стержня и ≥ 10 мм; для конструктивной арматуры — на 5 мм меньше, чем для рабочей; сборные элементы — минус 5 мм к таблице.

    ПТО не подменяет проектировщика: если в КЖ a₀ = 35 мм, контролируем 35, даже когда таблица даёт 20.

    Как фиксировать в АОСР и на схеме🔗

    ДокументЧто писатьТиповая ошибка
    АОСР на армированиеМарка, оси, класс арматуры, способ фиксации a₀«Арматура по проекту» без цифр
    Исполнительная схемаКонтур каркаса, отметки, a₀ на характерных точкахСхема без привязки к осям
    Фото / журналФиксаторы, опалубка до заливкиФото после бетона — a₀ не доказать
    Ссылка в п. 2Лист КЖ, узелУстаревшая ревизия

    СП 70 (п. 3.5): скрытые работы — до последующих операций. Армирование закрывается бетоном — акт до заливки.

    Расстояния между стержнями — когда замечают на приёмке🔗

    СП 63 (п. 10.3.5) — минимум в свету между стержнями (мм):

    Положение при бетонированииМинимум
    Нижняя арматура, 1–2 ряда25
    Верхняя арматура30
    Нижняя > 2 рядов или вертикальные стержни50

    ПТО не пересчитывает μ (п. 10.3.6), но видит «соты» слишком плотные — риск расслоения бетона.

    Типовые замечания и действия🔗

    ЗамечаниеПричинаДействие
    a₀ меньше проектаНет / мало фиксаторовДостать каркас, переставить, новый акт
    В акте Ø12, на площадке Ø14Подмена материалаРасхождение с проектом
    Нет схемы, есть только актПеречень ИД требуетДозаказать ИС или исключить из перечня официально
    Фото без привязкиНе доказательствоПодпись на снимке: ось, отметка, дата

    Было: инженер вручную сверяет узел КЖ с фото в мессенджере. В умном рабочем месте ПТО можно прикрепить лист КЖ и черновик АОСР — ассистент подсветит, если a₀ или класс арматуры в акте ≠ проекту, до подписи.

    Чеклист ПТО перед бетонированием🔗

    • a₀ из КЖ выписан для верха и низа
    • Фиксаторы по шагу проекта / СТО
    • Выборочный замер a₀ (≥ 3 точки на захватку)
    • АОСР на армирование подписан до бетона
    • ИС (если в перечне) с привязкой к осям
    • Класс арматуры = спецификация КЖ

    FAQ🔗

    Обязательна ли исполнительная схема на армирование?🔗

    ГОСТ Р 51872 не требует обязательно. Но утверждённый перечень ИД заказчика может требовать — см. структуру папок.

    Кто отвечает за a₀ — ПТО или прораб?🔗

    Производство ставит фиксаторы; ПТО / СК принимают скрытые работы по документам и осмотру. Подпись АОСР — после проверки.

    Как связано с классом бетона B25?🔗

    Разные параметры: B25 — бетон, a₀ — арматура. См. чтение бетона в проекте.

    Что сделать на объекте на этой неделе🔗

    1. На одной захватке замерьте a₀ в 3 точках — сравните с КЖ.
    2. Проверьте последний АОСР на армирование — есть ли цифры a₀.
    3. Добавьте фото фиксаторов в папку объекта до заливки.

    Попробовать умное рабочее место ПТО
