Изменения в проекте: как отразить в ИД без переделки комплекта
К списку статей
ПТОИсполнительная документацияРабочая документацияСдача объектаГрК РФLABGO

Изменения в проекте: как отразить в ИД без переделки комплекта

Вышла новая ревизия листа РД — что менять в исполнительной документации, а что оставить. Точечное обновление актов, схем, реестра и описи вместо «пересборки всего комплекта с нуля».

Иван ТимофеевВедущий инженер ПТО, LABGO19 сентября 2026 г.15 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Сверка состава ИД

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

Внеплановая проверка стройнадзора: что запрашивают и в какие сроки
Статья
ПТОИсполнительная документация

Внеплановая проверка стройнадзора: что запрашивают и в какие сроки

Инспектор ГСН приехал без предупреждения: просит разрешение на строительство, ОЖР и ИД по уже выполненным работам. Как ПТО собрать пакет на площадке и уложиться в срок предписания.

21 сент. 2026 г.
16 мин
Расхождение факта с проектом: алгоритм действий инженера ПТО
Статья
ПТОИсполнительная документация

Расхождение факта с проектом: алгоритм действий инженера ПТО

Обнаружили отступление от рабочей документации на площадке: пошаговый алгоритм для ПТО — зафиксировать факт, сверить с актуальным листом РД, оформить изменение или исправить работы. Не путать с несоответствием прочности.

10 авг. 2026 г.
15 мин
Замечания технадзора заказчика: чем отличаются от стройнадзора
Статья
ПТОИсполнительная документация

Замечания технадзора заказчика: чем отличаются от стройнадзора

Технадзор вернул том «Монолит» по договору — не хватает журнала. Госстройнадзор на той же неделе — расхождение с проектом по марке стали. Как ПТО различить контуры, сроки ответа и последствия для сдачи ИД.

21 сент. 2026 г.
16 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Изменения в проекте — отражение в исполнительной документации

    На объект пришёл комплект изменений РД: заменены три листа КР, добавлен узел на ВК. Прораб просит «перепечатать все акты» — 400 PDF. Инженер ПТО открывает реестр: половина строк не затронута изменением, но без правил легко уйти в полную переделку или, наоборот, оставить старые шифры в АОСР и получить возврат комплекта.

    Коротко. Изменение проекта ≠ пересборка всего ИД. Алгоритм ПТО: (1) получить утверждённую ревизию листов с номером, датой, основанием; (2) составить матрицу затронутых работ (лист → конструктив / участок → строки реестра); (3) классифицировать тип изменения; (4) точечно обновить документы по чеклисту; (5) зафиксировать в ведомости изменений и реестре. Это продолжение алгоритма расхождения, но фокус — когда РД уже изменена официально, а ИД нужно догнать без хаоса.

    Кому пригодится

    Материал для инженеров ПТО на объектах с текущими ревизиями РД (замена листов, уточнение узлов, перенос осей). Не про обнаруженное на площадке отступление до изменения проекта и не про отменённый СП.

    С чем не путать🔗

    МатериалФокусЗдесь
    Расхождение факта с проектомФакт ≠ РД, стоп работРД уже изменена — обновить ИД
    Иерархия ГрК → СП → проектПриоритет нормПроцедура обновления документов
    Норматив заменёнОтмена СП/ГОСТИзменение листа РД
    ИИ-сверка с проектомИнструментРучной регламент ПТО
    План 30 дней до сдачиГрафикБлок «изменения РД» внутри фазы I

    Три типа изменения проекта🔗

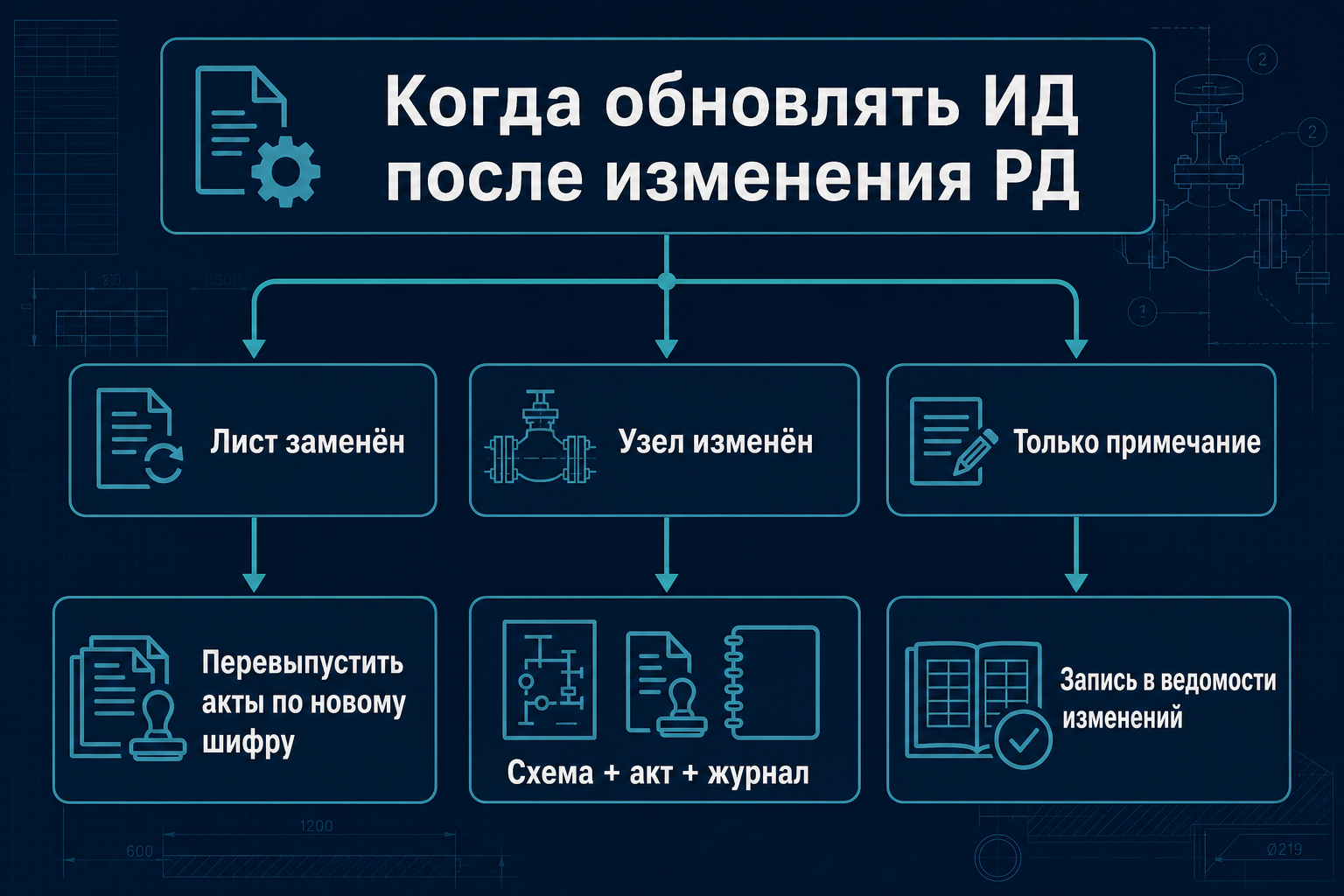

    Когда обновлять ИД после изменения РД

    ТипПримерЧто менять в ИДЧто не трогать
    А. Замена листаКР-04 rev.2 → rev.3, геометрия та жеШифр листа в актах после этой ревизии; ссылки в реестреАкты на работы до даты изменения — с пометкой rev.
    Б. Изменение узла / маркиДругой класс бетона, иной диаметр трубыАОСР, схема, журнал, протокол ИЛ по цепочкеНезатронутые разделы
    В. Перенос / отмена работУбрали участок сетиАннулировать или не выпускать акты; строка реестра ✗Соседние тома без связи

    Ст. 48 и 52 ГрК задают порядок изменения РД; ПТО не утверждает проект — но ИД обязана соответствовать действующей ревизии на дату освидетельствования (344/пр).

    Алгоритм: от листа изменений до реестра🔗

    ШагДействиеАртефакт
    1Получить комплект изменений (листы, ведомость, основание)Письмо заказчика / ГИП
    2Сверить с мастер-реестром: какие строки ссылаются на старый шифрТаблица «старый → новый лист»
    3Разделить работы: до и после даты вступления измененияГрафик / журнал
    4Для типа Б — проверить цепочку акт → протокол → журналСписок ✗
    5Перевыпустить или дополнить исполнительные схемы (51872)PDF с новым шифром РД
    6Обновить АОСР / АООК на незакрытые участкиЧерновики, не подписанные ранее
    7Строка реестра: новый шифр, версия PDF, датаНумерация
    8Запись в ведомости изменений ИД (если принята на объекте)Приложение к тому
    9Пересмотреть опись томов только для затронутых томовНе весь комплект

    Правило: не перепечатывать акты на уже принятые и переданные заказчику работы, если изменение не затрагивает их содержание — достаточно ведомости со ссылкой на rev. старого листа. Если изменение меняет описанные в акте параметры — нужен дополнительный документ или перевыпуск по регламенту заказчика.

    Чеклист обновления ИД🔗

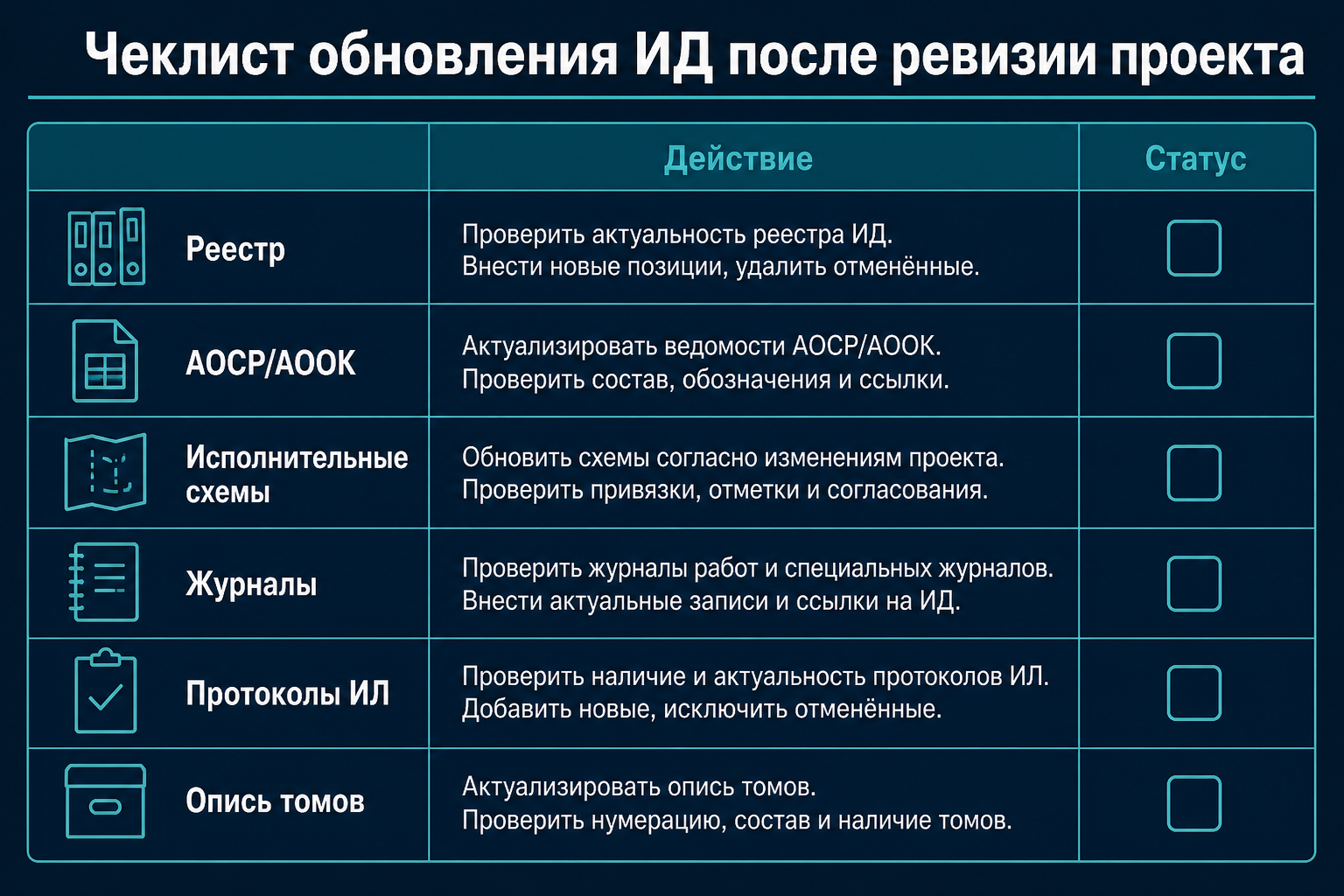

    Чеклист обновления ИД после ревизии проекта

    №ДокументДействие при изменении РДКритерий «готово»
    1РеестрОбновить шифр листа, версию PDFНет ссылок на отменённый rev. без пометки
    2АОСР / АООКНовый шифр в п. «основание»; марки/размеры по rev.Подпись после фактического выполнения
    3Исполнительные схемыПривязка к новому листу; факт не менялся — новая ссылкаСхема = факт + действующая РД
    4ЖурналыЗапись о работе по rev.; при смене марки — новая строкаХронология ✓
    5Протоколы ИЛПри смене класса/марки — новая заявкаПротокол соответствует акту
    6Опись томаЛист изменений в приложении; замена листов в томеСогласовано с структурой папок

    Когда полная переделка всё же нужна🔗

    1. Массовая замена раздела (новый корпус вместо блока) — пересборка тома и реестра раздела.
    2. Акты уже сданы с параметрами, противоречащими новой РД, без ведомости изменений.
    3. Изменение затрагивает несущие конструкции — цепочка АООК и комплект по монолиту пересматривается целиком.
    4. Заказчик в договоре требует единую ревизию всех листов в комплекте к дате сдачи — см. план 30 дней, фаза I.

    В остальных случаях — точечная правка дешевле и быстрее.

    Типовые ошибки🔗

    ОшибкаПоследствиеПравильно
    Менять только шифр в Word, не на площадкеРасхождение на приёмкеСначала расхождение, потом rev.
    Игнорировать «мелкий» лист ВКДыра в комплекте сетейМатрица по всем разделам
    Не фиксировать дату rev.Спор «по какому проекту залили»Журнал + реестр
    Пересшивать все 20 томовПростой 2 неделиТолько затронутые тома
    Работать по PDF «для ознакомления»ИД на неутверждённой РДЖдать комплект изменений

    FAQ🔗

    Нужно ли аннулировать старые акты?🔗

    Если акт соответствовал действующей на тот момент РД и факту — обычно нет. Добавьте в ведомость изменений ссылку: «работы п. X выполнены по КР-04 rev.2». Перевыпуск — если содержание акта устарело относительно новой rev.

    Как связать с КС-2 и сметой?🔗

    Изменение РД может менять объёмы — согласуйте с ПТО/сметчиком до закрытия объёмов в АОСР и КС-2. ИД и смета должны ссылаться на одну rev.

    Что делать, если изменение пришло за неделю до сдачи?🔗

    Включите в 30-дневный план: приоритет — строки реестра ✗ по новым листам, пробная сверка с технадзором Д4.

    Поможет ли ИИ?🔗

    Сверка ИД с проектом находит устаревшие шифры в PDF актов; решение о перевыпуске — инженер ПТО.

    Что сделать на объекте на этой неделе🔗

    1. Завести таблицу «старый лист → новый rev. → строки реестра».
    2. Пройти чеклист по шести типам документов.
    3. Не подписывать новые акты со старым шифром РД.
    4. Согласовать с заказчиком формат ведомости изменений ИД.
    5. Запланировать пересмотр описи только для затронутых томов.

    Попробовать умное рабочее место ПТО

    Зарегистрируйтесь как инженер ПТО — сверка шифров РД в актах с актуальной ревизией, точечное обновление реестра. На практике — сверка состава ИД. О продукте — ИИ для инженера ПТО.

    Связанные материалы🔗

    • Расхождение факта с проектом
    • 10 причин возврата комплекта
    • Хронология акт — протокол — журнал
    • Реестр перед сдачей
    • ИИ и сверка ИД с проектом
    • ИИ и массовое переоформление актов
    • План работ ПТО за 30 дней
