Расхождение факта с проектом: алгоритм действий инженера ПТО
Обнаружили отступление от рабочей документации на площадке: пошаговый алгоритм для ПТО — зафиксировать факт, сверить с актуальным листом РД, оформить изменение или исправить работы. Не путать с несоответствием прочности.
Евгений СтроцкийИнженер ПТО, LABGO10 августа 2026 г.15 мин чтения
Инспектор ГСН приехал без предупреждения: просит разрешение на строительство, ОЖР и ИД по уже выполненным работам. Как ПТО собрать пакет на площадке и уложиться в срок предписания.
Вышла новая ревизия листа РД — что менять в исполнительной документации, а что оставить. Точечное обновление актов, схем, реестра и описи вместо «пересборки всего комплекта с нуля».
На осмотре арматурного каркаса инженер ПТО замерил шаг стержней 250 мм, на листе КР-04 в комплекте подрядчика — 200 мм. Прораб говорит: «так удобнее, потом поправим в акте». Так нельзя: расхождение факта и утверждённой рабочей документации нужно зафиксировать, классифицировать и оформить по процедуре — до подписи АОСР и заливки бетона.

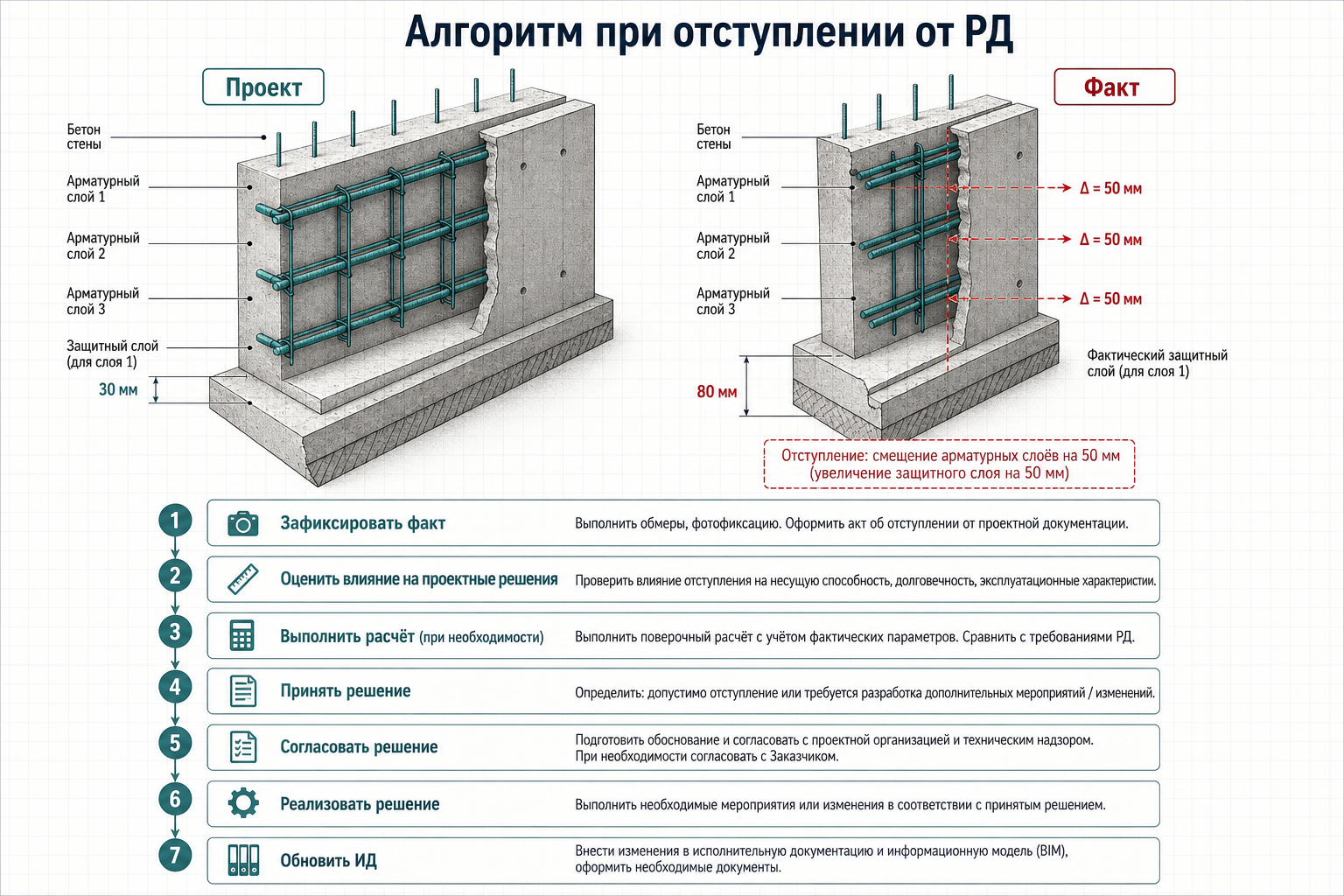

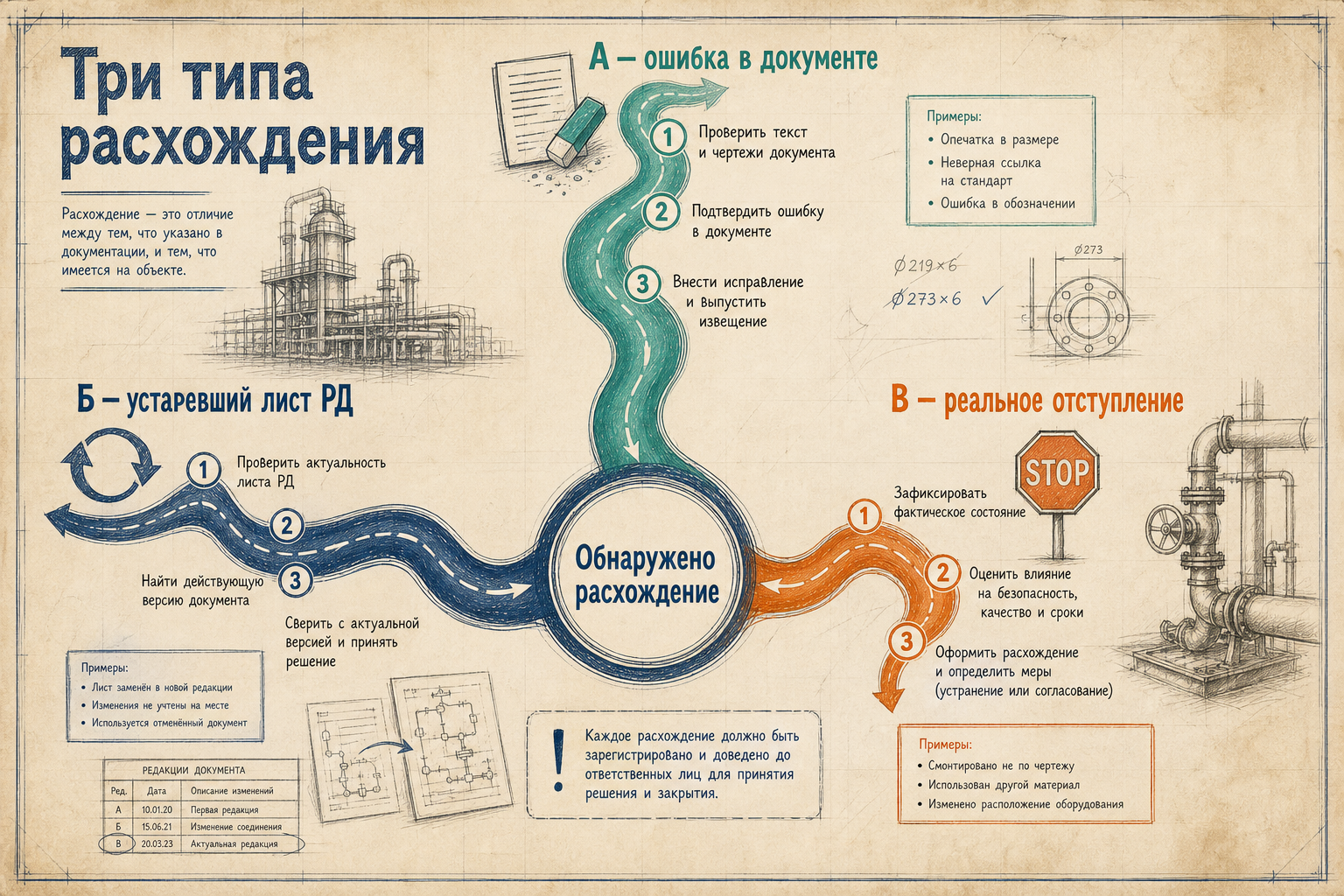

Коротко. Алгоритм ПТО: (1) зафиксировать факт (замер, фото, исполнительная схема); (2) сверить с актуальной редакцией РД (номер листа, дата, ревизия); (3) определить тип — ошибка в документе, устаревший лист или реальное отступление; (4) при отступлении — остановить закрытие работ, уведомить стройконтроль и проектировщика; (5) выбрать путь: приведение к проекту или оформление изменения в РД по ст. 48 и 52 ГрК РФ; (6) только после этого обновить ИД (акты, схемы, журналы). «Согласовать отступление» записью в журнале авторского надзора нельзя — ЖАН фиксирует нарушения, не заменяет изменение проекта.
Кому пригодится
Материал для инженеров ПТО и строительного контроля, которые на площадке или при сверке ИД нашли несоответствие геометрии, марки, узла проекту. Это общий алгоритм, а не прочность бетона не прошла и не автосверка ИИ.
Ст. 53 ГрК РФ: строительный контроль проверяет соответствие работ утверждённой проектной документации (с учётом изменений РД по ст. 52). ПТО передаёт расхождение до подписи актов — иначе возврат на построчной проверке или при сдаче (10 ошибок).
