Замечания технадзора заказчика: чем отличаются от стройнадзора
К списку статей
ПТОИсполнительная документация344/прСтроительный контрольСдача объектаLABGO

Замечания технадзора заказчика: чем отличаются от стройнадзора

Технадзор вернул том «Монолит» по договору — не хватает журнала. Госстройнадзор на той же неделе — расхождение с проектом по марке стали. Как ПТО различить контуры, сроки ответа и последствия для сдачи ИД.

Евгений СтроцкийИнженер ПТО, LABGO21 сентября 2026 г.16 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Сверка состава ИД

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

Десять причин возврата комплекта ИД: разбор реальных случаев
Статья
ПТОИсполнительная документация

Десять причин возврата комплекта ИД: разбор реальных случаев

Почему техзаказчик и стройнадзор возвращают исполнительную документацию целиком, а не точечным замечанием. Десять типовых причин, мини-кейсы и чеклист профилактики для инженера ПТО.

15 сент. 2026 г.
15 мин
Топ замечаний стройнадзора по исполнительной документации
Статья
ПТОИсполнительная документация

Топ замечаний стройнадзора по исполнительной документации

Частые замечания при приёмке ИД: неполный комплект, хронология, подписи, пустой п. 4 АОСР, протоколы и реестр. Как отвечать ПТО и что закрыть до повторной сдачи.

19 авг. 2026 г.
16 мин
ИИ и подготовка ответа на замечание стройнадзора: черновик письма ПТО
Статья
ПТОИсполнительная документация

ИИ и подготовка ответа на замечание стройнадзора: черновик письма ПТО

Предписание на три страницы — срок 10 дней. Как ИИ-ассистент LABGO разбирает пункты замечания по ИД, находит документы в объекте и собирает черновик мотивированного ответа — а что подписывает только инженер ПТО.

26 сент. 2026 г.
16 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Технадзор заказчика и госстройнадзор — замечания по ИД

    На одной неделе ПТО получает два «возврата». Технадзор заказчика по договору: «в том «Монолит» нет журнала бетонных работ, реестр не сходится с описью — комплект не принимаем». Инспектор госстройнадзора: «марка стали в АОСР не соответствует листу КР-12 ПД, акт подписан до протокола испытаний». Прораб: «и там, и там — замечания, ответ один». Для ПТО это разные контуры: разное основание, разный регламент ответа и разные последствия для сдачи объекта.

    Коротко. Технадзор заказчика (строительный контроль застройщика / техзаказчика) проверяет ИД по договору, составу 344/пр и регламенту объекта — чаще на промежуточных этапах и перед оплатой. Государственный строительный надзор (если распространяется на объект) проверяет соответствие проекту и законам о строительстве (ГрК, ст. 54). Замечания обоих фиксируют письменно; п. 6 состава 344/пр требует включать замечания застройщика и контролирующих лиц в комплект ИД. Ниже — сравнение по шести параметрам и алгоритм ответа ПТО.

    Кому пригодится

    Материал для инженеров ПТО и специалистов строительного контроля, которые получают замечания от заказчика и ГСН и не смешивают ответы. Это не топ-10 замечаний по ИД целиком и не роли по СП 543 — здесь различие контуров при одной и той же папке «ИД».

    С чем не путать🔗

    МатериалФокусЗдесь
    Топ замечаний по ИДЧто возвращают чащеКто выдал и на каком основании
    СП 543 — два контура контроляЛОС vs заказчикЗамечания технадзора vs ГСН
    10 причин возврата комплектаОтказ принять весь томТочечное vs системное
    ГрК 52–55 и ИДСт. 52–55Ст. 53 vs 54 в практике замечаний
    Приёмка ИД от субподрядчикаКонтур суб → генподрядЗамечания заказчика к генподряду
    ИИ — ответ на замечаниеЧерновик письма по предписаниюКто выдал и основание

    Два контура — одна папка «ИД»🔗

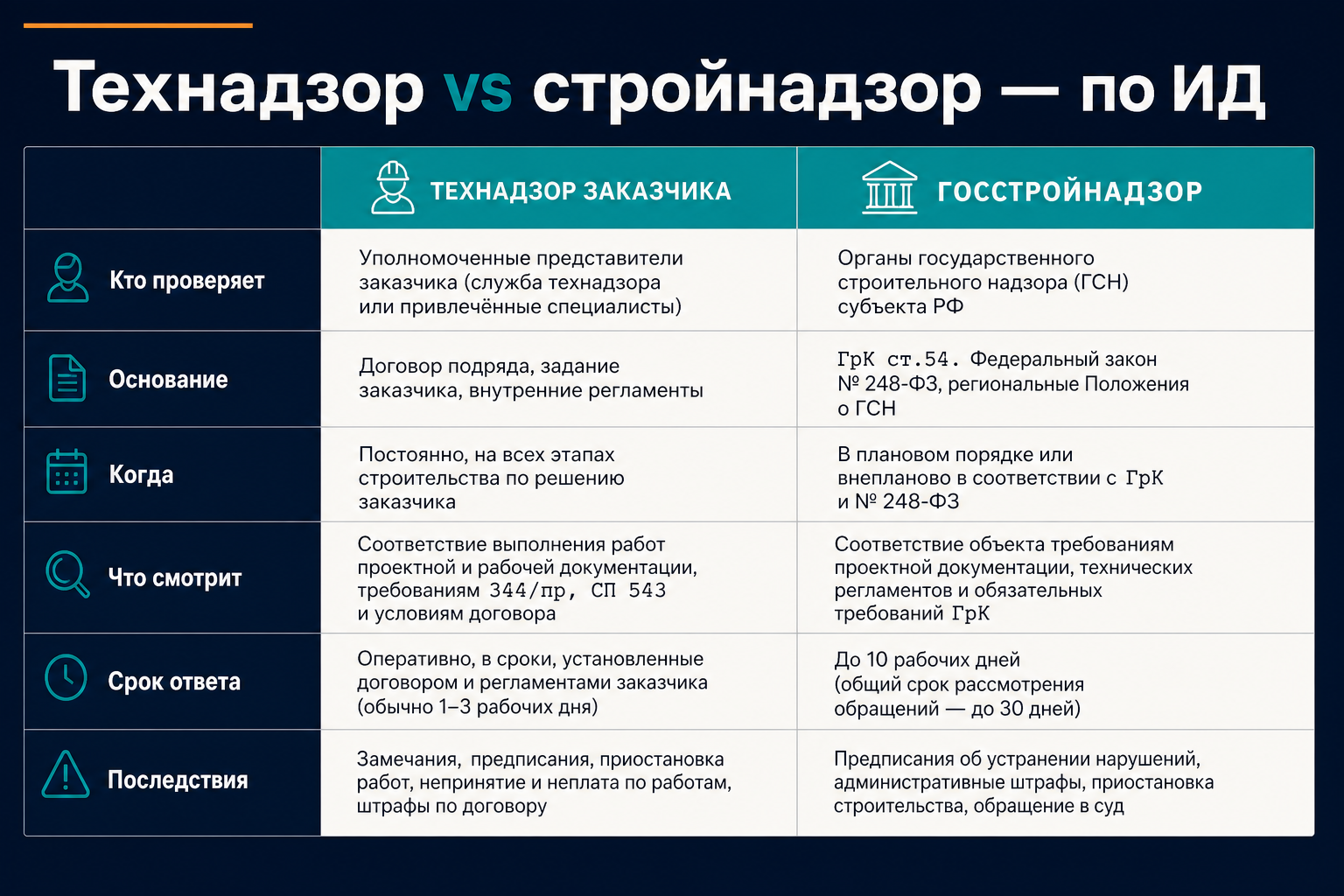

    Сравнение технадзора заказчика и госстройнадзора

    Правовая база — ст. 53 ГрК (строительный контроль участников) и ст. 54 ГрК (государственный строительный надзор). ПП РФ № 468, п. 3: контроль ведут подрядчик и заказчик. СП 543, п. 5.3: заказчик контролирует полноту, сроки и достоверность контроля подрядчика — это и есть практический технадзор на объекте.

    ПараметрТехнадзор / стройконтроль заказчикаГосстройнадзор (ГСН)
    КтоПредставитель застройщика, техзаказчика, по договору — эксплуатирующая организацияИнспектор органа ГСН (если надзор распространяется)
    ОснованиеДоговор, перечень ИД, 344/пр, регламент объектаГрК, ПД / РД, техрегламенты, ст. 54
    КогдаПоэтапно: скрытые работы, этаж, раздел; перед КС / оплатойПлановые и внеплановые проверки; перед ЗОС
    Что смотритКомплектность, хронология, подписи, реестр, договорный переченьСоответствие проекту, обязательность актов, качество доказательств
    ФормаЖурнал замечаний, письмо, предписание по регламенту заказчикаАкт проверки, предписание (полномочия надзора)
    Срок ответаДоговор / регламент объекта (часто 5–10 раб. дней)Срок в предписании; неисполнение — меры надзора

    Важно: на объекте без госстройнадзора замечания идут только от заказчика и его технадзора — это не «слабее», а другой контур без актов ГСН.

    Типовые замечания — где пересекаются, где нет🔗

    ТемаЧаще у технадзораЧаще у ГСН
    Нет документа из перечня договора✓реже
    Реестр ≠ опись✓✓
    Пустой п. 4 АОСР✓✓
    Марка / класс ≠ ПД✓✓ (акцент на проект)
    Просроченный протоколпо регламенту заказчика✓
    Нет ЖВК / ОЖР✓✓
    Работы без разрешения на строительствореже✓
    Отсутствие ЗОС / нарушение порядка ввода—✓ (на финале)

    Пересечение по формулировкам не значит, что ответ один: технадзор закрывает пункт реестром и договором; ГСН — ссылкой на проект и норму.

    Алгоритм ответа для ПТО🔗

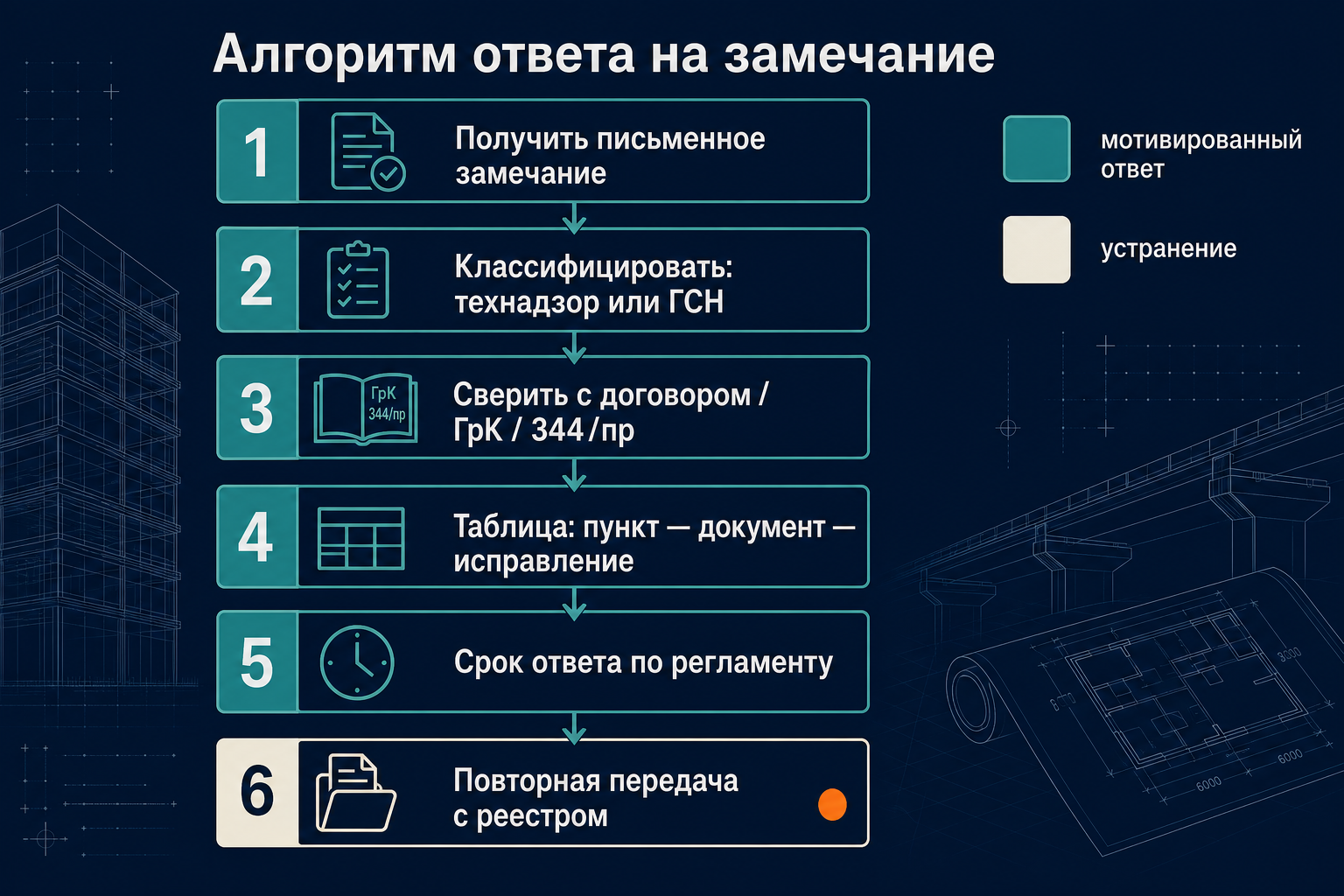

    Алгоритм ответа на замечание технадзора или ГСН

    ШагДействиеАртефакт
    1Зафиксировать письменное замечание (скан / ЭДО)Номер, дата, подписант
    2Классифицировать: заказчик или ГСНРазная «колонка» в таблице ответа
    3На каждый пункт — норма: договор / 344/пр / ГрК / ПДНе «исправим», а «п. X — документ Y»
    4Таблица: пункт замечания → документ → исправление / мотивированный отказПриложение к письму
    5Срок — по договору или предписаниюКалендарь в 30-дневном плане
    6Повторная передача с обновлённым реестромКопия в п. 6 состава 344/пр

    Мотивированный отказ уместен, если замечание не следует из договора или 344/пр (например, требуют документ вне согласованного перечня) — но формулировка должна быть конкретной, не «не обязаны».

    Ошибки ПТО при смешении контуров🔗

    ОшибкаПоследствиеКак избежать
    Один ответ «на всех» без разделенияГСН не принимает ссылку на договор вместо ПДДве секции в письме
    Устное «исправим» без реестраПовторный возврат всего комплектаПисьменная таблица + реестр
    Закрыли форму, не закрыли суть (марка в п. 3)Предписание на повторной проверкеСверка с проектом до ответа
    Путать стройконтроль заказчика и ЛОС подрядчикаПодпись «контролёра» без полномочийСП 543, п. 5.1
    Игнор срока по предписанию ГСНЭскалация надзораОтдельный трекер сроков

    FAQ🔗

    Может ли технадзор требовать то, чего нет в 344/пр?🔗

    344/пр задаёт минимальный состав ИД. Договор и перечень по СП 48 могут быть шире. Если пункта нет ни в договоре, ни в согласованном перечне — возможен мотивированный ответ, не отказ от всего комплекта.

    Обязан ли ПТО отвечать на замечание технадзора в срок договора?🔗

    Да, если договор / регламент объекта это предусматривает. 344/пр, п. 6 состава: замечания включают в ИД — значит, их фиксируют и закрывают документально, а не «забывают» после устранения.

    Чем отличается от топа замечаний стройнадзора?🔗

    Там — что возвращают чаще (комплектность, хронология). Здесь — кто проверяет и какое основание у каждого пункта. Один и тот же «пустой п. 4 АОСР» технадзор закроет по 344/пр; ГСН — в контексте соответствия скрытым работам по проекту.

    Если госстройнадзора на объекте нет — статья не нужна?🔗

    Нужна: технадзор заказчика остаётся по ст. 53 ГрК и договору. Алгоритм ответа и таблица комплектности — без колонки ГСН, но с тем же дисциплиной реестра.

    Связано ли с приёмкой от субподрядчика?🔗

    Да. Замечания заказчика к генподряду часто выявляют дыры, которые суб не закрыл при передаче. ПТО не пересылает ответ субу «как есть» — сначала внутренняя приёмка, потом ответ заказчику.

    Что сделать на объекте на этой неделе🔗

    1. Разложите открытые замечания на две колонки: заказчик / ГСН.
    2. На три случайных АОСР — основание каждого пункта (договор vs ПД).
    3. Обновите реестр — статусы «ответ отправлен» / «закрыто».

    Попробовать умное рабочее место ПТО

    Зарегистрируйтесь как инженер ПТО — черновик таблицы ответа на замечания и сверка комплекта перед передачей. На практике — сверка состава ИД. О продукте — ИИ для инженера ПТО.
