В акте скрытых работ — 118 м³, на исполнительной схеме — 120 м³, в черновике КС-2 — 125 м³. Как инженеру ПТО выстроить цепочку объёмов без возврата ИД и споров с заказчиком.
Евгений СтроцкийИнженер ПТО, LABGO20 сентября 2026 г.14 мин чтения
Акт освидетельствования скрытых работ — что означает аббревиатура, по какому приказу оформляется, когда его подписывают и чем АОСР не является. Входная статья для инженера ПТО с отсылкой к сценарию на холсте.
На схеме 120 м³, в черновике акта — 118 м³. Как ИИ-ассистент LABGO извлекает размеры с листа РД и исполнительной схемы, предлагает объём для п. 1 АОСР — и что подтверждает только инженер ПТО на объекте.
От этапа работ и файлов объекта до полей пп. 1–7 образца 344/пр: как помощник LABGO собирает черновик акта скрытых работ, что подставляет автоматически и что остаётся за инженером ПТО.
7 авг. 2026 г.
14 мин
Получайте новые статьи на email
Экспертные материалы о НК и лабораторных исследованиях
АОСР на бетонирование плиты П-4: в п. 1 — «118 м³», на исполнительной схеме — ведомость «120 м³», сметчик в КС-2 набрал 125 м³ «с запасом». Стройконтроль: «объёмы не сходятся — акт не подписываем». Прораб: «КС-2 — дело бухгалтерии». Для ПТО это один захват работ: расхождение в ИД — основание для возврата, даже если качество бетона подтверждено протоколом.
Коротко. АОСР фиксирует факт скрытых работ (п. 1 — наименование и границы захватки; объёмы — в тексте акта, на исполнительной схеме или в ведомости объёмов). КС-2 — учёт выполненных работ для оплаты по договору; цифры должны сходиться в разумных пределах с ИД, но ПТО не подписывает КС-2 — он не даёт акту с объёмами, противоречащими схеме и журналу. Ниже — цепочка «акту → схема → журнал → КС-2», допуски и чеклист перед подписью АОСР.
Кому пригодится
Материал для инженеров ПТО и строительного контроля на объектах с генподрядом и субподрядом, где АОСР и КС-2 идут параллельно. Это не построчная проверка АОСР целиком и не изменения в проекте — только объёмы.
344/пр не требует дублировать КС-2 в приложениях АОСР, но требует, чтобы исполнительная схема (п. 4) подтверждала предъявленные работы. Если в КС-2 125 м³, а в схеме 118 м³ — спор уже не «между бухгалтериями», а о достоверности ИД.

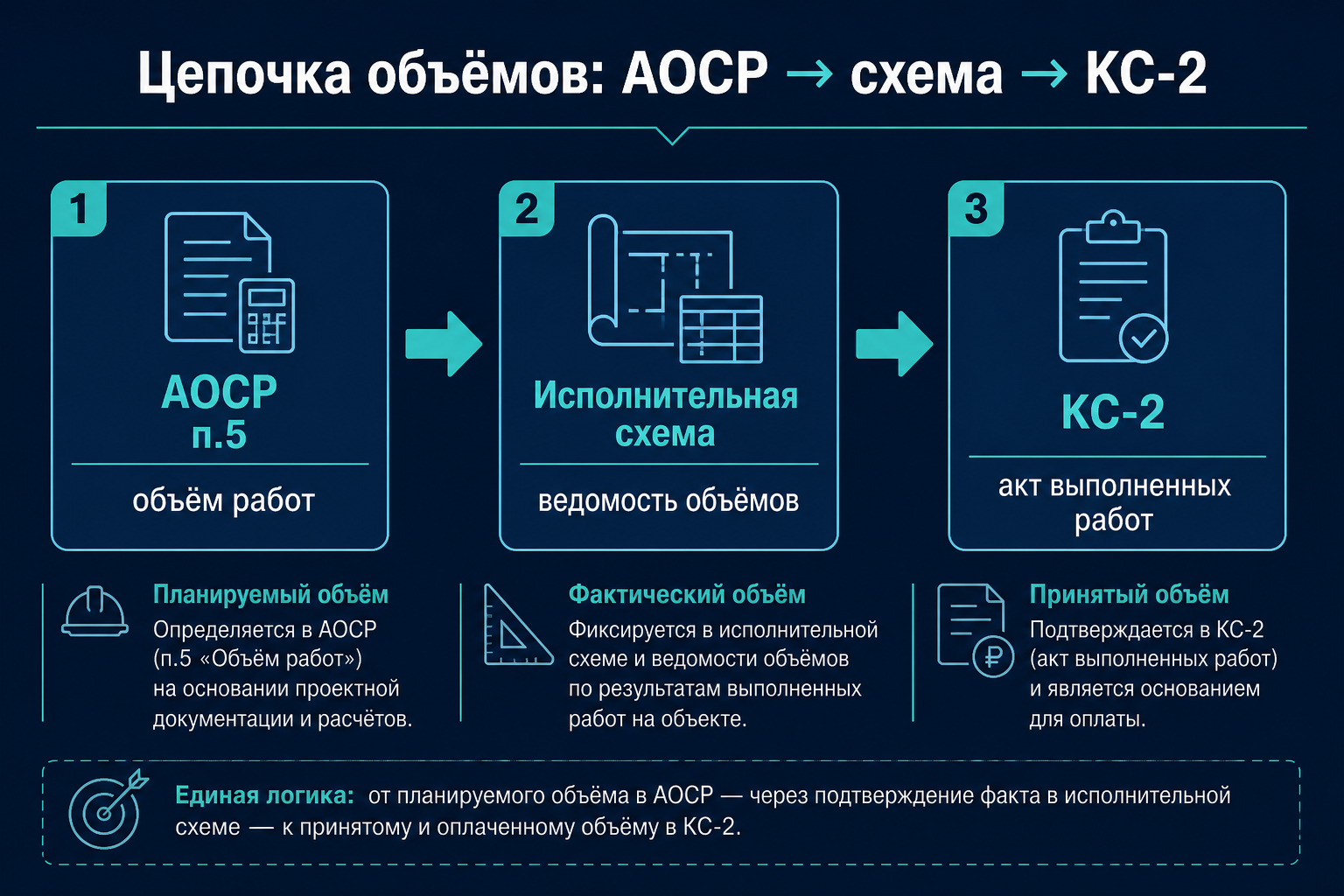

Захватка (оси, отметка) → замер на площадке → ведомость на ИГС
↓
п. 1 АОСР (тот же захват, тот же объём ± допуск)
↓
журнал (партия бетона / объём укладки — где применимо)
↓
КС-2 (та же позиция сметы, тот же период — сверка ПТО+сметчик)
Правило ПТО: одна захватка = один якорный объём на схеме; АОСР не может описывать больший объём, чем подтверждён схемой и журналом.
Образец 344/пр требует наименование скрытых работ. Объём часто указывают в п. 1 или отсылают к ведомости на схеме в п. 4. Пустой п. 4 при количественном споре — слабая позиция на приёмке.
