Промежуточный и проектный контроль монолита: сколько конструкций проверять по п. 8.1.4 ГОСТ 18105

Практический разбор п. 8.1.4 и 8.5.1–8.5.2 ГОСТ 18105: в промежуточном возрасте — не менее одной конструкции каждого вида из группы, в проектном — сплошной контроль, отдельный Bнorm и Bф по формуле (17).

Евгений СтроцкийИнженер ПТО, эксперт по ГОСТ 1810530 декабря 2025 г.16 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

Согласование схемы контроля прочности с проектом: ГОСТ 18105
Статья
П. 8.5.4Проектная организация

Согласование схемы контроля прочности с проектом: ГОСТ 18105

Практический маршрут для ПТО и начальника ИЛ: когда после отказа по (17) лаборатория передаёт данные проектировщику, что входит в пакет по п. 8.5.3, как связаны 8.5.5 и 8.2.4, и почему ИЛ не решает об усилении конструкции.

5 февр. 2026 г.
16 мин
Документ контроля Bф на монолите: что указать по ГОСТ 18105
Статья
П. 8.5.3Документ контроля

Документ контроля Bф на монолите: что указать по ГОСТ 18105

Практический разбор для лаборанта и ПТО: п. 8.5.3, обязательные поля документа о результатах контроля, Bф по каждой конструкции или группе, связь с формулами (13)–(16) и приёмкой (17), типичные дефекты протоколов.

21 янв. 2026 г.
16 мин
Какую формулу Bф применить на монолите: (13), (14), (15) или (16) по ГОСТ 18105
Статья
Формула (13)Формула (14)

Какую формулу Bф применить на монолите: (13), (14), (15) или (16) по ГОСТ 18105

Практический алгоритм для лаборанта и ПТО: п. 8.4.1–8.4.4, выбор формулы Bф по схеме В или Г, числу участков n, типу конструкции и методу контроля — без подмены (13) на (14) и без 0,8·Rm без основания.

20 янв. 2026 г.
18 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Строительные лаборатории
  • Медицинские лаборатории
  • Пищевые лаборатории
  • Экологические лаборатории
  • Фармацевтические лаборатории
  • Химические лаборатории
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • @hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

10 мин

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Реестр
ИИ
Войти

    Промежуточный и проектный контроль монолита — п. 8.1.4 ГОСТ 18105

    Прораб снял опалубку с всех колонн захватки после 7 сут — «кубы прошли». ПТО остановил работы: по п. 8.1.4 в промежуточном возрасте контролируют ≥ 1 конструкцию каждого вида из группы, а не «все колонны = вся захватка закрыта». Перекрытие и стены этой группы в R7 не проверяли.

    ГОСТ 18105-2018 разделяет объём контроля по возрасту бетона (п. 8.1.4). Приёмка — по Bф ≥ Bнорm ( формула (17) ) отдельно для промежуточного и проектного возраста (п. 8.5.1–8.5.2).

    Полный текст: ГОСТ 18105-2018. Связанные материалы: приёмка монолита, виды нормируемой прочности, R₂/R₂₈ и распалубка.

    Для кого эта статья

    Материал для инженеров ПТО, прорабов, лаборантов ИЛ и технадзора. Запросы: «промежуточный контроль монолита ГОСТ 18105», «п. 8.1.4 одна конструкция каждого вида», «сплошной контроль в 28 сут», «можно ли снимать опалубку по одной колонне», «Bнorm для R7».

    Средняя Rm ≠ приёмка монолита

    П. 8.5.2: приёмка — Bф ≥ Bнорm, не «Rm > 25». Промежуточный возраст — доля класса из ППР / проекта, не полный B25. См. приёмку по прочности.

    Группа — п. 8.1.3🔗

    П. 8.1.3: в одной группе монолитных конструкций — бетон одного класса, единая технология укладки, уплотнения и твердения; изготовление ≤ 1 недели. Чек-лист и исключение по 8.1.7 — отдельная статья.

    П. 8.1.4 действует внутри такой группы. См. отбор проб на площадке и партия смеси vs группа.

    Два режима объёма контроля — п. 8.1.4🔗

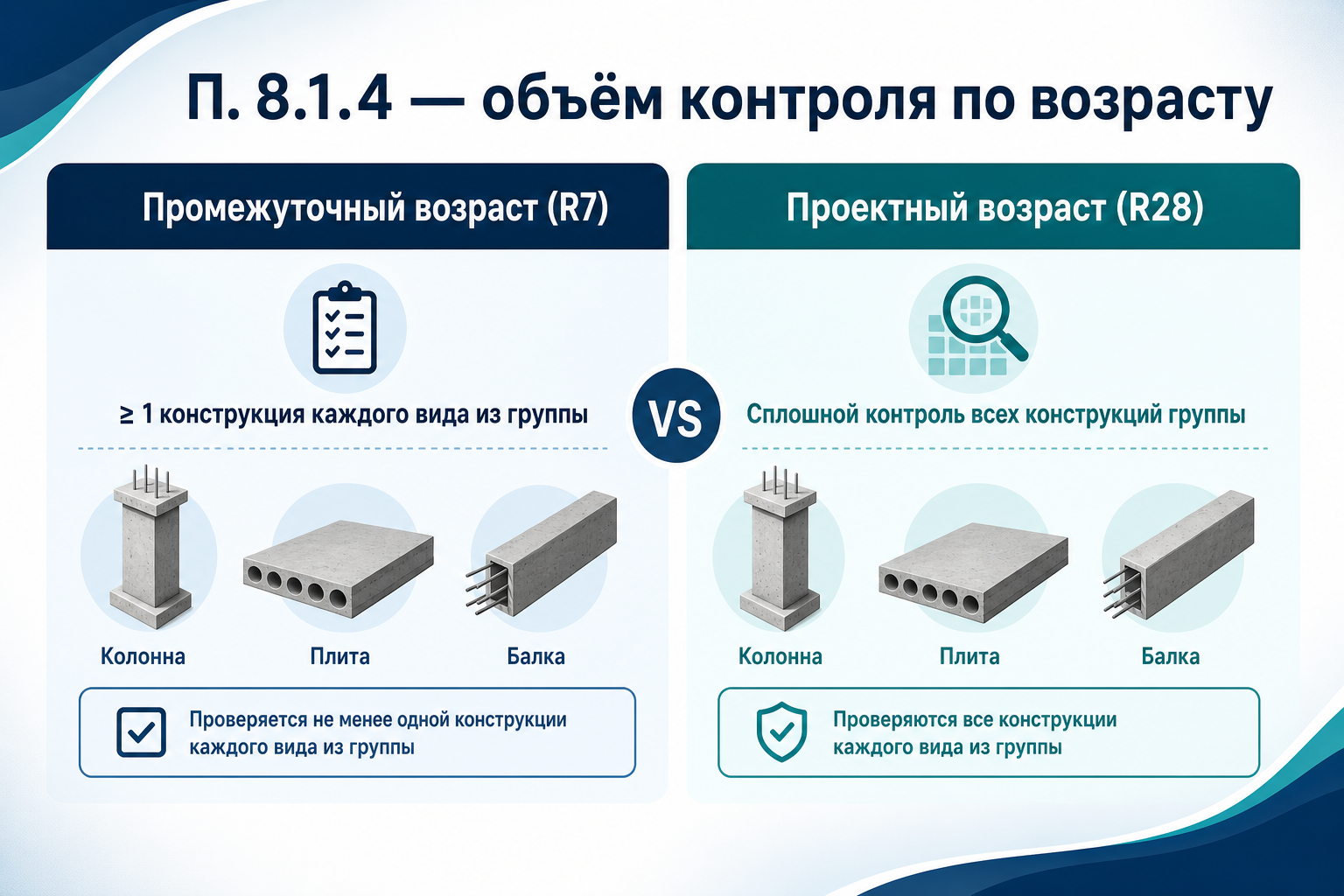

    П. 8.1.4 — объём контроля в промежуточном и проектном возрасте

    П. 8.1.4:

    ВозрастОбъём контроляСмысл
    Промежуточный≥ 1 конструкция каждого вида (колонна, стена, перекрытие, ригель …) из группыОперативный контроль для распалубки, нагружения, технологических пауз
    ПроектныйСплошной контроль всех конструкций контролируемой группыПодтверждение класса B в проектном возрасте

    «Вид» конструкции — тип несущего элемента по маркам / осям в ППР, не «любая точка на площадке».

    Учебный пример (группа одного этажа)🔗

    Захватка B25, одна неделя, в группе:

    ВидКоличество в группеМинимум в R7 (8.1.4)В R28 (8.1.4)
    Колонна12≥ 1 колонна с Bфвсе 12
    Стена4≥ 1 стенавсе 4
    Перекрытие1 плита≥ 1 (сама плита)вся плита
    Ригель8≥ 1 ригельвсе 8

    R7: 4 конструкции (по одной каждого вида) с полным расчётом Bф — минимум нормы. R28: протоколы и Bф на каждую конструкцию группы.

    Приёмка по возрастам — п. 8.5.1 и 8.5.2🔗

    П. 8.5.1: приёмку зоны, захватки, конструкции или группы ведут по прочности в промежуточном и проектном возрасте.

    П. 8.5.2:

    Bф ≥ Bнорm (17)

    где Bнорm — нормируемая прочность в данном возрасте (п. 3.2, табл. 1 п. 4.4).

    ВозрастBнорmПриёмка
    R7 (распалубка)Доля класса из ППР ( напр. 70 % × B30 = 21,0 МПа )Bф(R7) ≥ 21,0
    R28Полный класс B30 = 30,0 МПаBф(R28) ≥ 30,0

    СП 70 табл. 5.11 и 25192 п. 2.9 задают контекст распалубки — статья R₂/R₂₈. 18105 задаёт статистику и Bф.

    Алгоритм для ПТО и лаборатории🔗

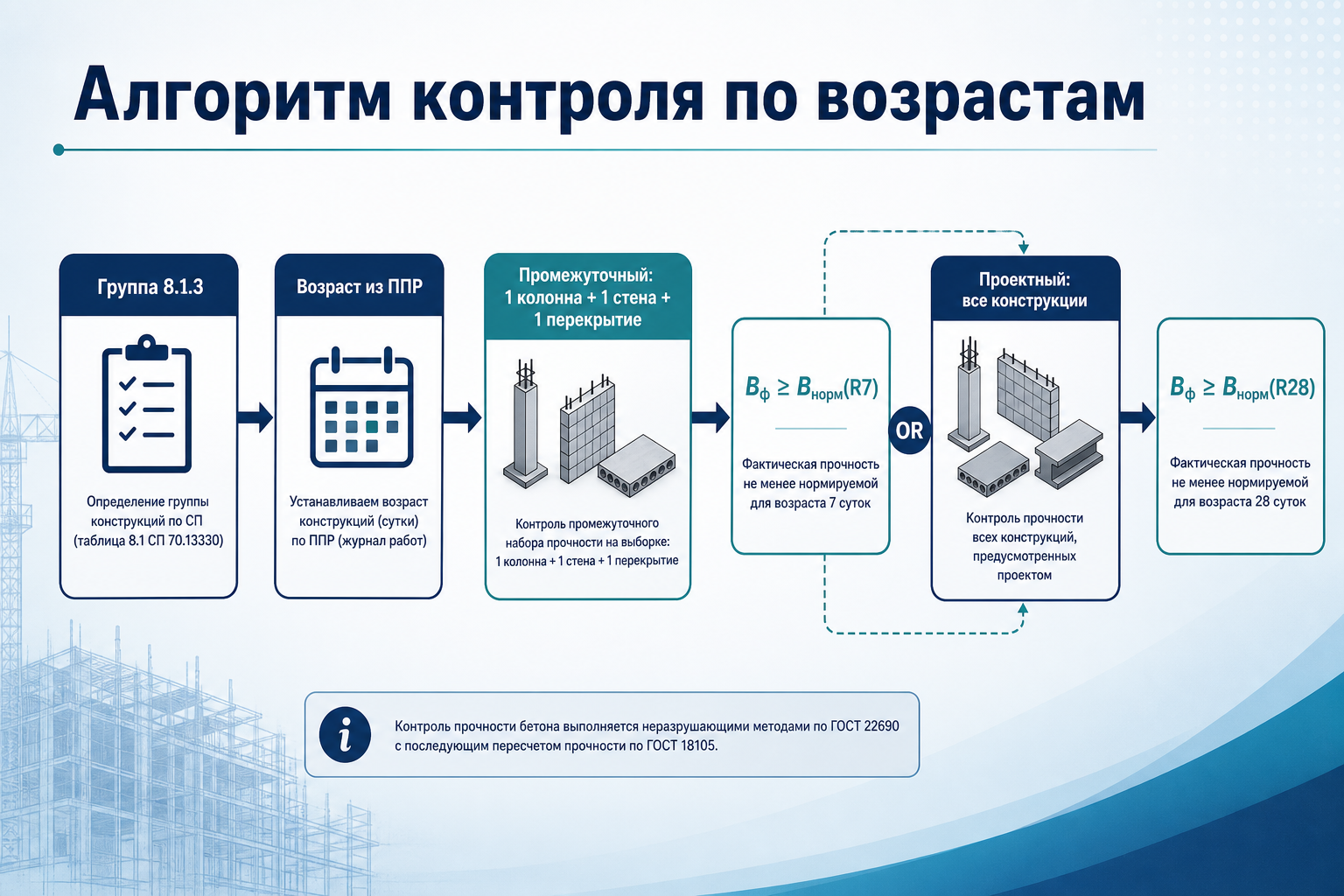

    Алгоритм контроля монолита по возрастам

    1. Определить группу ( 8.1.3 ) и перечень видов конструкций.
    2. Из ППР / проекта — промежуточные возрасты и Bнорm(R7), Bнорm(R28) — таблица 1.
    3. До распалубки ( R7 ):
      • выбрать ≥ 1 конструкцию каждого вида;
      • НК ( 22690 / 17624 ) или кубы ( 8.2.4 ) → Ri → Bф;
      • сравнить с Bнорm(R7) ( 17 ).
    4. В проектном возрасте:
      • контроль всех конструкций группы;
      • Bф(R28) по схеме В или Г — схема В, схема Г;
      • документ с Bф каждой конструкции ( 8.5.3 ).
    5. При локализации слабых зон — п. 8.1.6–8.1.7 — статья по локализации.

    Связь с числом участков НК — п. 8.2.5🔗

    П. 8.1.4 не отменяет п. 8.2.5–8.2.6: на каждой контролируемой конструкции — минимум участков для НК ( 1/20 м², 6 на колонну … ).

    ПунктЧто регулирует
    8.1.4Сколько конструкций разных видов / всех по возрасту
    8.2.5Сколько точек на одной конструкции
    8.2.6Минимум участков для Vm при схеме В ( ≥ 20 на группу )

    Одна точка НК на колонну в R7 ≠ выполнение 8.2.5. См. керны и участки.

    Типичные ошибки🔗

    ОшибкаПочему неверно
    R7 только кубы с бетоновоза, без конструкций8.1.4 — конструкции группы, не смесь РБУ
    Проверили 12 колонн, стены и плиту пропустилиНужен ≥ 1 каждого вида, не «много одного вида»
    R28 — выборочно 3 колонны из 128.1.4 — сплошной контроль в проектном возрасте
    Bнорm = B25 для распалубки R7Доля класса, не полный класс
    Rm в протоколе без Bф8.5.3 — Bф в документе
    Опалубку сняли по календарю, без протокола R7П. 8.5.1, СП 70 5.18.7

    Чек-лист инженера ПТО🔗

    1. Группа зафиксирована ( 8.1.3 ) с перечнем видов.
    2. Bнорm(R7) и Bнорm(R28) из ППР, не «из головы».
    3. R7: протокол ≥ 1 конструкции каждого вида + Bф ≥ Bнорm.
    4. R28: протоколы на все конструкции группы.
    5. Участки НК соответствуют 8.2.5 на каждой проверенной конструкции.
    6. Документ контроля содержит Bф ( 8.5.3 ).

    Цифровой инженер лаборатории LABGO🔗

    Цифровой инженер лаборатории LABGO:

    • сверяет перечень видов конструкций группы с фактом контроля в R7;
    • напоминает о сплошном контроле в R28 ( 8.1.4 );
    • считает Bф отдельно для R7 и R28 и сравнивает с Bнорm ( 17 );
    • не подменяет Rm классом B и не смешивает возрасты;
    • формирует цепочку для акта скрытых работ и журнала бетонных работ.

    Заказать контроль в промежуточном возрасте: labgo.ai/ru/labs/rfq — ГОСТ 18105, 22690.

    Частые вопросы (FAQ)🔗

    Достаточно ли одной колонны на всю захватку для R7?🔗

    Нет как единственного вида. Нужна ≥ 1 конструкция каждого вида (колонна, стена, перекрытие …)** из группы. Только колонны не закрывают стены и плиты.

    Можно ли в R7 проверить 3 колонны вместо одной стены?🔗

    Нет. Норма — по видам, не по количеству одного типа.

    Если в группе только перекрытие без колонн?🔗

    Контролируют виды, которые есть в группе. Если вид отсутствует физически — его не требуют.

    R7 прошёл — можно не контролировать R28?🔗

    Нет. 8.1.4 и 8.5.1 требуют контроль в проектном возрасте со сплошным охватом группы.

    Чем это отличается от п. 5.18.7 СП 70?🔗

    СП 70 дублирует логику «≥ 1 вида» в промежуточном возрасте. 18105 добавляет статистику, Bф, схемы В/Г. См. приёмку по СП 70.

    Лаборатории в каталоге LABGO🔗

    Связанные материалы🔗

    • Приёмка монолита по прочности — 8.5.1–8.5.5, формула (17)
    • п. 7.5.1 и п. 8.5.1 — возраст приёмки — завод vs монолит до 8.1.4
    • Виды нормируемой прочности — Bнорm для R7 и R28
    • Скорость набора R₂/R₂₈ — откуда доля для распалубки
    • Отбор проб на площадке — группа 8.1.3, кубы 8.2.8
    • Схема В на монолите — Bф в R28
    • Схема Г на монолите — Bф при малых n
    • Локализация зон — если один вид не прошёл
    • Приёмка монолита: СП 70 — 5.18.7
    • Прочность не прошла: алгоритм ПТО
    • ГОСТ 18105-2018 — полный текст

    Статья подготовлена командой LABGO.AI. Факты сверены с п. 4.4, 8.1.3–8.1.4, 8.2.5–8.2.6, 8.5.1–8.5.3 ГОСТ 18105-2018 в базе LABGO.

    Лаборатории с контролем прочности монолита по ГОСТ 18105

    Ниже — лаборатории, у которых в каталоге цен LABGO есть услуги с привязкой к ГОСТ 18105-2018. Полный текст стандарта — на странице ГОСТа.

    3 лаборатории в каталоге.

    • Донская строительная лаборатория
    • Инфосмит
    • НИЛ «Политех-СКиМ-Тест»
