СП 68: приёмка объекта в эксплуатацию — итоговый комплект документов для ПТО
К списку статей
ПТОИсполнительная документацияСП 68ЗОССдача объектаLABGO

СП 68: приёмка объекта в эксплуатацию — итоговый комплект документов для ПТО

П. 4.4 и 4.10 СП 68.13330.2017: заявление о соответствии, акт приёмки ОКС, ЗОС, 12 документов на ввод и роль исполнительной документации. Алгоритм для инженера ПТО.

Евгений СтроцкийИнженер ПТО, LABGO10 сентября 2026 г.18 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Реестр ИД к сдаче

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

Сшивка и опись томов ИД: как сдать с первого раза
Статья
ПТОИсполнительная документация

Сшивка и опись томов ИД: как сдать с первого раза

Финальная упаковка исполнительной документации: реестр тома, нумерация листов, общая опись комплекта и акт приёма-передачи. Чеклист инженера ПТО.

25 авг. 2026 г.
14 мин
ИИ и проверка комплектности ИД перед сдачей объекта
Статья
ПТОИсполнительная документация

ИИ и проверка комплектности ИД перед сдачей объекта

Как ИИ-ассистент LABGO помогает инженеру ПТО проверить полноту исполнительной документации перед передачей заказчику: карта по 344/пр, автопроверка, отчёт о пробелах по видам работ.

23 авг. 2026 г.
16 мин
Топ замечаний стройнадзора по исполнительной документации
Статья
ПТОИсполнительная документация

Топ замечаний стройнадзора по исполнительной документации

Частые замечания при приёмке ИД: неполный комплект, хронология, подписи, пустой п. 4 АОСР, протоколы и реестр. Как отвечать ПТО и что закрыть до повторной сдачи.

19 авг. 2026 г.
16 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Приёмка объекта в эксплуатацию по СП 68 — инженер ПТО

    За неделю до подачи на разрешение на ввод заказчик запросил «полный комплект по СП 68». ПТО открыл реестр ИД: АООК и протоколы на месте, но нет акта приёмки ОКС (приложение Г), техплана и подписанной схемы расположения объекта на участке. Юрист добавил: «ЗОС ещё не получили — без акта п. 4.22 в ГСН не уйдём». Ввод сдвинули на квартал.

    Коротко. СП 68.13330.2017 задаёт порядок приёмки законченного объекта: ЛОС направляет заявление о соответствии с комплектом по п. 4.10, заказчик подписывает акт приёмки ОКС, ГСН проводит итоговую проверку и выдаёт ЗОС, затем — разрешение на ввод с 12 документами по п. 4.4. Для ПТО ключевое — исполнительная документация в двух точках: приложение к заявлению и п. 12 итогового комплекта.

    Кому пригодится

    Материал для инженеров ПТО, которые закрывают объект и готовят итоговую передачу ИД. Это не ежедневный реестр, не сшивка томов и не обзор ГрК ст. 52–55 — здесь СП 68 и комплект на ввод.

    Актуальность состава

    В проекте изменений СП 68 уточняют ссылки на СП 543.1325800.2024 и состав приложений. Перед подачей сверяйте действующую редакцию СП 68 и разъяснения вашего ГСН — отказ в ЗОС часто формулируют как «ИД не по СП 543».

    С чем не путать🔗

    МатериалФокусЗдесь
    Реестр перед сдачейОпись и статусы ИДНормативный комплект СП 68 на ввод
    Проверка комплектности ИИАвтосверка файлов12 позиций п. 4.4 + ЗОС
    344/пр — состав ИДЧто входит в ИД в процессеКогда и куда ИД уходит на финише
    ГрК 52–55Закон об ИД и надзореСП 68 — процедура и формы
    Подготовка к стройнадзоруВыездная проверкаИтоговая проверка п. 4.22

    Цепочка от завершения работ до ввода🔗

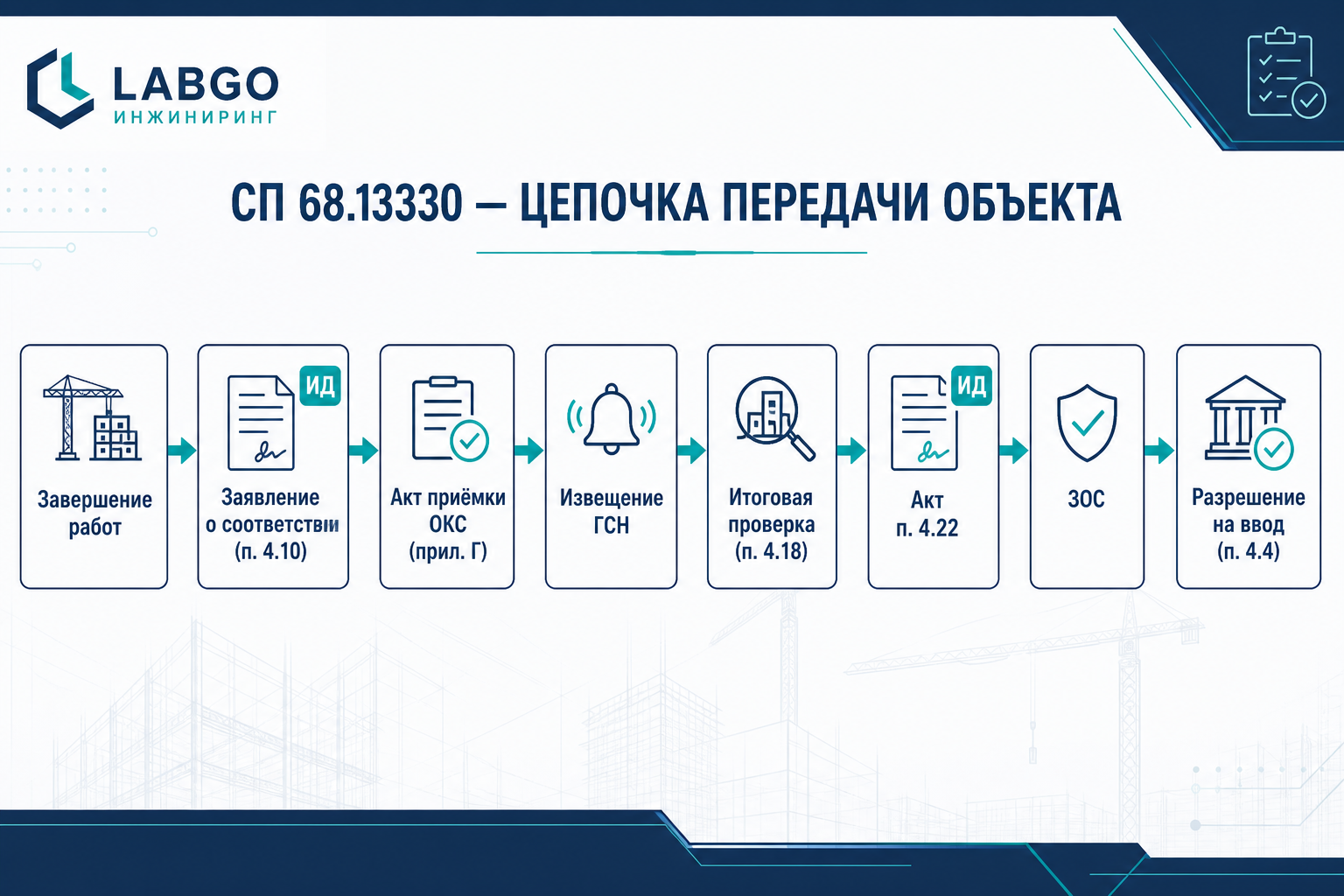

    Цепочка приёмки по СП 68 — от заявления о соответствии до разрешения на ввод

    СП 68.13330.2017 и ст. 55 ГрК описывают последовательность (§ 1.7 методички по ИД):

    ШагДокумент / действиеКтоРоль ИД
    1Заявление о соответствии (прил. А) + п. 4.10ЛОС → заказчикИД, журналы, протоколы
    2Акт приёмки ОКС (прил. Г или форма заказчика)Участники строительстваСверка с переданной ИД
    3Извещение ГСН о готовностиЗаказчик—
    4Итоговая проверка ГСН (п. 4.18)ГСНИД + энергоэффективность
    5Акт п. 4.22 → ЗОСГСНОснование для заключения
    6Заявление на ввод (прил. И) + п. 4.4Заказчик → орган РнСИД + эксплуатационная (п. 12)

    После ЗОС ЛОС передаёт итоговый комплект ИД заказчику не позднее 5 рабочих дней — если иной срок не в договоре (344/пр, п. 7 порядка).

    П. 4.10 — что ЛОС прикладывает к заявлению о соответствии🔗

    Семь групп документов (п. 4.10 СП 68):

    №ГруппаЗона ответственности ПТО
    1ИД, ОЖР, спецжурналыОсновной блок ПТО
    2Журнал авторского надзораПри наличии АН
    3Сертификаты, паспорта, протоколы качества материаловЖВК, входной контроль
    4Акты испытаний и опробований ИТО, лабораторные протоколыСети, комплект протоколов
    5Материалы проверок ГСН / ведомственного надзораАрхив предписаний и ответов
    6Подтверждение энергоэффективности и приборов учётаСовместно с ОВ/ЭОМ
    7Иная документация по ПДПо перечню объекта

    ПТО не подписывает заявление о соответствии — но собирает п. 1, 3, 4 и проверяет полноту по утверждённому перечню и 344/пр.

    П. 4.4 — двенадцать документов на разрешение на ввод🔗

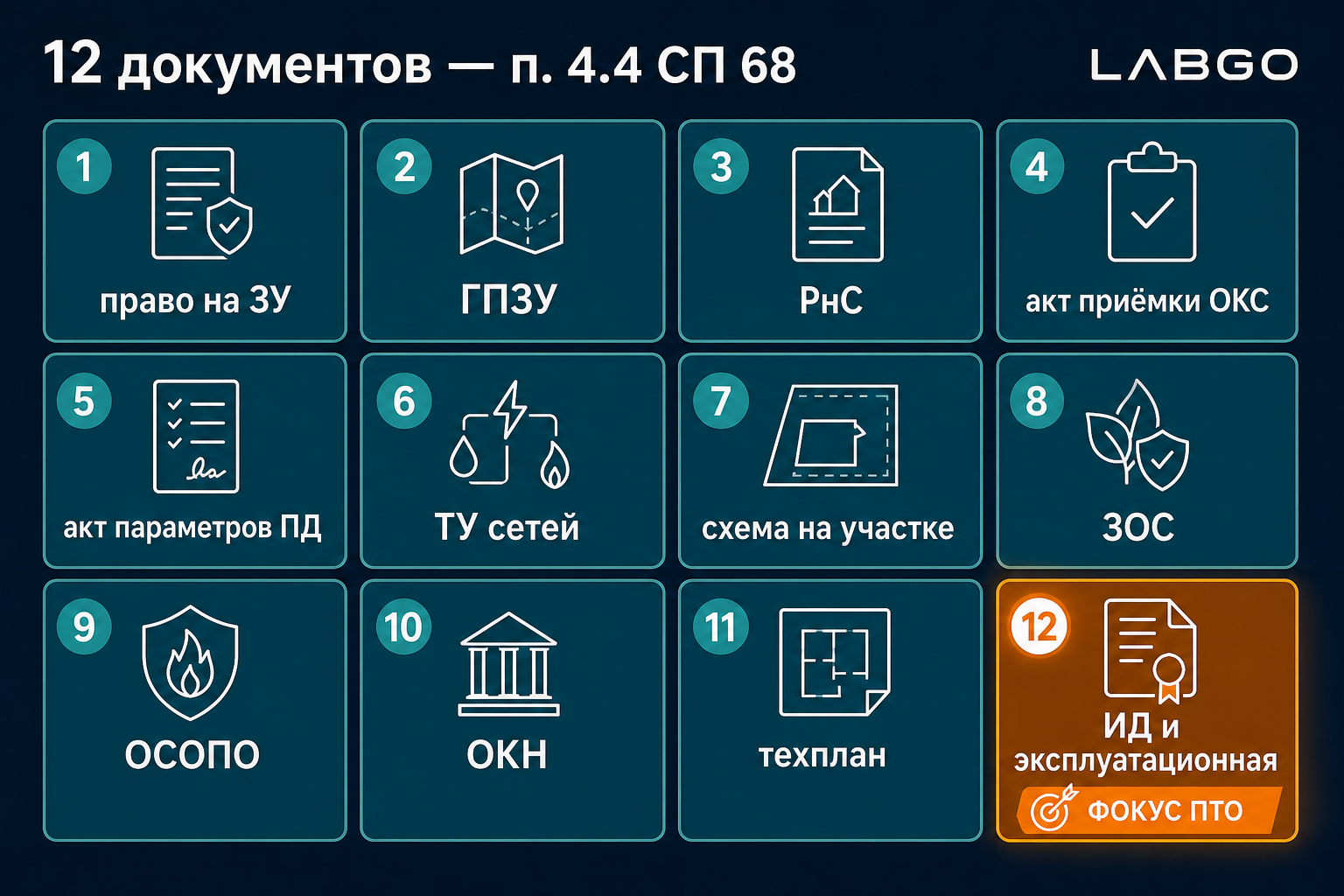

    Двенадцать документов по п. 4.4 СП 68 для разрешения на ввод

    Перечень п. 4.4 СП 68 (дублируется в ч. 3 ст. 55 ГрК):

    №ДокументПТО / смежные
    1Правоустанавливающие на ЗУЮристы заказчика
    2ГПЗУ (как при РнС)Заказчик
    3Разрешение на строительствоЗаказчик
    4Акт приёмки ОКСПри подряде — после п. 4.10
    5Акт соответствия параметров ПД + энергоэффективностьЛОС, стройконтроль
    6Документы по ТУ сетей (подписи эксплуатирующих организаций)Комплект на сети
    7Схема объекта, сетей и ПОЗ на участкеИГС 51872
    8ЗОС ГСН (+ экологическое заключение, если нужно)После п. 4.22
    9Договор ОСОПО (опасные объекты)Заказчик
    10Акт приёмки работ по ОКНПри реставрации — см. 59492
    11Технический план ОКСКадастровый инженер
    12Исполнительная и эксплуатационная документацияПТО — итоговые тома

    П. 12 — финальная точка: сюда попадает весь комплект по 344/пр, сшитый или в ЭИД (70108).

    Где ГСН смотрит ИД🔗

    П. 4.18 СП 68: на итоговую проверку представляют ИД и документы по энергоэффективности. Формат передачи в ГСН нормами не зафиксирован единообразно — уточняйте у regional ГСН (бумага, ЭИД, xml).

    ЭтапЧто проверяют по ИДТипичный возврат
    Промежуточные проверкиВыборочно по замечаниям«Дополните АОСР»
    Заявление п. 4.10Полнота комплекта у заказчикаНет ЖБР / ОЖР
    Итоговая п. 4.18Соответствие ПД, СП 543«ИД не по перечню»
    Перед ЗОСАкт п. 4.22Блокирующие несоответствия

    Без закрытой ИД ЗОС не выдают — даже если РнВ «почти собран» по земле и техплану.

    Алгоритм ПТО за 90 дней до ввода🔗

    СрокДействие
    −90 днейМатрица «п. 4.10 + п. 12» vs фактический реестр
    −60Закрыть «хвосты»: неподписанные АОСР, пробелы хронологии
    −30Черновик акта приёмки ОКС (прил. Г), схема п. 4.4 п. 7
    −14Комплектность ИИ или ручная сверка 100 % строк
    −7Пакет п. 4.10 → заказчику на заявление о соответствии
    После ЗОСПередача ИД ≤ 5 раб. дней; финальная опись

    Типичные ошибки на финише🔗

    ОшибкаПоследствиеЧто сделать
    Путают заявление о соответствии (п. 4.10) и на ввод (п. 4.4)Неполный пакет в МФЦДве описи — две процедуры
    ИД «готова», акт приёмки ОКС не подписанНет п. 4 в комплектеЗакрыть приёмку у заказчика
    ЗОС запросили без акта п. 4.22Отказ ГСНДождаться итоговой проверки
    Техплан и ИД — разные люди без стыковкиРасхождение координат / площадейСверка с ИГС
    Передача ИД через месяц после ЗОСНарушение 344/пр5 раб. дней — ориентир
    ЭИД без xml там, где схема обязательнаНе принимают в ИСУППроверка до ЗОС

    FAQ🔗

    Чем СП 68 отличается от 344/пр?🔗

    344/пр — состав и ведение ИД в процессе строительства. СП 68 — процедура приёмки готового объекта и комплект на ввод. ИД связывает оба документа.

    Обязателен ли ГСН на всех объектах?🔗

    Нет — по ст. 54 ГрК перечень объектов с госстройнадзором ограничен. Если ГСН нет — ЗОС не запрашивают; п. 8 комплекта не применяется. Уточняйте категорию объекта.

    Что такое ЗОС простыми словами?🔗

    Заключение о соответствии построенного объекта ПД, ТР и нормам — выдаёт ГСН после итоговой проверки. Основание — акт п. 4.22 СП 68.

    Кто готовит технический план?🔗

    Кадастровый инженер — не ПТО. ПТО сверяет геодезию ИД с техпланом.

    Нужна ли эксплуатационная документация?🔗

    Да — п. 12 п. 4.4: паспорта оборудования, инструкции, регламенты ИТО — см. разделы РД «Эксплуатация».

    Можно ли ввести объект без полной ИД?🔗

    Нет для объектов, где ИД обязательна (ГрК, 344/пр). ЗОС и РнВ блокируются при существенных пробелах.

    Что сделать на объекте на этой неделе🔗

    1. Распечатать п. 4.10 и п. 4.4 — две колонки «есть / нет / ответственный».
    2. Сверить реестр ИД с п. 1 и п. 12.
    3. Запросить у заказчика статус акта приёмки ОКС и техплана.
    4. Уточнить в ГСН формат подачи ИД на итоговую проверку.
    5. Зафиксировать дату цели ЗОС и обратный отсчёт 5 раб. дней на передачу ИД.

    На практике

    Зарегистрируйтесь как инженер ПТО — матрица комплектности к ЗОС. Сценарий: реестр и опись ИД. Нормативная база — СП 68.

    Связанные материалы🔗

    • Реестр ИД перед сдачей
    • Сшивка и опись томов
    • Проверка комплектности
    • Состав 344/пр
    • ГрК 52–55 и ИД
    • Подготовка к стройнадзору
    • Комплект лабораторных протоколов
    • Нормативная база для инженера ПТО
