Приёмка комплекта ИД от субподрядчика: что требовать и что проверять
К списку статей
ПТОИсполнительная документация344/прСубподрядчикСдача объектаLABGO

Приёмка комплекта ИД от субподрядчика: что требовать и что проверять

Субподрядчик по КЖ сдал флешку: АОСР есть, журнала нет, протоколы без привязки к акту. Как ПТО генподряда принять комплект по договору и 344/пр без риска возврата всего объекта заказчиком.

Иван ТимофеевВедущий инженер ПТО, LABGO20 сентября 2026 г.16 мин чтения

Поделиться статьей

Статья оказалась полезной? Поделитесь с коллегами

Рабочий сценарий с ИИ

На практике: Сверка состава ИД

От статьи — к рабочему сценарию LABGO для инженера ПТО: черновики документов и автопроверка до подписи.

Открыть сценарийВсе сценарии

Готовы начать испытания?

Получите профессиональные результаты уже сегодня

Рекомендуемые статьи

Другие статьи, которые могут вас заинтересовать

ИИ и приёмка чужого комплекта от субподрядчика
Статья
ПТОСубподрядчик

ИИ и приёмка чужого комплекта от субподрядчика

Суб по КЖ сдал флешку: **АОСР** есть, журнала нет. Как ИИ-ассистент LABGO сверяет реестр субподрядчика с файлами, картой по виду работ и цепочками — и готовит мотивированные замечания для ПТО генподряда.

29 сент. 2026 г.
16 мин
Замечания технадзора заказчика: чем отличаются от стройнадзора
Статья
ПТОИсполнительная документация

Замечания технадзора заказчика: чем отличаются от стройнадзора

Технадзор вернул том «Монолит» по договору — не хватает журнала. Госстройнадзор на той же неделе — расхождение с проектом по марке стали. Как ПТО различить контуры, сроки ответа и последствия для сдачи ИД.

21 сент. 2026 г.
16 мин
Нумерация и шифры документов ИД: система на 500+ актах
Статья
ПТОИсполнительная документация

Нумерация и шифры документов ИД: система на 500+ актах

Как присвоить шифры актам, журналам и протоколам, чтобы реестр не развалился к сдаче. Маска кода, резерв блоков, сквозная нумерация тома — для инженера ПТО.

16 сент. 2026 г.
14 мин

Получайте новые статьи на email

Экспертные материалы о НК и лабораторных исследованиях

Без спама, только полезные материалы

О компании

  • Экспертные статьи
  • О LABGO.AI
  • Обучение
  • Контакты
  • Вакансии
  • FAQ

Для лабораторий

  • ИИ Агент для лабы
  • Авто-создание заказа из E-mail
  • Контекст для ИИ
  • Все отрасли
  • Тарифы
  • Начать бесплатно

Для ПТО

  • ИИ для инженера ПТО
  • Все сценарии
  • Черновик АОСР
  • Комплект АООК
  • АОУСИТО
  • Карта комплекта ИД
  • Реестр ИД
  • НТД для ПТО
  • Регистрация для ПТО

Для заказчиков испытаний

  • ИИ для заказчиков
  • Регистрация заказчика
  • Каталог испытаний
  • Подбор лабораторий
  • Лаборатории

Контакты

  • hi@labgo.ai
LABGO.AI — ИИ для лабораторий

LABGO.AI — ИИ Агент для автоматизации строительных лабораторий. Протоколы за 10 минут вместо 3 часов. Расчеты по ГОСТ с точностью 95%.

© 2026 LABGO.AI™. Все права защищены.

Политика конфиденциальностиПользовательское соглашениеПолитика обработки данных
Главная
Лабы
ИИ
Войти

    Приёмка исполнительной документации от субподрядчика

    Субподрядчик по монолиту передал флешку: АОСР на арматуру есть, журнала бетонных работ нет, протоколы без номера акта в приложении. Прораб генподряда: «работы приняли, ИД потом». ПТО не может включить блок в том «Монолит» — на сдаче заказчик вернёт весь комплект из‑за разрыва цепочки суб → генподряд.

    Коротко. Генподрядчик принимает от субподрядчика ИД в объёме договора субподряда и минимума, без которого нельзя использовать результат работ (ст. 726 ГК РФ, §1.6.1 методички по ИД). ПТО сверяет комплект с перечнем 344/пр и перечнем заказчика, оформляет акт приёма-передачи с реестром, выдаёт мотивированные замечания (§1.6.3) — не отказывая только из‑за «не той» структуры папок (§1.6.4).

    Кому пригодится

    Материал для инженеров ПТО генподрядчика, принимающих ИД от субов (КЖ, сети, МК, земляные). Это промежуточная приёмка комплекта, не финальная проверка перед заказчиком и не сшивка томов.

    С чем не путать🔗

    МатериалФокусЗдесь
    Проверка комплектности перед сдачейВесь объект → заказчикОдин суб → генподряд
    Передача дел ПТОСмена инженераМатрица «суб → комплект»
    Объёмы в АОСР и КС-2Цифры по захваткеПолный комплект документов
    10 причин возвратаСистемный возвратПричина №8 — суб «не стыкуется»
    Структура папокТома генподрядаВходящий пакет суба

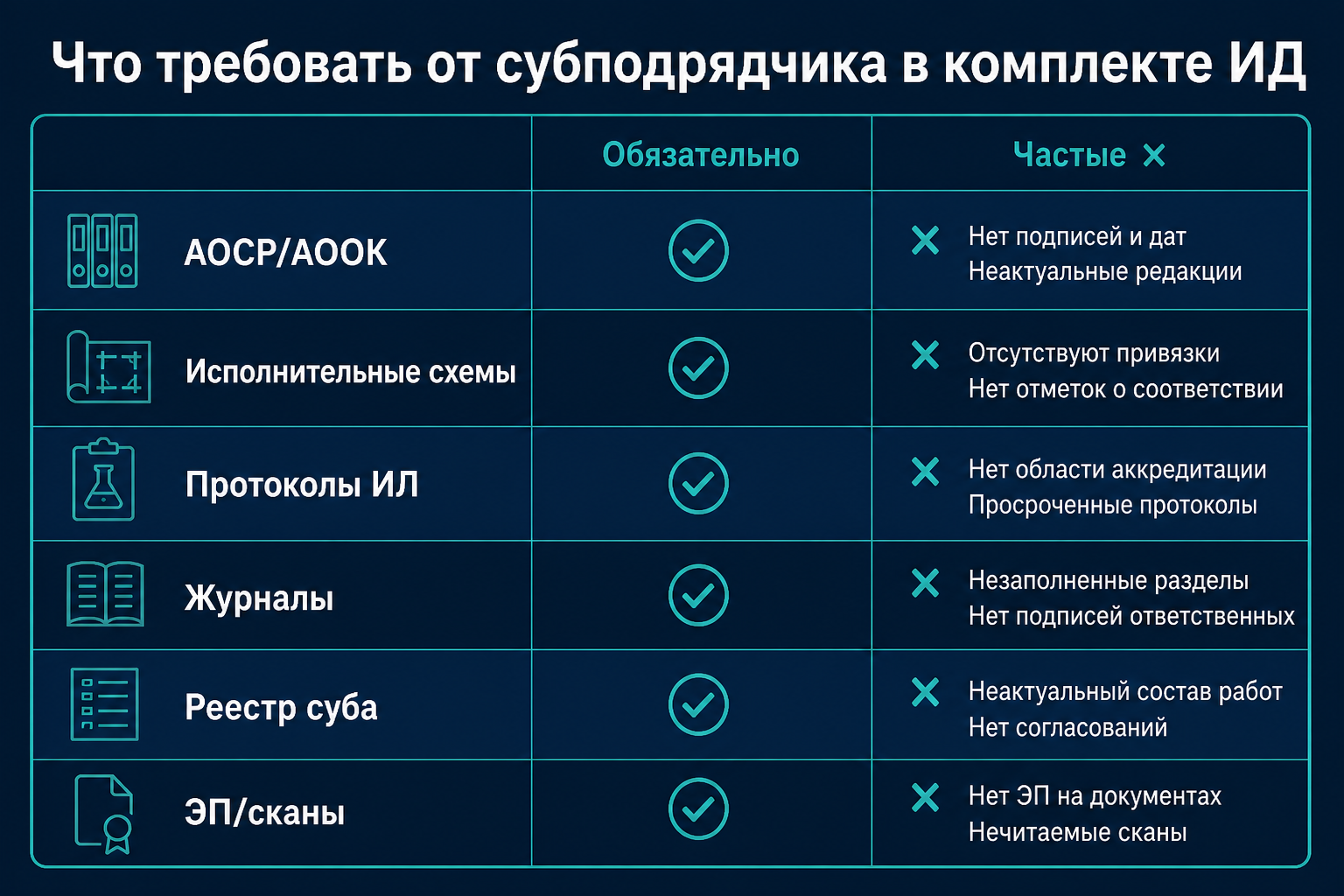

    Что можно требовать — и что нельзя🔗

    Требования к ИД субподрядчика vs проверка ПТО

    Можно требовать (если в договоре / перечне)Нельзя как единственное основание отказа
    Комплект по виду работ (§5.x методички)«Нет ИД вообще», если договор не требует и результат уже использован без актов (§1.6.1)
    Подписи по 344/пр и полномочиямТолько «не та схема папок» (§1.6.4)
    Реестр передаваемых документовОтказ от работ без мотивированных замечаний к ИД
    Копии приказов о полномочиях подписантов субаФормы, которых нет в 344/пр и перечне заказчика
    Протоколы, схемы, журналы по перечнюЗамечания без ссылки на норму или договор (§1.6.3)

    §1.6.1 методички: суб ведёт ИД на своём участке или передаёт данные генподряду — как в договоре. Генподряд собирает единый комплект для заказчика.

    Минимальный состав при приёмке🔗

    БлокЧто проверитьТиповой пробел
    Договор субподрядаПриложение «перечень ИД», сроки«Устная договорённость»
    Акт приёма-передачи ИДДата, реестр, подписиФлешка без акта
    ЖурналыОЖР / спецжурналы по виду работ«Журнал у прораба»
    АОСР / АООКЦепочка, п. 3–5, подписиАкты без приложений
    СхемыИГС с осями, привязка к этапуСкан без номера листа
    ИспытанияПротоколы ИЛ, паспортаОшибки, просроченный протокол
    Замечания СКЖурнал / предписания закрыты«Замечаний не было» без акта

    Сверка с комплектами по виду работ: фундамент, перекрытие, МК, земляные.

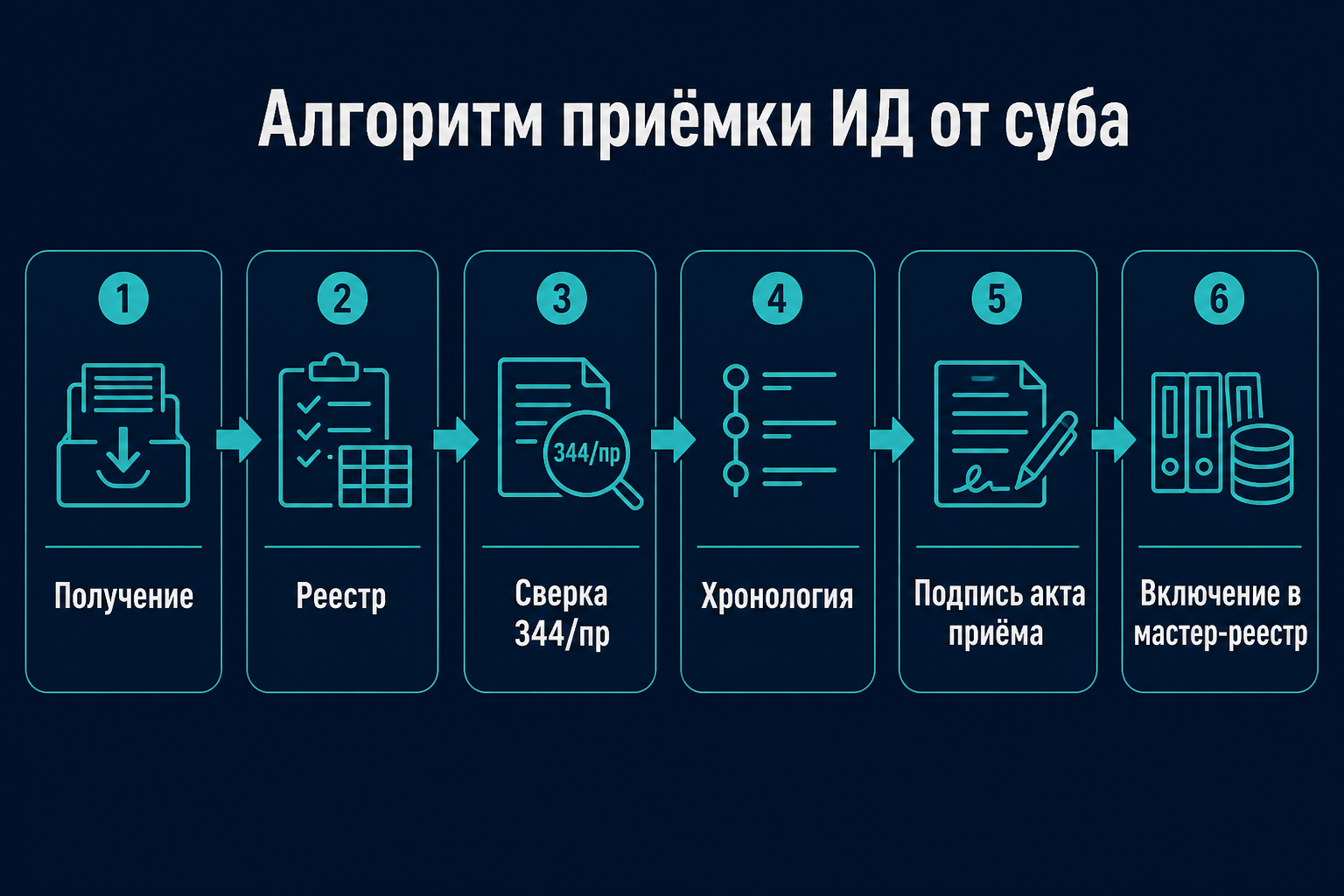

    Алгоритм приёмки — 7 шагов🔗

    Алгоритм приёмки комплекта ИД от субподрядчика

    ШагДействиеОснование
    1Открыть перечень ИД в договоре субподряда + перечень заказчика§1.5, §1.6.3 методички
    2Сопоставить реестр суба с файлами (✓/✗)Мастер-реестр
    3Проверить подписи и полномочия (приказы, доверенности)§1.6.2
    4Цепочки: АОСР → АООК, хронология, объёмы344/пр, §5.x
    5Мотивированные замечания (письмо / акт с перечнем и ссылками на нормы)§1.6.3
    6Принять исправленный комплект, подписать акт приёма-передачиФиксация даты
    7Разложить в структуру папок генподряда; шифры в мастер-реестреЕдиный комплект объекта

    Сроки из договора («ИД до 25‑го», «за 5 дней до комиссии») — закладывайте буфер на доработку в 30-дневный план.

    Типовые замечания🔗

    ЗамечаниеПочему критичноКак закрыть
    Нет АОСР на скрытые этапы субаРазрыв п. 3 АООК генподрядаДоработка или акт генподряда на участок
    Протокол не привязан к актуТоп замечанийНомер акта в протоколе
    Дубли версий одного АОСРРеестр ≠ фактОдна версия + лист замены
    Подписант не из приказа суба344/пр, §1.6.2Копия приказа / переподписание
    Разные шифры осей vs генподрядПричина №8 возвратаЕдиная нумерация
    Нет ИГС по перечню51872Дозапрос геодезисту суба

    Повторные замечания без новых оснований (§1.6.3) фиксируйте в переписке — при затягивании это основание для одностороннего акта по условиям договора (ст. 753 ГК РФ).

    Чеклист перед подписью акта приёма-передачи🔗

    • Договор субподряда и перечень ИД открыты
    • Реестр передаваемых документов = файлы на носителе
    • Комплект сверен с картой по виду работ
    • Подписи и полномочия всех актов суба
    • Замечания СК закрыты или в журнале
    • Копия акта осталась у генподряда (§1.6.3)

    FAQ🔗

    Можно ли принять работы суба без ИД?🔗

    По §1.6.1 методички нельзя отказать в приёмке работ только из‑за отсутствия ИД, если договор не требует. Но без ИД генподряд не сдаст объект заказчику — ПТО блокирует включение в общий комплект.

    Кто подписывает акт приёма-передачи ИД?🔗

    Представители субподрядчика и генподрядчика (ПТО / стройконтроль) с полномочиями по приказам. Заказчик на этом этапе обычно не участвует.

    Нужно ли субу сдавать в томах?🔗

    Достаточно реестра и согласованной структуры, если заказчик не требует иное. Финальные тома — зона сшивки генподряда.

    Чем отличается от ИИ и приёмка от суба?🔗

    Здесь — ручной регламент ПТО и правовые основания. В статье про ИИ — автопроверка пакета и черновик замечаний в LABGO.

    Что сделать на объекте на этой неделе🔗

    1. Выгрузите из договоров субов приложения «перечень ИД» в одну таблицу.
    2. На одном субе прогоните шаги 1–6 — зафиксируйте срок доработки.
    3. Шаблон акта приёма-передачи с реестром — в регламент отдела ПТО.
    4. Матрица «суб → вид работ → статус ✓/✗» — в Excel-реестр.

    Попробовать умное рабочее место ПТО

    Зарегистрируйтесь как инженер ПТО — реестр приёмки от субов, автопроверка комплектности по виду работ. На практике — сверка состава ИД. О продукте — ИИ для инженера ПТО.

    Связанные материалы🔗

    • 10 причин возврата комплекта
    • ИИ и приёмка комплекта от субподрядчика
    • Объёмы в АОСР и КС-2
    • Передача дел — блок «Субподрядчики»
    • Структура папок ИД
    • Топ замечаний стройнадзора
    • План работ ПТО за 30 дней
