Инспектор ГСН приехал без предупреждения: просит разрешение на строительство, ОЖР и ИД по уже выполненным работам. Как ПТО собрать пакет на площадке и уложиться в срок предписания.
Технадзор вернул том «Монолит» по договору — не хватает журнала. Госстройнадзор на той же неделе — расхождение с проектом по марке стали. Как ПТО различить контуры, сроки ответа и последствия для сдачи ИД.
Субподрядчик по КЖ сдал флешку: АОСР есть, журнала нет, протоколы без привязки к акту. Как ПТО генподряда принять комплект по договору и 344/пр без риска возврата всего объекта заказчиком.
20 сент. 2026 г.
16 мин
Получайте новые статьи на email
Экспертные материалы о НК и лабораторных исследованиях
Технадзор открыл короб «Бетон»: АОСР лежат отдельно, протоколы — в другой папке, нумерации нет, титула тоже. Вопрос не «есть ли документы», а «можно ли проверить комплект за час». Без структуры папок (томов) ИД превращается в архив PDF — его вернут целиком, даже если каждый акт по отдельности оформлен верно.

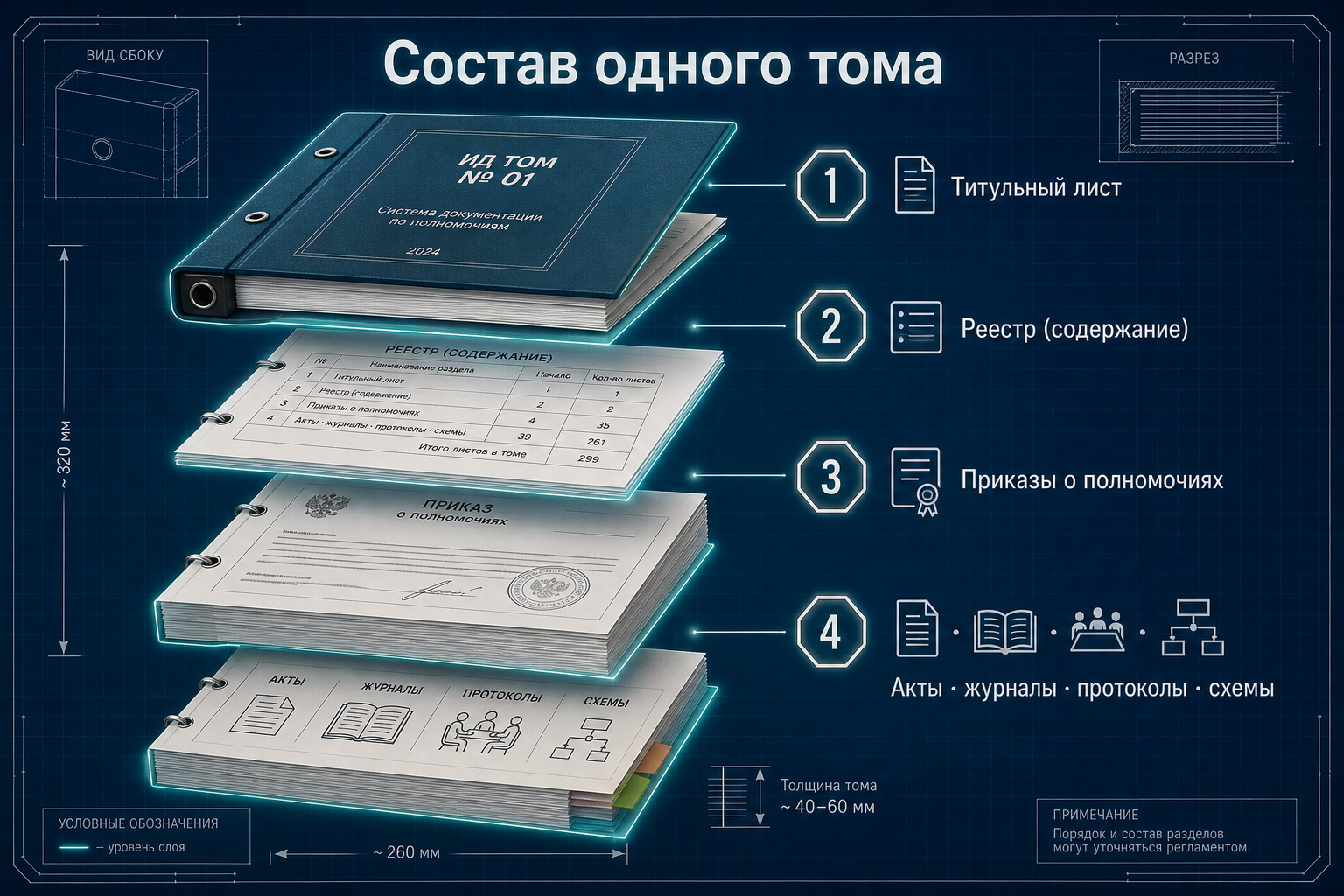

Коротко. Бумажная ИД комплектуется в тома (папки). В каждом томе: титульный лист, реестр (содержание с номерами листов), по желанию заказчика — копии приказов о полномочиях подписантов, далее акты, журналы, протоколы, схемы, документы качества. Единого порядка в нормах нет — его задаёт заказчик или договор; если требований нет, подрядчик выбирает схему сам, и отказ только из‑за порядка вложения будет необоснованным.
Кому пригодится
Материал для инженеров ПТО и специалистов строительного контроля, которые собирают ИД в процессе стройки и готовят передачу объекту. Это структура томов и папок, а не финальная опись-реестр к сдаче и не хронология дат.

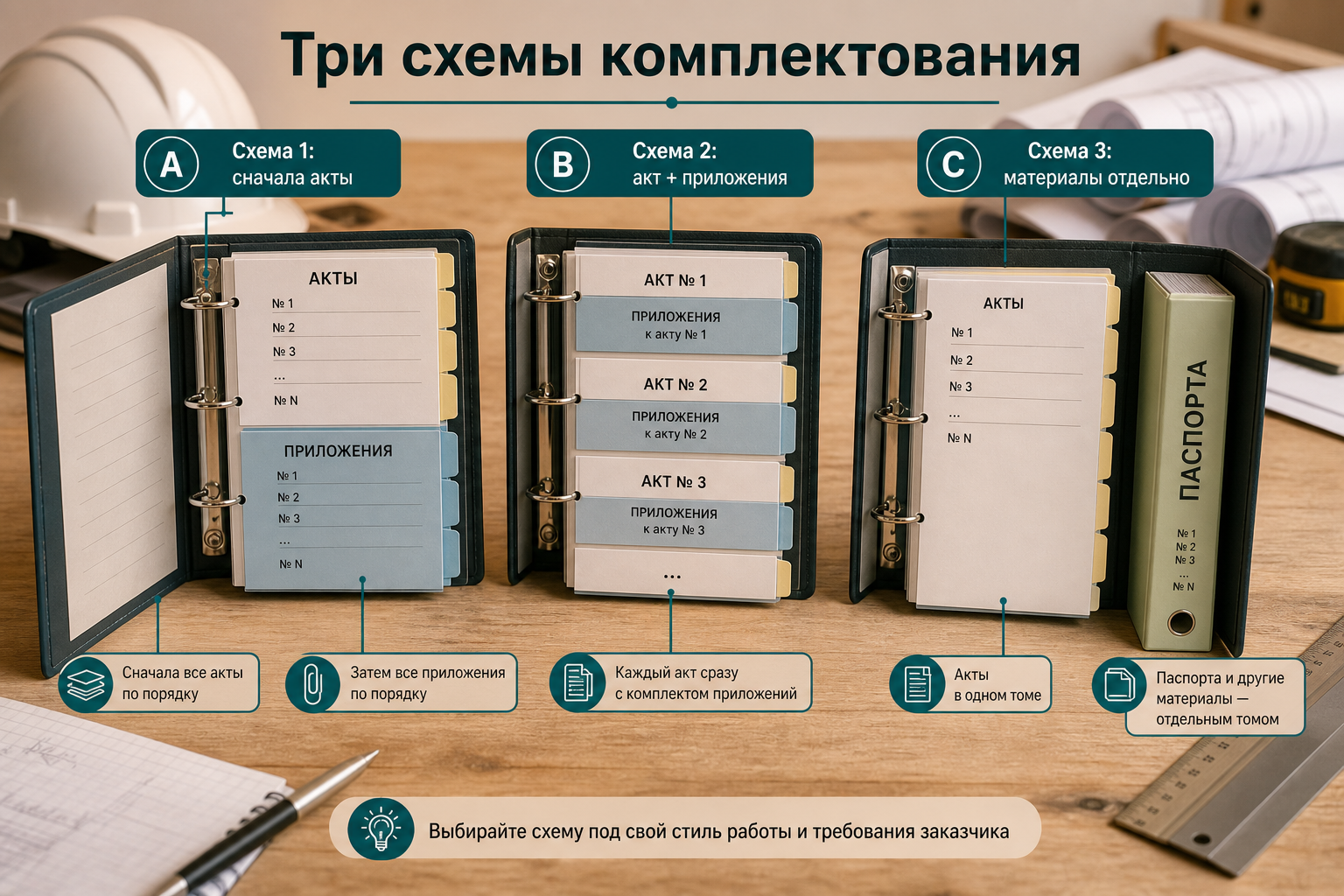

Три схемы комплектования исполнительной документации
На объекте обычно используют три рабочих схемы — не смешивайте их в одном томе без договорённости.
Схема
Порядок в папке
Плюс
Минус
Чаще для
1. Сначала все акты
Блок АОСР/АООК → потом схемы, протоколы, паспорта
Одна схема на несколько работ
Сложнее связать акт с его протоколом
Инженерные системы, комплект РД вместо ИС
2. Акт + приложения
Каждый акт → сразу его схемы и протоколы
Наглядно для заказчика
Дубли паспортов на разных работах
Общестроительные работы, много лаборатории
3. Материалы отдельно
Акт + схемы + протоколы; сертификаты — отдельный том с реестром
Меньше дублирования
Нужна перекрёстная ссылка в п. 4 акта
ЖВК, один материал на десятки актов
Практика ПТО: на монолите чаще схема 2; на сетях — 1 или 3. Зафиксируйте выбор в регламенте объекта — в одном абзаце в журнале или письме заказчику.
Папка «Протоколы» без актов
Отдельная папка «Лаборатория» без привязки к АОСР — главная причина второго круга проверки. Протокол всегда лежит рядом с актом, на который он ссылается (схема 2) или явно указан в реестре и п. 4 (схемы 1 и 3).
Да, если это договор или внутренний регламент. 344/пр не задаёт единый порядок вложения. Спор «не тот порядок» без письменного требования — слабая позиция заказчика.
П. 7 состава 344/пр — комплект РД с надписями «Выполнено в соответствии с проектом». Обычно отдельный том или раздел «Рабочая документация», не вперемешку с АОСР.
ИИ-ассистент ПТО держит единую структуру проект / доказательства / exec_aosr в рабочем месте ПТО и автопроверку полноты — не заменяет физическую сшивку, но снижает хаос до упаковки.
