Как ИИ-ассистент LABGO помогает инженеру ПТО проверить полноту исполнительной документации перед передачей заказчику: карта по 344/пр, автопроверка, отчёт о пробелах по видам работ.
Частые замечания при приёмке ИД: неполный комплект, хронология, подписи, пустой п. 4 АОСР, протоколы и реестр. Как отвечать ПТО и что закрыть до повторной сдачи.
Нормативная приёмка свайного поля по СП 45.13330.2017: акты прил. Я и Ю, сводная ведомость, динамика и статика по ГОСТ 5686, «отдых» сваи, ИГС и АООК. Карта для инженера ПТО.
8 сент. 2026 г.
18 мин
Получайте новые статьи на email
Экспертные материалы о НК и лабораторных исследованиях
Комиссия открыла короб «КЖ том 2»: акты подписаны, протоколы на месте, но в реестре лист 63 — АОСР на армирование, а в папке — протокол лаборатории. Сшивку не приняли, хотя «все документы есть».
Коротко. Сшивка и опись — финальный этап упаковки ИД перед передачей заказчику: каждый том получает титул, реестр с номерами листов, сквозную нумерацию и физическую или электронную «сшивку»; на объект в целом — общую опись (реестр) всех томов в акте приёма-передачи. ПТО сверяет реестр тома с фактом до комиссии, не после замечания.
ОЖР, журнал замечаний, РД с надписями, № каждого тома
Титульный лист тома: шифр проекта, наименование раздела ПД, номер тома («КЖ 2 из 4»). Без номера в многотомном комплекте технадзор не понимает, чего не хватает.
Копии приказов о полномочиях подписантов — по требованию заказчика или договора. Если требуют — вкладывают после реестра, до тела тома.
Правило нумерации: каждый лист пронумерован, номера строго совпадают с реестром. Расхождение «лист 47 в описи ≠ факт» — самая частая формальная причина возврата тома.

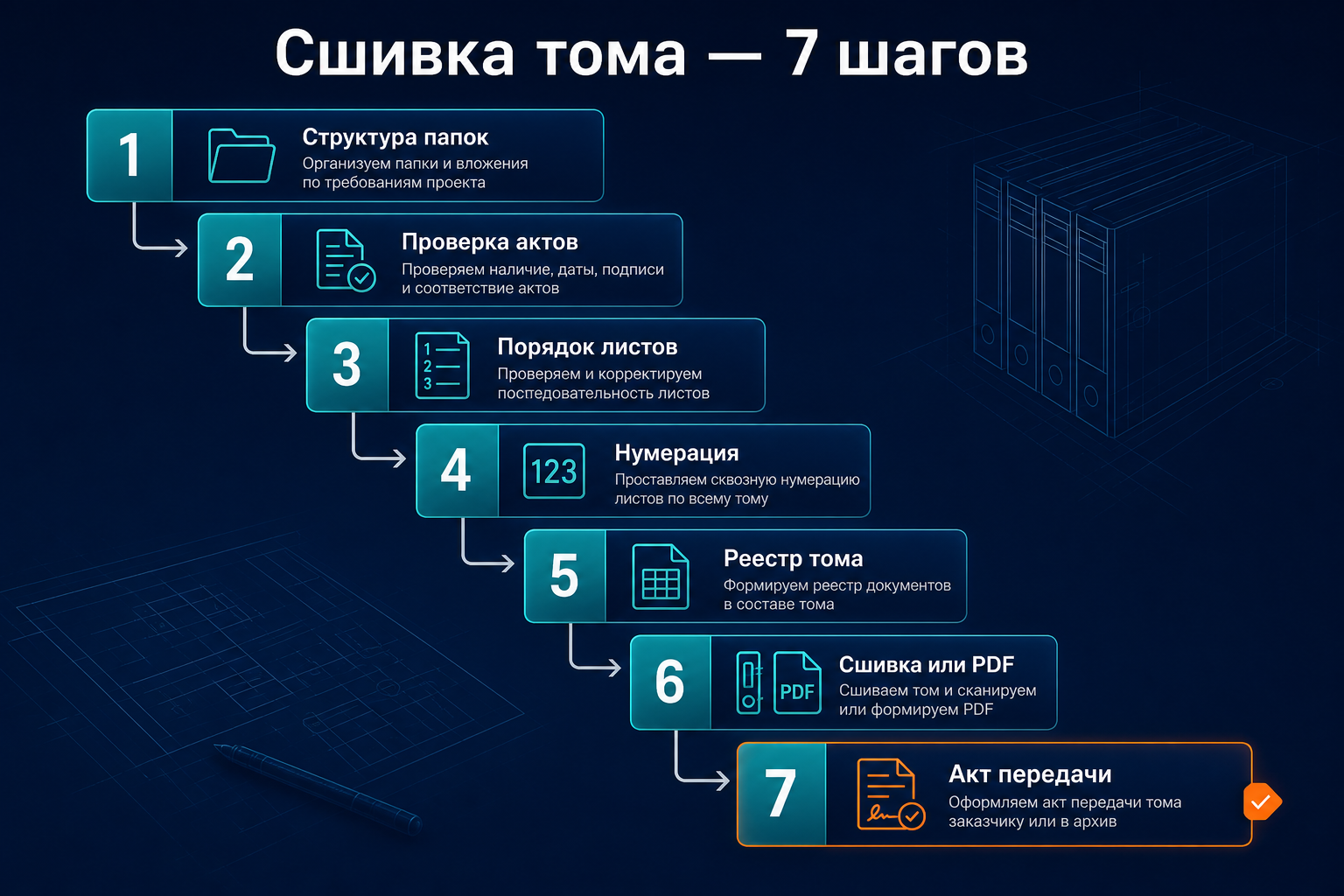

Разложить листы в финальном порядке: титул → реестр → приказы → тело
Реестр не «в конце»
4
Пронумеровать сквозно (или по регламенту заказчика)
10 % листов — выборочная сверка
5
Заполнить реестр тома по факту листов
Кол-во листов = диапазон в строке
6
Сшить / проклеить / собрать PDF-пакет с закладками
ЭИД — единый файл или структура каталогов
7
> 100 листов — разбить на тома
«Том N из M» на титуле
Бумага: переплёт или папка-сшиватель с жёсткой обложкой; листы не выпадают при просмотре комиссией. ЭИД: подписанный пакет или каталог с оглавлением = аналог реестра (344/пр допускает только электронный вид — решение застройщика).
Было: ПТО перенумеровывает Excel и пересобирает короб за ночь перед комиссией. С умным рабочим местом ПТО можно заранее сверить список файлов с утверждённым перечнем и экспортировать черновик строк реестра — остаётся только финальная нумерация и сшивка.
Акт приёма-передачи ИД, ЭДО или заказное письмо с описью вложения
Итоговый комплект
Все тома + общий реестр ИД
Не позднее 5 раб. дней после ЗОС (п. 344/пр)
Сопроводительное
Перечень томов и документов
Реестр или опись — обязательно в акте или письме
Замечания — только письменно, с ссылкой на НТД или договор. Отказ только из‑за «неправильного» порядка вложения без регламента заказчика — необоснован, но без реестра и нумерации проверка на комиссии фактически невозможна.
Архив подрядчика: один экземпляр подписанной ИД остаётся у лица, осуществляющего строительство.
Реестр тома — содержание одной папки (как оглавление книги). Общая опись / реестр ИД — документ уровня объекта: перечень томов, ОЖР, журнал замечаний, комплект РД с надписями.
344/пр допускает ИД только в электронном виде по решению застройщика. Логика та же: оглавление, порядок, идентификация документов. «Сшивка» = целостный пакет на передачу.
